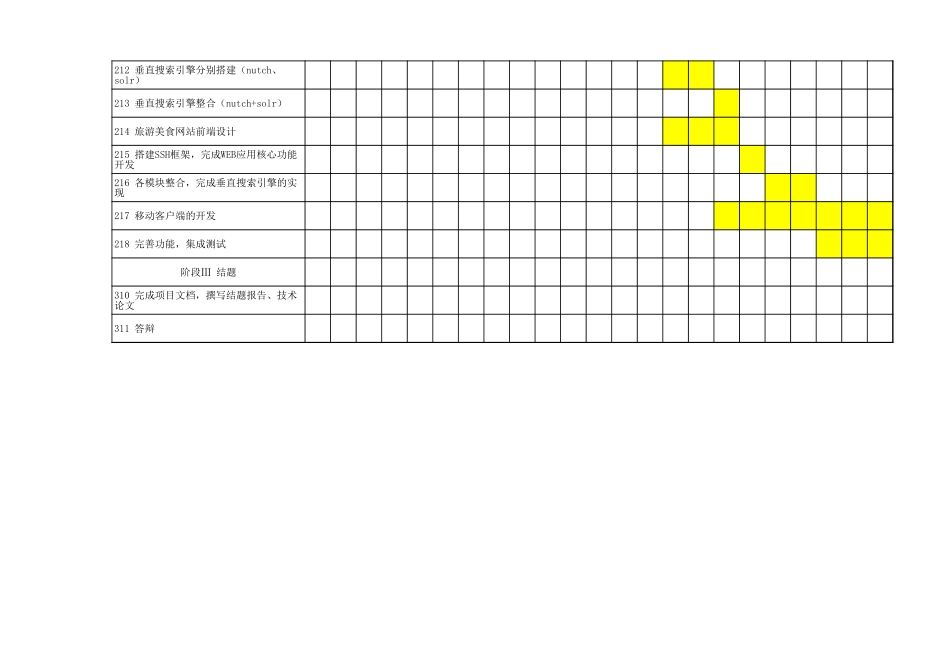

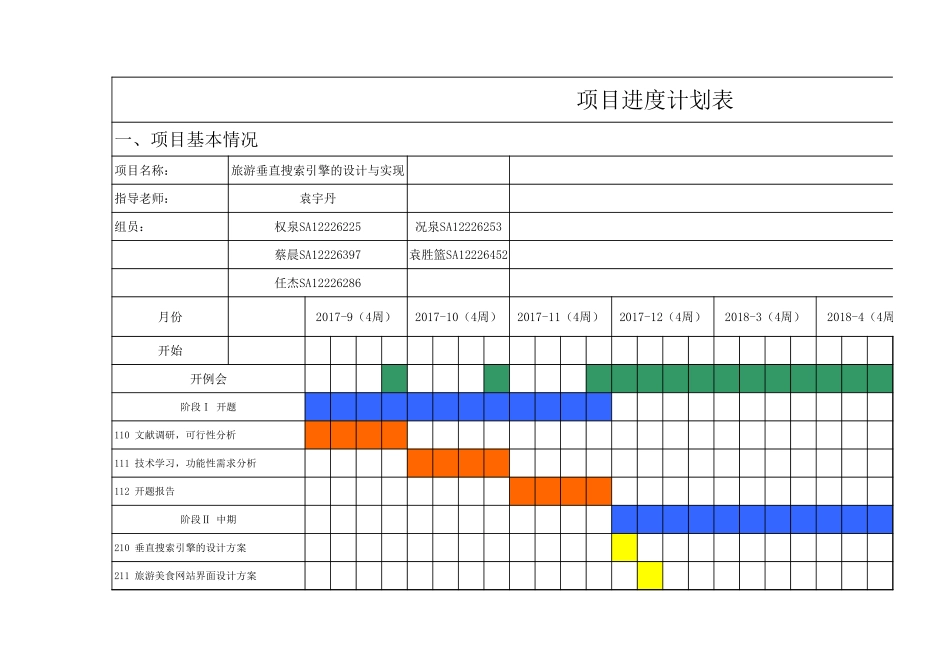

项目进度计划表一、项目基本情况项目名称:旅游垂直搜索引擎的设计与实现指导老师:袁宇丹组员:月份开始开例会阶段Ⅰ开题阶段Ⅱ中期权泉SA12226225况泉SA12226253蔡晨SA12226397袁胜篮SA12226452任杰SA122262862017-9(4周)2017-10(4周)2017-11(4周)2017-12(4周)2018-3(4周)2018-4(4周)110文献调研,可行性分析111技术学习,功能性需求分析112开题报告210垂直搜索引擎的设计方案211旅游美食网站界面设计方案阶段Ⅲ结题212垂直搜索引擎分别搭建(nutch、solr)213垂直搜索引擎整合(nutch+solr)214旅游美食网站前端设计215搭建SSH框架,完成WEB应用核心功能开发216各模块整合,完成垂直搜索引擎的实现217移动客户端的开发218完善功能,集成测试310完成项目文档,撰写结题报告、技术论文311答辩6/1/2018责任人全组讨论全组讨论全组讨论全组讨论全组讨论全组讨论018-4(4周)2018-5(4周)权泉全组讨论权泉全组讨论全组况泉况泉&任杰况泉&任杰蔡晨&袁胜篮
