分享
2017消防站地基处理--投.doc
下载文档

ID:3088760

大小:479.37KB

页数:84页

格式:DOC

时间:2024-01-19

收藏 分享赚钱
温馨提示:
1. 部分包含数学公式或PPT动画的文件,查看预览时可能会显示错乱或异常,文件下载后无此问题,请放心下载。
2. 本文档由用户上传,版权归属用户,汇文网负责整理代发布。如果您对本文档版权有争议请及时联系客服。
3. 下载前请仔细阅读文档内容,确认文档内容符合您的需求后进行下载,若出现内容与标题不符可向本站投诉处理。
4. 下载文档时可能由于网络波动等原因无法下载或下载错误,付费完成后未能成功下载的用户请联系客服处理。
网站客服:3074922707
2017 消防 地基 处理

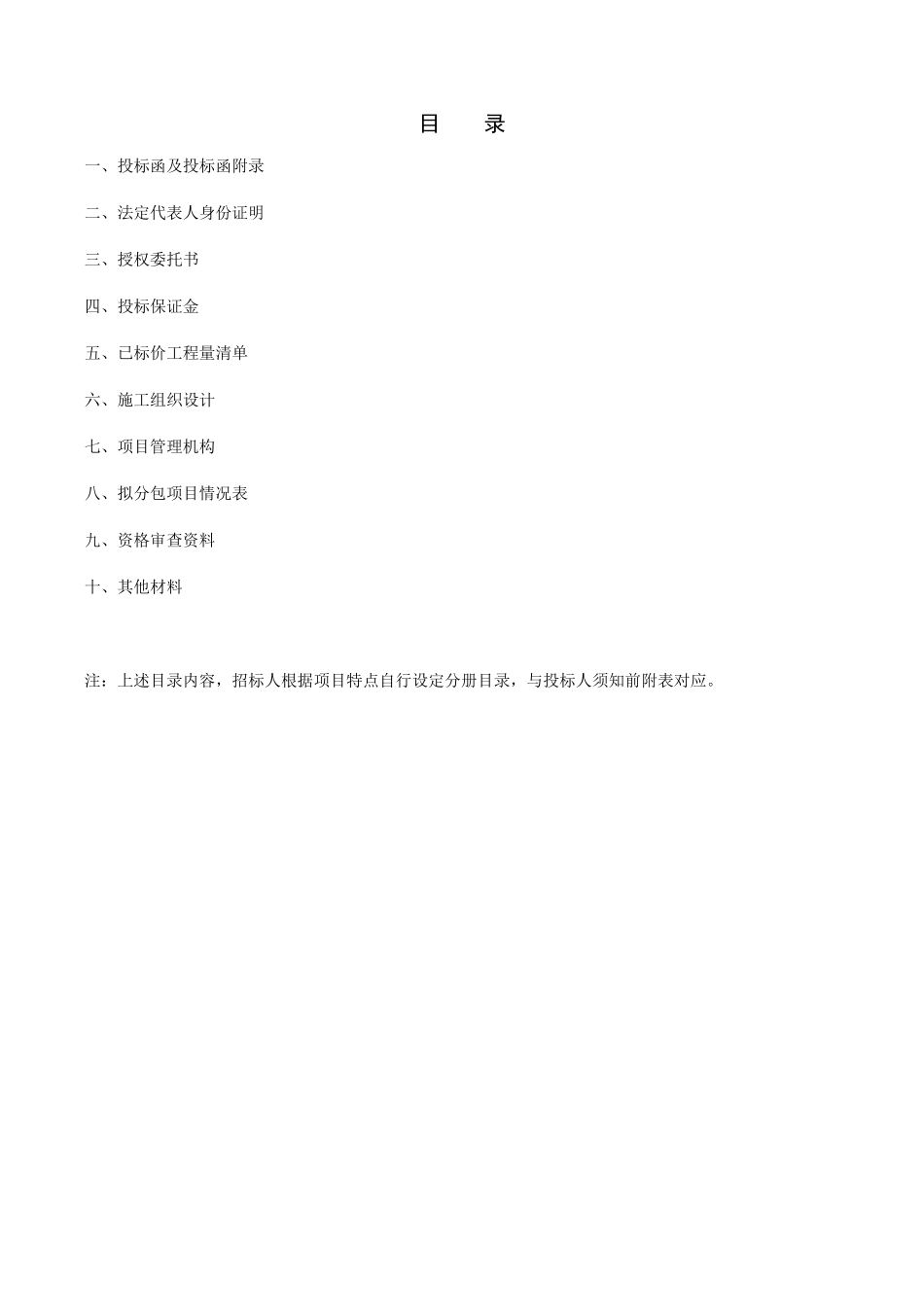

(项目名称) 投 标 文 件 投标人: (盖单位章) 法定代表人或其委托代理人: (签字或盖章) 2017 年 9 月 18 日 目 录 一、投标函及投标函附录 二、法定代表人身份证明 三、授权委托书 四、投标保证金 五、已标价工程量清单 六、施工组织设计 七、项目管理机构 八、拟分包项目情况表 九、资格审查资料 十、其他材料 注:上述目录内容,招标人根据项目特点自行设定分册目录,与投标人须知前附表对应。 一、投标函及投标函附录 (一)投标函 致: (招标人名称) 在考察现场并充分研究 (项目名称)以下简称“本工程”)施工招标文件的全部内容后,我方兹以: 人民币(大写): 元 RMB¥: 元 的投标价格和按合同约定有权得到的其它金额,并严格按照合同约定,施工、竣工和交付本 工程并维修其中的任何缺陷。 在我方的上述投标报价中,包括: 安全文明施工费RMB¥: 元 本工程拟安排注册建造师 , 专业 级,人员编码 。 如果我方中标,我方保证在 年 月 日或按照合同约定的开工日期开始本工程的施工, 天(日历日)内竣工,并确保工程质量达到 标准。我方同意本投标函在招标文件规定的提交投标文件截止时间后,在招标文件规定的投标有效期期满前对我方具有约束力,且随时准备接受你方发出的中标通知书。 随本投标函递交的投标函附录是本投标函的组成部分,对我方构成约束力。 随同本投标函递交投标保证金一份,金额为人民币(大写): 元(¥:元)。 在签署协议书之前,你方的中标通知书连同本投标函,包括投标函附录,对双方具有约束力。 投标人(盖章): 法人代表或委托代理人(签字或盖章): 日期: 年 月 日 (二)投标函附录 工程名称: (项目名称) 序 号 条款内容 约定内容 备注 1 项目经理 姓名: 2 工期 20 日历天 3 缺陷责任期 4 承包人履约担保金额 5 分包 见分包项目情况表 6 逾期竣工违约金 元/天 7 逾期竣工违约金最高限额 8 质量标准 9 预付款额度 10 预付款保函金额 11 质量保证金扣留百分比 12 质量保证金额度 …… …… 备注:投标人在响应招标文件中规定的实质性要求和条件的基础上,可做出其他有利于招标人的承诺。此类承诺可在本表中予以补充填写。 投标人(盖章): 法人代表或委托代理人(签字或盖章): 日期: 2017 年 9 月 18 日 二、法定代表人身份证明 投 标 人: 单位性质: 地 址: 成立时间: 年 月 日 经营期限: 姓 名: 性 别: 年 龄: 职 务: 系 (投标人名称)的法定代表人。 特此证明。 后附法定代表人身份证复印件。 投标人: (盖单位章) 2017 年 9 月 18 日 三、授权委托书 本人 (姓名)系 (投标人名称)的法定代表人,现委托 (姓名)为我方代理人。代理人根据授权,以我方名义签署、澄清、说明、补正、递交、撤回、修改 (项目名称)施工投标文件、签订合同和处理有关事宜,其法律后果由我方承担。 委托期限: 。 代理人无转委托权。 后附代理人身份证复印件。 投 标 人: (盖单位章) 法定代表人: (签章) 身份证号码: 委托代理人: (签字) 身份证号码: 2017 年 9 月 18 日 注:1、投标人授权委托代理人在递交投标文件时须递交一份授权委托书以备查验; 2、委托代理人必须签字确认,否则授权委托书无效。 四、投标保证金 (附银行保函复印页) 五、已标价工程量清单 说明:已标价工程量清单按第五章“工程量清单”中的相关清单表格式填写。构成合同文件 的已标价工程量清单包括第五章“工程量清单”有关工程量清单、投标报价以及其他说明的 内容。 六、施工组织设计 1.投标人应根据招标文件和对现场的勘察情况,采用文字并结合图表形式,参考以下要点编制本工程的施工组织设计: (1)施工方案及技术措施; (2)质量保证措施和创优计划; (3)施工总进度计划及保证措施(包括以横道图或标明关键线路的网络进度计划、保障进度计划需要的主要施工机械设备、劳动力需求计划及保证措施、材料设备进场计划及其他保证措施等); (4)施工安全措施计划; (5)文明施工措施计划; (6)施工场地治安保卫管理计划; (7)施工环保措施计划; (8)冬季和雨季施工方案; (9)施工现场总平面布置; (10)项目组织管理机构; (11)承包人自行施工范围内拟分包的非主体和非关键性工作、材料计划和劳动力计划; (12)成品保护和工程保修工作的管理措施和承诺; (13)任何可能的紧急情况的处理措施、预案以及抵抗风险(包括工程施工过程中可能遇到的各种风险)的措施; (14)对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案; (15)与发包人、监理及设计人的配合; (16)招标文件规定的其他内容。 2.施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后。若采用技术暗标评审,则下述表格应按照章节内容,严格按给定的格式附在相应的章节中。 附表一 拟投入本工程的主要施工设备表 附表二 拟配备本工程的试验和检测仪器设备表 附表三 劳动力计划表 附表四 计划开、竣工日期和施工进度网络图 附表五 施工总平面图 附表六 临时用地表 目 录 第一章 施工部署及现场布置 第二章 施工方法和主要技术措施 第三章 工程质量保证措施 第四章 安全生产 第五章 施工进度计划保证 第六章 项目班子组成 第七章 主要施工机械器具及劳动力安排 第八章 文明环保施工 第一章.施工部署及现场布置 1.工程概况 本工程是石家庄市鹿泉区一级消防站地基处理工程,地点位于石家庄市鹿泉区石井乡石井村村西;主要建设内容及规模包括:拟建消防站建筑面积3923.0平方米,包括执勤综合楼、业务辅助用房楼、水域救援训练馆、公众消防宣传馆、训练塔、训练场地等的基坑支护、地基处理、挡土墙等工程。 2.施工组织计划编制依据及原则 根据本工程招标文件、现行技术规范等。  我单位对工程现场及周边环境的现场勘查考察分析。  我公司现有可投入工程的施工技术力量和机械设备。 针对不同节点的施工特点、难点着重考虑相应的施工方案和措施。 施工组织设计按照业主提出的要求,以及招标文件的规定,即将该项基础工程建设成一流质量的原则进行编制,具体体现在以下几个方面:  针对于本次的工程实际情况,这项工程受到了我公司的高度重视和大力支持,公司将具有丰富的施工管理经验的人员召集在一起,对方案进行集中编制,采用“集思广益、博采众长”的编制思路,力求本方案重点突出,针对性、可操作性强。采用我单位近年来在基础处理工程建设中使用的先进施工方法、工艺设备。以及合理有效的管理措施。调集我单位精锐的管理人员和最雄厚的技术力量,并组成一个强有力的项目经理部。  树立以优良工程为合格工程的标准,一定要在该项工程施工中创一流施工水平。 充分考虑各种不利于施工进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地。  根据招标人招标项目的功能要求,本着对业主资金合理利用,以及对工程质量终身负责的态度认真组织编写,力求真实,具有可操作性。 切实按照“安全第一,进度第一,质量第一”施工原则 严格遵守招标文件所规定的施工工期以及招标文件的各项要求,根据工程的特点和轻重缓急,分期分批组织施工,在工期安排上尽可能提前完成。 坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。在确保工程质量标准的前提下,积极采用新技术、新工艺、新机具、新材料、新测试方法的原则。 3.施工部署 3.1 人员准备工作 如果我公司中标,由于本工程质量要求高,因此必须组织一个强有力的管理组织机构,派精兵强将及各个专业的精英分子组成最强的阵容到该工程去实施管理与施工,确保本工程优质、高效地按期成任务,我方将从管理人员、施工机具,物资保证、施工技术管理及劳动力人员等方面给予最充分的保证。施工组织上形成求真务实、团结协作的一体化管理网络体系。实行“项目法”管理模式,组建项目经理部作为管理机构,全面组织、指挥全过程施工。我们将以最快的速度分两批调遣施工人员进场。本工程采用项目法施工,首批为项目经理部的主要人员,包括项目经理、副经理、项目总工、各部门负责人及专业工程师等,将在接到中标通知书后6天内进驻施工现场,并再次对现场详细踏勘,并立即投入施工前的筹备工作。包括:施工营地建设、施工材料组织、场地清理、施工便道修建等。 3.2现场临建设施 按照“缔造美好生活区”的使命、“精细管理,每建必优”的方针,精心打造、精心施工,现场临时建筑的搭建能达到公司管理体系的要求,充分体现“以人为本”的思想。 3.1.1施工现场平面布置原则 工作,生活,办公场地应明确分离 节约施工临时用地,减少临建设施。 减少现场内二次倒运,合理安排现场材料堆放及机械停放。 施工总平面布置必须符合环境保护及文明施工要求,必须符合安全技术和防火要求。 既要满足施工,方便施工管理,又要能确保施工质量、安全、进度和环保的要求,不能顾此失彼。 在允许的施工用地范围内进行布置,避免扩大用地范围,合理安排施工程序,分期进行施工场地规划,将施工对周围环境影响程度降至最小,将现有场地的作用发挥到最大化。 施工布置需整洁、有序,同时做好施工废水净化排放、防尘、防噪措施,创建文明施工工地。 场地布置还应遵循“三防”原则,消除不安定因素,防火、防水、防盗设施齐全布置合理。 3.1.2主要临时设施布置 项目经理部办公用房采用彩钢房,生活区采用铝塑板简易房或集装箱。 生产所用原材料及周转材分类堆放在材料堆放区,为便于施工,设置材料堆放区、加工区及机械停放区。 场区道路尽量硬化。 通讯及办公设施 项目部及分部办公室配备移动电话负责对外联络,并配置计算机、打印机、复印机等办公设备。对讲机用于施工场地内联络。 3.1.3消防 在办公生活区、材料存放区、变配电箱等处,按规定配足、配齐消防器材。 并设有专人保护设施不被破坏。 3.1.4排水 施工现场除采用明沟排水以外,还需配备若干数量的排水泵以满足施工现场排水需要。 3.3 人员进场 上述计划内容按时完成后,我公司将根据计划安排管理人员及工人尽早进场,争取早日开工,尽快完成工作计划。 第二章 施工方法和主要技术措施 2.1场地平整土方开挖 施工部署的总方针为“四全三优先”,即全力以赴,全方位作业,全员参与,确保全胜;人力、财力、物力优先。采用项目法进行施工管理:以项目经理为首的整个项目部,严格执行ISO系列标准,使施工全过程处于受控状态。同时与各机械中队签订目标合同,明确各自的权利和义务,以质量为目标,以安全生产、文明施工、现场综合管理为考核标准,确保施工任务的圆满完成为确保按质按量完成工程承包合同及施工图纸所规定的全部任务,必须依据国家、省、市的施工规范、规程、规定以及工程项目施工图特有的要求,进行全过程的施工质量控制 2.1.1测量 工程部由技术负责人牵头,测量组做好标高点符合及引测工作,做好施工场地控制网,水平桩的标记等工作,测量场地原始地面标高和设置标高控制网。  认真熟悉现场的地理位置、工地条件、供水供电状况,以及出入口位置,认真布置贮存物料和施工用的工作面,修建临时设施,平整场地,使之满足现场施工的要求。初步确定土方工作量,做好测量资料,并根据资料,编制土方开挖的具体进度计划,为土方开挖做好前期准备工作。  架设动力和照明线路,接通施工用水管路,确定夜间施工和土方运输线路。 组织工程开挖机械和运输车辆进场。 2.1.2开挖  采用挖掘机开挖配合自卸汽车运输,开挖自上而下,自远而近。  开挖按照两步走,基坑大开挖至设计标高+40cm,剩余土方在基础施工前期小型机械开挖细部构造基础,人工清槽。  小挖机待挖至接近地面设计标高时,要加强测量,其方法如下:在挖方区边界根据方格桩设置高程控制桩,并在控制桩上挂线或者撒白灰。  由于本工程施工场地大,为保证施工质量和施工进度,在土石方施工过程组织有效的临时排水系统非常重要。  在土石方施工过程中,设置临时排水系统,开挖面周边设置排水沟和集水井,根据需要不间断组织排水,以防场地在施工前有积水,泡浸作业面,破坏作业面的稳定性,增加施工工程量。 2.1.3 土方运输 土石方施工和施工车辆行驶会引起尘土飞扬,使附近的总悬浮颗粒物超过环境空气质量标准。为了注重环保工作:  (1)配备足够数量的洒水车以保证将汽车行走施工道路的粉尘(扬尘)控制在最低限度。  (2)定时派人清扫施工便道路面,减少尘土量。  (3)对可能扬尘的施工场地定时洒水,并为在场的作业人员配备必要的专用劳保用 (4)汽车进入施工场地应减速行驶,避免扬尘。 2.2 基坑支护 2.2.1材料、机械准备 本工程采用预拌C20喷射细石混凝土加T型土钉的支护材料,设置管径100mm泄水孔,梅花形排布,钢筋为10mm三级钢筋,坡底设置砖砌排水沟。工程部要根据图纸及本工程施工特点,对所需物资列出并上报材料科,物资材料部门,将主要材料机械准备完毕检查完好,以便按时施工。 ①  现场如需搭设脚手架的,由工程部门负责,作出具体计划,安排实施,脚手架的搭设,必须符合现行的脚手架相关规范进行,搭设完成后,经安全科。监理单位验收后,方可进行下一步施工。输送至地面的所有杆件、扣件等物件,应按类对方整理。 ②  清理防护边坡杂物,清除浮土及松动的土块。 ③  用水冲洗坡面,并使边坡表面保持一定的湿度。 ④  根据标高打出水平桩。 2.2.2现场钢筋绑扎 ①  钢筋调直理顺,并将表面砂浆等杂物清理干净。先立2~4 根纵向筋,并划好横筋分档标志,然后于下部及齐胸处绑两根定位水平筋,并在横筋上划好分档标志,然后绑其余纵向筋,最后绑其余横筋。弹墙体线剔凿坡体混凝土浮浆修理预留搭接筋绑纵向筋绑横筋绑拉筋或支撑筋。 ②  钢筋绑扎完后,把垫块或垫圈固定好确保钢筋保护层的厚度。纵向钢筋的最小保护层厚 ③  混凝土喷浆前,对伸出的墙体钢筋进行修整,并绑一道临时横筋固定伸出筋的间距(甩筋的间距)。墙体混凝土浇筑时派专人看管钢筋 2.2.3 土钉泄水管安装 严格按照施工设计总说明和相关施工规范进行施工,泄水管做好封口工作,防止喷浆时,混凝土堵塞管口 2.2.4 喷射混凝土 ①  施工前先确定湿式喷射混凝土的配合比、报监理工程师批准。喷射混凝土前先进行试喷、调整回弹量、确定混凝土的配合比及施工操作程序,经监理工程师认可后方可大面积施工; ②  采用湿式喷射机喷射砼,移动式电动空压机供风,施作前先对机械进行技术检查,对水、风、电路进行检查,合格后方可运转。 ③  喷射混凝土分段、分片由下而上进行。作业开始时,先送风,后开机,在给料;结束时,待料喷完后,在关机。向喷射机供料时要连续均匀,机器正常运转时,料斗内保持足够的存料。喷层厚度均匀,符合设计图纸要求; ④  混合料宜随拌随用。不掺速凝剂时,存放时间不超过2小时;掺速凝剂时,存放时间不应超过20分钟;混合料的拌和时间按规范操作; ⑤  喷射后,当采用普通硅酸盐水泥时,养护应不少于10天;当采用矿碴硅酸盐水泥或火山灰硅酸盐水泥,养护不得小于14天,喷层周边与未防护坡面的衔接处作好封闭处理; ⑥  喷射质量检查  按规范检查喷射表面。是否有松、开裂、下坠、滑移等现象,如有及时清除重喷;喷体达一定强度后可用锤击听声,对空鼓脱壳处及时进行处理;钻眼量测,厚度不够处补喷;及时测定回弹率和实际配合比,以指导下步施施工。 2.2 钻孔压浆桩施工  2.2.1工艺流程  准备工作→按设计水灰比拌制水泥浆液→水泥浆经过滤至储浆桶(不断搅拌)→注浆泵、加筋软管与桩身压浆管连接→打开排气阀并开泵放气→关闭排气阀先试压清水,待注浆管道通畅后再压注水泥浆液→桩检测 注浆设备及注浆管的安装  2.2.2高压注浆系统由浆液搅拌器、带滤网的贮浆斗、高压注浆泵、压力表、高压胶管、预埋在桩中的注浆导管和单向阀等组成。  水灰比根据地下土层情况适时调整,一般水灰比0.45~0.6。  2.2.3开塞  注浆前,为使整个注浆线路畅通,先用压力清水开塞,开塞的时机为桩身混凝土初凝后、终凝前,用高压水冲开出浆口的管阀密封装置和桩侧混凝土(桩侧压浆时)。开塞采用逐步升压法,当压力骤降,流量突增时,表明通道已经开通,立即停机,防止大量水涌入地下。  2.2.4注浆  开塞后立即进行注浆,原则上开一管注一管,不允许普遍开塞。注浆应连续进行,压力采用由小到大逐级增加的原则。  压浆技术的施工要点及要求  注浆管采用焊接钢管,管阀与注浆管焊接连接。注浆管随同钢筋笼一起沉入钻孔中,边下放钢筋笼边接长注浆管,注浆管紧贴钢筋笼内侧,并用铁丝在适当位置固定牢固,注浆管应沿钢筋笼圆周对称设置,注浆管的根数根据设计要求及桩径大小确定。 桩底压浆时,管阀底端进入桩端土层的深度应根据桩端土层的类别确定,持力层过硬时可适当减小,持力层较软弱及孔底沉渣较厚时可适当加深。  桩侧压浆时,管阀设置应综合地层情况、桩长、承载力增幅要求等因素确定,一般离桩底5~15m以上每8~10m设置一道。  为保证管阀顺利地进入桩底持力层中,管阀应超出引导压浆管钢筋笼底端一定长度,超出长度根据土层类别确定,保证管阀进入土层长度符合要求。安装过程中防止钢管在安装过程中发生扭曲,注浆管与钢筋笼加劲箍和螺旋箍筋焊接或绑扎固定。注浆管采用钢套管连接,连接应牢固和密封,不漏水,上端用丝堵封口,避免杂物落入管内造成堵管。在吊放钢筋笼过程中,严禁撞笼、扭笼、墩笼,钢筋笼应竖直缓慢下放,快到桩底时,钢筋笼不得扭动,以免管阀在进入土层时受到损坏。  2.2.5水泥浆配制 水泥必须经过进场复验合格后方可投入使用;  按图纸设计中规定的水灰比计算出每罐水泥和水的用量;  先投入清水,然后投入水泥。水泥全部投放后,搅拌时间不小于2min;  搅拌好的水泥浆应放入储浆桶中备用,并防止沉淀。储存时间应小于水泥初凝时间。  先根据试验按搅拌筒上对应刻度确定出一定水灰比的水泥浆液,在正式搅拌前,将一定水灰比水泥浆液的对应刻度在搅拌筒外壁上做出标记。配制水泥浆液时先在搅拌机内加一定量的水,然后边搅拌边加入定量水泥,根据水灰比再补加水,水泥浆搅拌好后达到对应刻度。搅拌时间不少于3min,浆  液中不得混有水泥结石、水泥袋等杂物。水泥浆搅拌  好后,过滤后放入储浆筒,水泥浆在储浆筒内也保证不断搅拌。 (3)注浆  正式注浆作业之前,应进行试注浆,对浆液水灰比、注浆压力、注浆量等工艺参数调整优化,最终确定工艺参数。  在注浆过程中,严格控制单位时间内水泥浆注入量和注浆压力。注浆速度一般控制在30~50L/min。  2.2.6补浆密实  前两次补浆应用长管,长管补浆结束后即可拔出,然后用短管补浆;  补浆压力位2~5MPA。当水泥浆饱满不再渗透时,可终止补浆,拔出短管补浆;  补浆密实工序应在水泥浆初凝前完成。 2.3夯实水泥土桩 夯实水泥土桩法适用于处理地下水位以上的粉土、素填土、杂填土、粘性土等地基,或有地下水但土的渗透系数小于10-5cm/s的粘性土,当地下水位在桩端以上不超过1米,采取某些工艺措施也可施工。处理深度不宜超过10m。适应的建筑结构类型为6层或6层以下多层建筑 2.3.1 材料准备  ①  如有条件,可采用粉煤灰、炉渣等工业废料作拌和料。  ②  现场取土,确定原位土的土质及含水量是否适宜作夯实水泥土桩的混合料,当采用原位土作混合料时,应采用无污染、有机质含量低于5%的粘性土、粉土或砂类土,使用粘性土时常有土团存在,使用前应过10-20mm的筛子,如土料含水量过大,须风干或另加其他含水量较小的掺合料。在现场可按“一抓成团,一捏 即散”的原则对土的含水量进行鉴别。 水泥一般采用P032.5水泥,使用前应做强度及稳定性试验桩顶垫层材料,垫层材料应级配良好,不含植物残体、垃圾等杂物。  2.3.2机具设备  ①  成孔机具:根据夯实水泥土桩设计参数、工程地质水文地质条件、场地条件等确定成孔机具:  ②  排土法成孔机具:排土法是指在成孔过程中把土排出孔外的方法,该法没有挤土效应,多用于原土已经固结,没有湿陷性和自陷性的土。其成孔机具有以下几种:人工洛阳铲、长螺旋钻机。 钻机就位  2.3.3现场放线、抄平后,移动钻机至桩位,完成钻机就位  ①  钻机就位时,必须确保机身平稳,确保施工中不发生倾斜、位移。 使用双侧吊垂球的方法校正调整钻杆或夯锤垂直度,确保成孔垂直度。 2.3.4成孔  ①  成孔时应根据地层情况,合理选择和调整钻进参数,控制进尺速度。  ②  钻进遇有砖头瓦块卵石较多的地层,或含水量较大的软塑粘土层时,应控制钻杆跳动与机架摇晃,以免引起孔径扩大。  ③  当钻进中遇到卡钻、不进尺或进尺缓慢时,应停机检查,找出原因,采取措施,避免盲目进尺,导致桩孔严重倾斜等事故。 2.3.4检测成孔质量  ①  用测绳测量孔深、孔径,成孔深度、孔径应符合设计要求,当无设计要求时,应符合本标准4.2节中的有关规定。  ②  检查成孔垂直度、检查孔壁有无涨缩、塌陷等现象。 ③  成孔检查合格后,填好成孔施工记录,并移至下一桩位成孔。 2.3.5铺设垫层  垫层铺设时应压(夯)密实,夯填度不得大于0.9。采用的施工方法应严禁使基底土层扰动。 2.3.6质量标准 ①  施工前应对水泥、土料等材料进行检检查,对施工组织设计中的施工顺序、监测手段(包括仪器、方法)也应检查。  ②  施工中应对成孔、夯实孔底、填料夯实等进行全过程检查。 4.2 实测项目允许偏差。  2.3.7其他特殊要求   ①  施工过程中应注意保护好现场的轴线和高程点。  ②  成孔后应及时填料夯实成桩,填料前孔口须加盖板保护,并作好标志,防止行人、车辆行走。  ③  施工顺序的选择应考虑对成品的保护,避免机械行走时碾压成品桩或桩孔,桩顶应留200-300mm厚保护桩长,垫层施工时应将多余桩体凿除。 5.4雨季施工期间,孔口周围应有排水措施,防止雨水流入孔内。 2.3.8应注意的质量问题  ①  施工前应对设备进行调试,确保设备处于正常状态。  ②  为保证桩孔的垂直度,应在钻杆或夯锤钢丝绳的中部安装一扶正器。  ③  为准确控制钻孔深度,应作出控制标尺,以便在施工中进行观测、记录。  ④  钻孔时应对准桩位,不得晃动钻头。  ⑤  钻孔时应复核桩位,以防机械车辆行走时碾压使桩位发生偏差。  施工期间应定期复核定位桩和高程控制点。施工期间应定期对设备进行日常保养。 2.4挡土墙施工 2.4.1测量 遵守先整体后局部、高精度控制低精度的工作程序,即先测设场地整体的平面控制网和标高控制网,再以控制网为依据进行建筑物的定位、放线和标高的测设。  本工程测量设置场地控制网,各点的设置优先考虑设置在附近区域内的永久性建筑物墙面上。如没有永久性建筑,则在场外地面上设置永久性控制桩,控制桩采用砼基座保护处理。  本工程根据总平面图中的规划红线,道路中心线或甲方移交的测量控制点,采用直角坐标法进行轴线的定位和校核。  为了确保工程质量,防止同测量放线的差错造成的损失,必须在整个施工的各个阶段和各主要部位做好验线工作,并要在审查测量放线方案和指导测量放线工作方面下功夫,改变只是事后验收的被动工作方法。建立一切定位、放线工作要经自检、互检合格后,方可申请主管部门验收的工作制度。  利用经纬仪测出挡土墙轴线控制桩,经复测合格后(误差不超过2mm),引测至安全、固定位置,做砼护墩加以妥善保护。用红色三角油漆标绘,后重新投测验成,将误差控制在2mm以内,经复测合格后再依据经纬仪和锤球直接投测到基础上。其它各层平面轴线控制,主要采用外控法,即用经纬仪竖向投测法中的延长轴线法,基础完成后,用经纬仪投侧或锤球投标到五条轴线的柱外侧,做好红色三角标绘,弹上墨线,施工时以内控制轴成法用吊线坠相结合双向控制,每投测一层,必须进行复测、验线。 水准点在基础土方开挖时,应根据在场内设置的永久性控制桩和高程控制点,通过三点水准测量进行引测。对测量成果进行平差后,确定其最终结果,用红色油漆三角标绘,再根据原始标高控制基础的高程。 2.4.2土方工程  ①  本工程土方开挖采用人工配合机械开挖施工方案。  ②  开挖时,每段沟槽处均应设立两个标高控制点,随挖随测试,即时进行人工清基槽,防止超挖。超挖部分可采用回填夯实,如有可能,最好用砂分层夯实,达到标高后方可施工基础。  ③  如开挖遇地下水时,必须及时做好排水工作,将基坑四周挖250mm宽的排水沟,在靠水塘的位置挖一个集水坑,用潜水泵直接抽至水塘中或水源进行沉淀后可排入至主干道内污水管道内。  ④  土方开挖完后,应及时请有关方面验收检查,为下道工序尽快创造条件。  ⑤  在开挖过程中,如遇到障碍物、墓穴、文物、硫砂等现象,应立即停止开挖并逐级上报待处理后方能继续施工。 2.4.3毛石墙施工要点  ①从石料中选取在应砌位置上适宜大小的石块,并有一个面做为墙面。如石料有凸部应用铁锤打掉。  ②在转角处,应采用有直角边的石料,将其直角边砌在墙角一面,据长短形状纵横搭接砌入墙内。  ③在丁字接头处,要选取较为平整的长方形石块,长短纵横砌入墙内,使其在纵横墙中,上下皮能相互搭砌。  ④毛石墙砌筑前,应根据墙的位置及厚度,在基础顶面上放线,并立皮数杆,拉上准线。  ⑤毛石墙的第一皮石块及最上一皮石块应选用较大平毛石砌筑,第一皮大面向下,最后一皮大面向上。其它各皮要做到犬牙相错搭接紧密。上下石块要相互错缝,内外搭接。墙中不应放铲口石和全部对合石。  ⑥毛石墙砌筑方法与毛石基础相同。  ⑦毛石墙每天的可砌高度,不宜超过1.2m。  ⑧毛石墙的转角处及交接处应同时砌起,如不能同时砌起必须留槎时,应留置斜槎。  ⑨毛石墙每皮高度应控制在300~400mm,灰缝应控制在20~30mm左右。  ⑩毛石墙必须设置拉结石。拉结石应均匀分布,相互错开,一般每0.7m2墙面至少设置一块,且同皮内的中距不大于2m。拉结石的长度,如墙厚等于或小于40cm,应等于墙厚,墙厚大于40cm,可用两块拉结石内外搭接,搭接长度不小于15cm,且其中一块长度不小于墙厚的2/3。 预埋泄水管应位置准确。泄水孔每隔2米设一个,渗水处适当加密,上下排泄水孔应交错设置。 泄水孔向外横坡为3%,最底层泄水管距地面高度为30cm。进水口填级配碎石反滤层进行处理。 2.4.4混凝土施工 ①  砼由砼工厂集中供应,用砼运输车运至现场。在墙顶搭设平台,用溜槽传送砼至平台进行浇灌,当砼落高大于2.0m时,要采用串筒输送砼入仓,或采用人工分灰,避免砼产生离析。砼浇灌从低处开始分层均匀进行,分层厚度一般为30cm,采用插入式振捣器振捣,振捣棒移动距离不应超过其作用半径的1.5倍,并与侧模保持5—10cm的距离,混凝土入模后及时振捣,振捣时间适当,每一振点的振捣延续易为20~30s,以混凝土不再沉落,不出现气泡,表面呈现浮浆为度,不欠振、过振、漏振。在砼浇灌过程中,如表面泌水过多,应及时将水排走或采取逐层减水措施,以免产生松顶,浇灌到顶面后,应及时抹面,定浆后再二次抹面,使表面平整。   ②  砼浇灌过程中,当砼面到达内支撑位置时应将其拆除、取出,不得将其灌入墙体中,也不允许拆除过早以免造成跑模事故。  ③  砼浇灌过程中,应派专人(木工、电工及试验工)在现场值班,发现问题及时处理。   ④  砼强度件制作应在现场拌和地点或浇灌地点随机制取,每工作班应制作不少于2组试件(每组3块)。   ⑤  砼浇灌完进行收浆后,应及时洒水、覆盖养护,养护时间最少不得小于7天,在常温下一般24小时即可拆除墙身侧模板,拆模时,必须特别小心,切莫损坏墙面。 2.4.5反滤包施工 ①  土工布铺设时,应严格按照设计文件要求和规范要求进行施工。 10.1.2.3土工布铺设面应清除一切杂物并保持平整,不允许出现凸出和凹陷的部位,并将基面压实。铺设过程中不得使用一切可能导致土工布破损的工具和工艺。 ②  土工布铺设期间用砂袋或软性重物压住所有已铺设的土工布,直至上层土工布施工完毕。土工布现场拼接时保证搭接长度大于15cm。在铺筑反滤料时,基层应平整,基面应将积水排干,不允许在水中铺筑。反滤料铺筑必须分层压实,压实方法视铺筑面情况,本工程采用平板振动器振动密实。 压实后的反滤层应保护好,不允许破坏。在反滤层顶面进行下道工序施工前,应对反滤料进行检查,如有损坏必须修补合格。 ③  预留排水孔,埋管应按图纸要求埋至设计高程。管内填塞2-4cm碎石反滤。 2.4.6 回填 ①  碎石类土、砂土和爆破石渣可用于表层下的填料。  ② 应根据规范规定进行环刀取样,压实系数为不小于0.95  ③ 允许偏差项目。顶面标高±15表面平整度15。 第三章 工程质量保证措施 我单位如有幸中标,我们将严格按工程施工图纸、施工验收规范及施工技术操作规程进行施工,认真贯彻和执行ISO9001标准,强化质量保证体系,规范管理工作程序,提高工程质量,从而实现我公司的质量方针。达到本工程的目标:符合国家验收规范,确保“合格”。 为加强施工过程中的质量控制,在本工程上将跟踪摄像,建立原始录像资料,使整个施工过程都得到有效的监控并反映工程施工真实情况。 3.1质量保证措施管理思路 强化全员质量意识牢固树立“质量是企业生命”的思想,切实强化全员质量意识。随着时代的发展,在经济体制转化的过程中,我们传统的质量意识又有了新的认识,即“质量是企业的生命,没有质量,就没有市场,没有市场,就没有企业的生存和发展”。基于这样的认识,我们要求参加本工程的所有施工人员必须做到6个坚持: ①  坚持从思想教育入手,增强施工作业各个层次、各个环节,狠抓工程质量的自觉性,使广大职工真正认识到工程质量是通向市场的“金钥匙”,是职工的“铁饭碗”,是管理水平的综合体现,是企业竞争力的基本标志。质量高,企业兴;质量差,企业衰,这是已被市场竞争充分证明了的客观规律。 ②  坚持把推行现代企业管理制度和发扬优良作风高度统一起来。一方面积极推行ISO9001标准,以不断提高质量管理工作的科学化、标准化水平。同时我们强调要继续发扬优良作风,养成对工程质量精益求精、一丝不苟的良好习惯。 ③  坚持把市场意识和质量意识高度统一起来,而且把市场意识融于质量意识之中,靠过硬的质量去开拓市场,管好现场,干好每一个分项工程。 ④  坚持把社会责任与项目部的利益高度统一起来,以社会责任为重,项目部利益服从于社会责任。始终把工程质量放在首要的位置,常抓不懈。 ⑤  坚持把企业质量标准与国家、行业、省市标准高度统一起来,做到企业标准高于国家、行业标准,用实在的制度和规范,确保实现好的工程质量。 ⑥  坚持以典型引路、抓点带面的工作方法。通过表彰和树立质量管理的先进典型、定期召开质量工作专题会议、现场会、组织工程质量检查等形式,使所有施工人员学有榜样,赶有目标。 3.2完善质量保证机制 完善“过程精品、动态管理、目标考核、严格奖罚”的质量保证机制,确保质量管理责任落到实处。 抓工程质量重在保证体系的健全,重在运行机制的完善。这些年我们通过总结以“过程精品”为主线,以“动态管理”为特点,以“目标考核”为内容,以“严格奖罚”为手段的质量保证体系和运行机制。“过程精品、动态管理”就是要求在工程建设的全过程都始终把质量放在首位,要求每道工序、每个部位必须是上道工序为下道工序提供精品,把质量责任分解到各个岗位、各个环节、各个工种,使严格的质量管理贯穿于不断变化的施工全过程。通过全方位、全过程的质量动态管理来保证实实在在的高质量。“目标考核、严格奖惩”就是按照“过程精品、动态管理”的要求,明确各层次、各环节的质量责任和目标,实行严格的奖惩制度。主要包括5个方面的内容: ①  建立质量管理责任制。项目总经理是质量第一责任者,项目总工程师是技术责任人,各部门都负有自己的质量职能。 ②  实施项目总经理质量责任制。在工程项目上建立以质量、安全、成本和进度等四大控制目标为主要内容的项目管理制度,坚持把质量目标作为考核项目总经理的首要指标。 ③  形成独立负责、监控有力的质量管理组织体系。把项目部各层次的质量管理紧密结合起来,从计划、组织、实施、监控等方面形成全过程、完整的质量管理运行体系。同时,明确质量管理的基本职责,实行“质量一票否决

此文档下载收益归作者所有

下载文档
收起
展开
