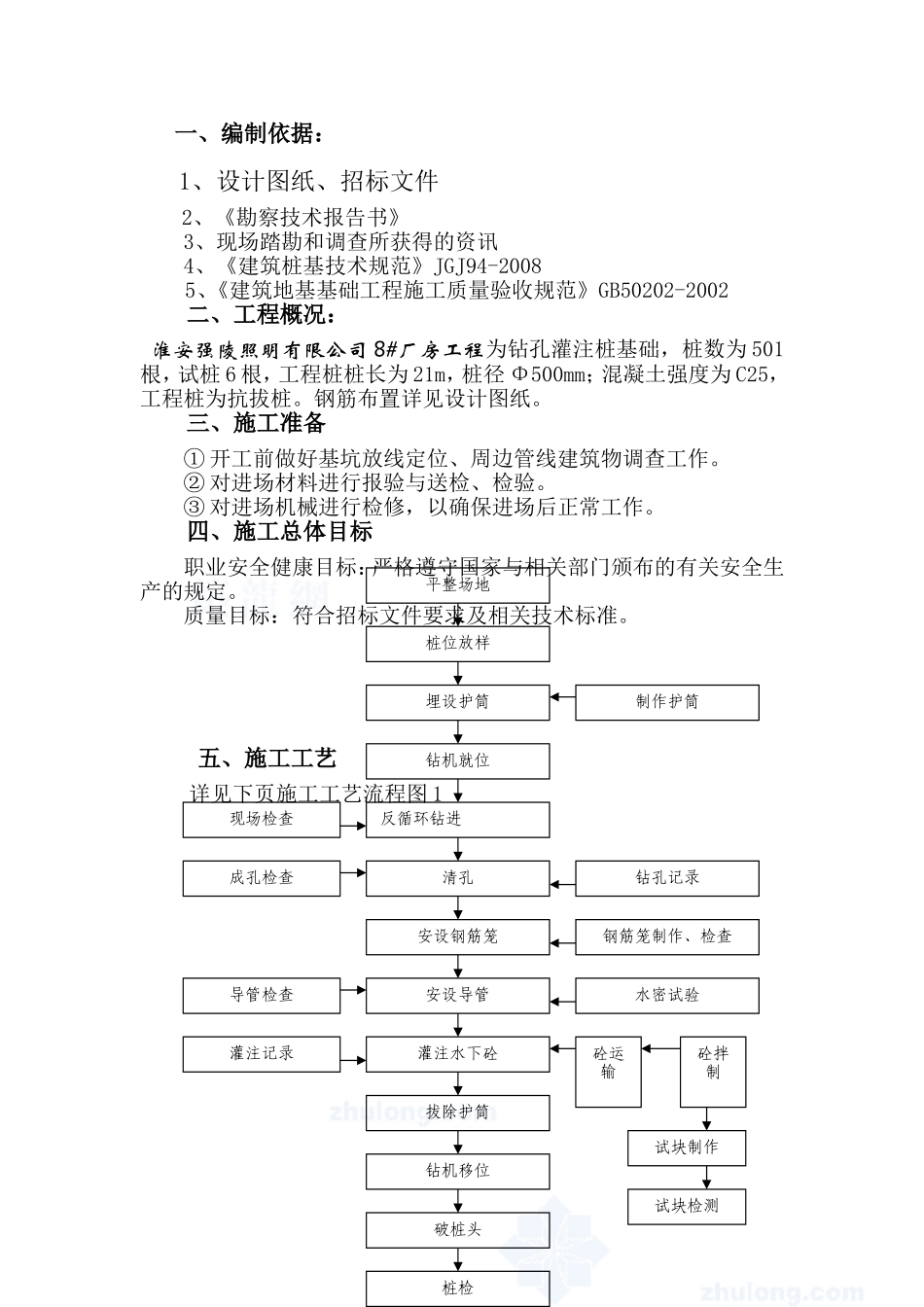

淮安强陵照明有限公司8#厂房钻孔灌注桩工程桩基础施工专项方案编写:审核:审批:江苏兴亚建设工程有限公司二零一四年十月十七日一、编制依据:1、设计图纸、招标文件2、《勘察技术报告书》3、现场踏勘和调查所获得的资讯4、《建筑桩基技术规范》JGJ94-20085、《建筑地基基础工程施工质量验收规范》GB50202-2002二、工程概况:淮安强陵照明有限公司8#厂房工程为钻孔灌注桩基础,桩数为501根,试桩6根,工程桩桩长为21m,桩径Φ500mm;混凝土强度为C25,工程桩为抗拔桩。钢筋布置详见设计图纸。三、施工准备①开工前做好基坑放线定位、周边管线建筑物调查工作。②对进场材料进行报验与送检、检验。③对进场机械进行检修,以确保进场后正常工作。四、施工总体目标职业安全健康目标:严格遵守国家与相关部门颁布的有关安全生产的规定。质量目标:符合招标文件要求及相关技术标准。五、施工工艺详见下页施工工艺流程图1平整场地桩位放样埋设护筒钻机就位反循环钻进现场检查制作护筒钻孔记录清孔成孔检查钢筋笼制作、检查安设钢筋笼水密试验安设导管导管检查砼运输灌注水下砼灌注记录拔除护筒钻机移位破桩头桩检砼拌制试块制作试块检测六、施工防护措施1、根据场地情况,现场采用搭架挂塑料布防护,防止泥浆喷溅2、泥浆池制作:用竹笼围成4米×4米的正方行泥浆池,池子里用双层塑料布铺好,竹笼周围用沙袋固定好,防止滑动。泥浆池用于施工中泥浆暂缓,已防止灌注混凝土过多时泥浆涌出,造成污染。泥浆可循环利用,并且定期使用排污车及时运走。七、质量保证措施1、施工中注意保持护筒垂直,防止倾斜;2、钻孔过程中,根据地层情况调整孔内泥浆性能指标,以达到泥浆护壁的要求。3、钻进时,起、落钻头速度要均匀,控制钻进速度,不得过猛或骤然变速,并要及时将孔内残渣排出孔外,以免孔内残渣太多,出现埋钻现象;10、钻孔成孔的质量符合表1要求表1钻孔成孔质量标准项目允许偏差孔的中心位置(mm)群桩:100;单排桩:50孔径(mm)不小于设计桩径倾斜度小于1%孔深支承桩:比设计深度超深小于50mm沉淀厚度(mm)支承桩:不大于设计规定清孔后泥浆指标相对密度:1.03~1.10;粘度:17~20Pa.s;含砂率:<2%;胶体率:>98%11、每道工序完成后,必须报质检工程师验收合格且经监理认可后,方能进行下一道工序施工九、安全保证措施为贯彻执行“安全第一、预防为主”的安全生产方针,保证工程施工安全,预防事故发生,施工过程中必须遵循以下要求:1、建立安...
