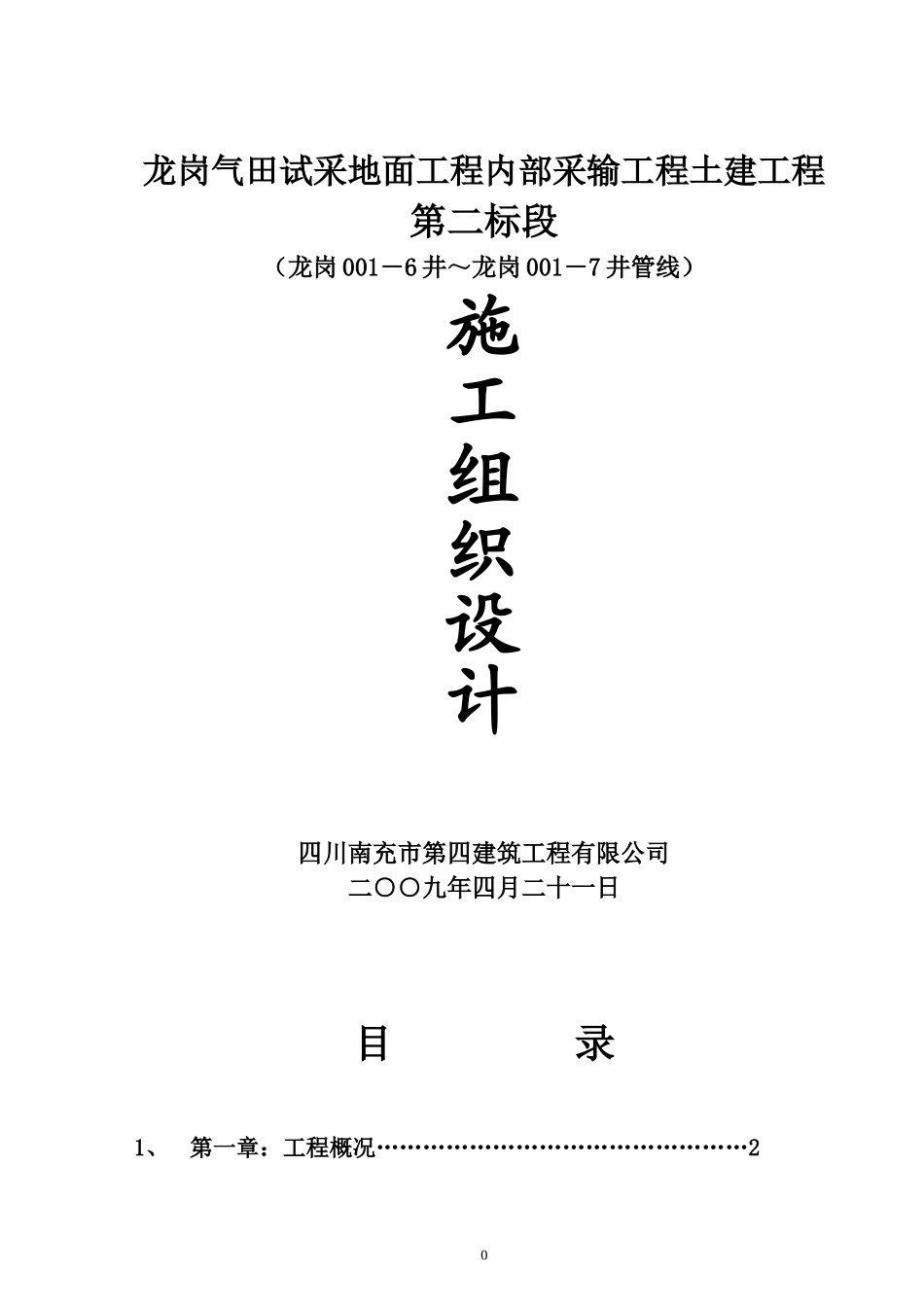

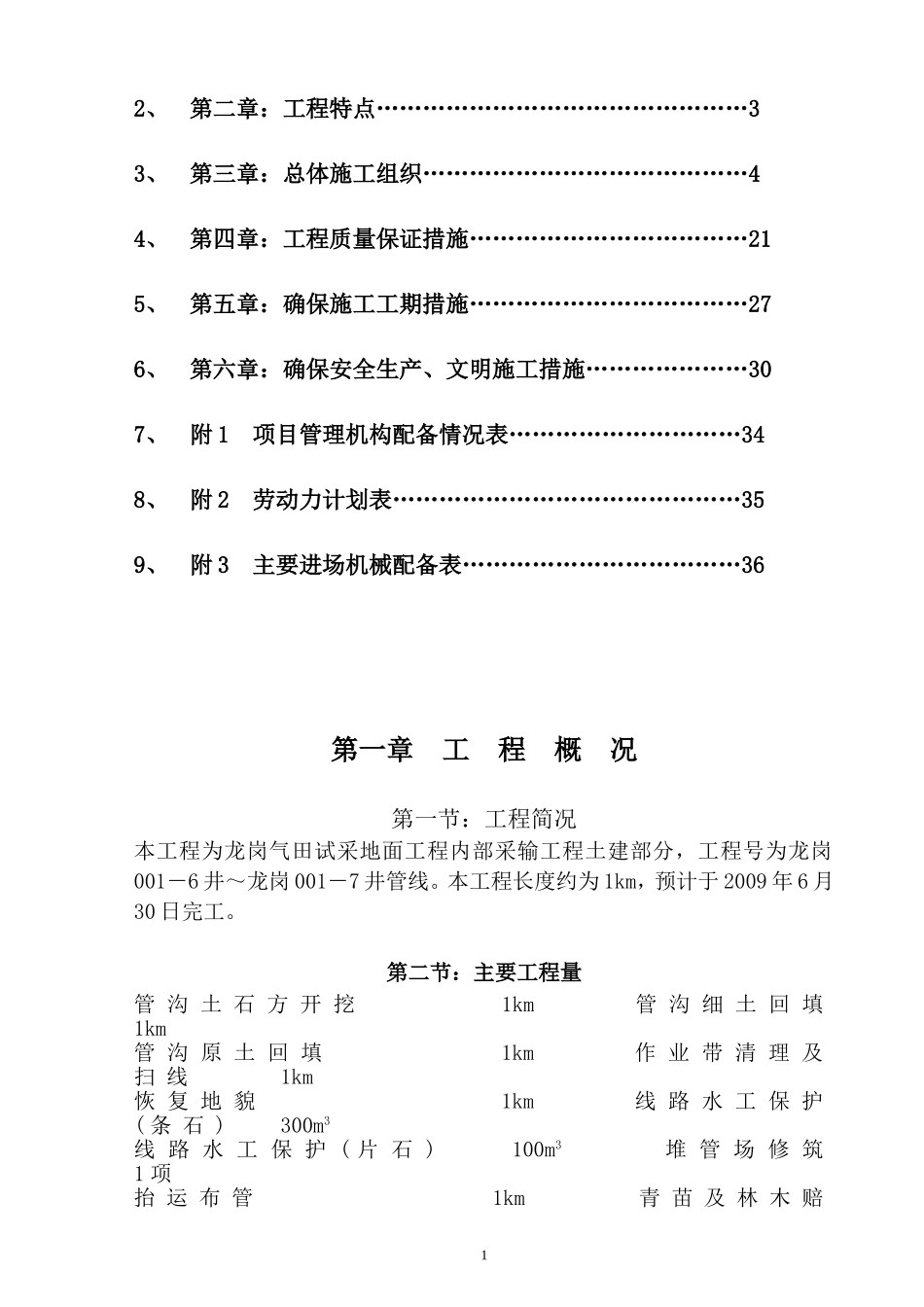

龙岗气田试采地面工程内部采输工程土建工程第二标段(龙岗001-6井~龙岗001-7井管线)施工组织设计四川南充市第四建筑工程有限公司二○○九年四月二十一日目录1、第一章:工程概况…………………………………………202、第二章:工程特点…………………………………………33、第三章:总体施工组织……………………………………44、第四章:工程质量保证措施………………………………215、第五章:确保施工工期措施………………………………276、第六章:确保安全生产、文明施工措施…………………307、附1项目管理机构配备情况表…………………………348、附2劳动力计划表………………………………………359、附3主要进场机械配备表………………………………36第一章工程概况第一节:工程简况本工程为龙岗气田试采地面工程内部采输工程土建部分,工程号为龙岗001-6井~龙岗001-7井管线。本工程长度约为1km,预计于2009年6月30日完工。第二节:主要工程量管沟土石方开挖1km管沟细土回填1km管沟原土回填1km作业带清理及扫线1km恢复地貌1km线路水工保护(条石)300m3线路水工保护(片石)100m3堆管场修筑1项抬运布管1km青苗及林木赔1偿1km龙岗001-6井单井站1座龙岗001-1井单井站1座第三节:主要验收规范及标准1、《给水排水管道工程施工及验收规范》GB50268-972、《埋地钢质管道聚乙烯防腐层技术标准》SY/T0413-20023、《钢质管道聚乙烯胶粘带防腐层技术标准》SY/T4014-984、《油气长输管道工程施工及验收规范》GB50368-2006第二章工程特点本工程位于南充市仪陇县境内,为龙岗气田试采地面工程内部采输工程土建部分工程。该工程施工长度较短,但质量要求高,工期紧任务重,材料多样化,这对施工带来一定的难度。质量控制的担子不轻。该工程地质条件复杂给管理带来一定的难度,道路较窄,给组织文明标化管理,安全生产工作带来更严格的要求;纵观整个工程特点,施工任务很是艰巨,在施工切不可掉以轻心,还必须在建设单位,监理单位与施工单位的通力合作中,除弊扬利,项目内部各工种团结协作,确保工程质量达到合格力争优良,圆满完成施工任务。根据我公司以往施工经验,因根据管道安装进行配套,进度应紧随管道工程,这样会减轻施工的难度,施工时道路窄,应积极做好围护工作,并派专人进行现场指挥。本工程地处春夏季施工时,南充市仪陇县春夏季为降雨量最多的季节,地下水位较高及流沙、淤泥较多,所以这是施工中最可能碰到的难点,在土方开挖...
