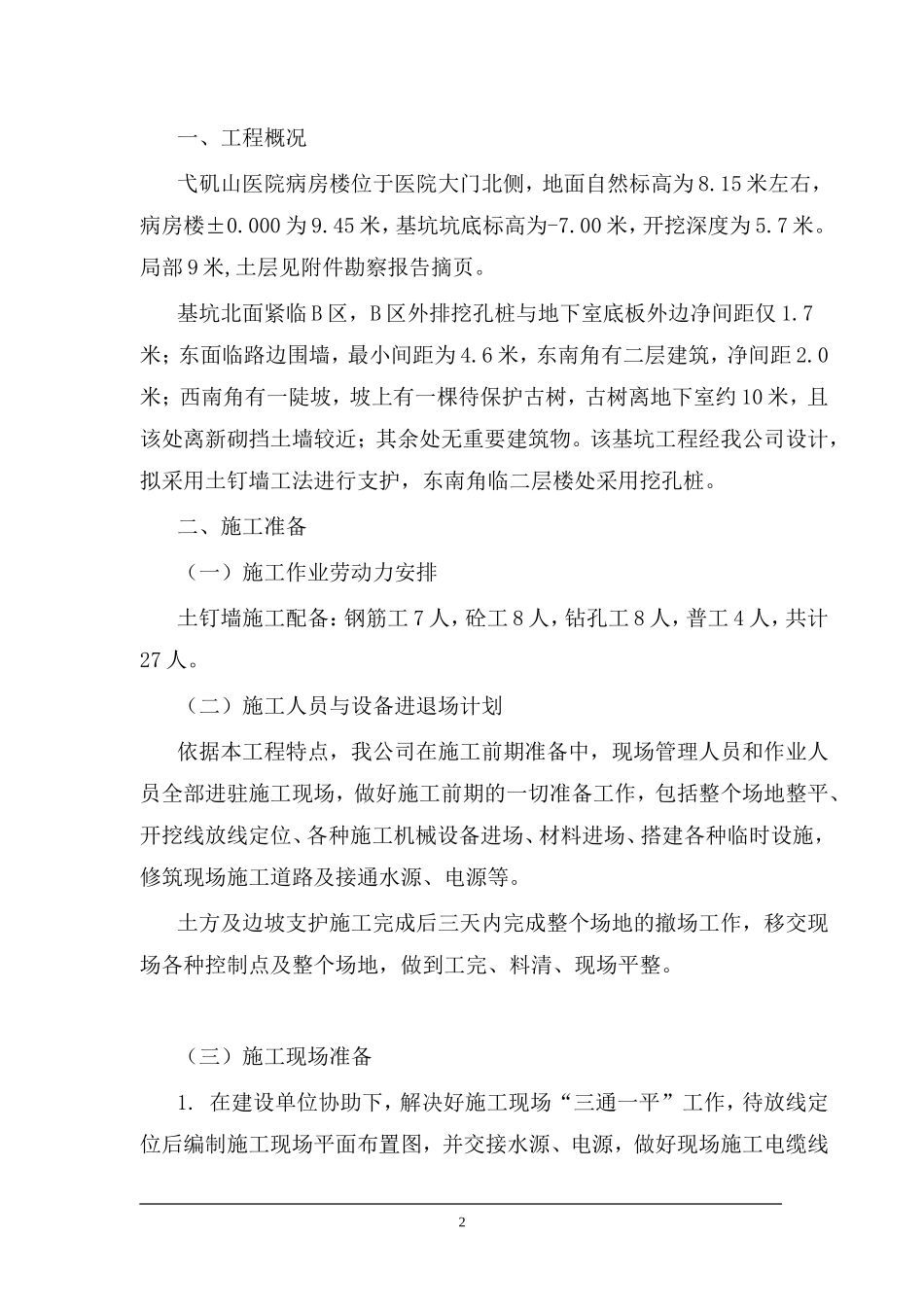

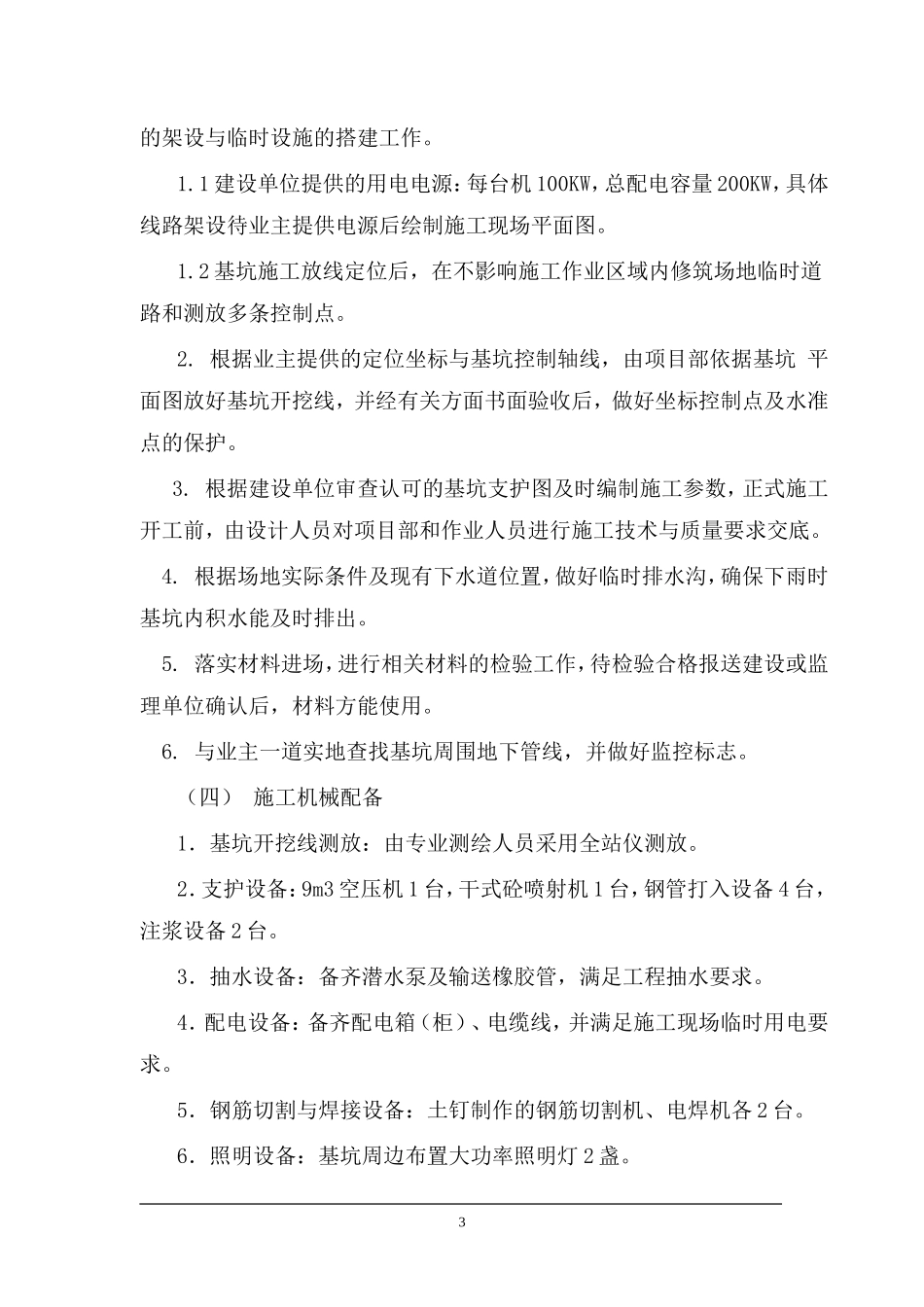

弋矶山医院病房楼地下室基坑支护施工方案编制:审核:安徽两淮地质基础工程公司2007年11月8日弋矶山医院病房楼地下室基坑支护施工方案1一、工程概况弋矶山医院病房楼位于医院大门北侧,地面自然标高为8.15米左右,病房楼±0.000为9.45米,基坑坑底标高为-7.00米,开挖深度为5.7米。局部9米,土层见附件勘察报告摘页。基坑北面紧临B区,B区外排挖孔桩与地下室底板外边净间距仅1.7米;东面临路边围墙,最小间距为4.6米,东南角有二层建筑,净间距2.0米;西南角有一陡坡,坡上有一棵待保护古树,古树离地下室约10米,且该处离新砌挡土墙较近;其余处无重要建筑物。该基坑工程经我公司设计,拟采用土钉墙工法进行支护,东南角临二层楼处采用挖孔桩。二、施工准备(一)施工作业劳动力安排土钉墙施工配备:钢筋工7人,砼工8人,钻孔工8人,普工4人,共计27人。(二)施工人员与设备进退场计划依据本工程特点,我公司在施工前期准备中,现场管理人员和作业人员全部进驻施工现场,做好施工前期的一切准备工作,包括整个场地整平、开挖线放线定位、各种施工机械设备进场、材料进场、搭建各种临时设施,修筑现场施工道路及接通水源、电源等。土方及边坡支护施工完成后三天内完成整个场地的撤场工作,移交现场各种控制点及整个场地,做到工完、料清、现场平整。(三)施工现场准备1.在建设单位协助下,解决好施工现场“三通一平”工作,待放线定位后编制施工现场平面布置图,并交接水源、电源,做好现场施工电缆线2的架设与临时设施的搭建工作。1.1建设单位提供的用电电源:每台机100KW,总配电容量200KW,具体线路架设待业主提供电源后绘制施工现场平面图。1.2基坑施工放线定位后,在不影响施工作业区域内修筑场地临时道路和测放多条控制点。2.根据业主提供的定位坐标与基坑控制轴线,由项目部依据基坑平面图放好基坑开挖线,并经有关方面书面验收后,做好坐标控制点及水准点的保护。3.根据建设单位审查认可的基坑支护图及时编制施工参数,正式施工开工前,由设计人员对项目部和作业人员进行施工技术与质量要求交底。4.根据场地实际条件及现有下水道位置,做好临时排水沟,确保下雨时基坑内积水能及时排出。5.落实材料进场,进行相关材料的检验工作,待检验合格报送建设或监理单位确认后,材料方能使用。6.与业主一道实地查找基坑周围地下管线,并做好监控标志。(四)施工机械配备1.基坑开挖线测放:由专业测绘人员采用全站仪测放。2.支护设备:9m3空压机1...
