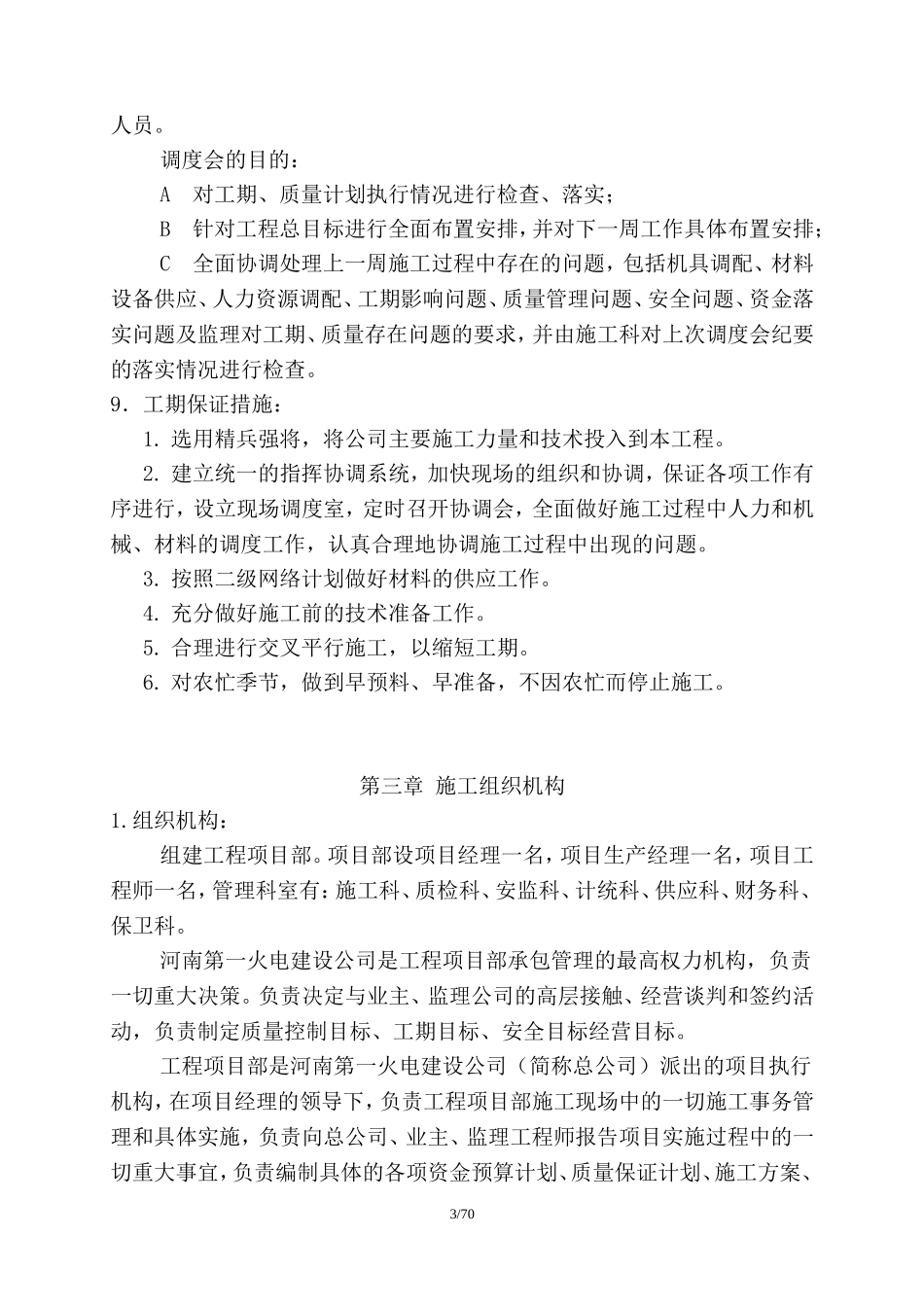

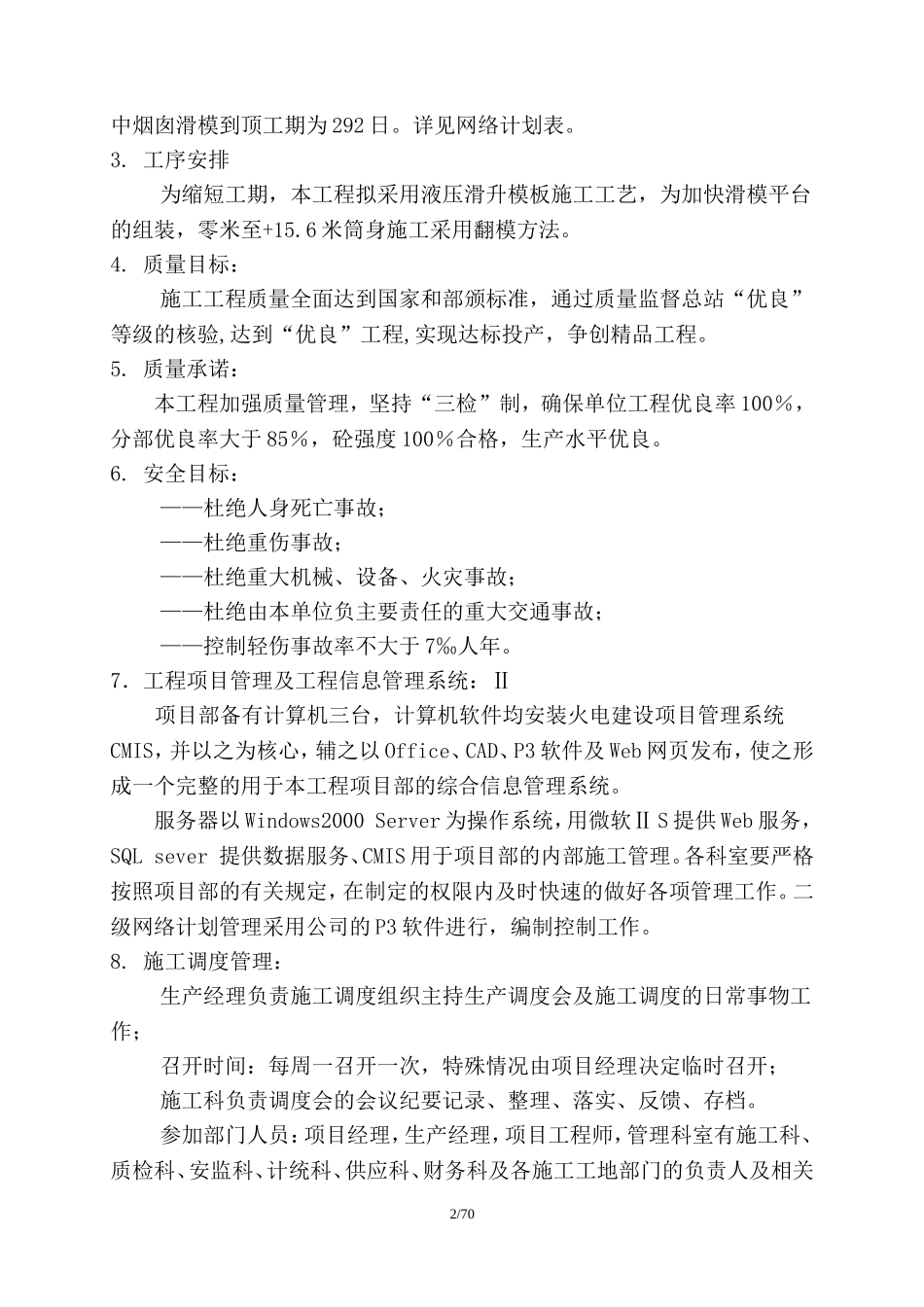

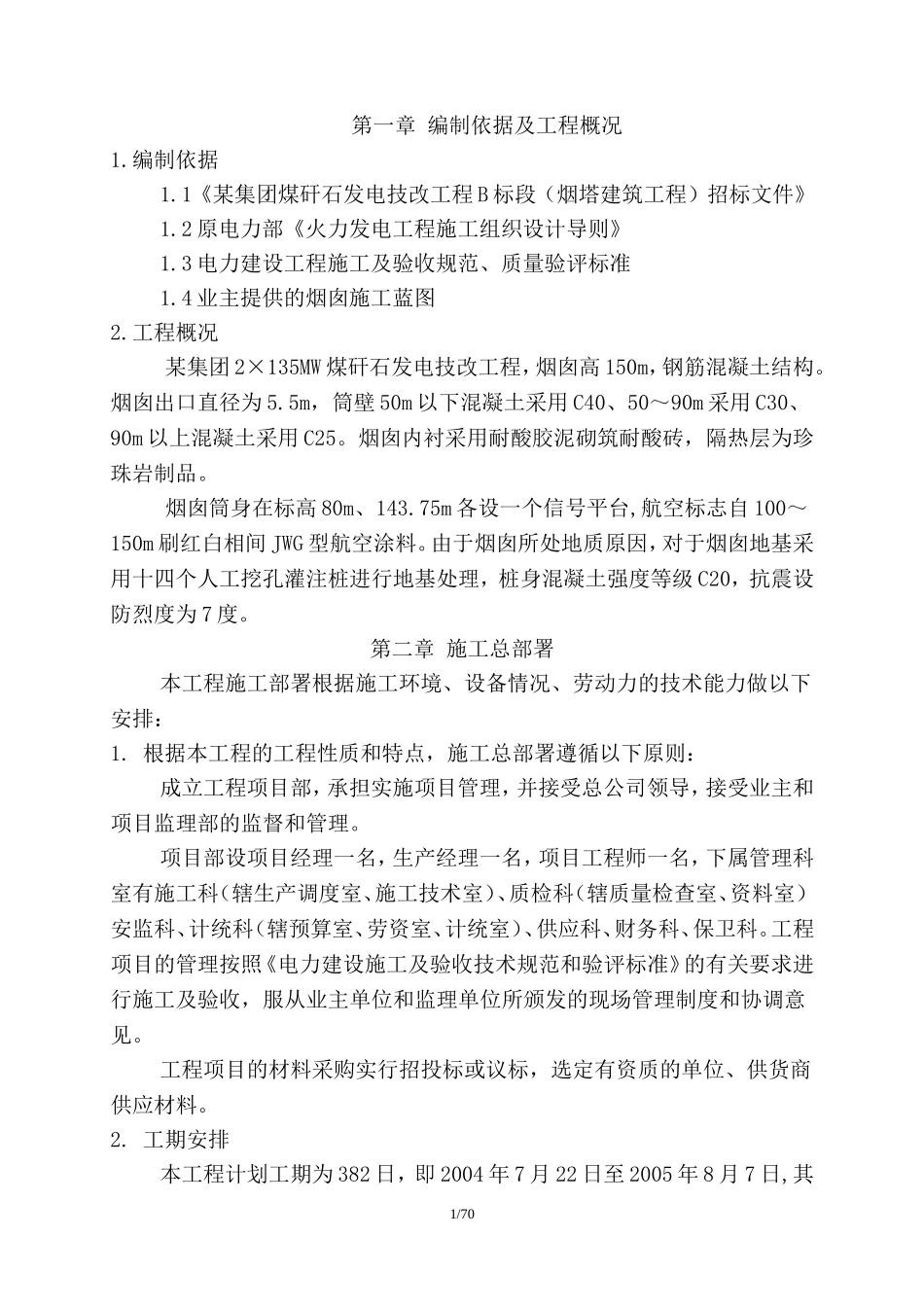

第一章编制依据及工程概况1.编制依据1.1《某集团煤矸石发电技改工程B标段(烟塔建筑工程)招标文件》1.2原电力部《火力发电工程施工组织设计导则》1.3电力建设工程施工及验收规范、质量验评标准1.4业主提供的烟囱施工蓝图2.工程概况某集团2×135MW煤矸石发电技改工程,烟囱高150m,钢筋混凝土结构。烟囱出口直径为5.5m,筒壁50m以下混凝土采用C40、50~90m采用C30、90m以上混凝土采用C25。烟囱内衬采用耐酸胶泥砌筑耐酸砖,隔热层为珍珠岩制品。烟囱筒身在标高80m、143.75m各设一个信号平台,航空标志自100~150m刷红白相间JWG型航空涂料。由于烟囱所处地质原因,对于烟囱地基采用十四个人工挖孔灌注桩进行地基处理,桩身混凝土强度等级C20,抗震设防烈度为7度。第二章施工总部署本工程施工部署根据施工环境、设备情况、劳动力的技术能力做以下安排:1.根据本工程的工程性质和特点,施工总部署遵循以下原则:成立工程项目部,承担实施项目管理,并接受总公司领导,接受业主和项目监理部的监督和管理。项目部设项目经理一名,生产经理一名,项目工程师一名,下属管理科室有施工科(辖生产调度室、施工技术室)、质检科(辖质量检查室、资料室)安监科、计统科(辖预算室、劳资室、计统室)、供应科、财务科、保卫科。工程项目的管理按照《电力建设施工及验收技术规范和验评标准》的有关要求进行施工及验收,服从业主单位和监理单位所颁发的现场管理制度和协调意见。工程项目的材料采购实行招投标或议标,选定有资质的单位、供货商供应材料。2.工期安排本工程计划工期为382日,即2004年7月22日至2005年8月7日,其1/70中烟囱滑模到顶工期为292日。详见网络计划表。3.工序安排为缩短工期,本工程拟采用液压滑升模板施工工艺,为加快滑模平台的组装,零米至+15.6米筒身施工采用翻模方法。4.质量目标:施工工程质量全面达到国家和部颁标准,通过质量监督总站“优良”等级的核验,达到“优良”工程,实现达标投产,争创精品工程。5.质量承诺:本工程加强质量管理,坚持“三检”制,确保单位工程优良率100%,分部优良率大于85%,砼强度100%合格,生产水平优良。6.安全目标:——杜绝人身死亡事故;——杜绝重伤事故;——杜绝重大机械、设备、火灾事故;——杜绝由本单位负主要责任的重大交通事故;——控制轻伤事故率不大于7‰人年。7.工程项目管理及工程信息管理系统:Ⅱ项目部备有计算机三台,计算机软件均安装火电建设项目管理系统CMIS,并以之为核心,...
