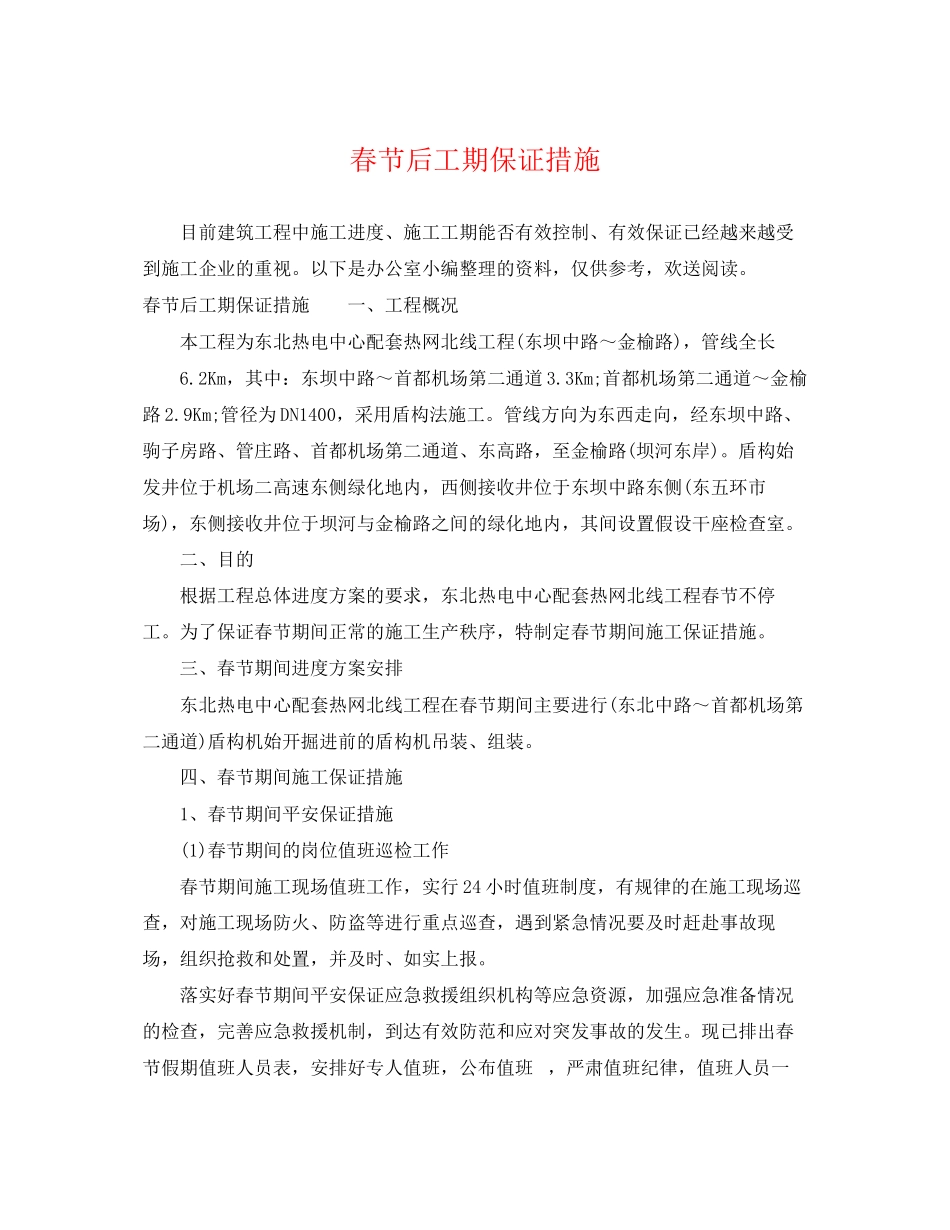

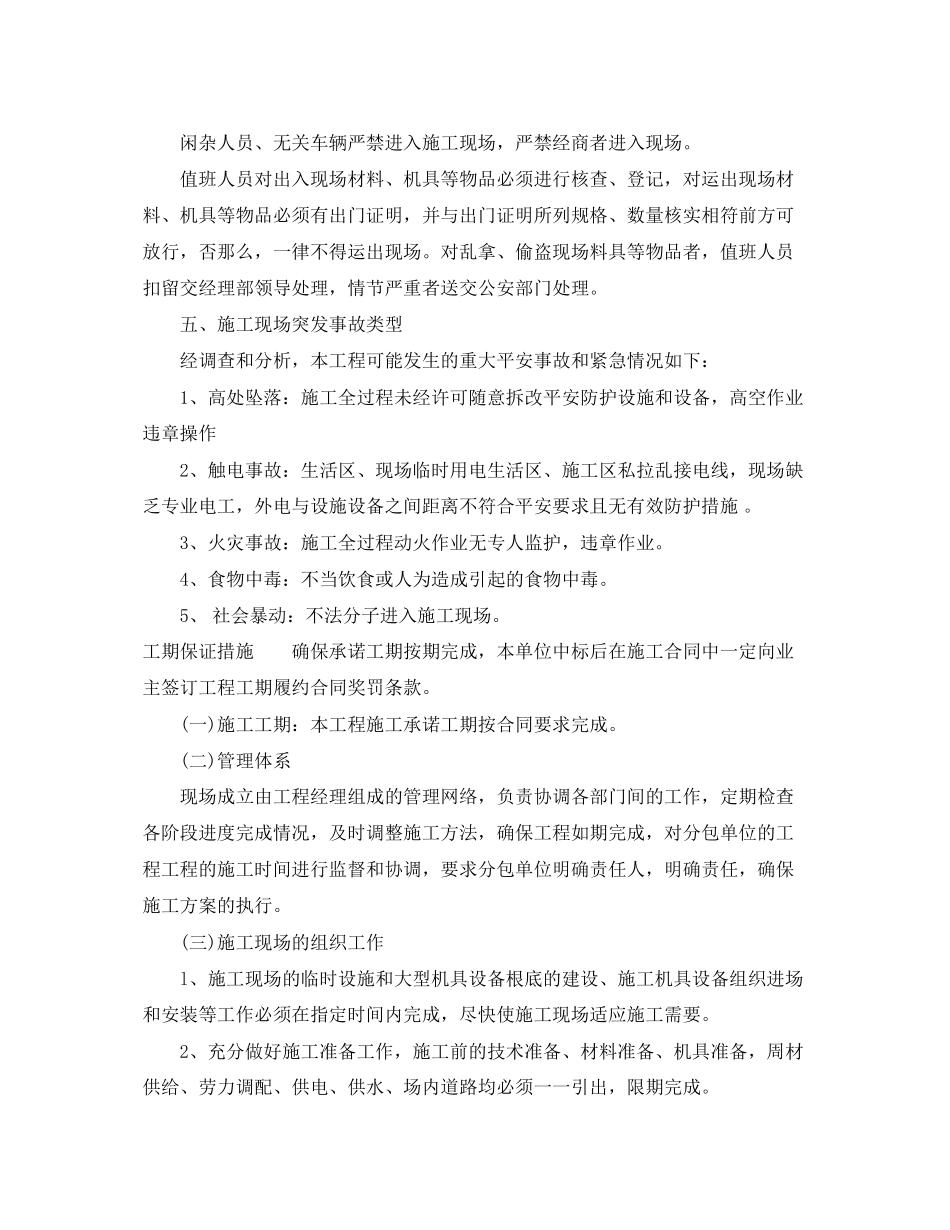

春节后工期保证措施目前建筑工程中施工进度、施工工期能否有效控制、有效保证已经越来越受到施工企业的重视。以下是办公室小编整理的资料,仅供参考,欢送阅读。春节后工期保证措施一、工程概况本工程为东北热电中心配套热网北线工程(东坝中路~金榆路),管线全长6.2Km,其中:东坝中路~首都机场第二通道3.3Km;首都机场第二通道~金榆路2.9Km;管径为DN1400,采用盾构法施工。管线方向为东西走向,经东坝中路、驹子房路、管庄路、首都机场第二通道、东高路,至金榆路(坝河东岸)。盾构始发井位于机场二高速东侧绿化地内,西侧接收井位于东坝中路东侧(东五环市场),东侧接收井位于坝河与金榆路之间的绿化地内,其间设置假设干座检查室。二、目的根据工程总体进度方案的要求,东北热电中心配套热网北线工程春节不停工。为了保证春节期间正常的施工生产秩序,特制定春节期间施工保证措施。三、春节期间进度方案安排东北热电中心配套热网北线工程在春节期间主要进行(东北中路~首都机场第二通道)盾构机始开掘进前的盾构机吊装、组装。四、春节期间施工保证措施1、春节期间平安保证措施(1)春节期间的岗位值班巡检工作春节期间施工现场值班工作,实行24小时值班制度,有规律的在施工现场巡查,对施工现场防火、防盗等进行重点巡查,遇到紧急情况要及时赶赴事故现场,组织抢救和处置,并及时、如实上报。落实好春节期间平安保证应急救援组织机构等应急资源,加强应急准备情况的检查,完善应急救援机制,到达有效防范和应对突发事故的发生。现已排出春节假期值班人员表,安排好专人值班,公布值班,严肃值班纪律,值班人员一定要坚守岗位,尽职尽责,做好上情下达,下情上报工作,保证24小时值班信息畅通,明确负责人。春节期间每天的值班负责人必须实时对现场监控设备进行监控和维护。并已将值班表张贴在施工现场,向甲方、监理提交值班表,已完善信息沟通机制。2、春节期间防火平安保证措施春节期间,在施工现场要严格遵守防火规定和现场的防火制度。在工作中要认真执行个人的防火责任制。一旦发生火警要按消防组织的分工进行自救,不能自救时要及时打119报警。值班室内火炉取暖时有专人负责看管。不准用电炉子取暖。不准在炉子上、烟道上烘烤衣物,炉边不准堆放易燃物。春节期间为防止火灾事故,不准在堆放易燃、易爆材料的地方用火,用电炉,不准在库房生火取暖做饭,不准私自乱拉乱搭电线等。如不按上述规定执““行,造成火灾事故的,要分别按照谁违章...
