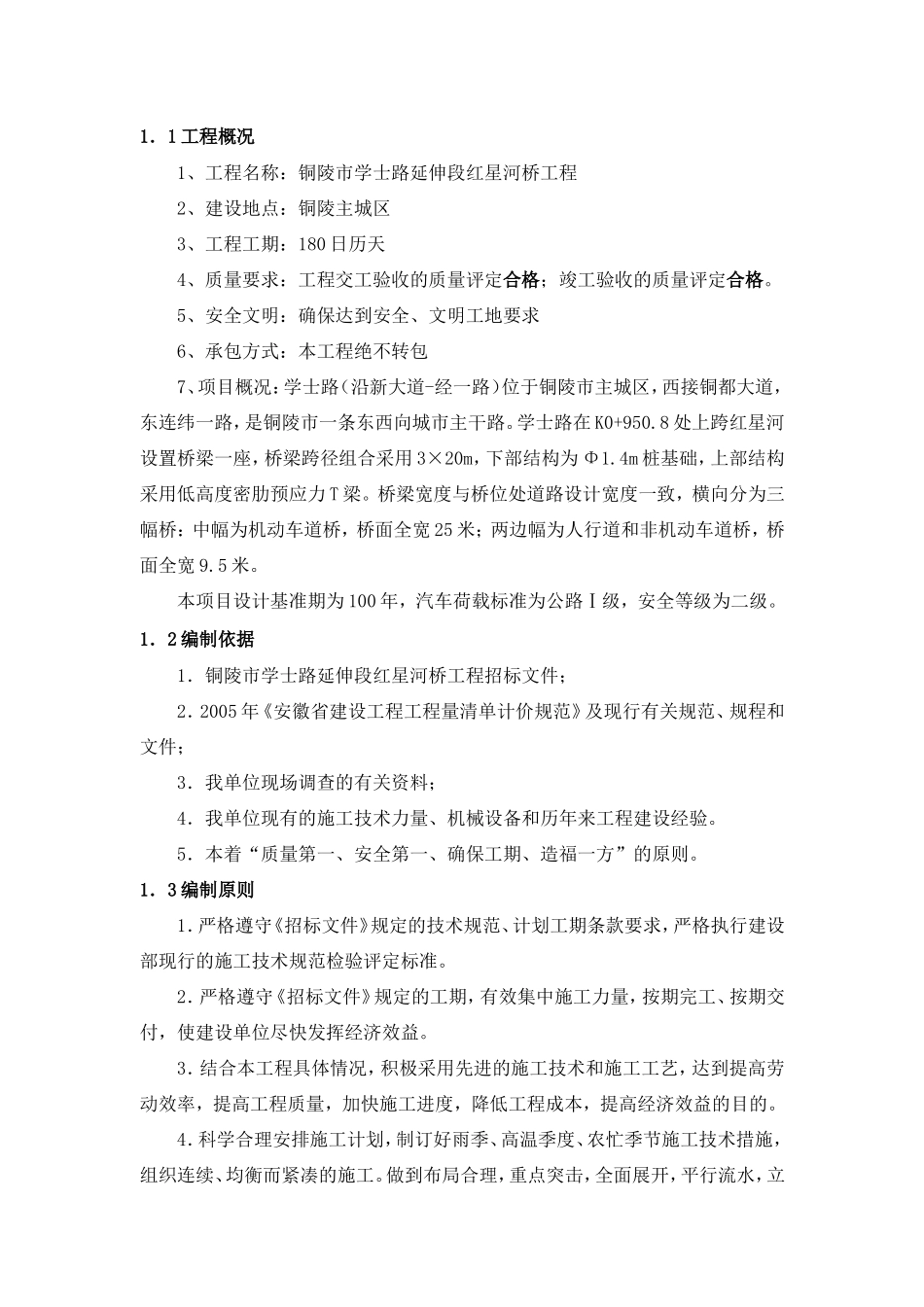

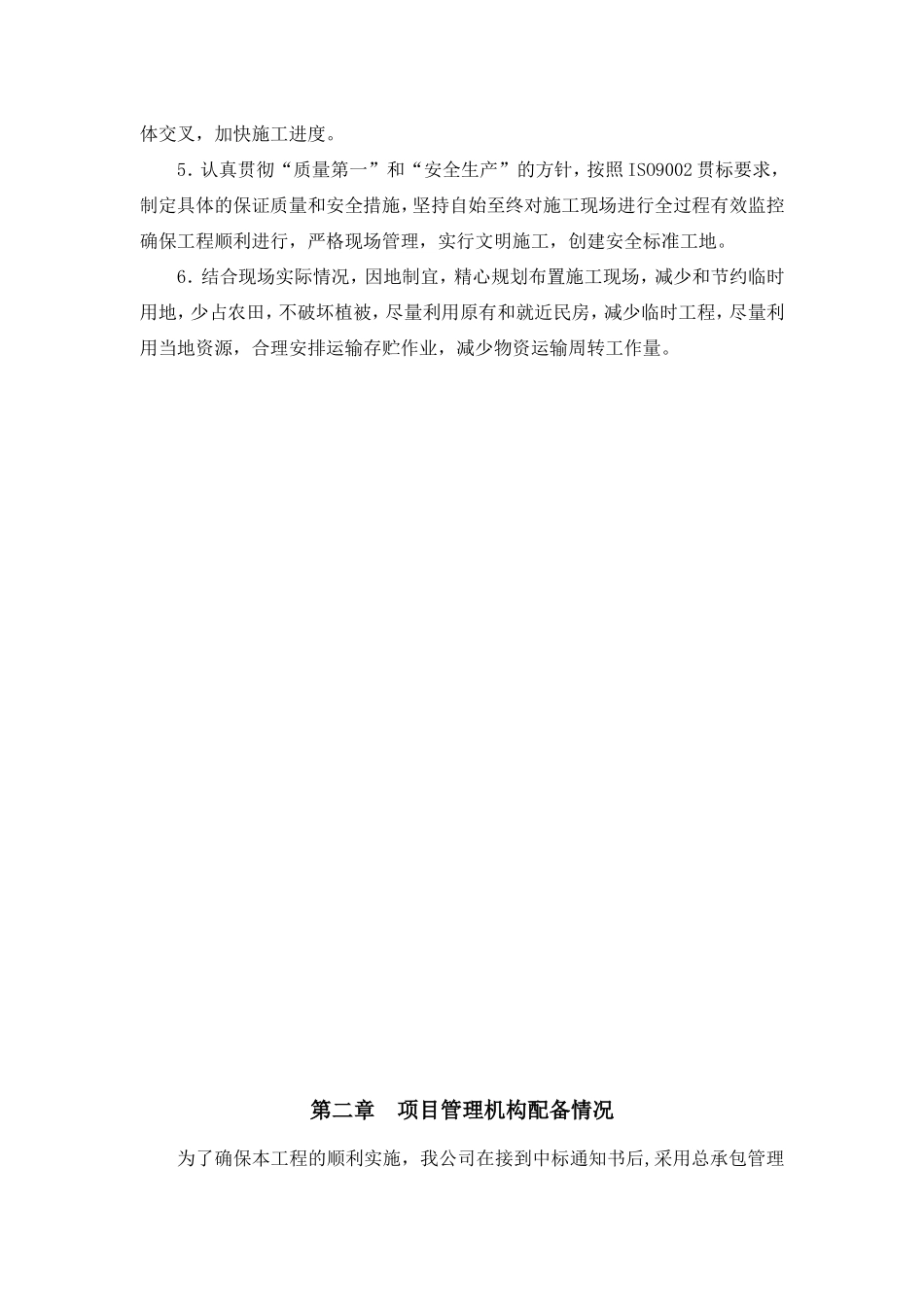

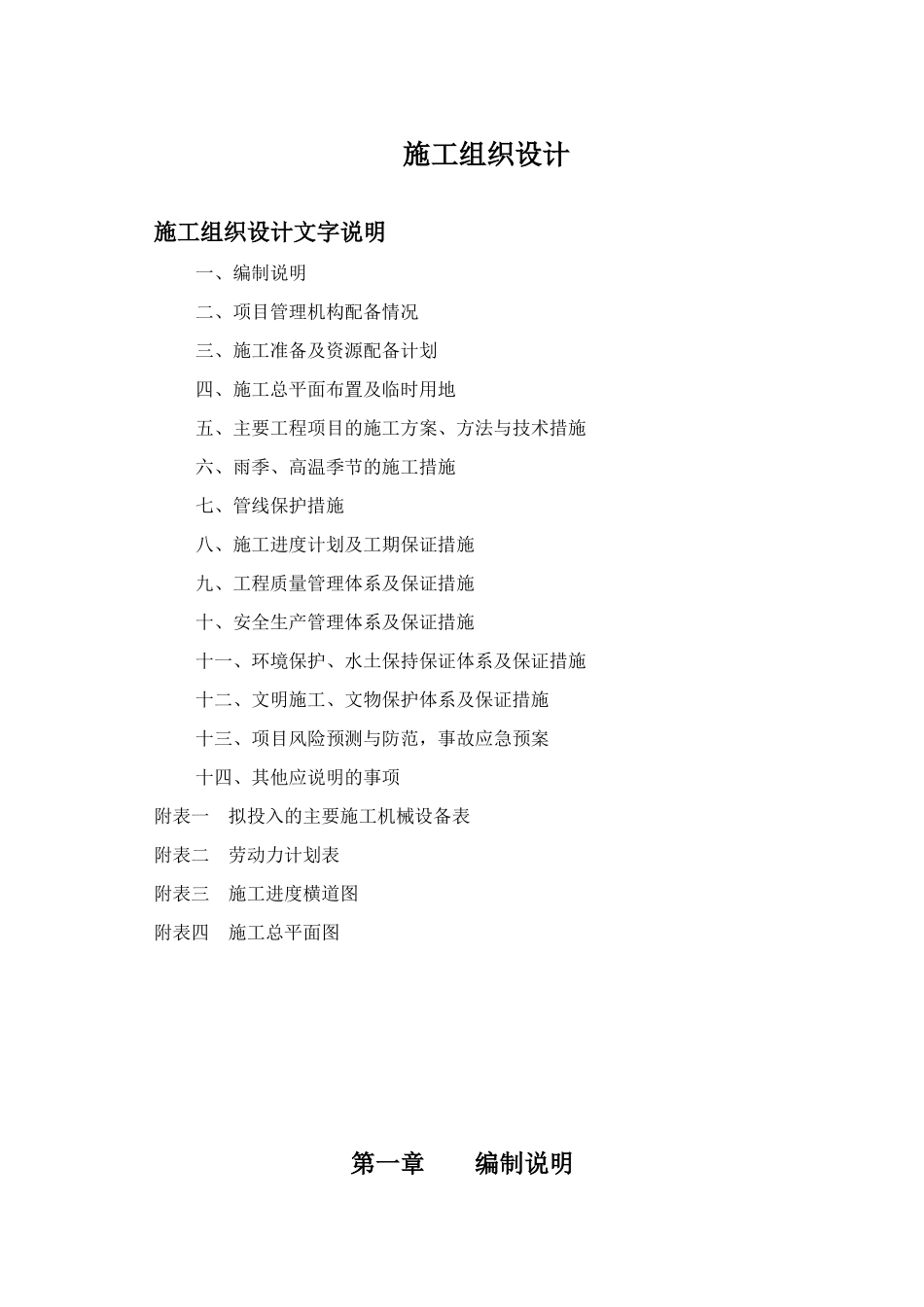

施工组织设计施工组织设计文字说明一、编制说明二、项目管理机构配备情况三、施工准备及资源配备计划四、施工总平面布置及临时用地五、主要工程项目的施工方案、方法与技术措施六、雨季、高温季节的施工措施七、管线保护措施八、施工进度计划及工期保证措施九、工程质量管理体系及保证措施十、安全生产管理体系及保证措施十一、环境保护、水土保持保证体系及保证措施十二、文明施工、文物保护体系及保证措施十三、项目风险预测与防范,事故应急预案十四、其他应说明的事项附表一拟投入的主要施工机械设备表附表二劳动力计划表附表三施工进度横道图附表四施工总平面图第一章编制说明1.1工程概况1、工程名称:铜陵市学士路延伸段红星河桥工程2、建设地点:铜陵主城区3、工程工期:180日历天4、质量要求:工程交工验收的质量评定合格;竣工验收的质量评定合格。5、安全文明:确保达到安全、文明工地要求6、承包方式:本工程绝不转包7、项目概况:学士路(沿新大道-经一路)位于铜陵市主城区,西接铜都大道,东连纬一路,是铜陵市一条东西向城市主干路。学士路在K0+950.8处上跨红星河设置桥梁一座,桥梁跨径组合采用3×20m,下部结构为Φ1.4m桩基础,上部结构采用低高度密肋预应力T梁。桥梁宽度与桥位处道路设计宽度一致,横向分为三幅桥:中幅为机动车道桥,桥面全宽25米;两边幅为人行道和非机动车道桥,桥面全宽9.5米。本项目设计基准期为100年,汽车荷载标准为公路Ⅰ级,安全等级为二级。1.2编制依据1.铜陵市学士路延伸段红星河桥工程招标文件;2.2005年《安徽省建设工程工程量清单计价规范》及现行有关规范、规程和文件;3.我单位现场调查的有关资料;4.我单位现有的施工技术力量、机械设备和历年来工程建设经验。5.本着“质量第一、安全第一、确保工期、造福一方”的原则。1.3编制原则1.严格遵守《招标文件》规定的技术规范、计划工期条款要求,严格执行建设部现行的施工技术规范检验评定标准。2.严格遵守《招标文件》规定的工期,有效集中施工力量,按期完工、按期交付,使建设单位尽快发挥经济效益。3.结合本工程具体情况,积极采用先进的施工技术和施工工艺,达到提高劳动效率,提高工程质量,加快施工进度,降低工程成本,提高经济效益的目的。4.科学合理安排施工计划,制订好雨季、高温季度、农忙季节施工技术措施,组织连续、均衡而紧凑的施工。做到布局合理,重点突击,全面展开,平行流水,立体交叉,加快施工进度。5.认真...
