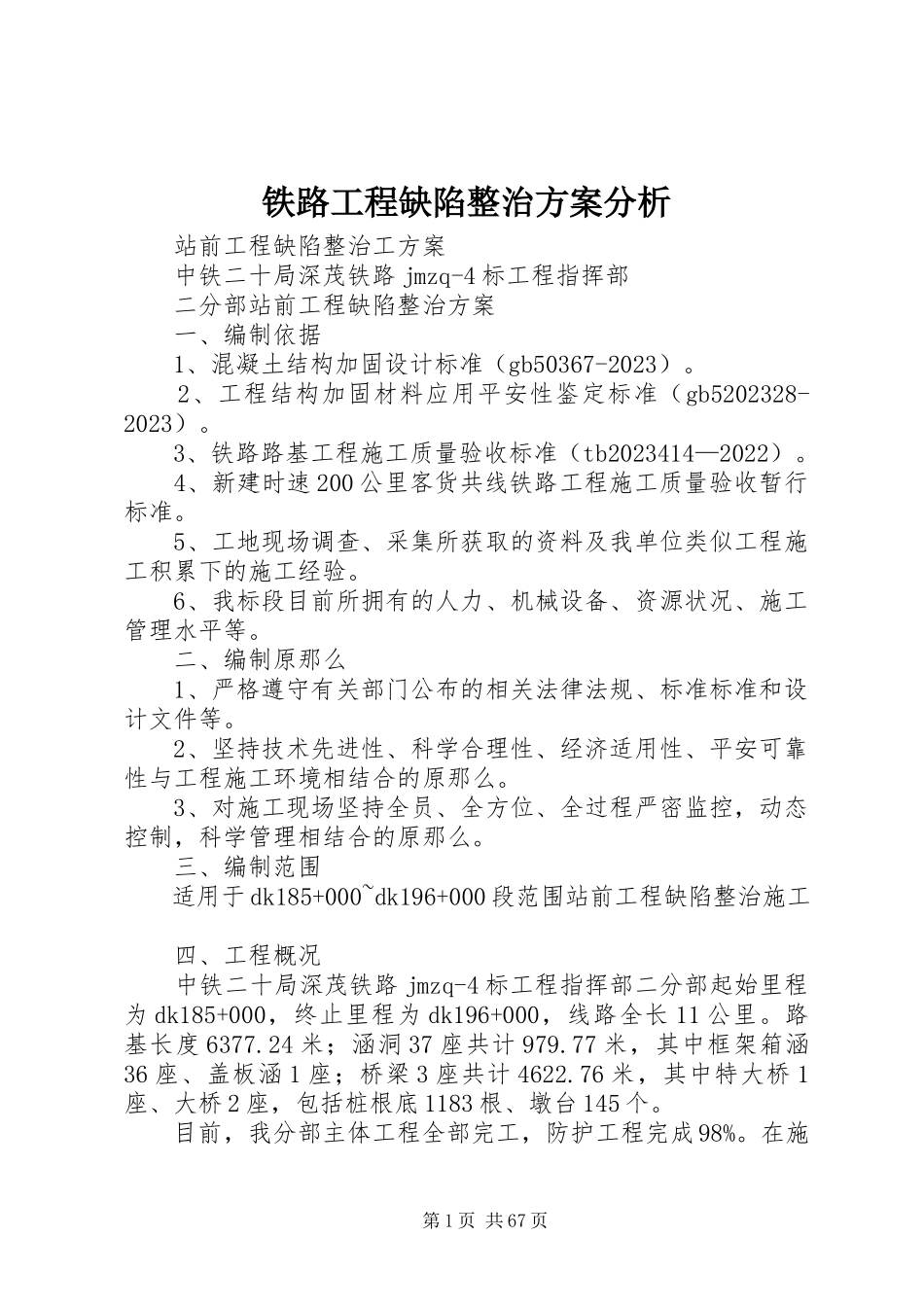

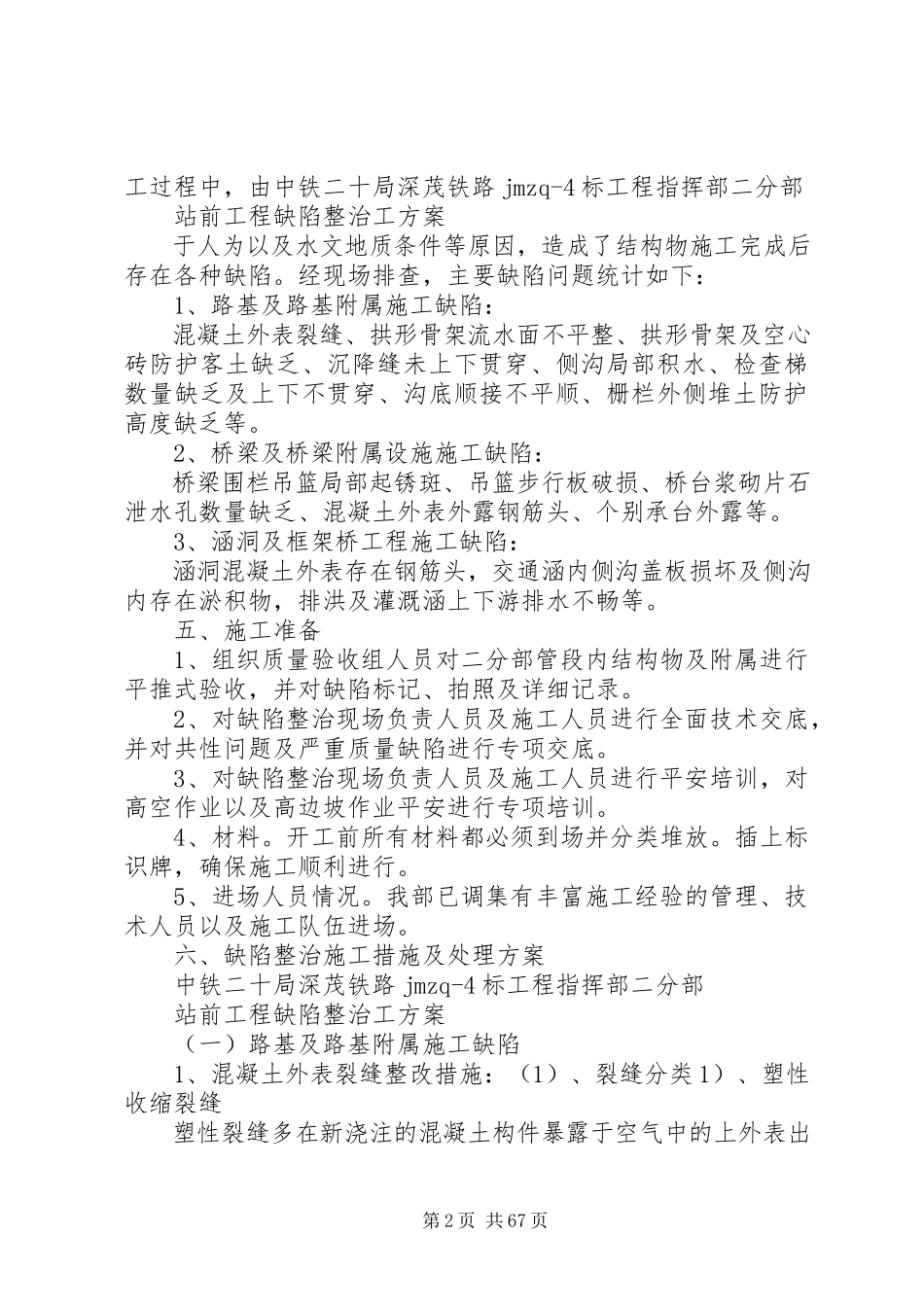

第1页共67页铁路工程缺陷整治方案分析站前工程缺陷整治工方案中铁二十局深茂铁路jmzq-4标工程指挥部二分部站前工程缺陷整治方案一、编制依据1、混凝土结构加固设计标准(gb50367-2023)。2、工程结构加固材料应用平安性鉴定标准(gb5202328-2023)。3、铁路路基工程施工质量验收标准(tb2023414—2022)。4、新建时速200公里客货共线铁路工程施工质量验收暂行标准。5、工地现场调查、采集所获取的资料及我单位类似工程施工积累下的施工经验。6、我标段目前所拥有的人力、机械设备、资源状况、施工管理水平等。二、编制原那么1、严格遵守有关部门公布的相关法律法规、标准标准和设计文件等。2、坚持技术先进性、科学合理性、经济适用性、平安可靠性与工程施工环境相结合的原那么。3、对施工现场坚持全员、全方位、全过程严密监控,动态控制,科学管理相结合的原那么。三、编制范围适用于dk185+000~dk196+000段范围站前工程缺陷整治施工四、工程概况中铁二十局深茂铁路jmzq-4标工程指挥部二分部起始里程为dk185+000,终止里程为dk196+000,线路全长11公里。路基长度6377.24米;涵洞37座共计979.77米,其中框架箱涵36座、盖板涵1座;桥梁3座共计4622.76米,其中特大桥1座、大桥2座,包括桩根底1183根、墩台145个。目前,我分部主体工程全部完工,防护工程完成98%。在施第2页共67页工过程中,由中铁二十局深茂铁路jmzq-4标工程指挥部二分部站前工程缺陷整治工方案于人为以及水文地质条件等原因,造成了结构物施工完成后存在各种缺陷。经现场排查,主要缺陷问题统计如下:1、路基及路基附属施工缺陷:混凝土外表裂缝、拱形骨架流水面不平整、拱形骨架及空心砖防护客土缺乏、沉降缝未上下贯穿、侧沟局部积水、检查梯数量缺乏及上下不贯穿、沟底顺接不平顺、栅栏外侧堆土防护高度缺乏等。2、桥梁及桥梁附属设施施工缺陷:桥梁围栏吊篮局部起锈斑、吊篮步行板破损、桥台浆砌片石泄水孔数量缺乏、混凝土外表外露钢筋头、个别承台外露等。3、涵洞及框架桥工程施工缺陷:涵洞混凝土外表存在钢筋头,交通涵内侧沟盖板损坏及侧沟内存在淤积物,排洪及灌溉涵上下游排水不畅等。五、施工准备1、组织质量验收组人员对二分部管段内结构物及附属进行平推式验收,并对缺陷标记、拍照及详细记录。2、对缺陷整治现场负责人员及施工人员进行全面技术交底,并对共性问题及严重质量缺陷进行专项交底。3、对缺陷整治现场负责人员及施工人员进行平安培训,对高空作业以及高边...
