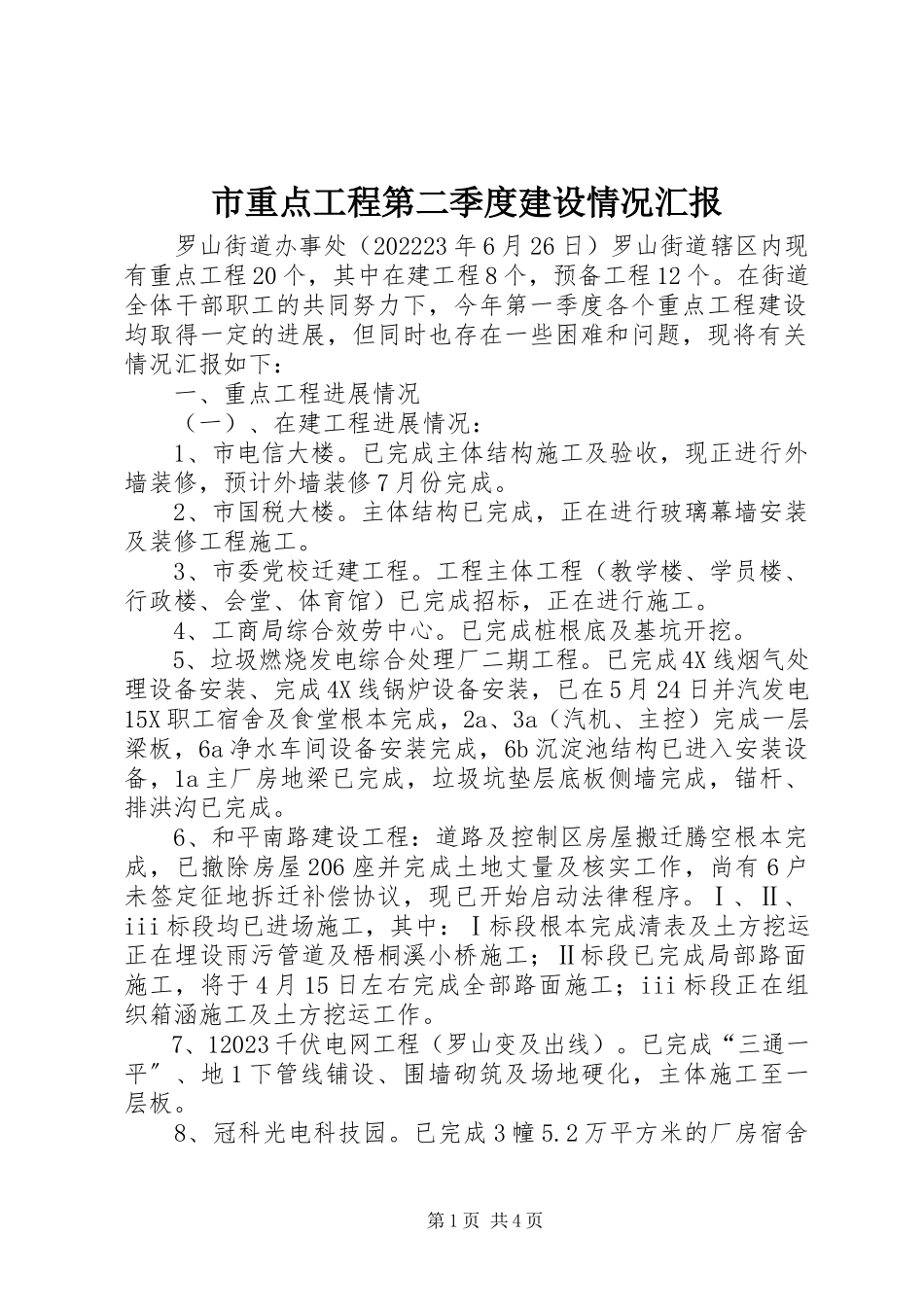

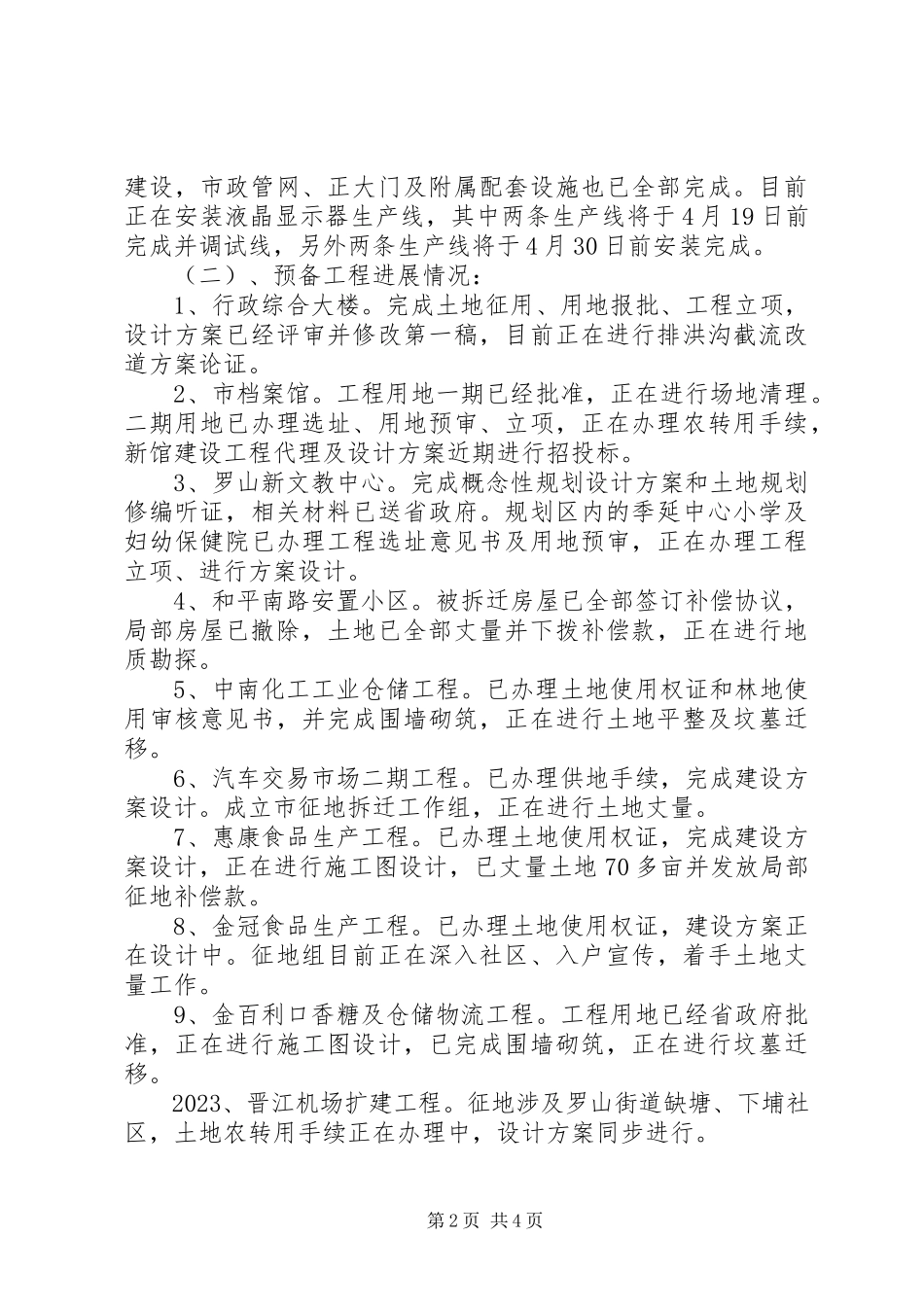

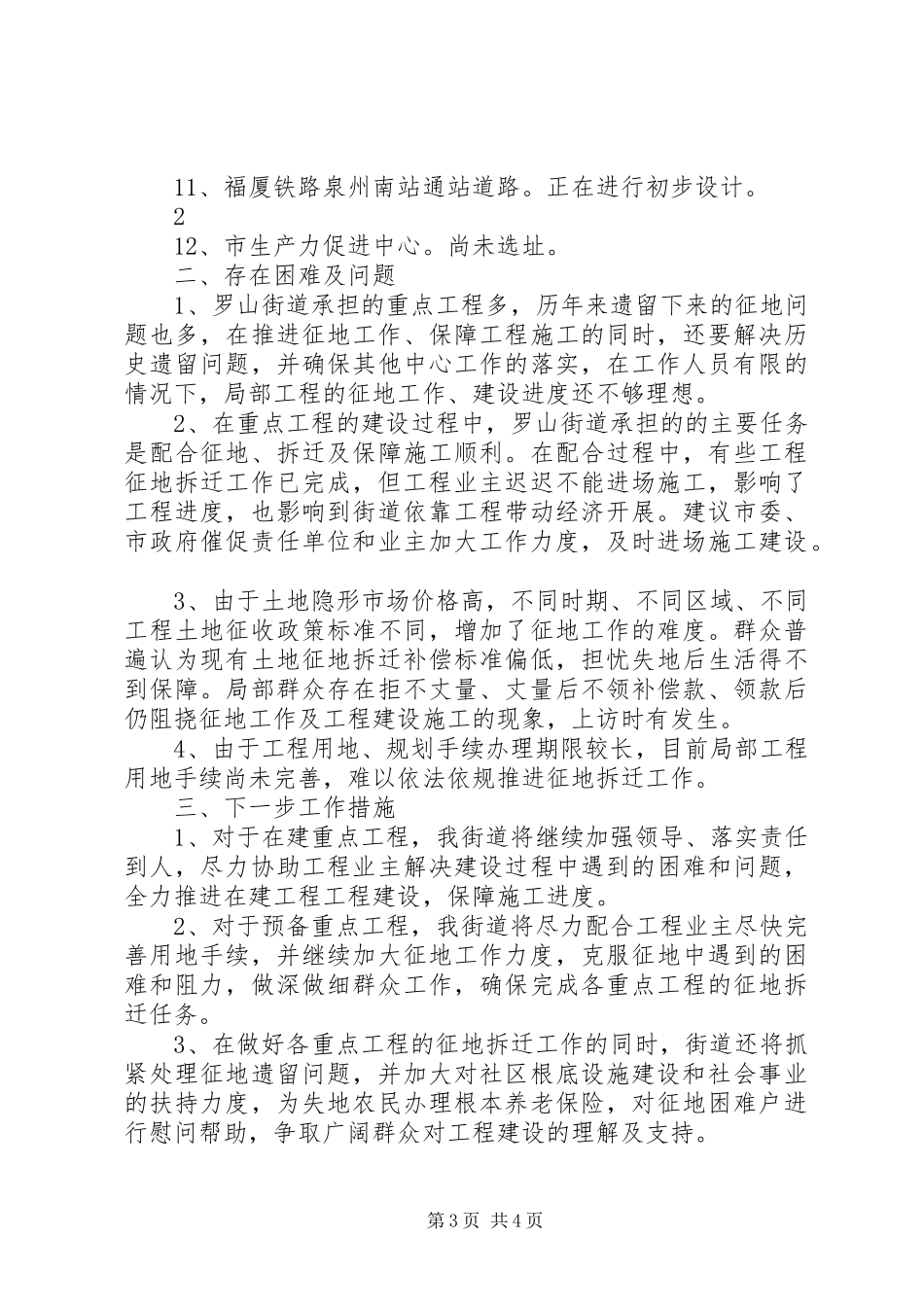

第1页共4页市重点工程第二季度建设情况汇报罗山街道办事处(202223年6月26日)罗山街道辖区内现有重点工程20个,其中在建工程8个,预备工程12个。在街道全体干部职工的共同努力下,今年第一季度各个重点工程建设均取得一定的进展,但同时也存在一些困难和问题,现将有关情况汇报如下:一、重点工程进展情况(一)、在建工程进展情况:1、市电信大楼。已完成主体结构施工及验收,现正进行外墙装修,预计外墙装修7月份完成。2、市国税大楼。主体结构已完成,正在进行玻璃幕墙安装及装修工程施工。3、市委党校迁建工程。工程主体工程(教学楼、学员楼、行政楼、会堂、体育馆)已完成招标,正在进行施工。4、工商局综合效劳中心。已完成桩根底及基坑开挖。5、垃圾燃烧发电综合处理厂二期工程。已完成4X线烟气处理设备安装、完成4X线锅炉设备安装,已在5月24日并汽发电15X职工宿舍及食堂根本完成,2a、3a(汽机、主控)完成一层梁板,6a净水车间设备安装完成,6b沉淀池结构已进入安装设备,1a主厂房地梁已完成,垃圾坑垫层底板侧墙完成,锚杆、排洪沟已完成。6、和平南路建设工程:道路及控制区房屋搬迁腾空根本完成,已撤除房屋206座并完成土地丈量及核实工作,尚有6户未签定征地拆迁补偿协议,现已开始启动法律程序。Ⅰ、Ⅱ、iii标段均已进场施工,其中:Ⅰ标段根本完成清表及土方挖运正在埋设雨污管道及梧桐溪小桥施工;Ⅱ标段已完成局部路面施工,将于4月15日左右完成全部路面施工;iii标段正在组织箱涵施工及土方挖运工作。7、12023千伏电网工程(罗山变及出线)。已完成“三通一平〞、地1下管线铺设、围墙砌筑及场地硬化,主体施工至一层板。8、冠科光电科技园。已完成3幢5.2万平方米的厂房宿舍第2页共4页建设,市政管网、正大门及附属配套设施也已全部完成。目前正在安装液晶显示器生产线,其中两条生产线将于4月19日前完成并调试线,另外两条生产线将于4月30日前安装完成。(二)、预备工程进展情况:1、行政综合大楼。完成土地征用、用地报批、工程立项,设计方案已经评审并修改第一稿,目前正在进行排洪沟截流改道方案论证。2、市档案馆。工程用地一期已经批准,正在进行场地清理。二期用地已办理选址、用地预审、立项,正在办理农转用手续,新馆建设工程代理及设计方案近期进行招投标。3、罗山新文教中心。完成概念性规划设计方案和土地规划修编听证,相关材料已送省政府。规划区内的季延中心小学及妇幼保健院已办理工程选址意见书及用地预审...
