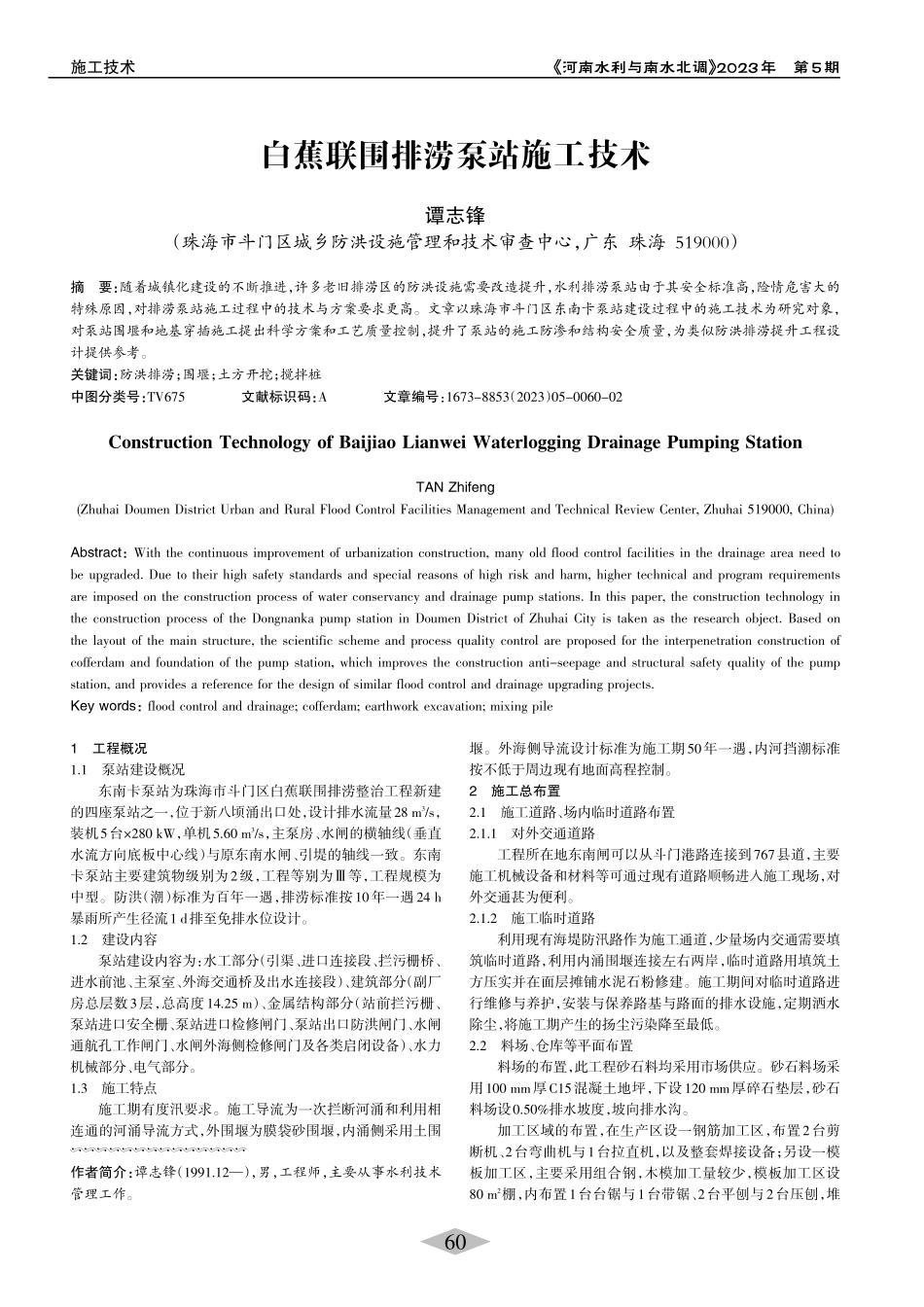

《河南水利与南水北调》2023年第5期施工技术白蕉联围排涝泵站施工技术谭志锋(珠海市斗门区城乡防洪设施管理和技术审查中心,广东珠海519000)摘要:随着城镇化建设的不断推进,许多老旧排涝区的防洪设施需要改造提升,水利排涝泵站由于其安全标准高,险情危害大的特殊原因,对排涝泵站施工过程中的技术与方案要求更高。文章以珠海市斗门区东南卡泵站建设过程中的施工技术为研究对象,对泵站围堰和地基穿插施工提出科学方案和工艺质量控制,提升了泵站的施工防渗和结构安全质量,为类似防洪排涝提升工程设计提供参考。关键词:防洪排涝;围堰;土方开挖;搅拌桩中图分类号:TV675文献标识码:A文章编号:1673-8853(2023)05-0060-02作者简介:谭志锋(1991.12—),男,工程师,主要从事水利技术管理工作。1工程概况1.1泵站建设概况东南卡泵站为珠海市斗门区白蕉联围排涝整治工程新建的四座泵站之一,位于新八顷涌出口处,设计排水流量28m3/s,装机5台×280kW,单机5.60m3/s,主泵房、水闸的横轴线(垂直水流方向底板中心线)与原东南水闸、引堤的轴线一致。东南卡泵站主要建筑物级别为2级,工程等别为Ⅲ等,工程规模为中型。防洪(潮)标准为百年一遇,排涝标准按10年一遇24h暴雨所产生径流1d排至免排水位设计。1.2建设内容泵站建设内容为:水工部分(引渠、进口连接段、拦污栅桥、进水前池、主泵室、外海交通桥及出水连接段)、建筑部分(副厂房总层数3层,总高度14.25m)、金属结构部分(站前拦污栅、泵站进口安全栅、泵站进口检修闸门、泵站出口防洪闸门、水闸通航孔工作闸门、水闸外海侧检修闸门及各类启闭设备)、水力机械部分、电气部分。1.3施工特点施工期有度汛要求。施工导流为一次拦断河涌和利用相连通的河涌导流方式,外围堰为膜袋砂围堰,内涌侧采用土围堰。外海侧导流设计标准为施工期50年一遇,内河挡潮标准按不低于周边现有地面高程控制。2施工总布置2.1施工道路、场内临时道路布置2.1.1对外交通道路工程所在地东南闸可以从斗门港路连接到767县道,主要施工机械设备和材料等可通过现有道路顺畅进入施工现场,对外交通甚为便利。2.1.2施工临时道路利用现有海堤防汛路作为施工通道,少量场内交通需要填筑临时道路,利用内涌围堰连接左右两岸,临时道路用填筑土方压实并在面层摊铺水泥石粉修建。施工期间对临时道路进行维修与养护,安装与保养路基与路面的排水设施,定期洒水除尘,将施工期产生的扬尘污...
