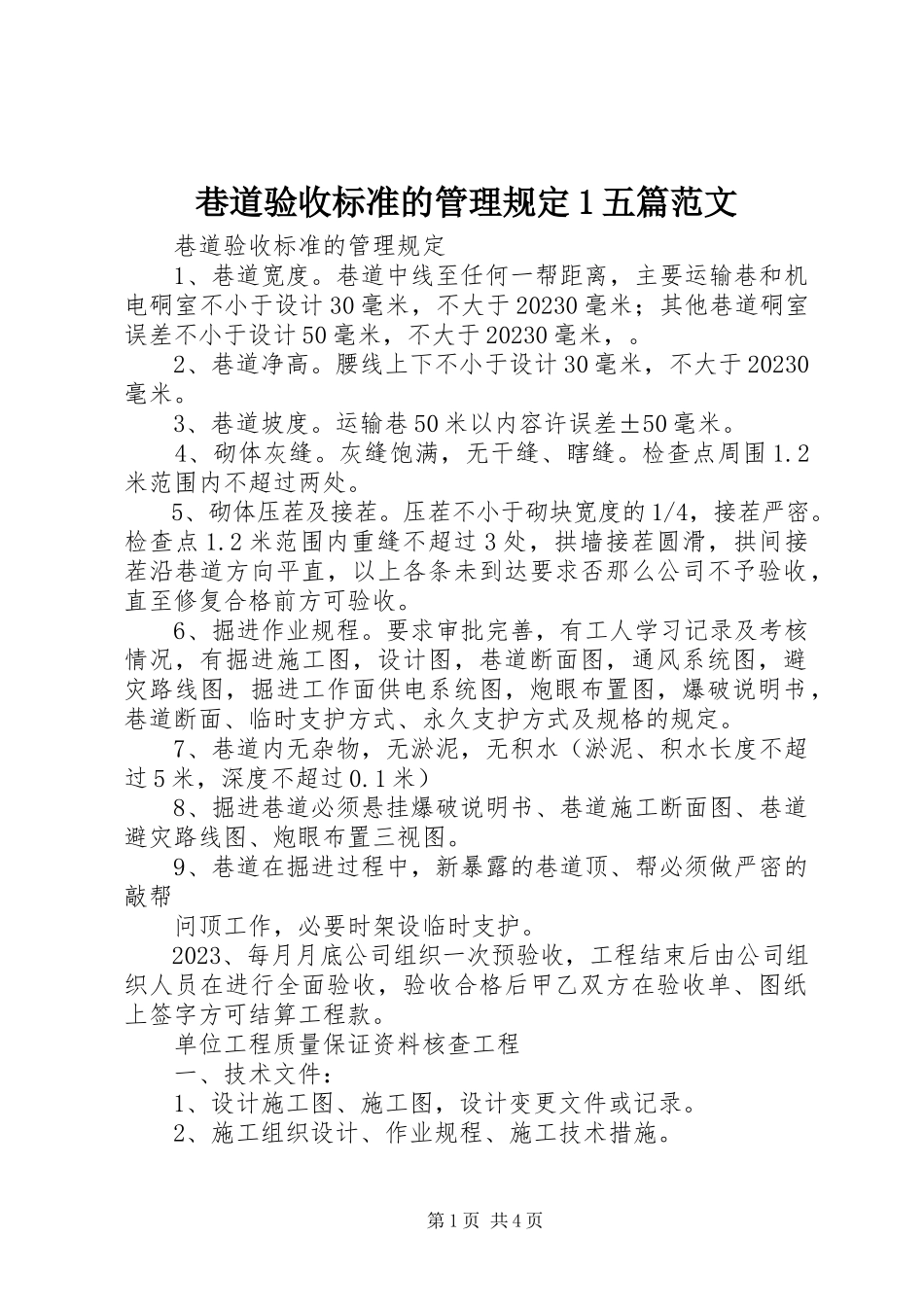

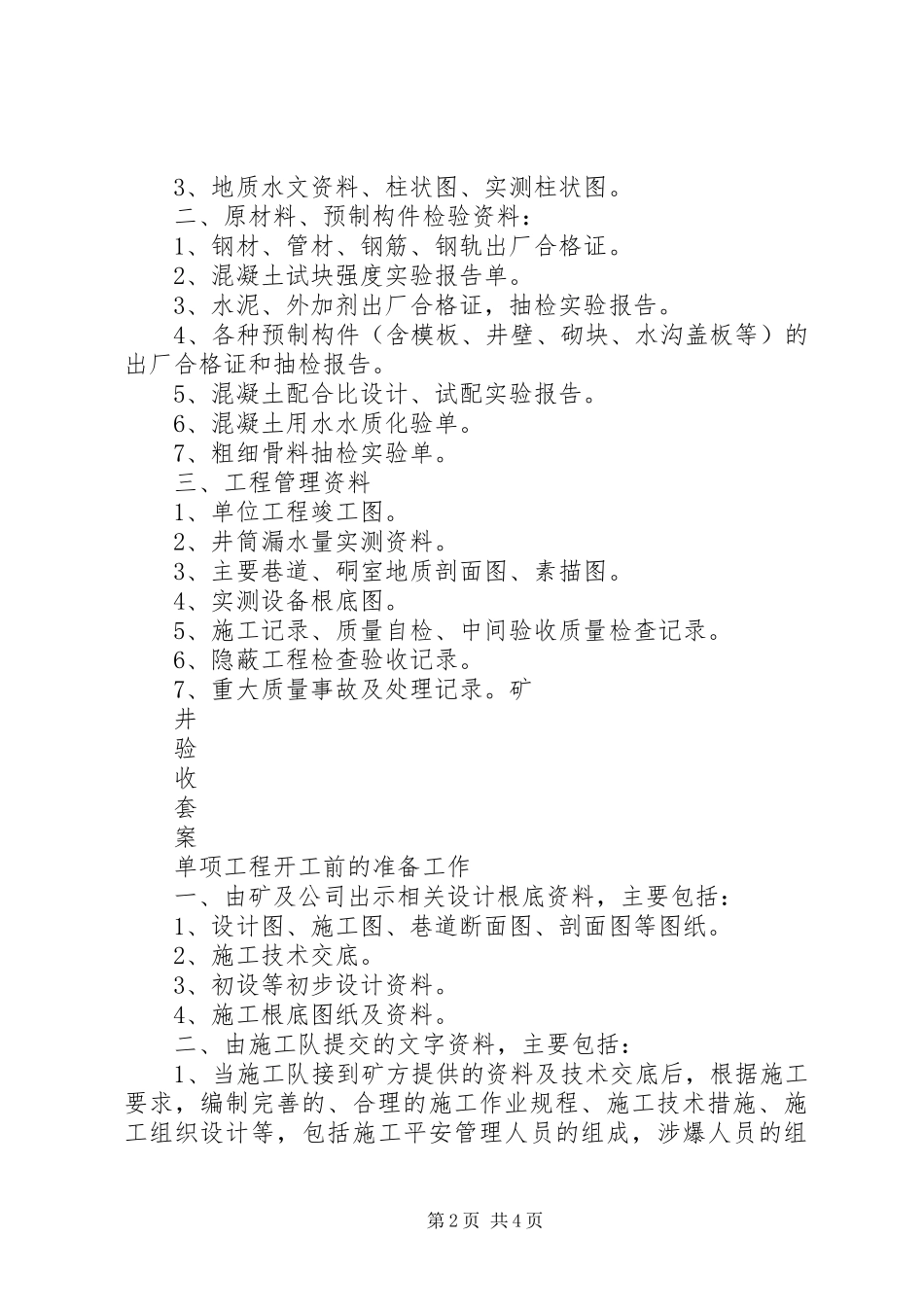

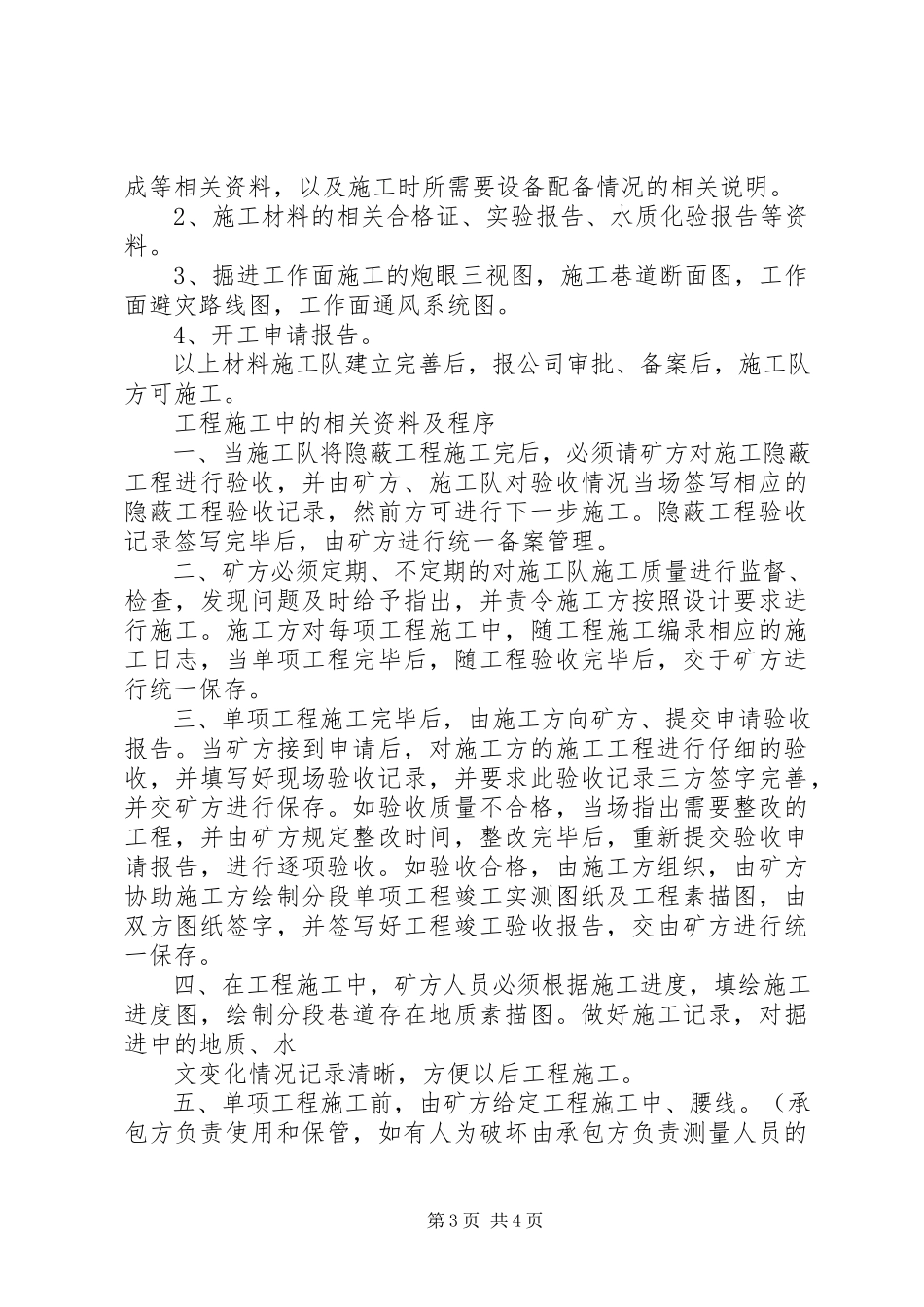

第1页共4页巷道验收标准的管理规定1五篇范文巷道验收标准的管理规定1、巷道宽度。巷道中线至任何一帮距离,主要运输巷和机电硐室不小于设计30毫米,不大于20230毫米;其他巷道硐室误差不小于设计50毫米,不大于20230毫米,。2、巷道净高。腰线上下不小于设计30毫米,不大于20230毫米。3、巷道坡度。运输巷50米以内容许误差±50毫米。4、砌体灰缝。灰缝饱满,无干缝、瞎缝。检查点周围1.2米范围内不超过两处。5、砌体压茬及接茬。压茬不小于砌块宽度的1/4,接茬严密。检查点1.2米范围内重缝不超过3处,拱墙接茬圆滑,拱间接茬沿巷道方向平直,以上各条未到达要求否那么公司不予验收,直至修复合格前方可验收。6、掘进作业规程。要求审批完善,有工人学习记录及考核情况,有掘进施工图,设计图,巷道断面图,通风系统图,避灾路线图,掘进工作面供电系统图,炮眼布置图,爆破说明书,巷道断面、临时支护方式、永久支护方式及规格的规定。7、巷道内无杂物,无淤泥,无积水(淤泥、积水长度不超过5米,深度不超过0.1米)8、掘进巷道必须悬挂爆破说明书、巷道施工断面图、巷道避灾路线图、炮眼布置三视图。9、巷道在掘进过程中,新暴露的巷道顶、帮必须做严密的敲帮问顶工作,必要时架设临时支护。2023、每月月底公司组织一次预验收,工程结束后由公司组织人员在进行全面验收,验收合格后甲乙双方在验收单、图纸上签字方可结算工程款。单位工程质量保证资料核查工程一、技术文件:1、设计施工图、施工图,设计变更文件或记录。2、施工组织设计、作业规程、施工技术措施。第2页共4页3、地质水文资料、柱状图、实测柱状图。二、原材料、预制构件检验资料:1、钢材、管材、钢筋、钢轨出厂合格证。2、混凝土试块强度实验报告单。3、水泥、外加剂出厂合格证,抽检实验报告。4、各种预制构件(含模板、井壁、砌块、水沟盖板等)的出厂合格证和抽检报告。5、混凝土配合比设计、试配实验报告。6、混凝土用水水质化验单。7、粗细骨料抽检实验单。三、工程管理资料1、单位工程竣工图。2、井筒漏水量实测资料。3、主要巷道、硐室地质剖面图、素描图。4、实测设备根底图。5、施工记录、质量自检、中间验收质量检查记录。6、隐蔽工程检查验收记录。7、重大质量事故及处理记录。矿井验收套案单项工程开工前的准备工作一、由矿及公司出示相关设计根底资料,主要包括:1、设计图、施工图、巷道断面图、剖面图等图纸。2、施工技术交底。3、初设等初步设计资料。4、施工根...
