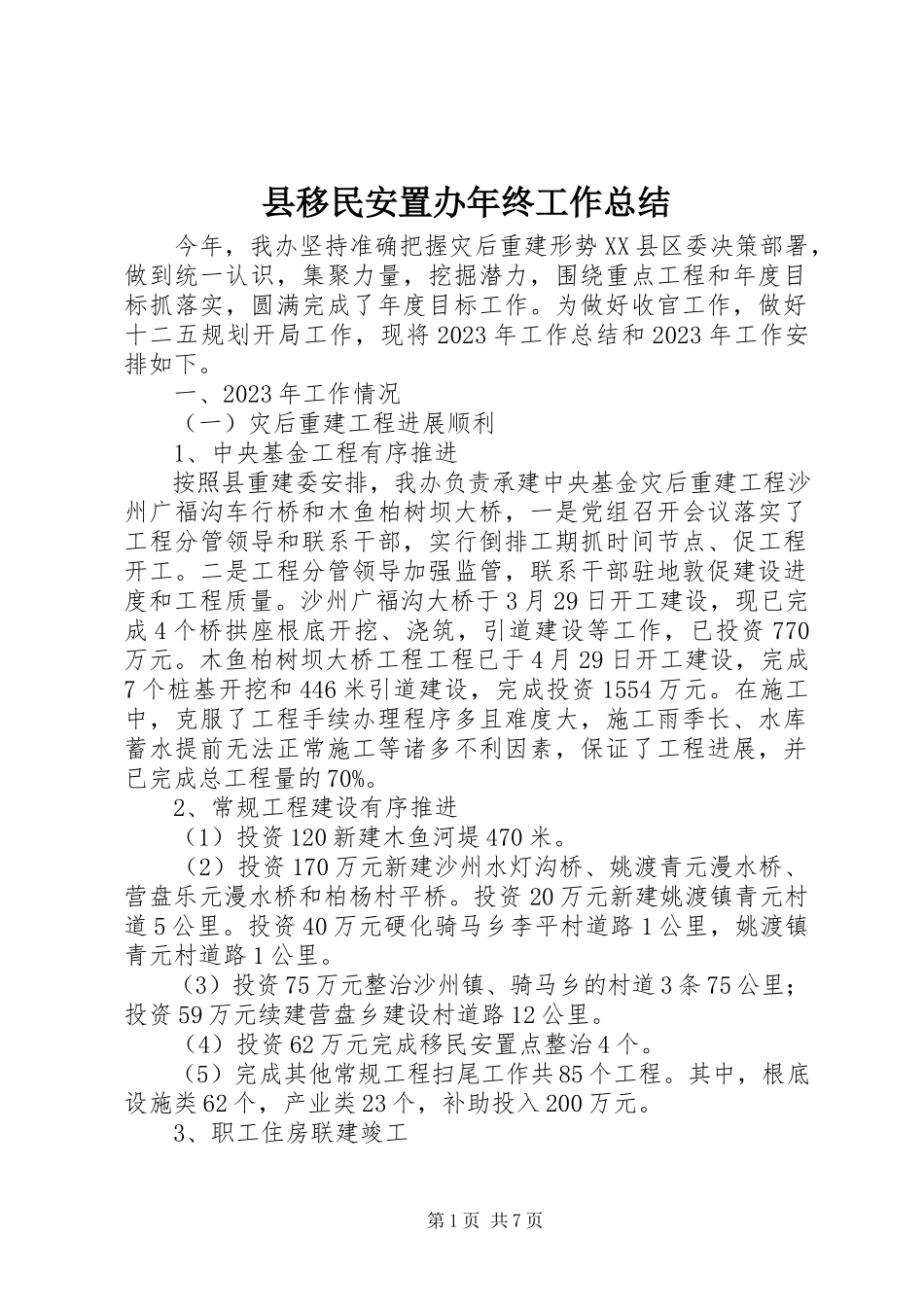

第1页共7页县移民安置办年终工作总结今年,我办坚持准确把握灾后重建形势XX县区委决策部署,做到统一认识,集聚力量,挖掘潜力,围绕重点工程和年度目标抓落实,圆满完成了年度目标工作。为做好收官工作,做好十二五规划开局工作,现将2023年工作总结和2023年工作安排如下。一、2023年工作情况(一)灾后重建工程进展顺利1、中央基金工程有序推进按照县重建委安排,我办负责承建中央基金灾后重建工程沙州广福沟车行桥和木鱼柏树坝大桥,一是党组召开会议落实了工程分管领导和联系干部,实行倒排工期抓时间节点、促工程开工。二是工程分管领导加强监管,联系干部驻地敦促建设进度和工程质量。沙州广福沟大桥于3月29日开工建设,现已完成4个桥拱座根底开挖、浇筑,引道建设等工作,已投资770万元。木鱼柏树坝大桥工程工程已于4月29日开工建设,完成7个桩基开挖和446米引道建设,完成投资1554万元。在施工中,克服了工程手续办理程序多且难度大,施工雨季长、水库蓄水提前无法正常施工等诸多不利因素,保证了工程进展,并已完成总工程量的70%。2、常规工程建设有序推进(1)投资120新建木鱼河堤470米。(2)投资170万元新建沙州水灯沟桥、姚渡青元漫水桥、营盘乐元漫水桥和柏杨村平桥。投资20万元新建姚渡镇青元村道5公里。投资40万元硬化骑马乡李平村道路1公里,姚渡镇青元村道路1公里。(3)投资75万元整治沙州镇、骑马乡的村道3条75公里;投资59万元续建营盘乡建设村道路12公里。(4)投资62万元完成移民安置点整治4个。(5)完成其他常规工程扫尾工作共85个工程。其中,根底设施类62个,产业类23个,补助投入200万元。3、职工住房联建竣工第2页共7页因地震损毁职工住房2幢,需重建30户,在原址联建24户3月29日,移民办职工住房联建工程由四川什强建筑工程承建。共建2435平方米,投入资金240万元,已完成外装饰,正着手内装饰、装修。同时,完成下给排水管道、化粪池、小区绿化设计和建设准备工作。预计12月20日前入住。4、配合县农业局完成农业大厦建设的相关工作。(二)重点工作目标完成情况1、资金争取和使用工作(1)编制上报了2023年xx县移民后期扶持工程资料,全面完成工程库建设。因省市机构改革影响,年内工程资金尚未全面启动,已争取移民工程资金620万元。同时争取到位中央基金320230万元。移民后扶直补资金900.38万元。(2)固定资产投资完成3187万元(其中移民资金863万元中央基金工程资金2324万元),占目标任务20233%。协助移民乡镇...
