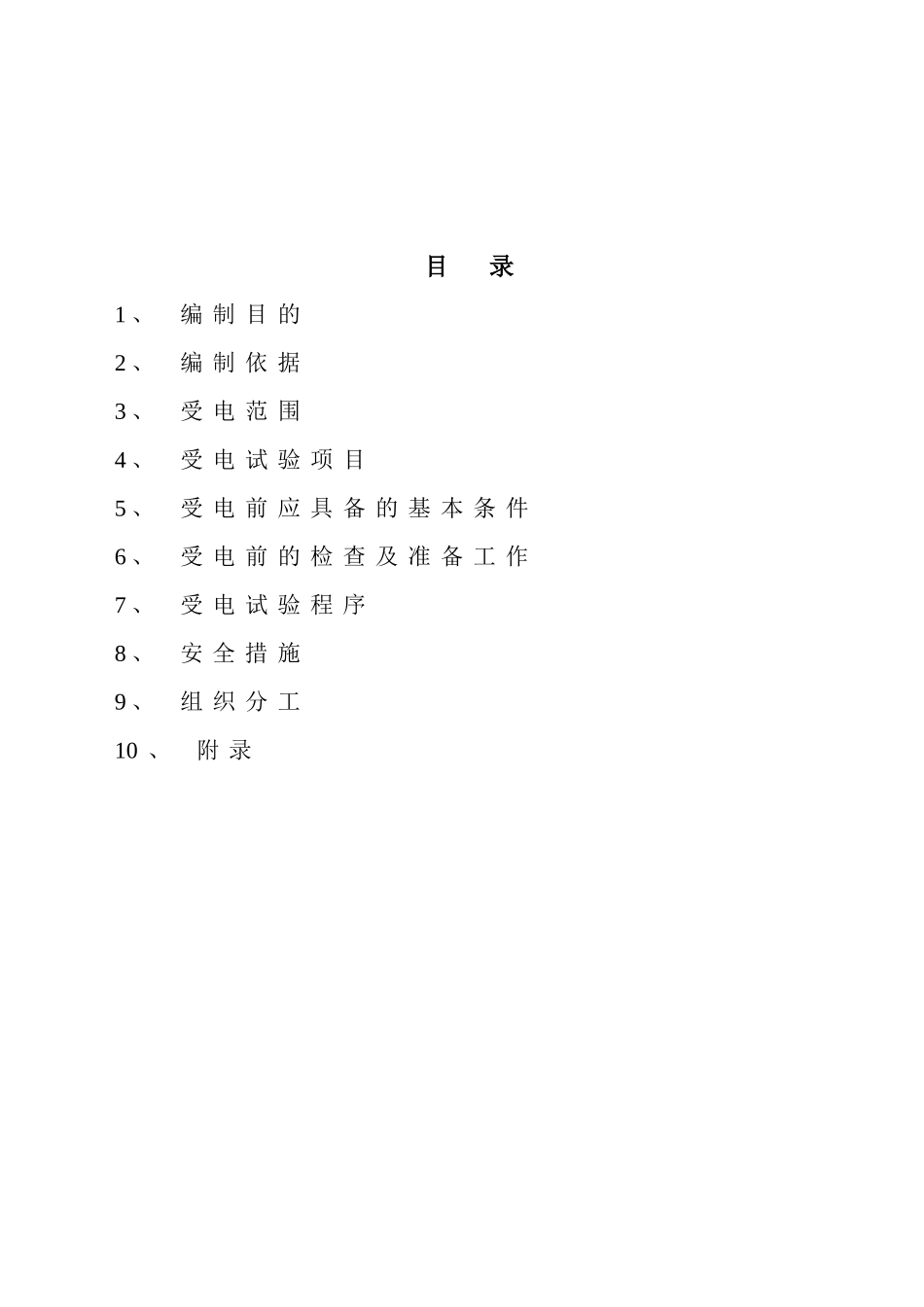

目录1、编制目的2、编制依据3、受电范围4、受电试验项目5、受电前应具备的基本条件6、受电前的检查及准备工作7、受电试验程序8、安全措施9、组织分工10、附录1、编制目的XX发电厂三期工程的220kV升压站新建8个间隔,新增4回出线,分别为永强(一)、(二)线、南白象(一)、(二)线。三期工程的#5主变、#6主变、03号启备变均接入本期升压站。本期升压站采用双母线接线方式,Ⅲ、Ⅳ母线间设专用母联。#5机及#6机公用两台25MVA高压启动/备用变压器,作为机组的启动/备用电源。两台备变共用一个220kV升压站间隔,每台启备变的高压侧各设1组隔离开关。在与倒送电有关的电气设备安装、调试结束后为了考验一次系统能否正常地投入运行,以及检查二次部分的测量、控制、保护、信号装置的正确性,实现厂用受电的控制目标,为#5机分部试运转创造必要的条件,特编制本方案。实施过程中可能会因为安装调试进度以及负荷的需要而分阶段进行,但一般情况下不影响本方案与实施过程的一致性。2、编制依据本方案编制时,以下标准所示版本均为有效,各方应探讨使用下列标准最新版本的可能性。2.1浙江电力设计院提供的相关图纸和有关设备厂家资料;2.2GB50150-91《电气安装工程电气设备交接试验标准》;2.3DL400-91《继电保护和安全自动装置技术规程》;2.4GB/T14285-1993《继电保护校验规程》;2.5《火力发电厂基本建设工程启动及竣工验收规程》。3、受电范围暂定第一次受电范围包括以下3.1、3.2、3.3、3.4、3.5、3.6、3.9、3.11、3.13、3.14、3.15和3.16所列的设备。(具体受电范根据现场安装、调试情况讨论决定)3.1启备变03A、03B及其相关的220kV启备变间隔设备,包括断路器、避雷器、CT、隔离刀闸及其架空线。3.203A启备变、03B启备变到6kV工作5A、5B段的两段6kV共箱母线;3.36kV工作5A段备用进线开关、6kV工作5B段备用进线开关、6kV工作5A段备用进线压变、6kV工作5B段备用进线压变、03A启备变6kV避雷器、03B启备变6kV避雷器,6kV工作5A段母线压变、6kV工作5B段母线压变3.46kV公用03A段馈线开关、进线开关,6kV公用03B段馈线开关、进线开关、6kV公用03A段母线压变、6kV公用03B段母线压变;3.55A锅炉变、5B锅炉变及其380V母线;3.65A汽机变、5B汽机变及其380V母线;3.75A除尘变、5B除尘变及其380V母线;3.803A灰库变、03B灰库变及其380V母线;3.9#5机照明变及其380V母线;3.105A脱硫变、5B脱硫变及其380V母线;3.1103A公用变、03B公用变及其380V母线;3.1203A厂区...
