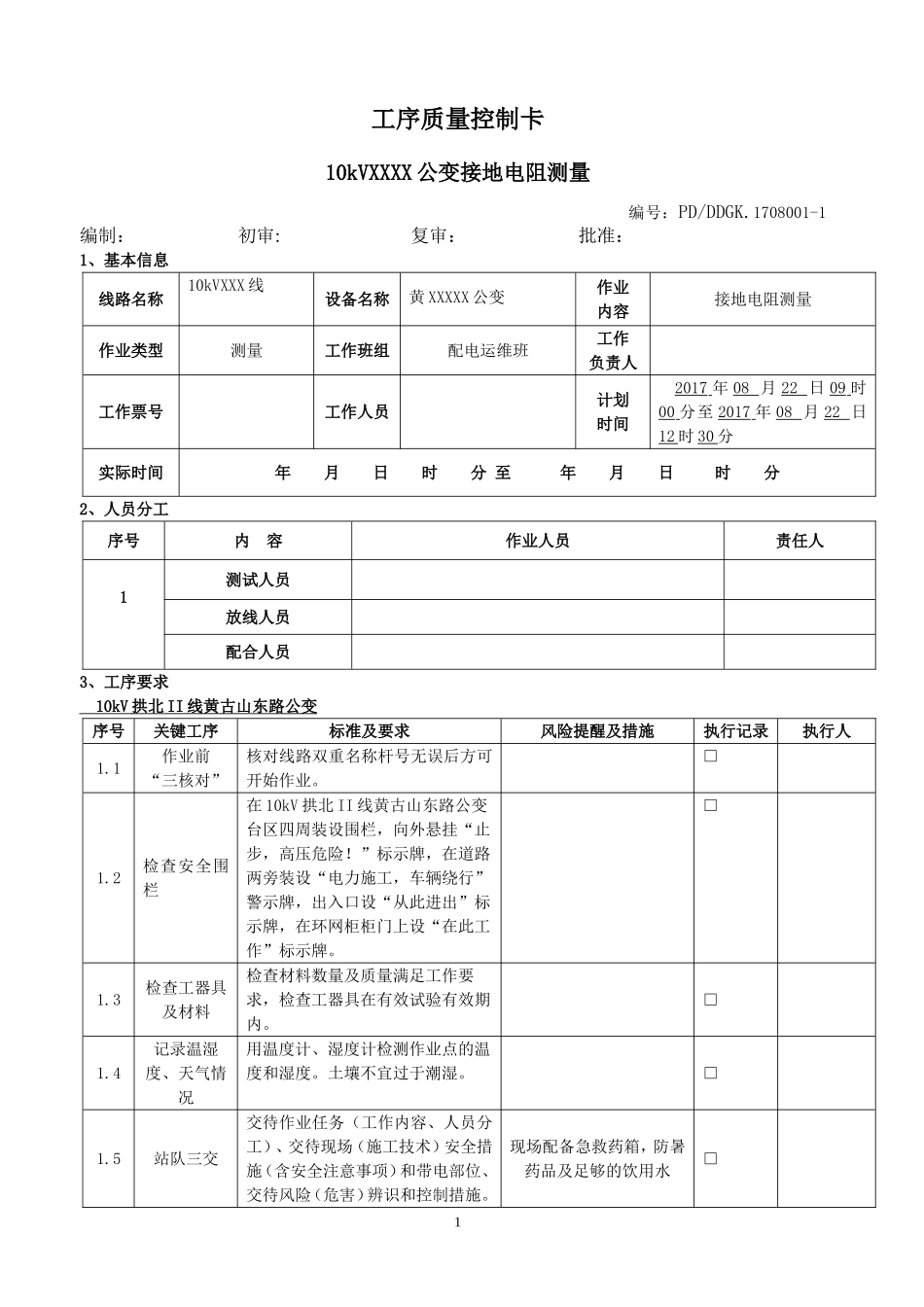

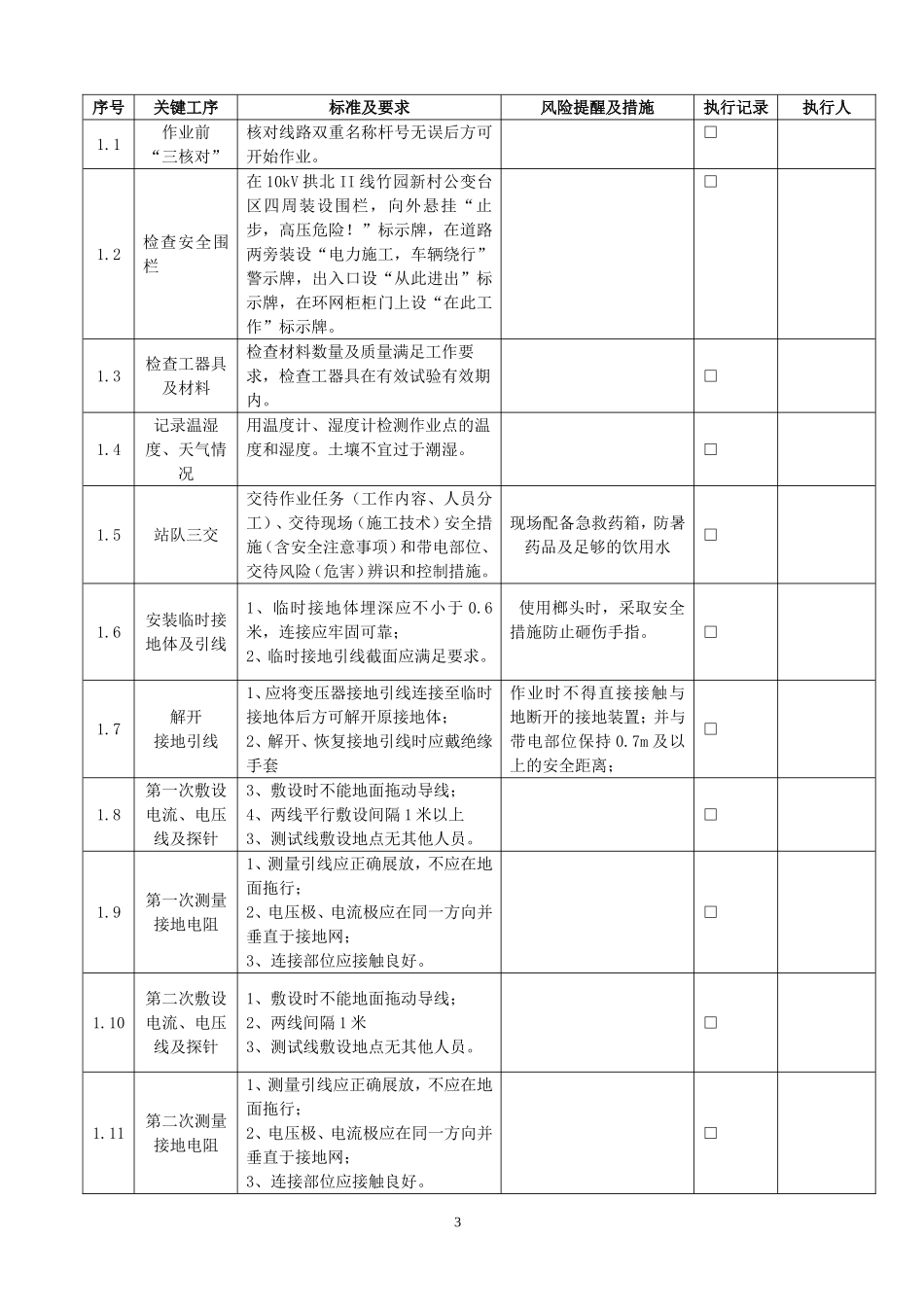

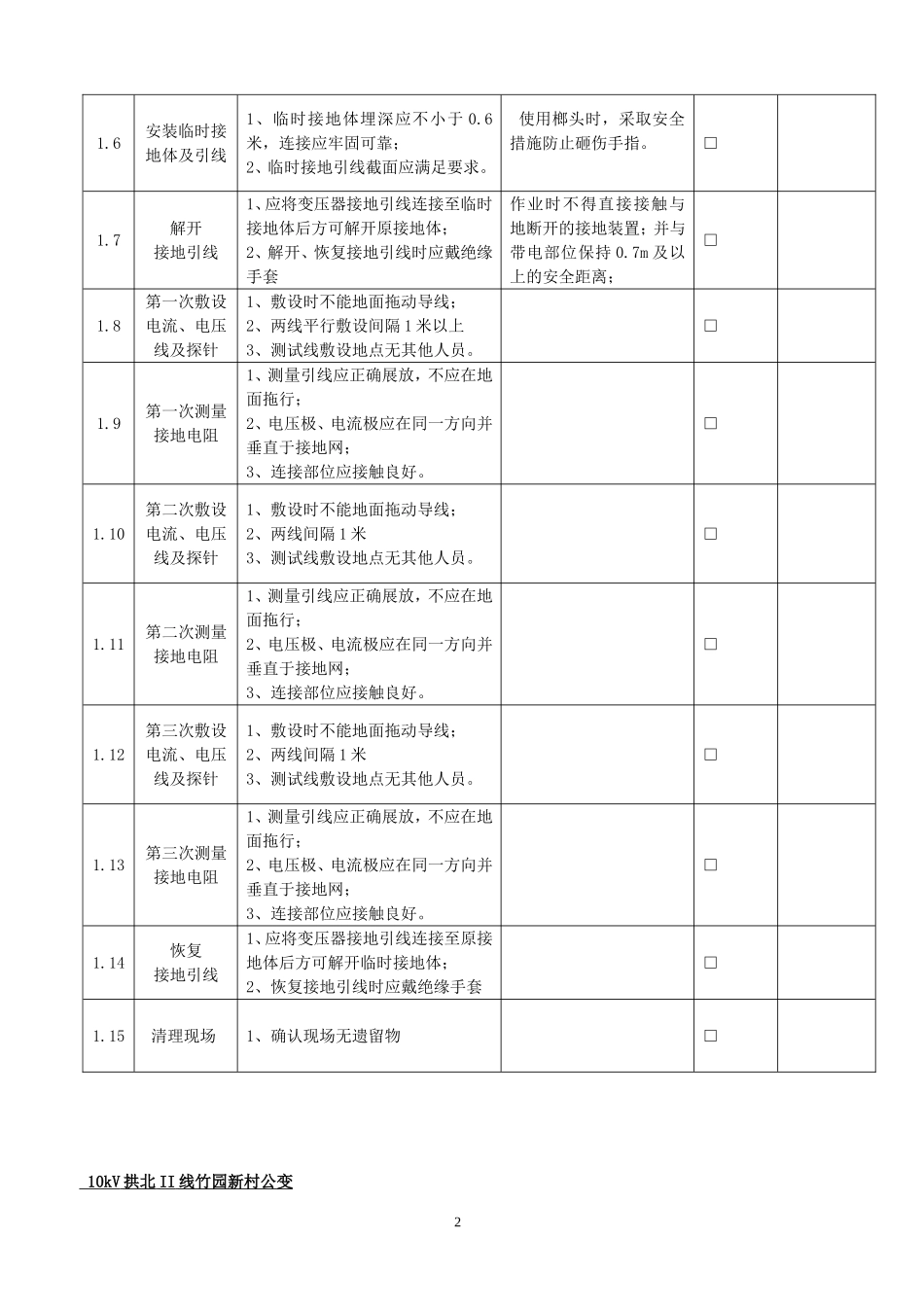

1工序质量控制卡10kVXXXX公变接地电阻测量编号:PD/DDGK.1708001-1编制:初审:复审:批准:1、基本信息线路名称10kVXXX线设备名称黄XXXXX公变作业内容接地电阻测量作业类型测量工作班组配电运维班工作负责人工作票号工作人员计划时间2017年08月22日09时00分至2017年08月22日12时30分实际时间年月日时分至年月日时分2、人员分工序号内容作业人员责任人1测试人员放线人员配合人员3、工序要求10kV拱北II线黄古山东路公变序号关键工序标准及要求风险提醒及措施执行记录执行人1.1作业前“三核对”核对线路双重名称杆号无误后方可开始作业。□1.2检查安全围栏在10kV拱北II线黄古山东路公变台区四周装设围栏,向外悬挂“止步,高压危险!”标示牌,在道路两旁装设“电力施工,车辆绕行”警示牌,出入口设“从此进出”标示牌,在环网柜柜门上设“在此工作”标示牌。□1.3检查工器具及材料检查材料数量及质量满足工作要求,检查工器具在有效试验有效期内。□1.4记录温湿度、天气情况用温度计、湿度计检测作业点的温度和湿度。土壤不宜过于潮湿。□1.5站队三交交待作业任务(工作内容、人员分工)、交待现场(施工技术)安全措施(含安全注意事项)和带电部位、交待风险(危害)辨识和控制措施。现场配备急救药箱,防暑药品及足够的饮用水□21.6安装临时接地体及引线1、临时接地体埋深应不小于0.6米,连接应牢固可靠;2、临时接地引线截面应满足要求。使用榔头时,采取安全措施防止砸伤手指。□1.7解开接地引线1、应将变压器接地引线连接至临时接地体后方可解开原接地体;2、解开、恢复接地引线时应戴绝缘手套作业时不得直接接触与地断开的接地装置;并与带电部位保持0.7m及以上的安全距离;□1.8第一次敷设电流、电压线及探针1、敷设时不能地面拖动导线;2、两线平行敷设间隔1米以上3、测试线敷设地点无其他人员。□1.9第一次测量接地电阻1、测量引线应正确展放,不应在地面拖行;2、电压极、电流极应在同一方向并垂直于接地网;3、连接部位应接触良好。□1.10第二次敷设电流、电压线及探针1、敷设时不能地面拖动导线;2、两线间隔1米3、测试线敷设地点无其他人员。□1.11第二次测量接地电阻1、测量引线应正确展放,不应在地面拖行;2、电压极、电流极应在同一方向并垂直于接地网;3、连接部位应接触良好。□1.12第三次敷设电流、电压线及探针1、敷设时不能地面拖动导线;2、两线间隔1米3、测试线敷设地点无其他人员。□1.13第三次测量接地电阻1、测量引线应...
