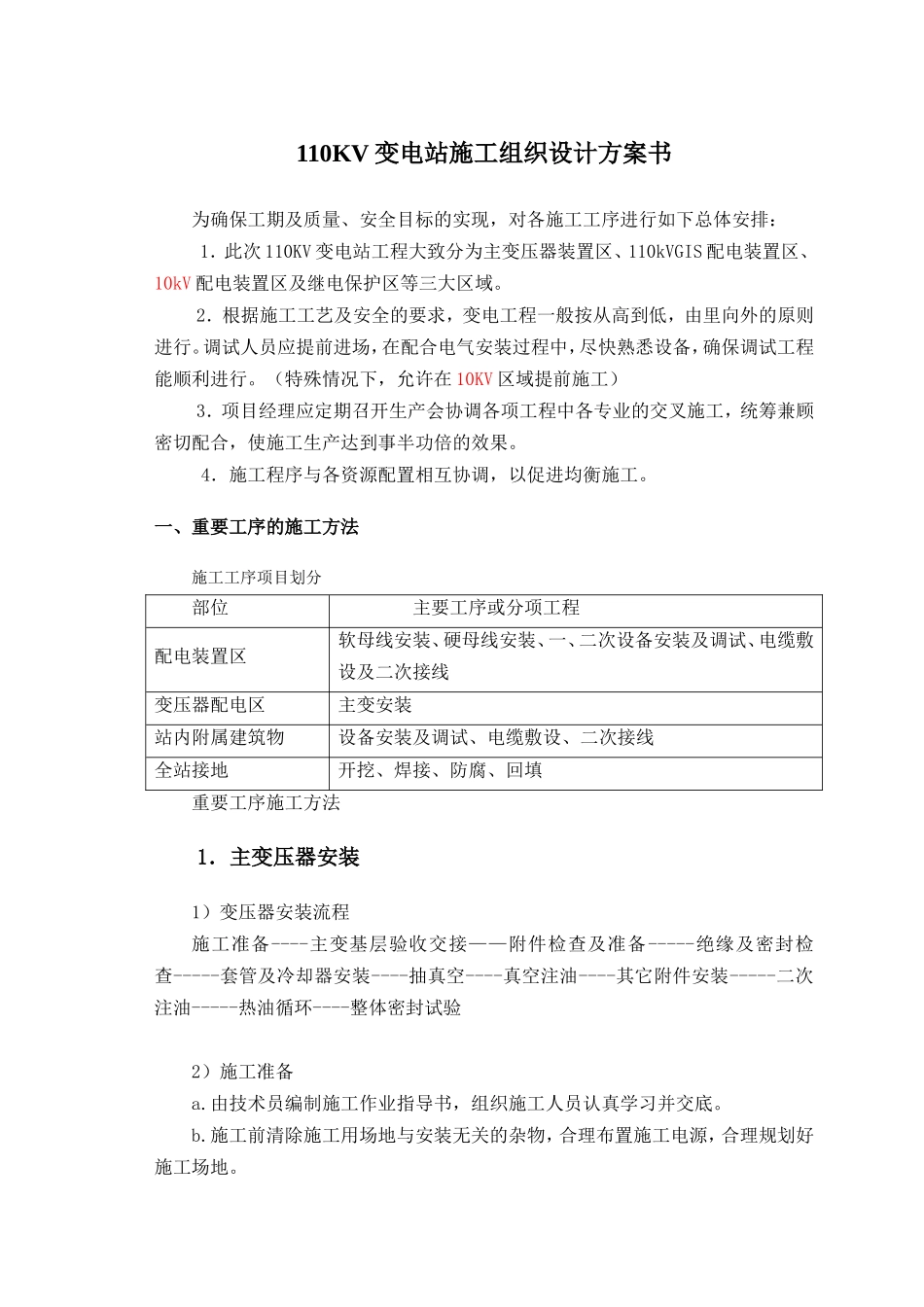

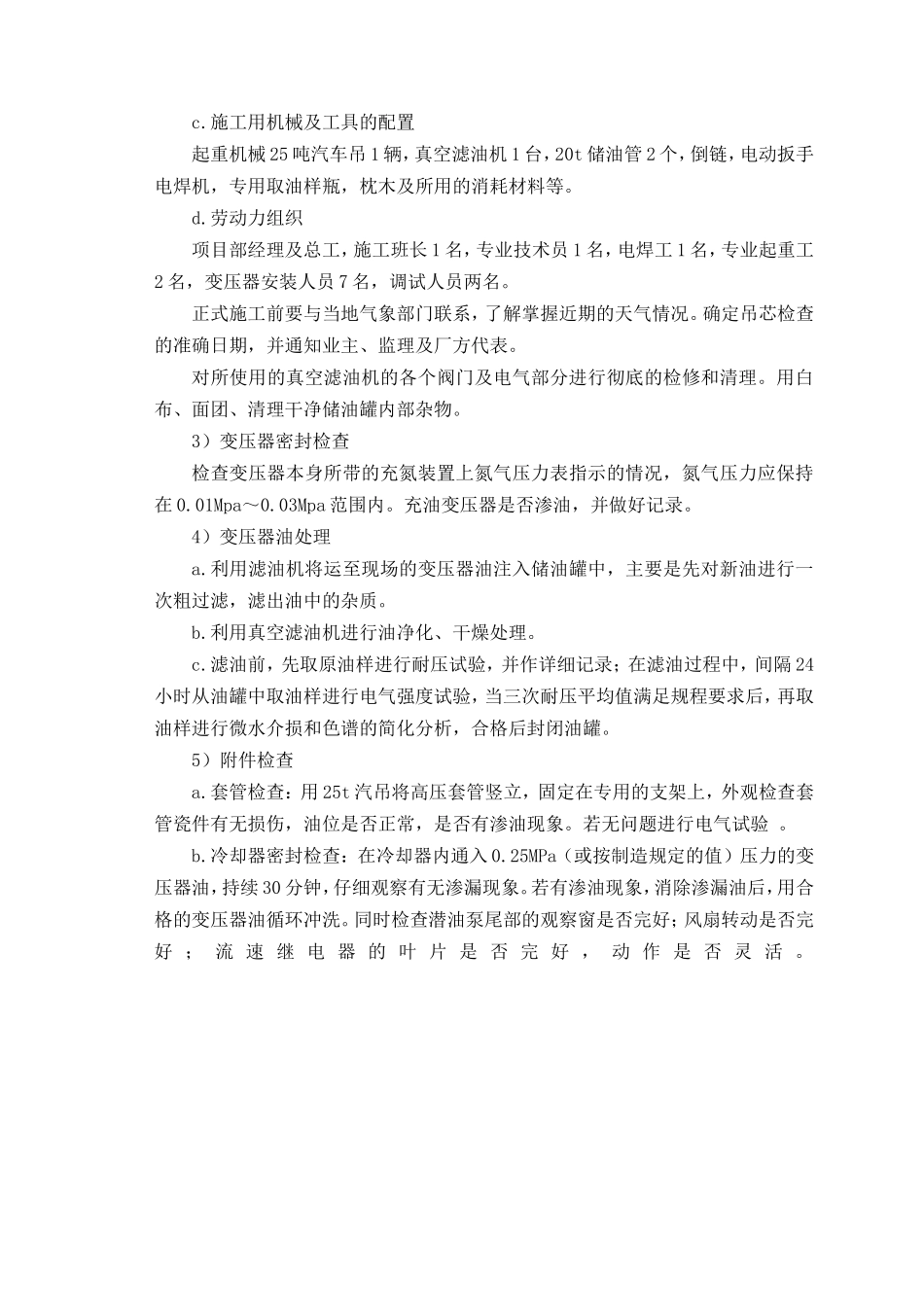

110KV变电站施工组织设计方案书为确保工期及质量、安全目标的实现,对各施工工序进行如下总体安排:1.此次110KV变电站工程大致分为主变压器装置区、110kVGIS配电装置区、10kV配电装置区及继电保护区等三大区域。2.根据施工工艺及安全的要求,变电工程一般按从高到低,由里向外的原则进行。调试人员应提前进场,在配合电气安装过程中,尽快熟悉设备,确保调试工程能顺利进行。(特殊情况下,允许在10KV区域提前施工)3.项目经理应定期召开生产会协调各项工程中各专业的交叉施工,统筹兼顾密切配合,使施工生产达到事半功倍的效果。4.施工程序与各资源配置相互协调,以促进均衡施工。一、重要工序的施工方法施工工序项目划分部位主要工序或分项工程配电装置区软母线安装、硬母线安装、一、二次设备安装及调试、电缆敷设及二次接线变压器配电区主变安装站内附属建筑物设备安装及调试、电缆敷设、二次接线全站接地开挖、焊接、防腐、回填重要工序施工方法1.主变压器安装1)变压器安装流程施工准备----主变基层验收交接——附件检查及准备-----绝缘及密封检查-----套管及冷却器安装----抽真空----真空注油----其它附件安装-----二次注油-----热油循环----整体密封试验2)施工准备a.由技术员编制施工作业指导书,组织施工人员认真学习并交底。b.施工前清除施工用场地与安装无关的杂物,合理布置施工电源,合理规划好施工场地。c.施工用机械及工具的配置起重机械25吨汽车吊1辆,真空滤油机1台,20t储油管2个,倒链,电动扳手电焊机,专用取油样瓶,枕木及所用的消耗材料等。d.劳动力组织项目部经理及总工,施工班长1名,专业技术员1名,电焊工1名,专业起重工2名,变压器安装人员7名,调试人员两名。正式施工前要与当地气象部门联系,了解掌握近期的天气情况。确定吊芯检查的准确日期,并通知业主、监理及厂方代表。对所使用的真空滤油机的各个阀门及电气部分进行彻底的检修和清理。用白布、面团、清理干净储油罐内部杂物。3)变压器密封检查检查变压器本身所带的充氮装置上氮气压力表指示的情况,氮气压力应保持在0.01Mpa~0.03Mpa范围内。充油变压器是否渗油,并做好记录。4)变压器油处理a.利用滤油机将运至现场的变压器油注入储油罐中,主要是先对新油进行一次粗过滤,滤出油中的杂质。b.利用真空滤油机进行油净化、干燥处理。c.滤油前,先取原油样进行耐压试验,并作详细记录;在滤油过程中,间隔24小时从油罐中取油样进行电气强度试验,当三次...
