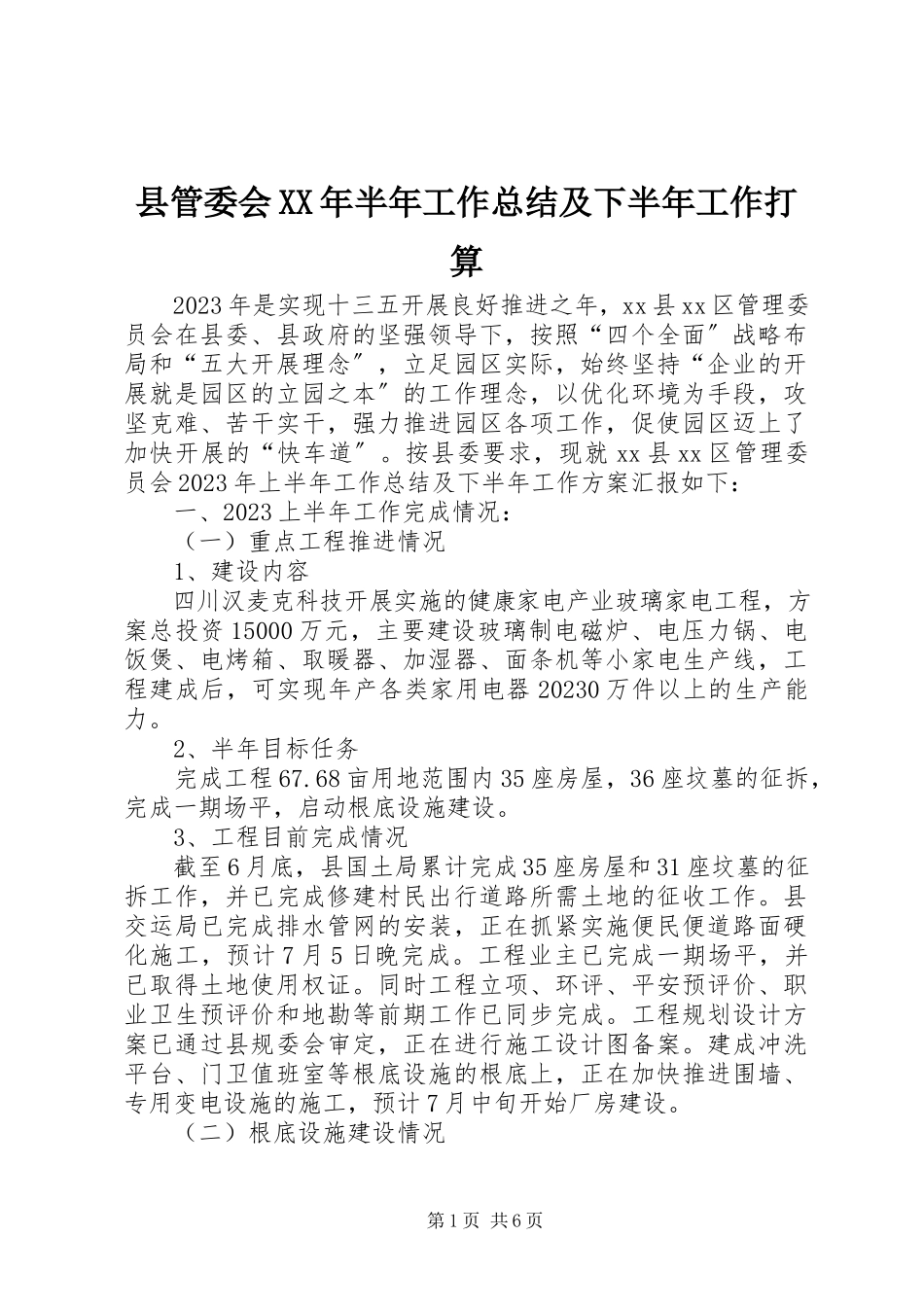

第1页共6页县管委会XX年半年工作总结及下半年工作打算2023年是实现十三五开展良好推进之年,xx县xx区管理委员会在县委、县政府的坚强领导下,按照“四个全面〞战略布局和“五大开展理念〞,立足园区实际,始终坚持“企业的开展就是园区的立园之本〞的工作理念,以优化环境为手段,攻坚克难、苦干实干,强力推进园区各项工作,促使园区迈上了加快开展的“快车道〞。按县委要求,现就xx县xx区管理委员会2023年上半年工作总结及下半年工作方案汇报如下:一、2023上半年工作完成情况:(一)重点工程推进情况1、建设内容四川汉麦克科技开展实施的健康家电产业玻璃家电工程,方案总投资15000万元,主要建设玻璃制电磁炉、电压力锅、电饭煲、电烤箱、取暖器、加湿器、面条机等小家电生产线,工程建成后,可实现年产各类家用电器20230万件以上的生产能力。2、半年目标任务完成工程67.68亩用地范围内35座房屋,36座坟墓的征拆,完成一期场平,启动根底设施建设。3、工程目前完成情况截至6月底,县国土局累计完成35座房屋和31座坟墓的征拆工作,并已完成修建村民出行道路所需土地的征收工作。县交运局已完成排水管网的安装,正在抓紧实施便民便道路面硬化施工,预计7月5日晚完成。工程业主已完成一期场平,并已取得土地使用权证。同时工程立项、环评、平安预评价、职业卫生预评价和地勘等前期工作已同步完成。工程规划设计方案已通过县规委会审定,正在进行施工设计图备案。建成冲洗平台、门卫值班室等根底设施的根底上,正在加快推进围墙、专用变电设施的施工,预计7月中旬开始厂房建设。(二)根底设施建设情况第2页共6页园区管委会将工作人员的岗位阵地前移至施工现场,全程全面参与管理、监督、指导各施工队伍施工,帮助协调解决施工难题,严格按照工期施工,对在建工程工程质量进行跟踪检查,保证工程工程建设质量,确保园区根底设施建设快速有序推进。一是连接南环路道路工程已完成总工程量40%,该工程建成后,将逐渐完善园区根底设施建设,为招商引资打造新的平台。二是完成土地“七通一平〞300亩:目前已完成162.33亩,其中,健康家电产业玻璃家电工程67.68亩,电器玻璃器皿工程(高硼硅玻璃)94.65亩。三是污水处理厂建设按上级领导要求已转交县住建局负责开展下步工作。四是标准化厂房电力增容工程正加紧施工。(三)企业效劳工作1.工程方面。新开工6个,分别为汉麦克健康家电生产工程莉丰电缆二期工程、紫薯酒生产线工程、led灯饰制造工程、斯博...
