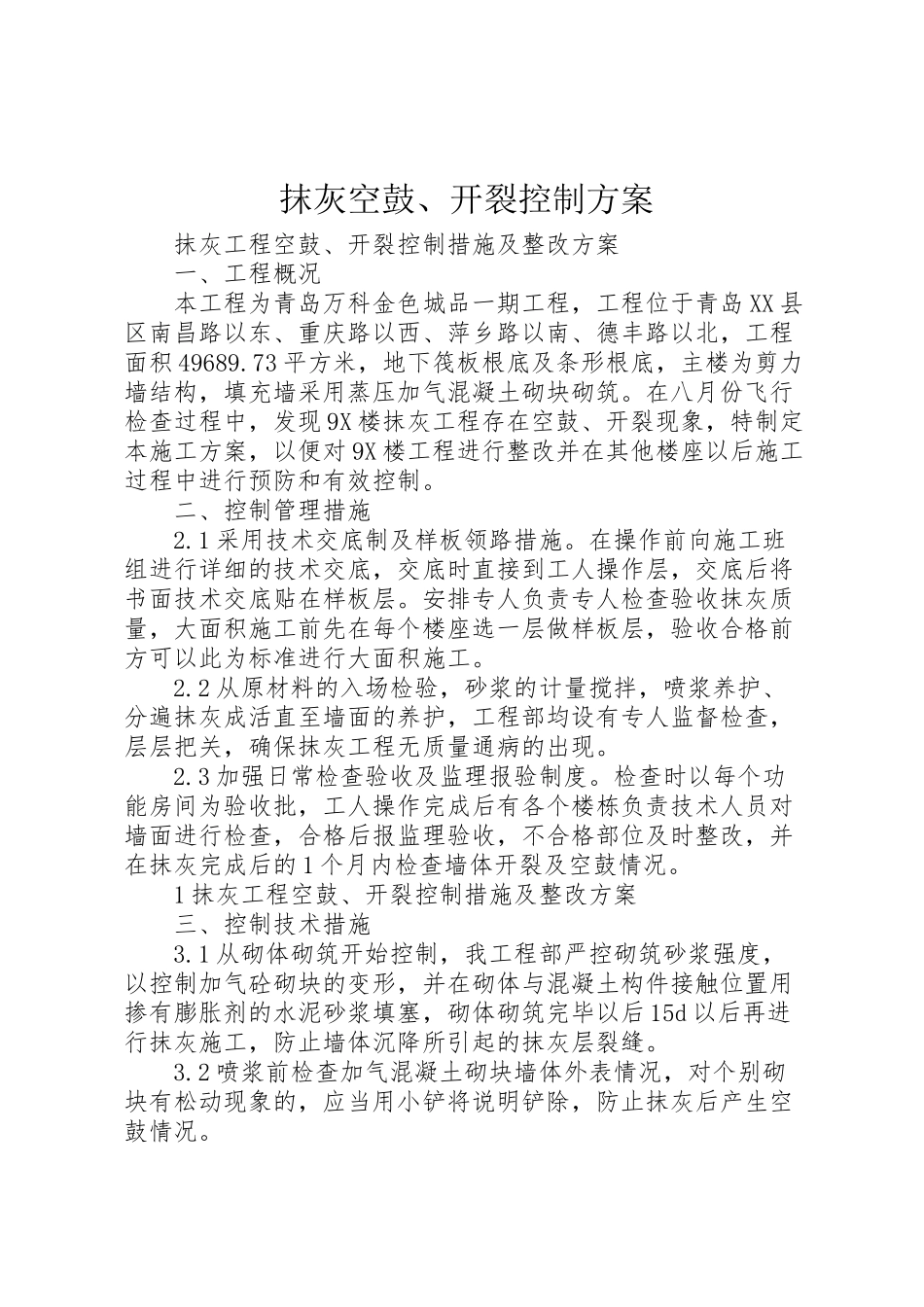

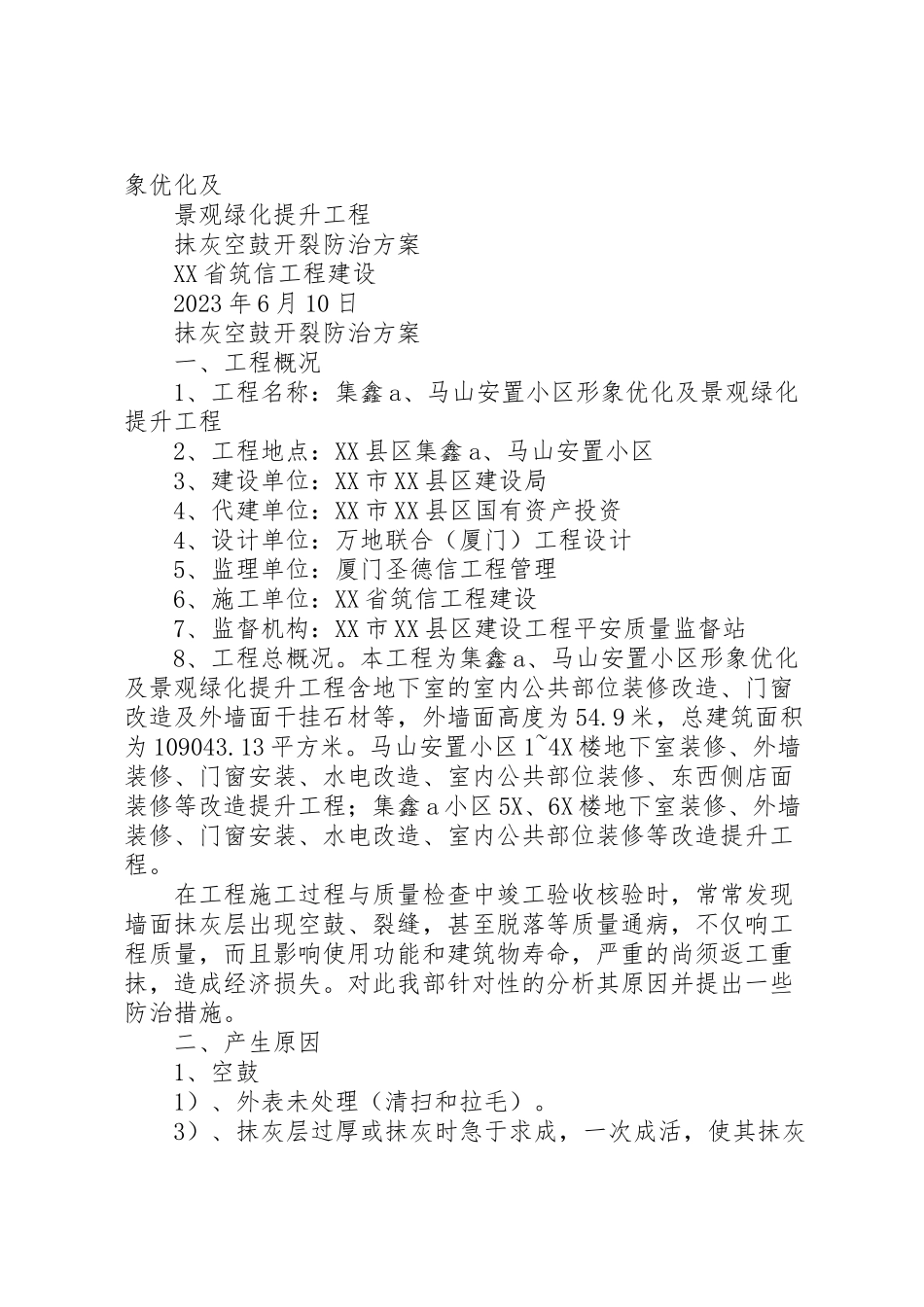

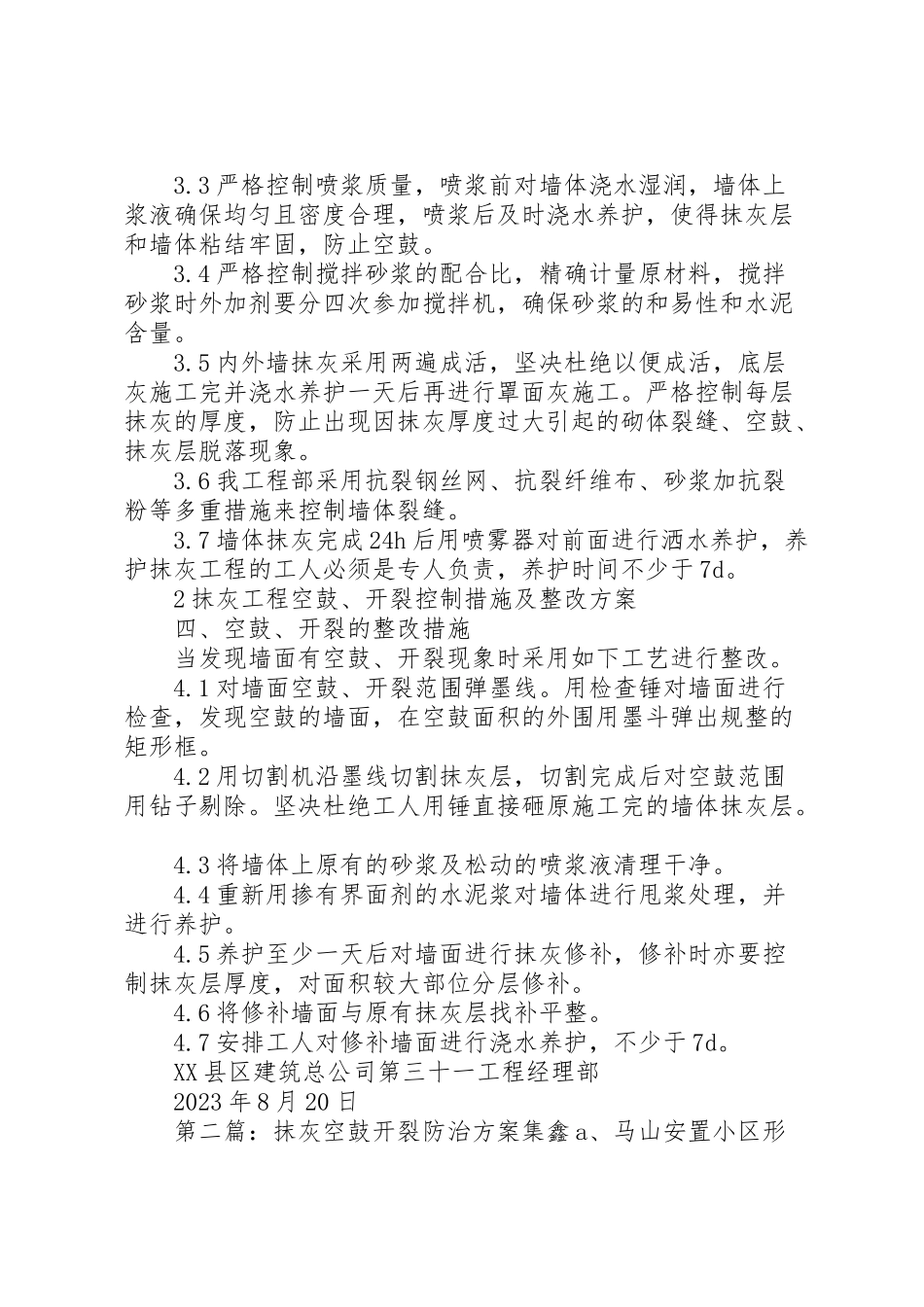

抹灰空鼓、开裂控制方案抹灰工程空鼓、开裂控制措施及整改方案一、工程概况本工程为青岛万科金色城品一期工程,工程位于青岛XX县区南昌路以东、重庆路以西、萍乡路以南、德丰路以北,工程面积49689.73平方米,地下筏板根底及条形根底,主楼为剪力墙结构,填充墙采用蒸压加气混凝土砌块砌筑。在八月份飞行检查过程中,发现9X楼抹灰工程存在空鼓、开裂现象,特制定本施工方案,以便对9X楼工程进行整改并在其他楼座以后施工过程中进行预防和有效控制。二、控制管理措施2.1采用技术交底制及样板领路措施。在操作前向施工班组进行详细的技术交底,交底时直接到工人操作层,交底后将书面技术交底贴在样板层。安排专人负责专人检查验收抹灰质量,大面积施工前先在每个楼座选一层做样板层,验收合格前方可以此为标准进行大面积施工。2.2从原材料的入场检验,砂浆的计量搅拌,喷浆养护、分遍抹灰成活直至墙面的养护,工程部均设有专人监督检查,层层把关,确保抹灰工程无质量通病的出现。2.3加强日常检查验收及监理报验制度。检查时以每个功能房间为验收批,工人操作完成后有各个楼栋负责技术人员对墙面进行检查,合格后报监理验收,不合格部位及时整改,并在抹灰完成后的1个月内检查墙体开裂及空鼓情况。1抹灰工程空鼓、开裂控制措施及整改方案三、控制技术措施3.1从砌体砌筑开始控制,我工程部严控砌筑砂浆强度,以控制加气砼砌块的变形,并在砌体与混凝土构件接触位置用掺有膨胀剂的水泥砂浆填塞,砌体砌筑完毕以后15d以后再进行抹灰施工,防止墙体沉降所引起的抹灰层裂缝。3.2喷浆前检查加气混凝土砌块墙体外表情况,对个别砌块有松动现象的,应当用小铲将说明铲除,防止抹灰后产生空鼓情况。3.3严格控制喷浆质量,喷浆前对墙体浇水湿润,墙体上浆液确保均匀且密度合理,喷浆后及时浇水养护,使得抹灰层和墙体粘结牢固,防止空鼓。3.4严格控制搅拌砂浆的配合比,精确计量原材料,搅拌砂浆时外加剂要分四次参加搅拌机,确保砂浆的和易性和水泥含量。3.5内外墙抹灰采用两遍成活,坚决杜绝以便成活,底层灰施工完并浇水养护一天后再进行罩面灰施工。严格控制每层抹灰的厚度,防止出现因抹灰厚度过大引起的砌体裂缝、空鼓、抹灰层脱落现象。3.6我工程部采用抗裂钢丝网、抗裂纤维布、砂浆加抗裂粉等多重措施来控制墙体裂缝。3.7墙体抹灰完成24h后用喷雾器对前面进行洒水养护,养护抹灰工程的工人必须是专人负责,养护时间不少于7d。2抹灰工程空鼓、开裂控制措...
