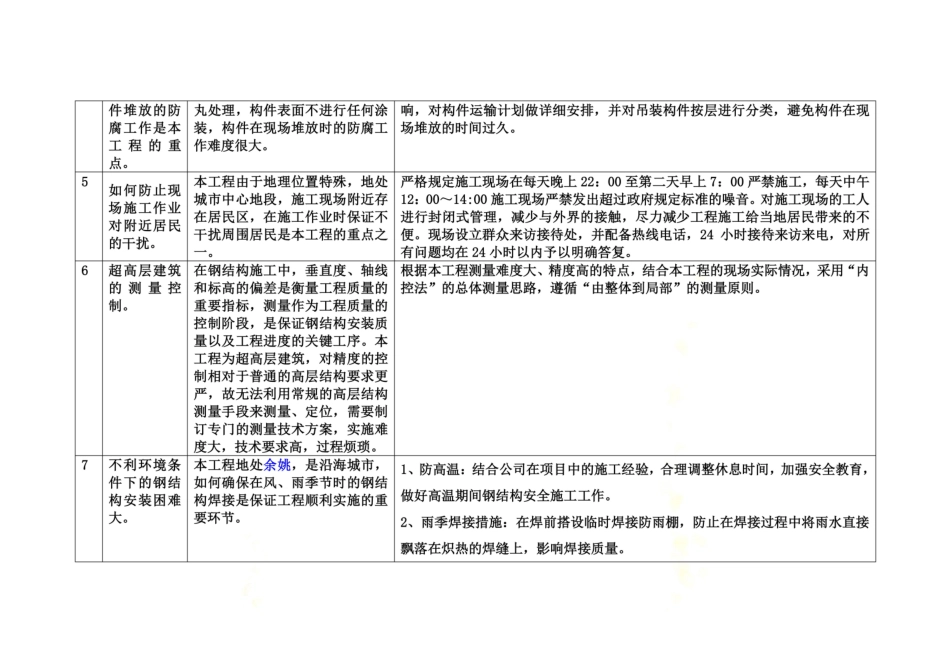

高层钢结构施工重难点集锦重难点集锦高层类:序号重、难点重难点剖析重难点解决措施1施工现场空余场地狭小,导致钢结构临时堆放场地小。本工程钢结构安装是在土建完成地下室顶板施工后开始的,现场施工区域狭小,钢结构的临时堆放场地不足,同时工程地下室范围基本上覆盖了整个现场面积,大部分的钢结构堆放都位于地下室顶板之上,对地下室顶板的承载能力和钢结构施工方案的确定尤为不利。根据现场及周边的施工环境科学合理的设计施工总平面布置方案以及钢结构安装方案,同时在施工现场合理的布置构件的临时堆放场地。2构件吊装分段影响到塔吊的使用时间,由于与总包公用塔吊,需加强配合沟通。构件分段的数量会直接影响到塔吊的使用时间,从而影响整个施工进度。由于吊机是由总包提供,需与总包不断的配合。按塔吊的起吊能力对构件进行合理分段。同时编制详细的构件分段计划表以及分段后吊装时间表提供给总包。以便于吊机更有效的被利用。3柱混凝土的浇筑容易对钢骨柱产生变形。柱在浇筑混凝土时会对钢柱的变形产生影响,对后期钢柱的定位极为不利。在劲性柱吊装完成后需对钢柱进行加固处理,在柱与柱之间的顶部架设柱顶支撑,构成有效的稳定体系。同时在混凝土浇筑时,测量员需对钢柱顶点的位置进行不断复测,控制钢柱变形量。45678构件吊装分段影响到塔吊的使用时间,由于各专业单位共用塔吊,需加强配合沟通。构件分段的数量会直接影响到塔吊的使用时间,从而影响整个施工进度。由于各专业单位共用吊机,需相互间协调,提高吊机的使用率和各专业队伍的生产效率。按塔吊的起吊能力对构件进行合理分段。同时编制详细的构件分段计划表以及分段后吊装时间表提供给总包。以便于吊机更有效的被利用。9超高层钢-砼结构在施工过程中的混凝土核心筒与外框钢结构变形协调处理。随结构的不断增高,混凝土结构和钢结构变形不断增大,变形的绝对值也比较大,而且混凝土结构和钢结构之间的变形并不同步,如何协调结构之间的变形差异,并确保施工阶段的结构变形不至于影响结构的安全和工程竣工后的使用功能,也是我们考虑的施工重点。1、调整结构的施工顺序,根据国内许多权威研究机构所知,本工程的结构中筒体由于混凝土的徐变和干缩产生的竖向非弹性变形约占总变形的65%以上,由于混凝土的徐变和干缩是个时间的参变量函数,故可以通过控制混凝土筒体和外钢框钢结构的施工时间差来调整。2、在混凝土现浇楼板预留后浇带。3、调整钢框架梁柱节点的安装方法,如...
