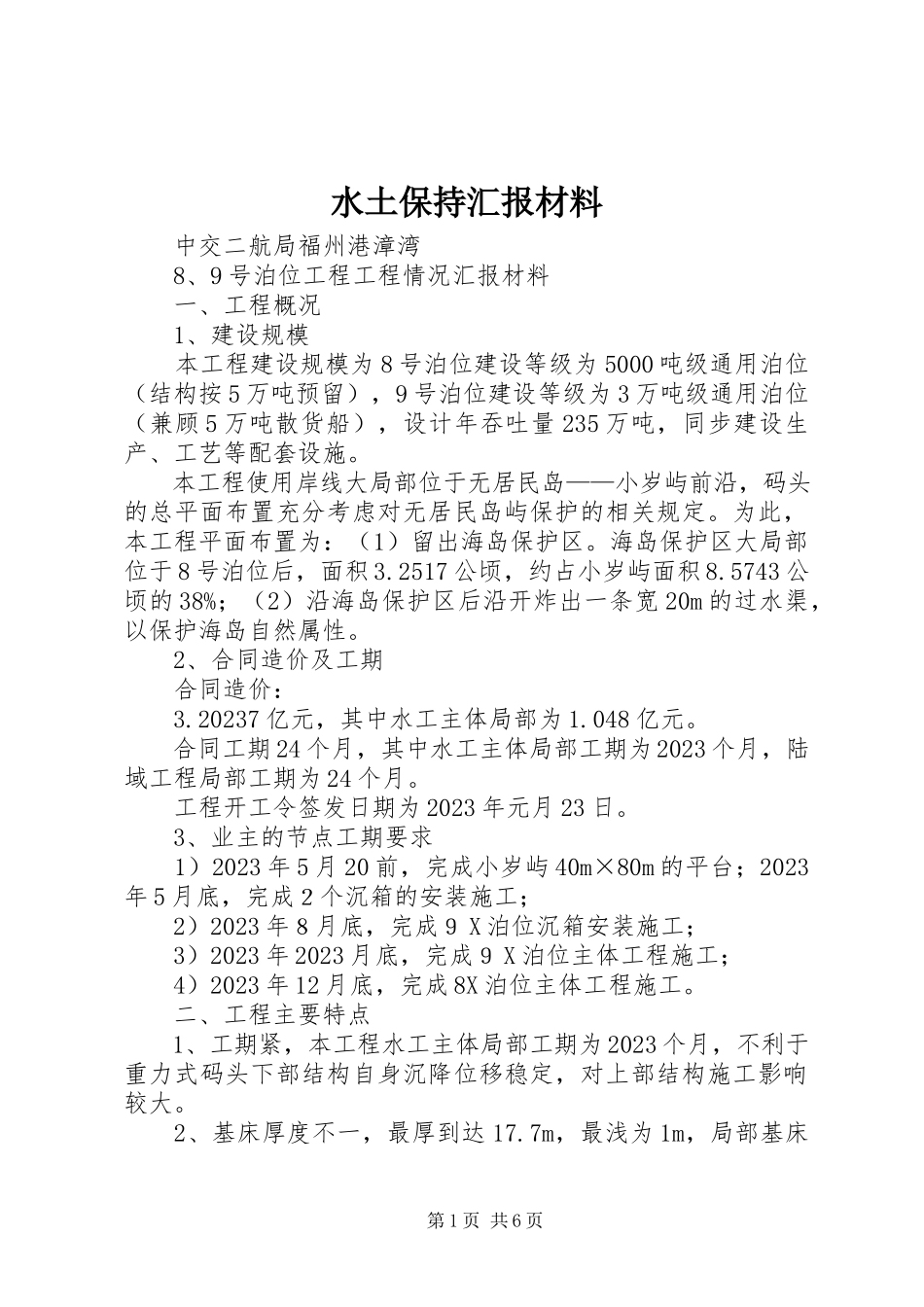

第1页共6页水土保持汇报材料中交二航局福州港漳湾8、9号泊位工程工程情况汇报材料一、工程概况1、建设规模本工程建设规模为8号泊位建设等级为5000吨级通用泊位(结构按5万吨预留),9号泊位建设等级为3万吨级通用泊位(兼顾5万吨散货船),设计年吞吐量235万吨,同步建设生产、工艺等配套设施。本工程使用岸线大局部位于无居民岛——小岁屿前沿,码头的总平面布置充分考虑对无居民岛屿保护的相关规定。为此,本工程平面布置为:(1)留出海岛保护区。海岛保护区大局部位于8号泊位后,面积3.2517公顷,约占小岁屿面积8.5743公顷的38%;(2)沿海岛保护区后沿开炸出一条宽20m的过水渠,以保护海岛自然属性。2、合同造价及工期合同造价:3.20237亿元,其中水工主体局部为1.048亿元。合同工期24个月,其中水工主体局部工期为2023个月,陆域工程局部工期为24个月。工程开工令签发日期为2023年元月23日。3、业主的节点工期要求1)2023年5月20前,完成小岁屿40m×80m的平台;2023年5月底,完成2个沉箱的安装施工;2)2023年8月底,完成9X泊位沉箱安装施工;3)2023年2023月底,完成9X泊位主体工程施工;4)2023年12月底,完成8X泊位主体工程施工。二、工程主要特点1、工期紧,本工程水工主体局部工期为2023个月,不利于重力式码头下部结构自身沉降位移稳定,对上部结构施工影响较大。2、基床厚度不一,最厚到达17.7m,最浅为1m,局部基床第2页共6页还设置有横向台阶,基床不均匀沉降难以控制。3、三都澳地区为台风影响次数较多地区,每年台风侵袭平均3-4次,多发于每年的7-9月份,港内风力可到达7-8级。三、完成产值情况至12月底累计完成1.4亿,完成清单总额45.6%。工程部位沉箱预制基床清礁设计数量12023450单位完成累计完成比列层1202320230%米45020230%基床抛石及夯实450米45020230%沉箱安装沉箱回填抛石棱体胸墙现浇轨枕预制2727275492023个2720230%个2720230%段27第3页共6页20230%层5398%个9202320230%混合倒滤层203防风系缆块体24锚定块体米5024.6%个78%个75%系船柱26护轮坎27个2598%段40.7%79%山体开挖、运输及回填1300000方632022回填海砂576153方全部完成20230%万米112.1188.9%塑料排水板473轨道安装四、平安及环境保护管理第4页共6页933米43246.3%工程部坚持“重平安、抓质量、抢进度〞,将平安工作放在首位,形成了“工程经理主导、分管领导主管、安保部主抓、工程部主协、各部室通力配合〞的平安管理模式,齐抓共管。建立平安管理组织机构...
