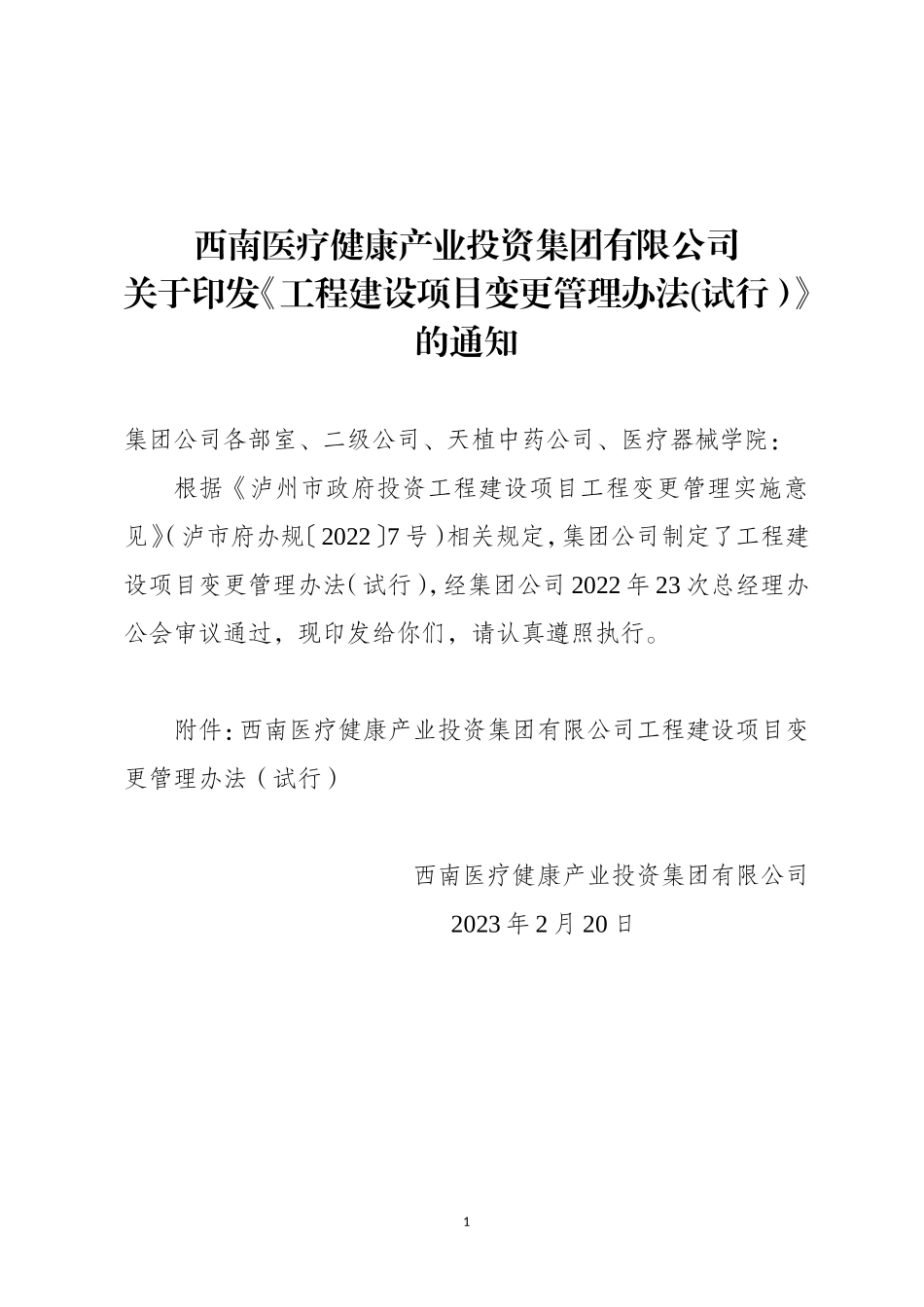

1西南医疗健康产业投资集团有限公司关于印发《工程建设项目变更管理办法(试行)》的通知集团公司各部室、二级公司、天植中药公司、医疗器械学院:根据《泸州市政府投资工程建设项目工程变更管理实施意见》(泸市府办规〔2022〕7号)相关规定,集团公司制定了工程建设项目变更管理办法(试行),经集团公司2022年23次总经理办公会审议通过,现印发给你们,请认真遵照执行。附件:西南医疗健康产业投资集团有限公司工程建设项目变更管理办法(试行)西南医疗健康产业投资集团有限公司2023年2月20日2西南医疗健康产业投资集团有限公司工程建设项目变更管理办法(试行)为进一步规范管理集团公司投资工程建设项目工程变更,完善工程变更审批程序,防止随意变更工程和超标准、超范围、超投资行为,促进集团资金合理、合法、高效、安全运行,保证工程质量,提高投资效益。根据《泸州市政府投资工程建设项目工程变更管理实施意见》(泸市府办规〔2022〕7号)相关规定,结合集团公司实际情况制定本办法。一、工程变更适用范围及情形(一)本办法适用于由集团本部组织实施的工程建设项目。(二)本办法所称工程变更是指在履行某一施工合同中发生的以下情形:1.取消合同中任何一项工作但被取消的工作不能转由发包人或其他人实施;2.改变合同中任何一项工作的质量或其他特性;3.改变合同工程的基线、标高、位置或尺寸;4.改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序;5.为完成工程需要追加的额外工作;36.行业规划、强制性规范、法律法规和规范性文件调整变化;7.与项目建设相关,导致工程造价变化的其他情况。(三)按政策文件规定或合同约定,对人工费、税费、规费调整和材料价格变动引发的造价变化,在竣工后直接纳入结算,若该部分变化导致结算造价超过合同金额的,按照本办法补充完善相关手续。二、工程变更原则要求工程变更应符合国家有关工程技术标准和规范要求,符合工程质量、安全和使用功能要求,符合环境保护、节约用地要求,并有利于节约投资、加快施工进度。各参建单位应在深入调查、充分论证的基础上提出,尽量避免重复变更。三、工程变更分工职责(一)集团项目负责部室作为工程变更的直接责任人,负责依法依规及时完善工程变更程序,审核工程变更经济性,审核变更内容、范围和技术合理性,对总投资控制负主要责任,实时关注并会同相关参建方测算、控制项目总投资;(二)集团法务部负责审核工程变更内容及范围的合法性、合...
