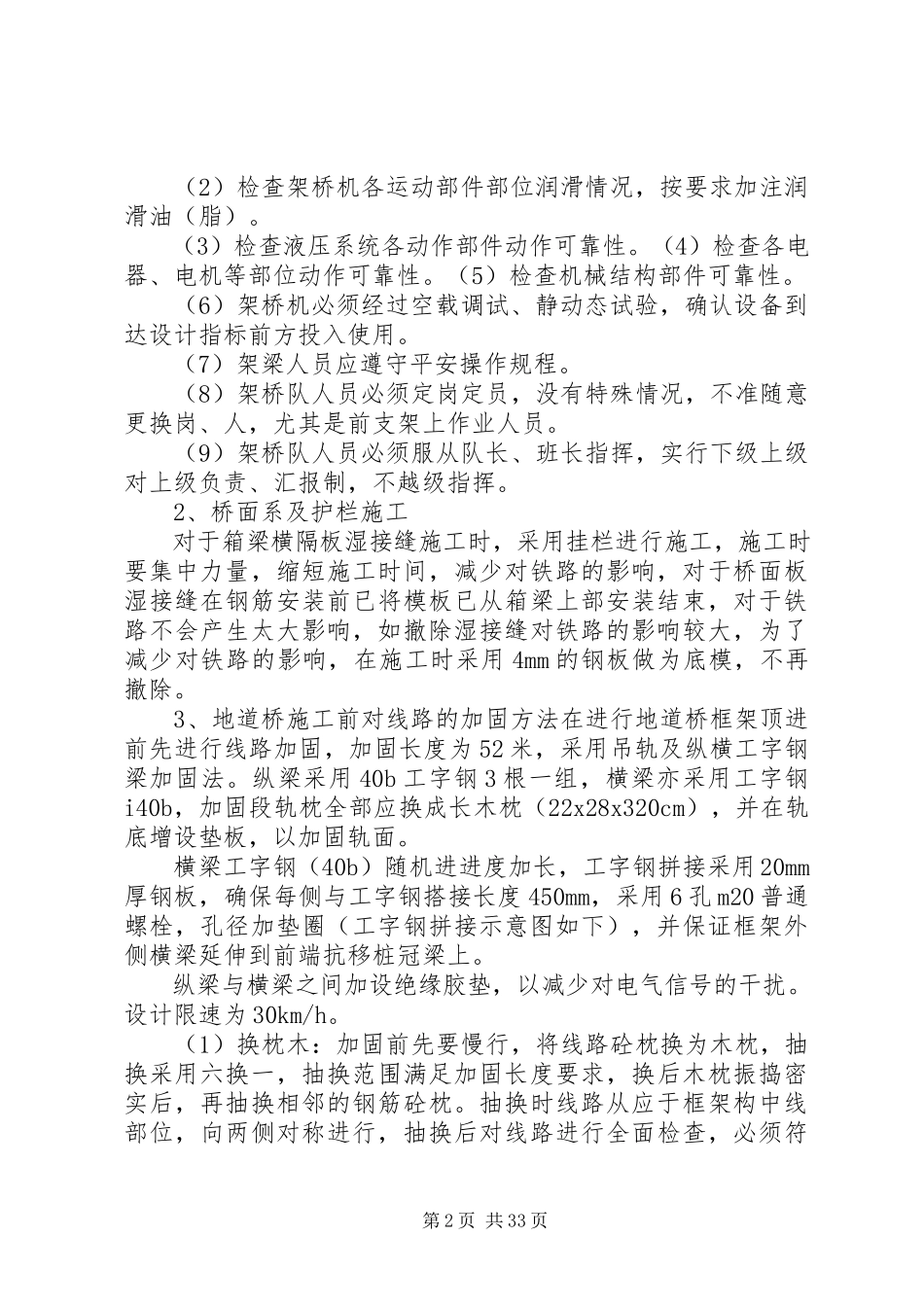

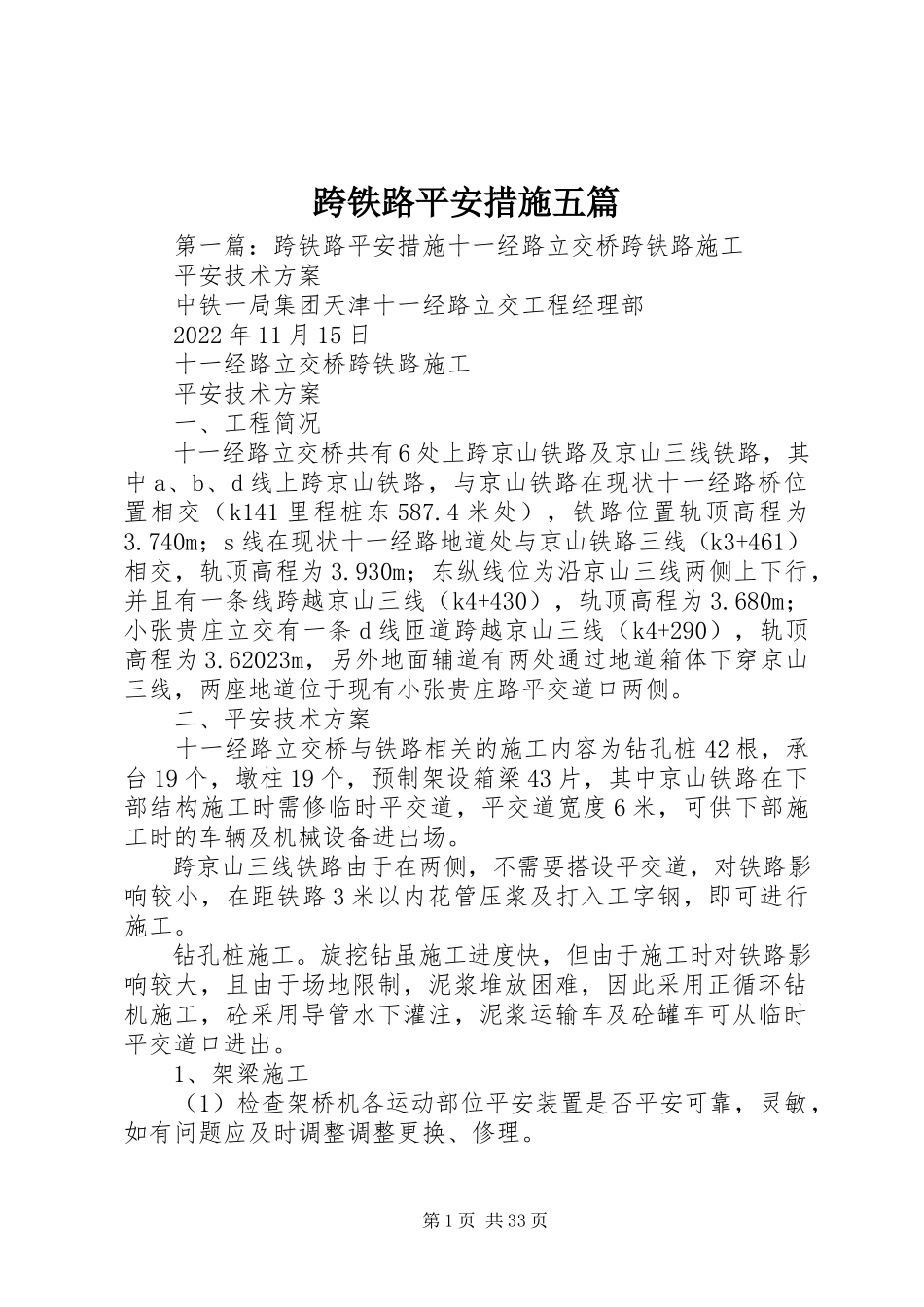

第1页共33页跨铁路平安措施五篇第一篇:跨铁路平安措施十一经路立交桥跨铁路施工平安技术方案中铁一局集团天津十一经路立交工程经理部2022年11月15日十一经路立交桥跨铁路施工平安技术方案一、工程简况十一经路立交桥共有6处上跨京山铁路及京山三线铁路,其中a、b、d线上跨京山铁路,与京山铁路在现状十一经路桥位置相交(k141里程桩东587.4米处),铁路位置轨顶高程为3.740m;s线在现状十一经路地道处与京山铁路三线(k3+461)相交,轨顶高程为3.930m;东纵线位为沿京山三线两侧上下行,并且有一条线跨越京山三线(k4+430),轨顶高程为3.680m;小张贵庄立交有一条d线匝道跨越京山三线(k4+290),轨顶高程为3.62023m,另外地面辅道有两处通过地道箱体下穿京山三线,两座地道位于现有小张贵庄路平交道口两侧。二、平安技术方案十一经路立交桥与铁路相关的施工内容为钻孔桩42根,承台19个,墩柱19个,预制架设箱梁43片,其中京山铁路在下部结构施工时需修临时平交道,平交道宽度6米,可供下部施工时的车辆及机械设备进出场。跨京山三线铁路由于在两侧,不需要搭设平交道,对铁路影响较小,在距铁路3米以内花管压浆及打入工字钢,即可进行施工。钻孔桩施工。旋挖钻虽施工进度快,但由于施工时对铁路影响较大,且由于场地限制,泥浆堆放困难,因此采用正循环钻机施工,砼采用导管水下灌注,泥浆运输车及砼罐车可从临时平交道口进出。1、架梁施工(1)检查架桥机各运动部位平安装置是否平安可靠,灵敏,如有问题应及时调整调整更换、修理。第2页共33页(2)检查架桥机各运动部件部位润滑情况,按要求加注润滑油(脂)。(3)检查液压系统各动作部件动作可靠性。(4)检查各电器、电机等部位动作可靠性。(5)检查机械结构部件可靠性。(6)架桥机必须经过空载调试、静动态试验,确认设备到达设计指标前方投入使用。(7)架梁人员应遵守平安操作规程。(8)架桥队人员必须定岗定员,没有特殊情况,不准随意更换岗、人,尤其是前支架上作业人员。(9)架桥队人员必须服从队长、班长指挥,实行下级上级对上级负责、汇报制,不越级指挥。2、桥面系及护栏施工对于箱梁横隔板湿接缝施工时,采用挂栏进行施工,施工时要集中力量,缩短施工时间,减少对铁路的影响,对于桥面板湿接缝在钢筋安装前已将模板已从箱梁上部安装结束,对于铁路不会产生太大影响,如撤除湿接缝对铁路的影响较大,为了减少对铁路的影响,在施工时采用4mm的钢板做为底模,不再撤除。3、...
