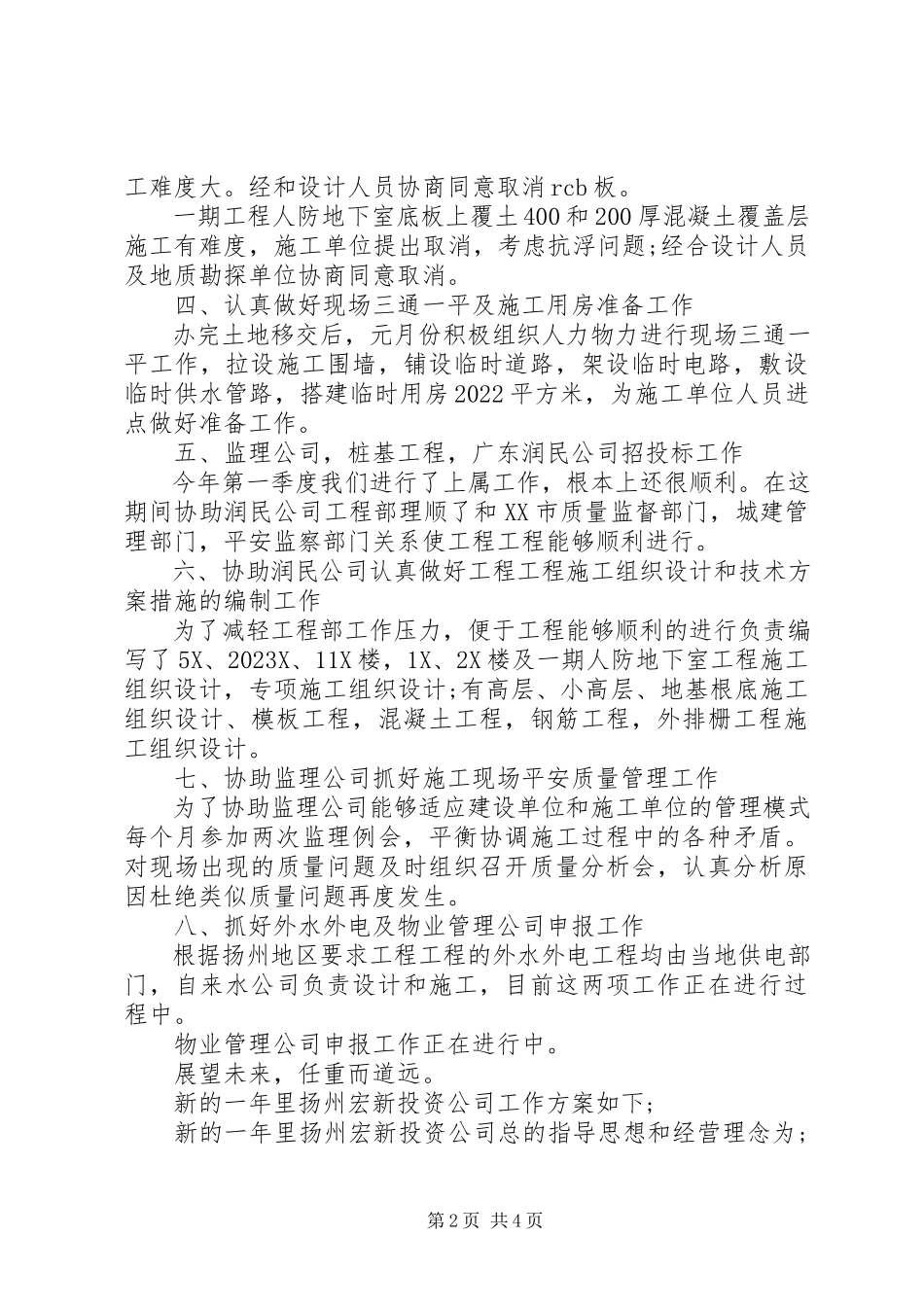

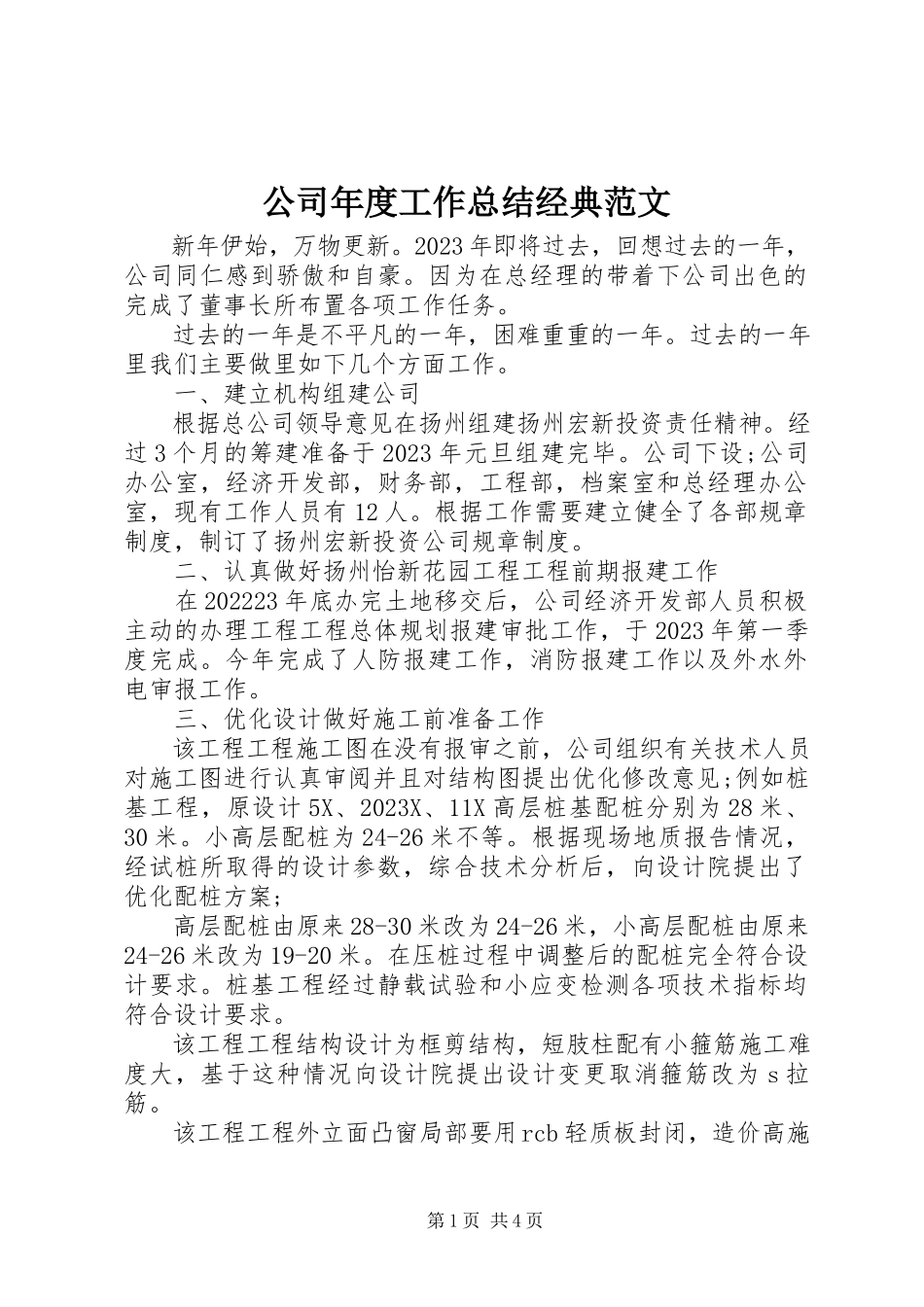

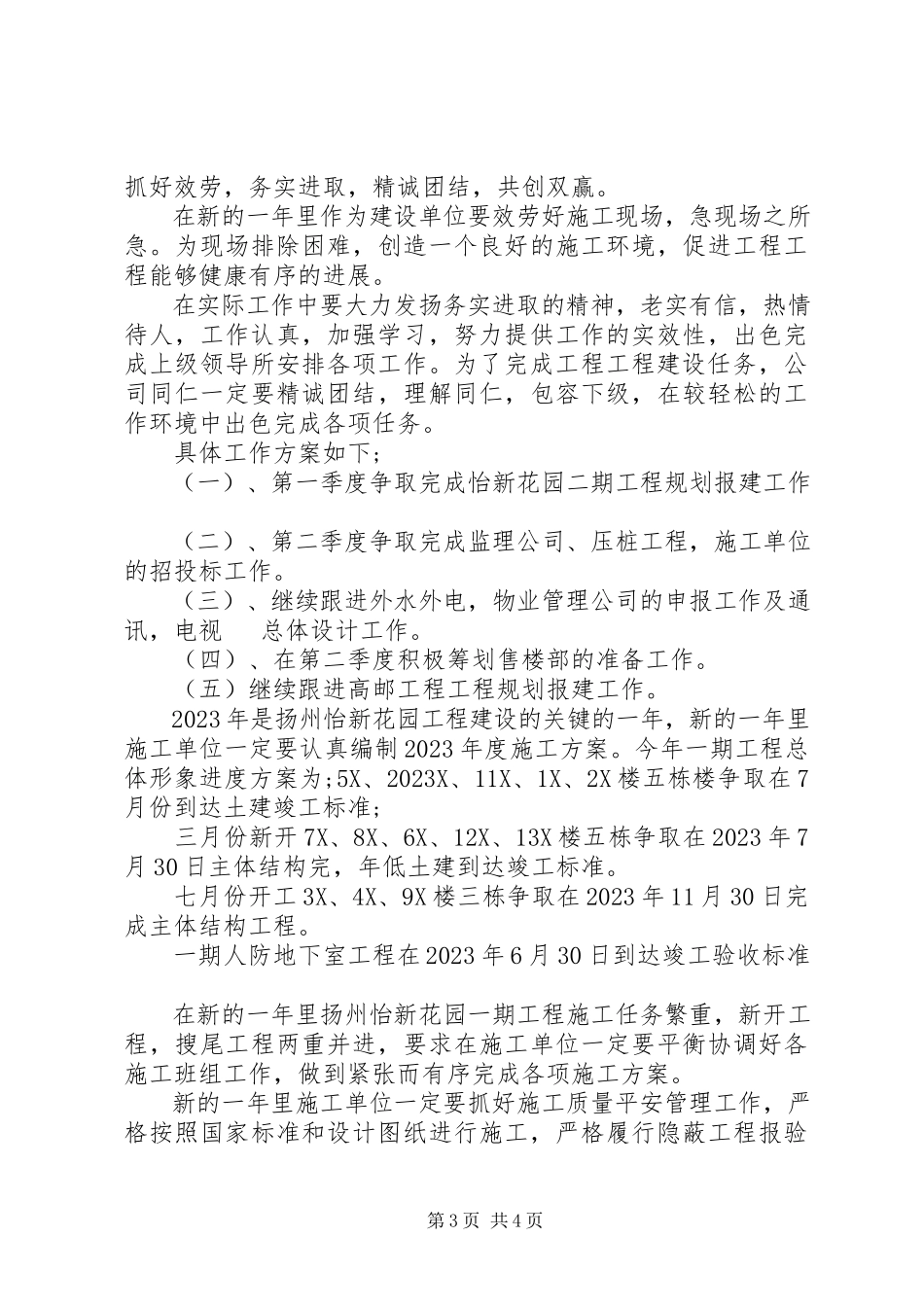

第1页共4页公司年度工作总结经典范文新年伊始,万物更新。2023年即将过去,回想过去的一年,公司同仁感到骄傲和自豪。因为在总经理的带着下公司出色的完成了董事长所布置各项工作任务。过去的一年是不平凡的一年,困难重重的一年。过去的一年里我们主要做里如下几个方面工作。一、建立机构组建公司根据总公司领导意见在扬州组建扬州宏新投资责任精神。经过3个月的筹建准备于2023年元旦组建完毕。公司下设;公司办公室,经济开发部,财务部,工程部,档案室和总经理办公室,现有工作人员有12人。根据工作需要建立健全了各部规章制度,制订了扬州宏新投资公司规章制度。二、认真做好扬州怡新花园工程工程前期报建工作在202223年底办完土地移交后,公司经济开发部人员积极主动的办理工程工程总体规划报建审批工作,于2023年第一季度完成。今年完成了人防报建工作,消防报建工作以及外水外电审报工作。三、优化设计做好施工前准备工作该工程工程施工图在没有报审之前,公司组织有关技术人员对施工图进行认真审阅并且对结构图提出优化修改意见;例如桩基工程,原设计5X、2023X、11X高层桩基配桩分别为28米、30米。小高层配桩为24-26米不等。根据现场地质报告情况,经试桩所取得的设计参数,综合技术分析后,向设计院提出了优化配桩方案;高层配桩由原来28-30米改为24-26米,小高层配桩由原来24-26米改为19-20米。在压桩过程中调整后的配桩完全符合设计要求。桩基工程经过静载试验和小应变检测各项技术指标均符合设计要求。该工程工程结构设计为框剪结构,短肢柱配有小箍筋施工难度大,基于这种情况向设计院提出设计变更取消箍筋改为s拉筋。该工程工程外立面凸窗局部要用rcb轻质板封闭,造价高施第2页共4页工难度大。经和设计人员协商同意取消rcb板。一期工程人防地下室底板上覆土400和200厚混凝土覆盖层施工有难度,施工单位提出取消,考虑抗浮问题;经合设计人员及地质勘探单位协商同意取消。四、认真做好现场三通一平及施工用房准备工作办完土地移交后,元月份积极组织人力物力进行现场三通一平工作,拉设施工围墙,铺设临时道路,架设临时电路,敷设临时供水管路,搭建临时用房2022平方米,为施工单位人员进点做好准备工作。五、监理公司,桩基工程,广东润民公司招投标工作今年第一季度我们进行了上属工作,根本上还很顺利。在这期间协助润民公司工程部理顺了和XX市质量监督部门,城建管理部门,平安监察部门关系使工程工程能够顺利进行。六、协助润民公...
