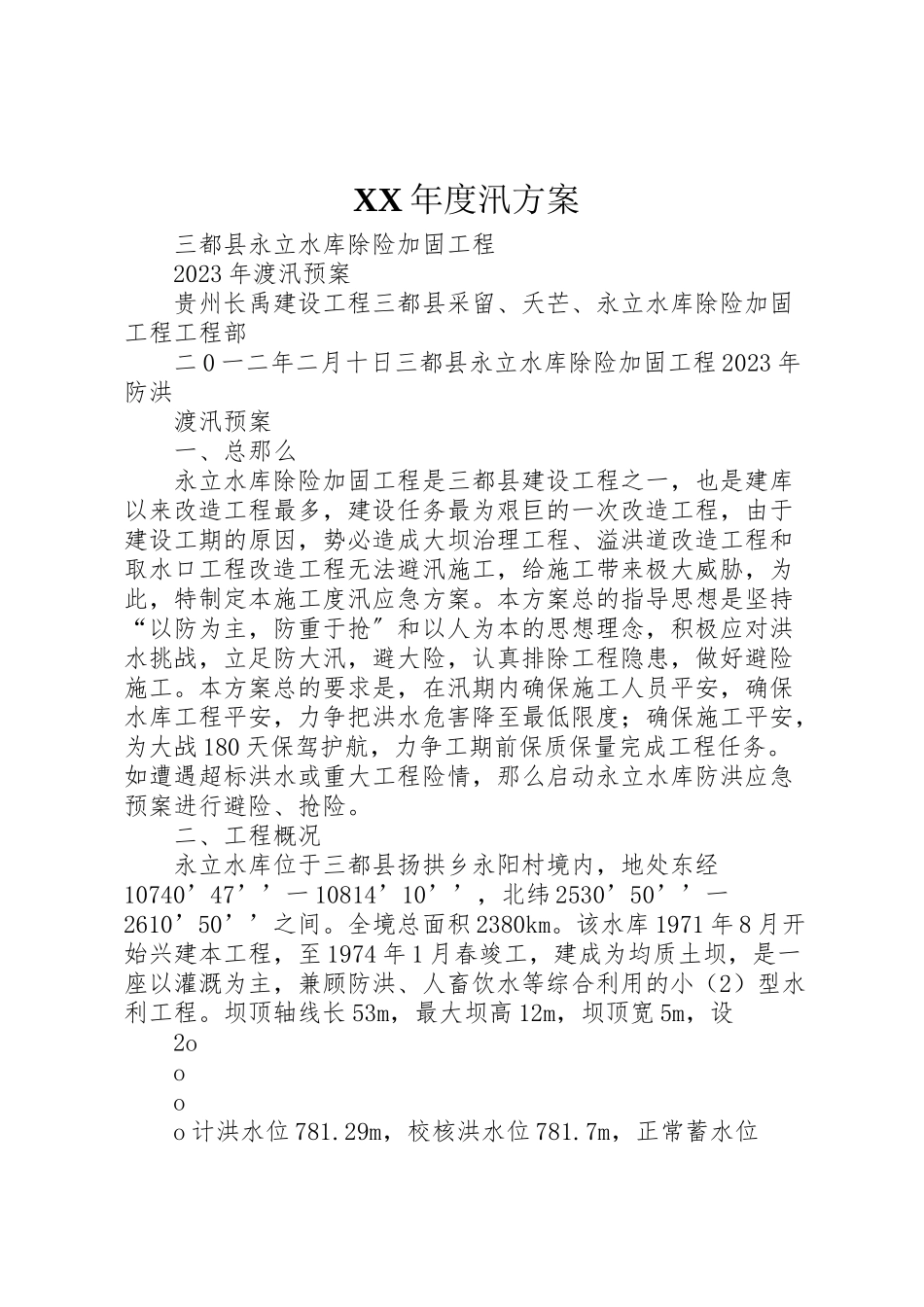

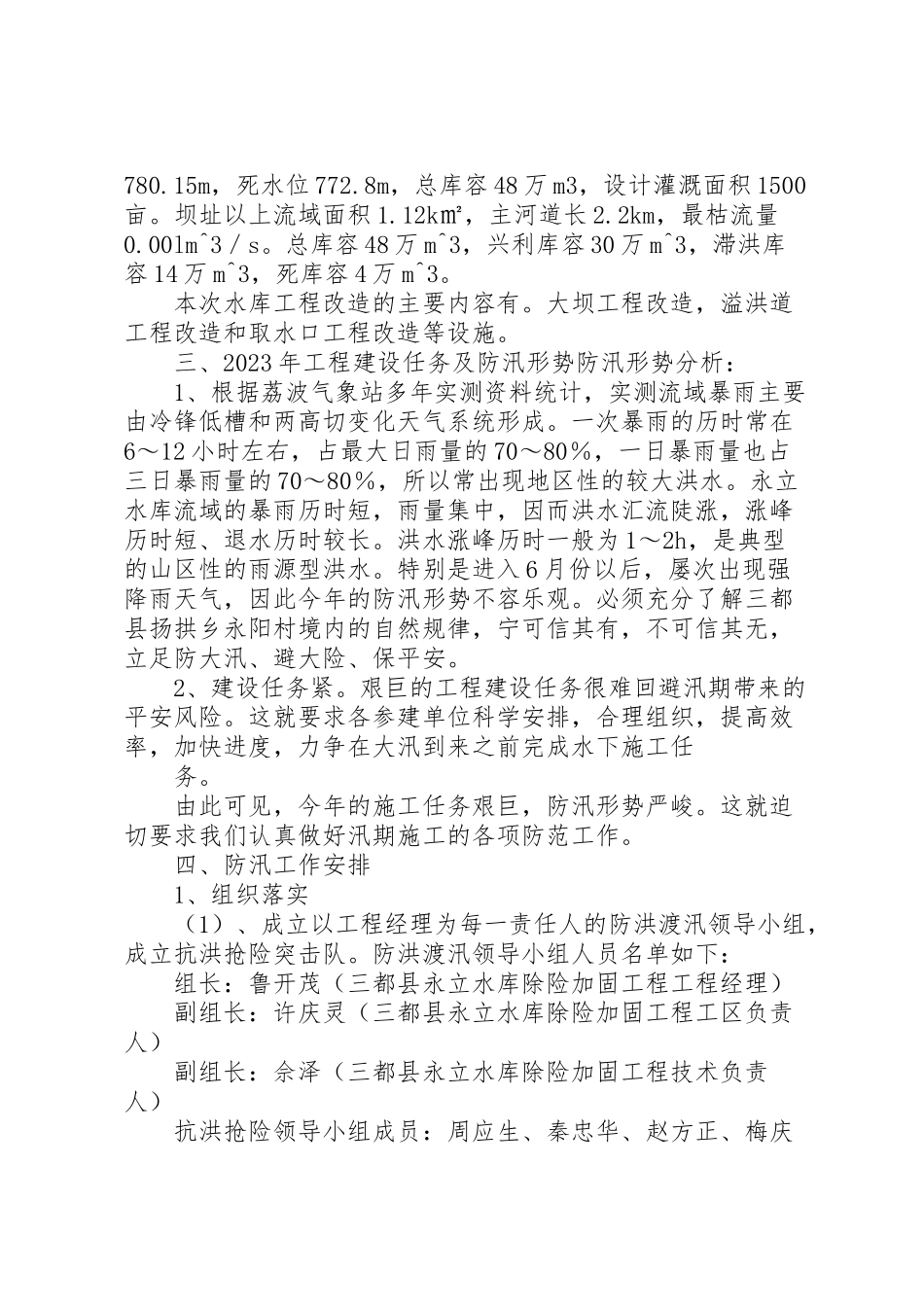

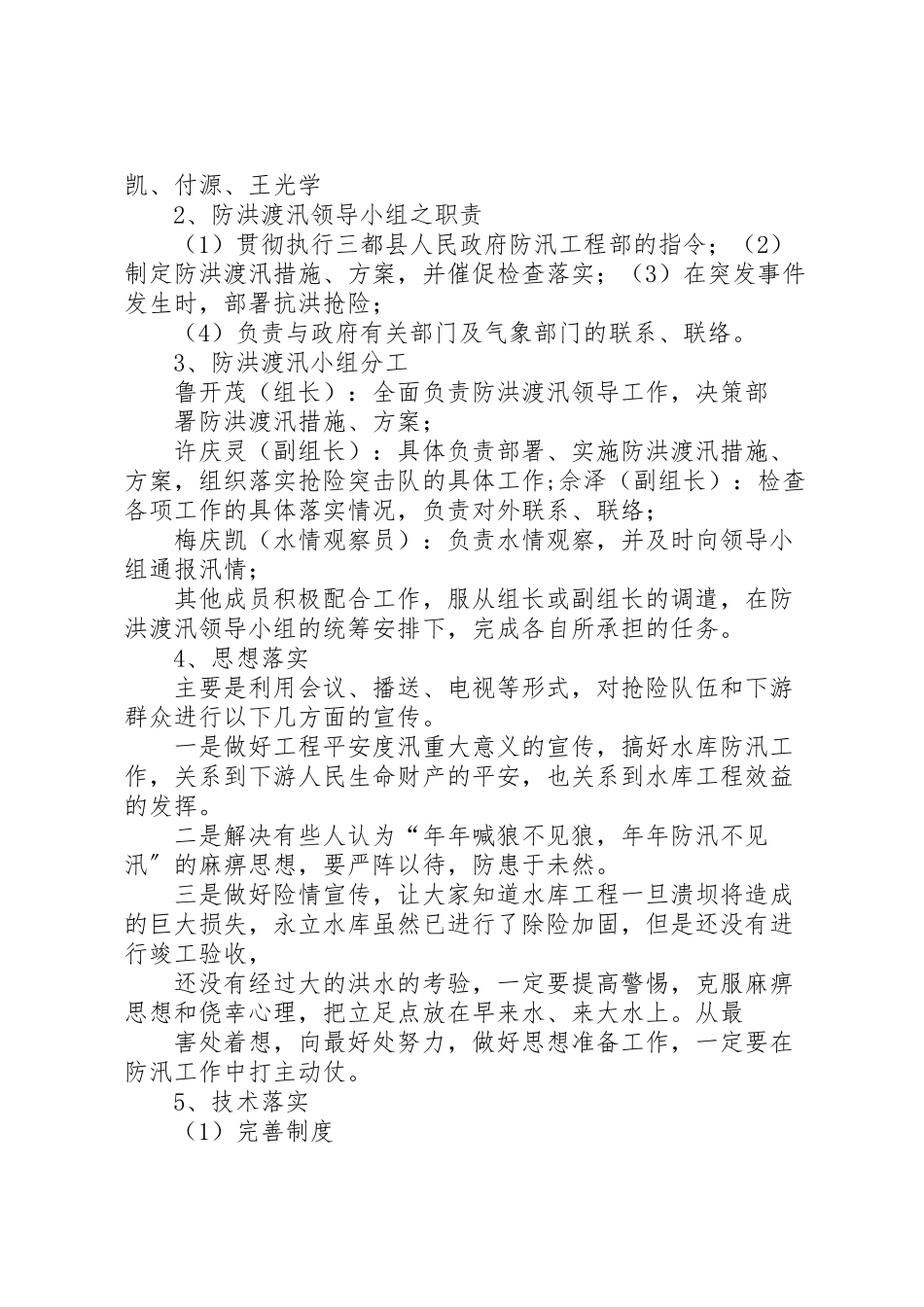

XX年度汛方案三都县永立水库除险加固工程2023年渡汛预案贵州长禹建设工程三都县采留、夭芒、永立水库除险加固工程工程部二0一二年二月十日三都县永立水库除险加固工程2023年防洪渡汛预案一、总那么永立水库除险加固工程是三都县建设工程之一,也是建库以来改造工程最多,建设任务最为艰巨的一次改造工程,由于建设工期的原因,势必造成大坝治理工程、溢洪道改造工程和取水口工程改造工程无法避汛施工,给施工带来极大威胁,为此,特制定本施工度汛应急方案。本方案总的指导思想是坚持“以防为主,防重于抢〞和以人为本的思想理念,积极应对洪水挑战,立足防大汛,避大险,认真排除工程隐患,做好避险施工。本方案总的要求是,在汛期内确保施工人员平安,确保水库工程平安,力争把洪水危害降至最低限度;确保施工平安,为大战180天保驾护航,力争工期前保质保量完成工程任务。如遭遇超标洪水或重大工程险情,那么启动永立水库防洪应急预案进行避险、抢险。二、工程概况永立水库位于三都县扬拱乡永阳村境内,地处东经10740’47’’一10814’10’’,北纬2530’50’’一2610’50’’之间。全境总面积2380km。该水库1971年8月开始兴建本工程,至1974年1月春竣工,建成为均质土坝,是一座以灌溉为主,兼顾防洪、人畜饮水等综合利用的小(2)型水利工程。坝顶轴线长53m,最大坝高12m,坝顶宽5m,设2oooo计洪水位781.29m,校核洪水位781.7m,正常蓄水位780.15m,死水位772.8m,总库容48万m3,设计灌溉面积1500亩。坝址以上流域面积1.12k㎡,主河道长2.2km,最枯流量0.00lm^3/s。总库容48万m^3,兴利库容30万m^3,滞洪库容14万m^3,死库容4万m^3。本次水库工程改造的主要内容有。大坝工程改造,溢洪道工程改造和取水口工程改造等设施。三、2023年工程建设任务及防汛形势防汛形势分析:1、根据荔波气象站多年实测资料统计,实测流域暴雨主要由冷锋低槽和两高切变化天气系统形成。一次暴雨的历时常在6~12小时左右,占最大日雨量的70~80%,一日暴雨量也占三日暴雨量的70~80%,所以常出现地区性的较大洪水。永立水库流域的暴雨历时短,雨量集中,因而洪水汇流陡涨,涨峰历时短、退水历时较长。洪水涨峰历时一般为1~2h,是典型的山区性的雨源型洪水。特别是进入6月份以后,屡次出现强降雨天气,因此今年的防汛形势不容乐观。必须充分了解三都县扬拱乡永阳村境内的自然规律,宁可信其有,不可信其无,立足防大汛、避大险、保平安。2、建设任务紧。艰巨的工...
