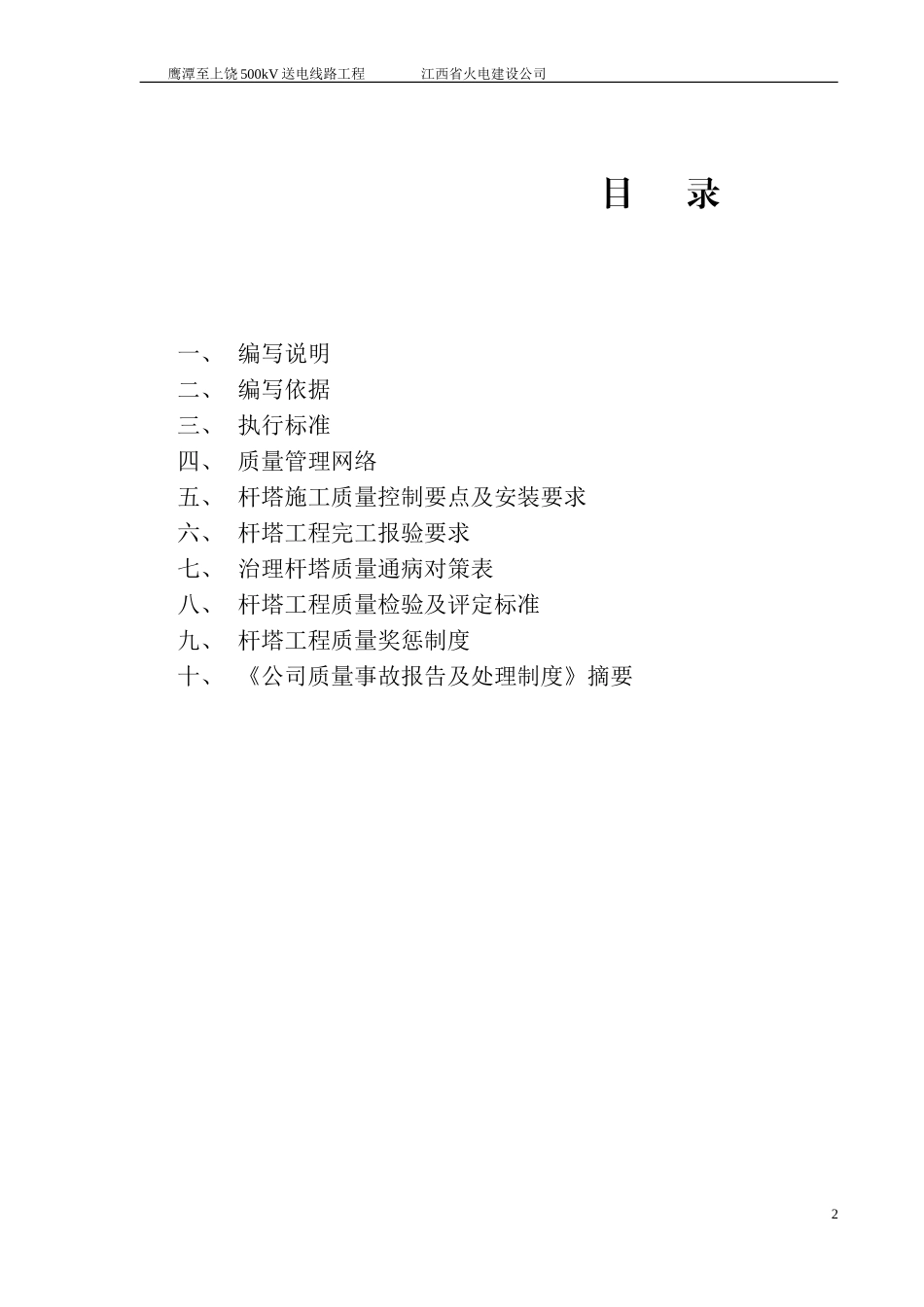

鹰潭至上饶500kV送电线路工程江西省火电建设公司鹰潭—上饶500KV送电线路(C标段)工程杆塔组立施工质量控制措施(含治理质量通病措施)鹰潭—上饶500kV输电线路(C标段)工程项目部2008年1月鹰潭至上饶500kV送电线路工程江西省火电建设公司鹰潭—上饶500KV送电线路(C标段)新建工程项目部基础质量控制措施审签页(含治理质量通病措施)批准年月日审核年月日编写年月日1鹰潭至上饶500kV送电线路工程江西省火电建设公司目录一、编写说明二、编写依据三、执行标准四、质量管理网络五、杆塔施工质量控制要点及安装要求六、杆塔工程完工报验要求七、治理杆塔质量通病对策表八、杆塔工程质量检验及评定标准九、杆塔工程质量奖惩制度十、《公司质量事故报告及处理制度》摘要2鹰潭至上饶500kV送电线路工程江西省火电建设公司一、编写说明:1、目的:保证本工程施工质量和顺利实施工程设计技术原则;满足国家施工验收规《110~500KV架空送电线路施工及验收规范(GB50233—2005)》和《质量评定规程优良级标准》要求,确保工程零缺陷移交、达标投产和国家电网公司优质工程;争创“国家优质工程”。2、本工程质量目标:▲1)满足国家施工验收规范和质量评定规程优良级标准的要求,确保工程零缺陷移交、达标投产争创国家电网公司或省级以上优质工程。▲2)分项工程合格率100%,单位工程优良率100%;;▲3)杜绝重大质量事故和质量管理事故的发生;▲4)观感得分率≥90;▲5)竣工资料真实、准确、清晰、整洁并按期移交;3、本措施仅适用于鹰潭—上饶500KV送电线路(C标段)新建工程施工,措施中所未提及的项目一律按规范验收作业指导书中相关条款执行。具体质量检验评定标准依据附表各项条款执行。二、编写依据▲鹰潭—上饶500KV送电线路(C标段)新建工程设计图纸;▲鹰潭—上饶500KV送电线路(C标段)新建工程项目实施规划;▲鹰潭—上饶500KV送电线路(C标段)新建工程杆塔组立施工作业指导书;▲《华中电网工程现场建设管理实施办法》;▲鹰潭—上饶500KV送电线路(C标段)新建工程监理实施细则;▲江西省火电建设公司《质量手册》2002版和相关程序文件3鹰潭至上饶500kV送电线路工程江西省火电建设公司三、执行标准:▲《输电线路铁塔制造技术条件》(GB/T2694-2003);▲《110—500KV架空送电线路施工及验收规范》(GB50233—2005);▲《110—500KV架空电力线路工程施工质量检验及评定标准》(DL/T5168-2002);▲《输变电工程达标投产考核办法》(国家电网...
