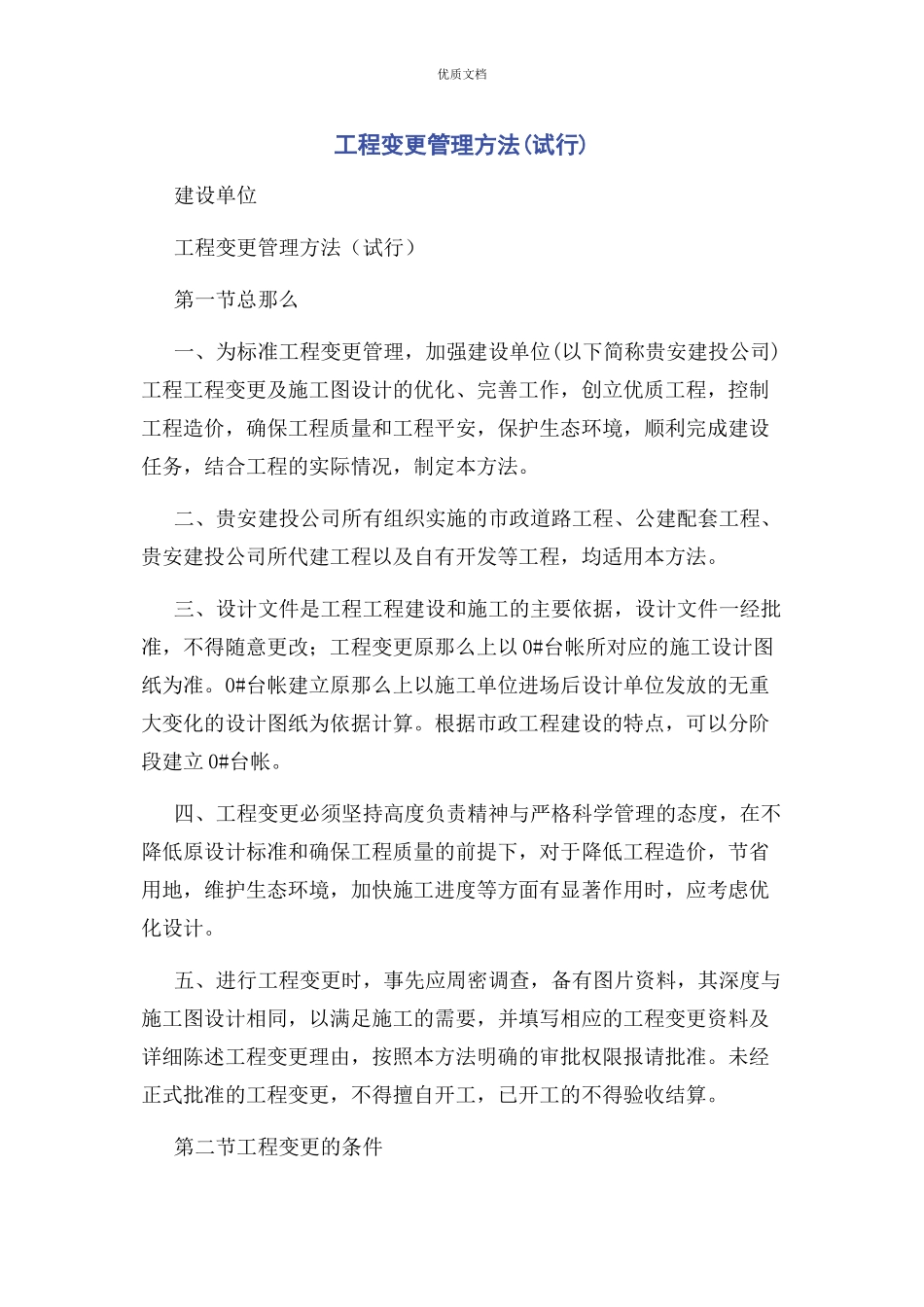

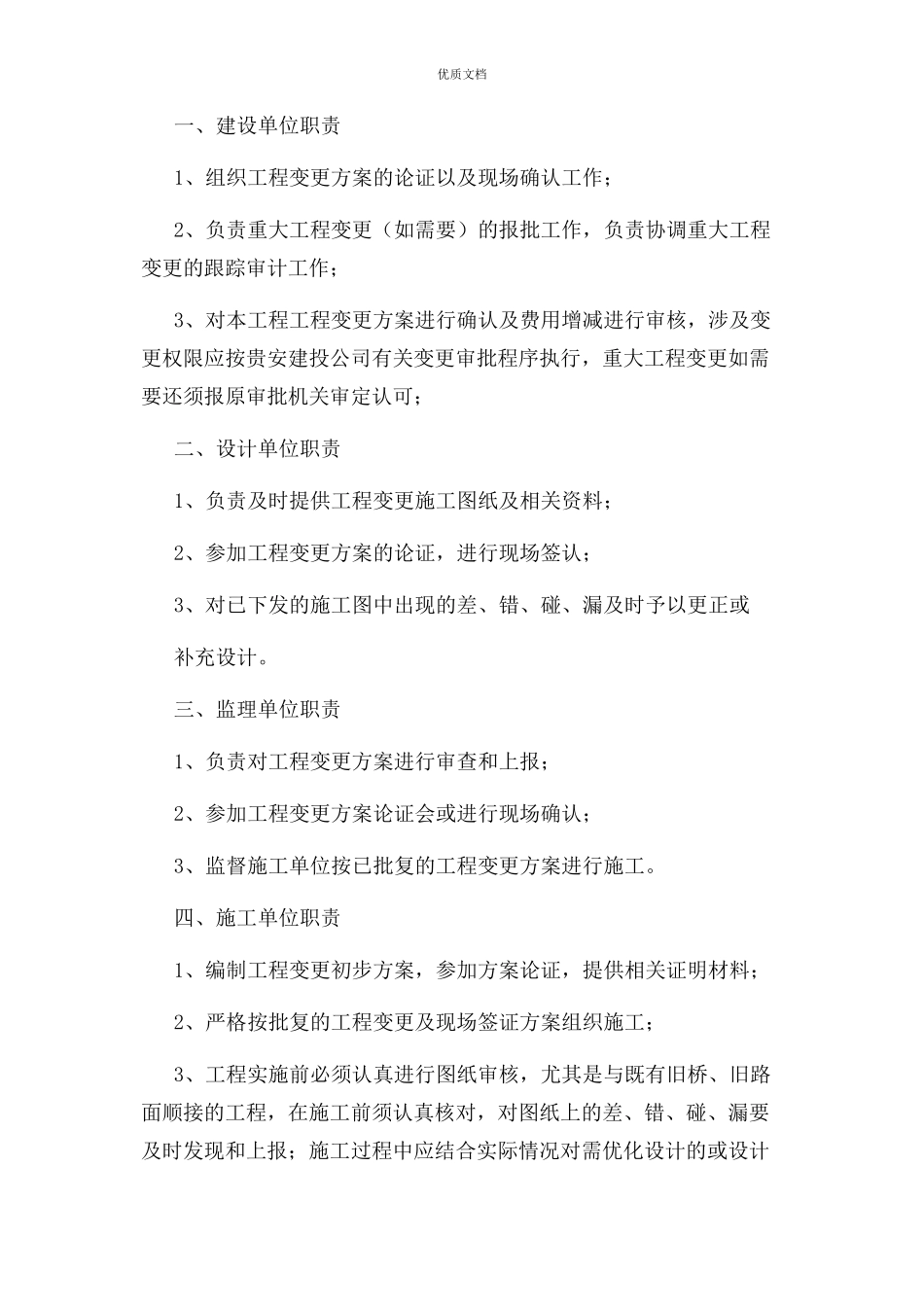

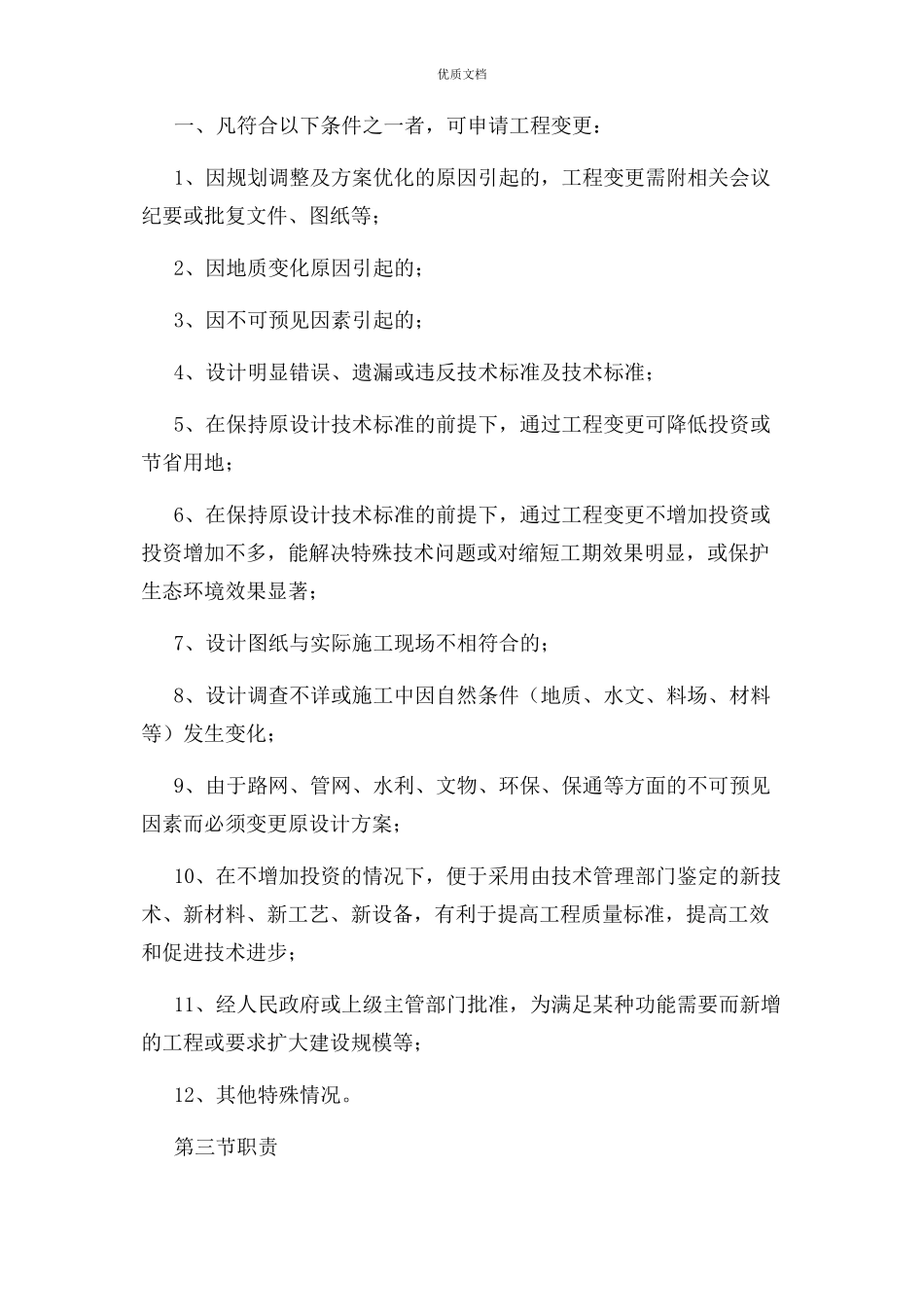

优质文档工程变更管理方法(试行)建设单位工程变更管理方法(试行)第一节总那么一、为标准工程变更管理,加强建设单位(以下简称贵安建投公司)工程工程变更及施工图设计的优化、完善工作,创立优质工程,控制工程造价,确保工程质量和工程平安,保护生态环境,顺利完成建设任务,结合工程的实际情况,制定本方法。二、贵安建投公司所有组织实施的市政道路工程、公建配套工程、贵安建投公司所代建工程以及自有开发等工程,均适用本方法。三、设计文件是工程工程建设和施工的主要依据,设计文件一经批准,不得随意更改;工程变更原那么上以0#台帐所对应的施工设计图纸为准。0#台帐建立原那么上以施工单位进场后设计单位发放的无重大变化的设计图纸为依据计算。根据市政工程建设的特点,可以分阶段建立0#台帐。四、工程变更必须坚持高度负责精神与严格科学管理的态度,在不降低原设计标准和确保工程质量的前提下,对于降低工程造价,节省用地,维护生态环境,加快施工进度等方面有显著作用时,应考虑优化设计。五、进行工程变更时,事先应周密调查,备有图片资料,其深度与施工图设计相同,以满足施工的需要,并填写相应的工程变更资料及详细陈述工程变更理由,按照本方法明确的审批权限报请批准。未经正式批准的工程变更,不得擅自开工,已开工的不得验收结算。第二节工程变更的条件优质文档一、凡符合以下条件之一者,可申请工程变更:1、因规划调整及方案优化的原因引起的,工程变更需附相关会议纪要或批复文件、图纸等;2、因地质变化原因引起的;3、因不可预见因素引起的;4、设计明显错误、遗漏或违反技术标准及技术标准;5、在保持原设计技术标准的前提下,通过工程变更可降低投资或节省用地;6、在保持原设计技术标准的前提下,通过工程变更不增加投资或投资增加不多,能解决特殊技术问题或对缩短工期效果明显,或保护生态环境效果显著;7、设计图纸与实际施工现场不相符合的;8、设计调查不详或施工中因自然条件(地质、水文、料场、材料等)发生变化;9、由于路网、管网、水利、文物、环保、保通等方面的不可预见因素而必须变更原设计方案;10、在不增加投资的情况下,便于采用由技术管理部门鉴定的新技术、新材料、新工艺、新设备,有利于提高工程质量标准,提高工效和促进技术进步;11、经人民政府或上级主管部门批准,为满足某种功能需要而新增的工程或要求扩大建设规模等;12、其他特殊情况。第三节职责优质文档一、建设单位职责1、组织...
