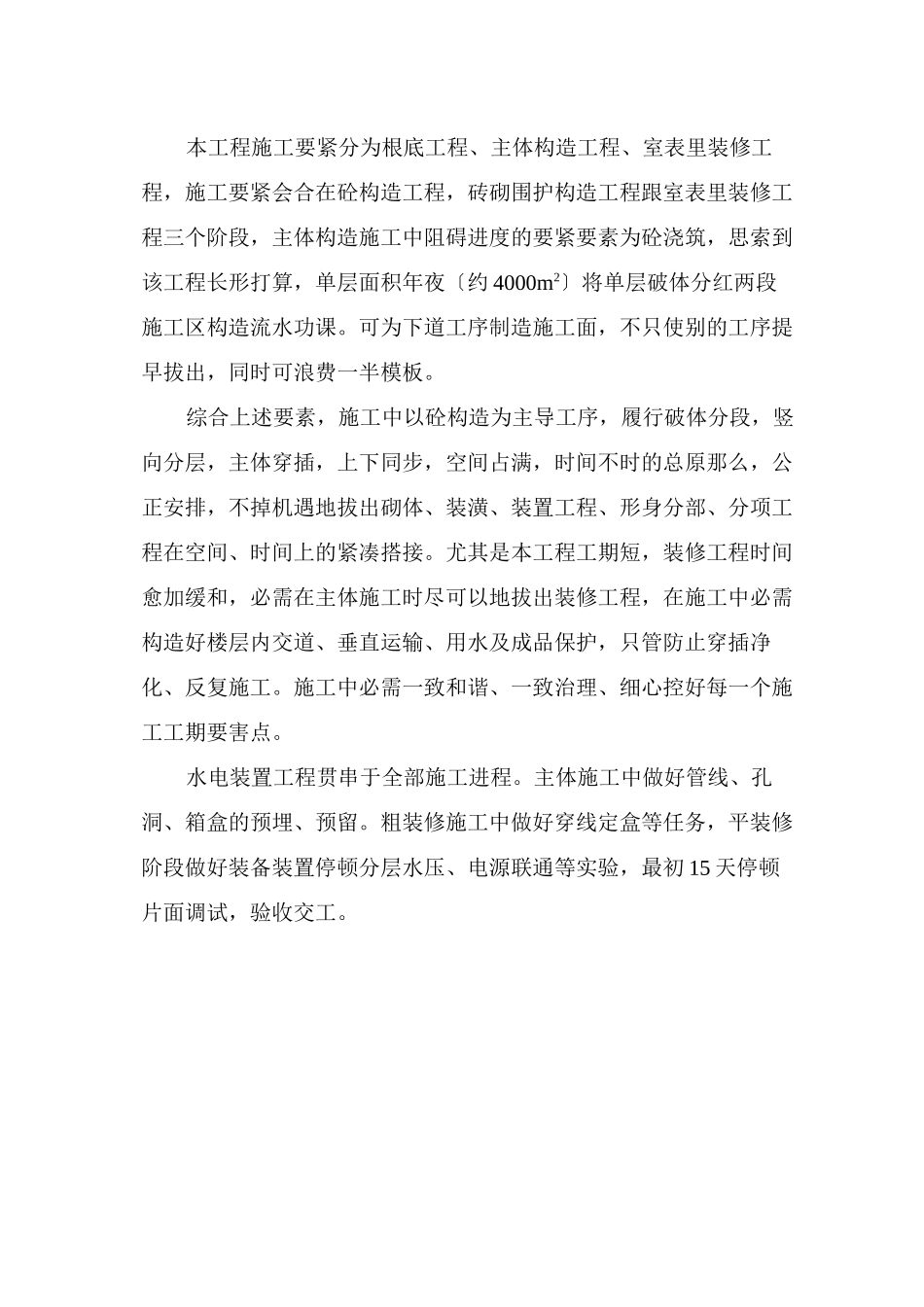

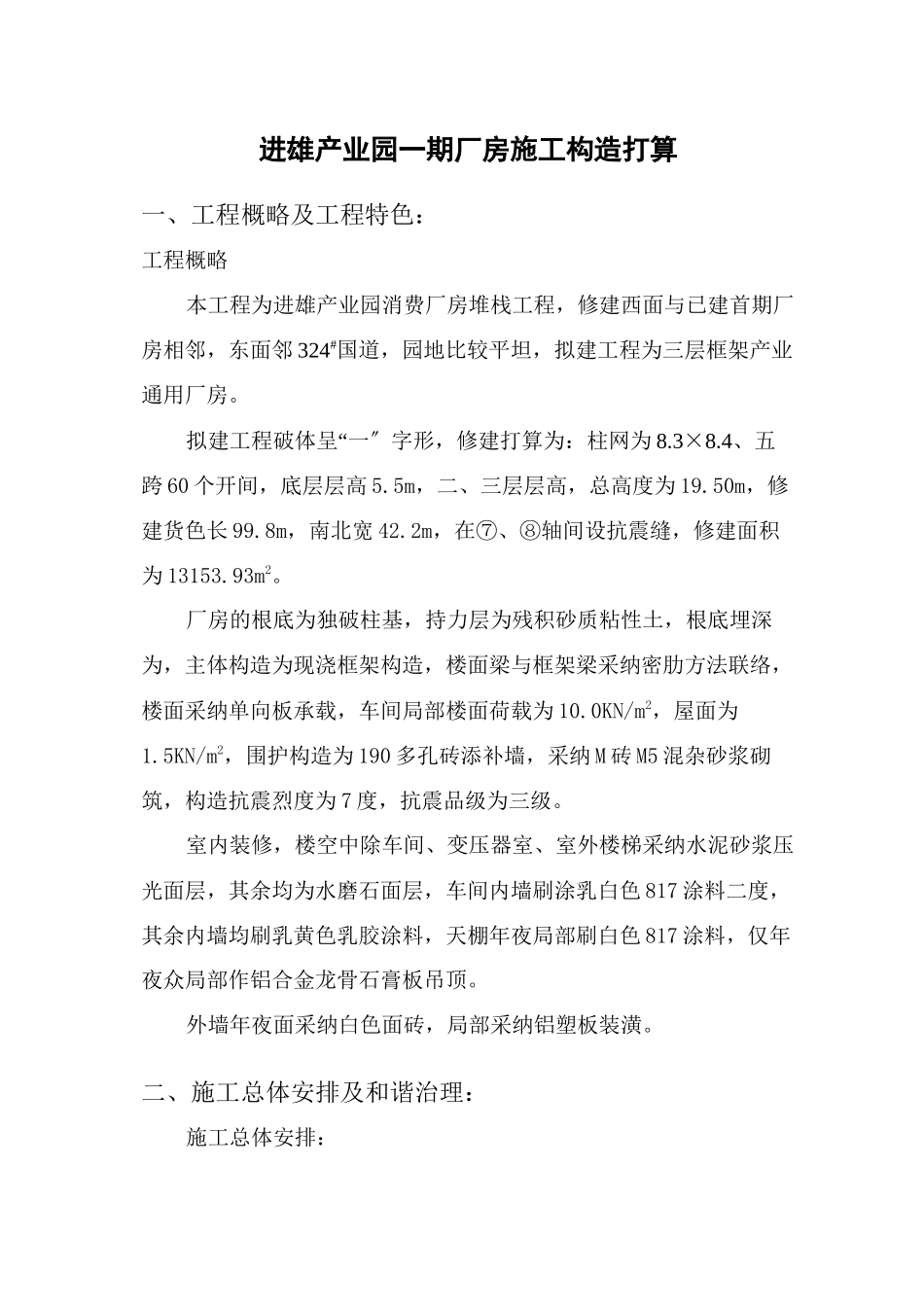

进雄产业园一期厂房施工构造打算一、工程概略及工程特色:工程概略本工程为进雄产业园消费厂房堆栈工程,修建西面与已建首期厂房相邻,东面邻324#国道,园地比较平坦,拟建工程为三层框架产业通用厂房。“拟建工程破体呈一〞字形,修建打算为:柱网为8.3×8.4、五跨60个开间,底层层高5.5m,二、三层层高,总高度为19.50m,修建货色长99.8m,南北宽42.2m,在⑦、⑧轴间设抗震缝,修建面积为13153.93m2。厂房的根底为独破柱基,持力层为残积砂质粘性土,根底埋深为,主体构造为现浇框架构造,楼面梁与框架梁采纳密肋方法联络,楼面采纳单向板承载,车间局部楼面荷载为10.0KN/m2,屋面为1.5KN/m2,围护构造为190多孔砖添补墙,采纳M砖M5混杂砂浆砌筑,构造抗震烈度为7度,抗震品级为三级。室内装修,楼空中除车间、变压器室、室外楼梯采纳水泥砂浆压光面层,其余均为水磨石面层,车间内墙刷涂乳白色817涂料二度,其余内墙均刷乳黄色乳胶涂料,天棚年夜局部刷白色817涂料,仅年夜众局部作铝合金龙骨石膏板吊顶。外墙年夜面采纳白色面砖,局部采纳铝塑板装潢。二、施工总体安排及和谐治理:施工总体安排:本工程施工要紧分为根底工程、主体构造工程、室表里装修工程,施工要紧会合在砼构造工程,砖砌围护构造工程跟室表里装修工程三个阶段,主体构造施工中阻碍进度的要紧要素为砼浇筑,思索到该工程长形打算,单层面积年夜〔约4000m2〕将单层破体分红两段施工区构造流水功课。可为下道工序制造施工面,不只使别的工序提早拔出,同时可浪费一半模板。综合上述要素,施工中以砼构造为主导工序,履行破体分段,竖向分层,主体穿插,上下同步,空间占满,时间不时的总原那么,公正安排,不掉机遇地拔出砌体、装潢、装置工程、形身分部、分项工程在空间、时间上的紧凑搭接。尤其是本工程工期短,装修工程时间愈加缓和,必需在主体施工时尽可以地拔出装修工程,在施工中必需构造好楼层内交道、垂直运输、用水及成品保护,只管防止穿插净化、反复施工。施工中必需一致和谐、一致治理、细心控好每一个施工工期要害点。水电装置工程贯串于全部施工进程。主体施工中做好管线、孔洞、箱盒的预埋、预留。粗装修施工中做好穿线定盒等任务,平装修阶段做好装备装置停顿分层水压、电源联通等实验,最初15天停顿片面调试,验收交工。本工程土建局部施工总次序如下:要紧施工目的:工期目的总工期制定270日历天,各分段工期如下:±以下根底工程60日历天±以上主体构造施...
