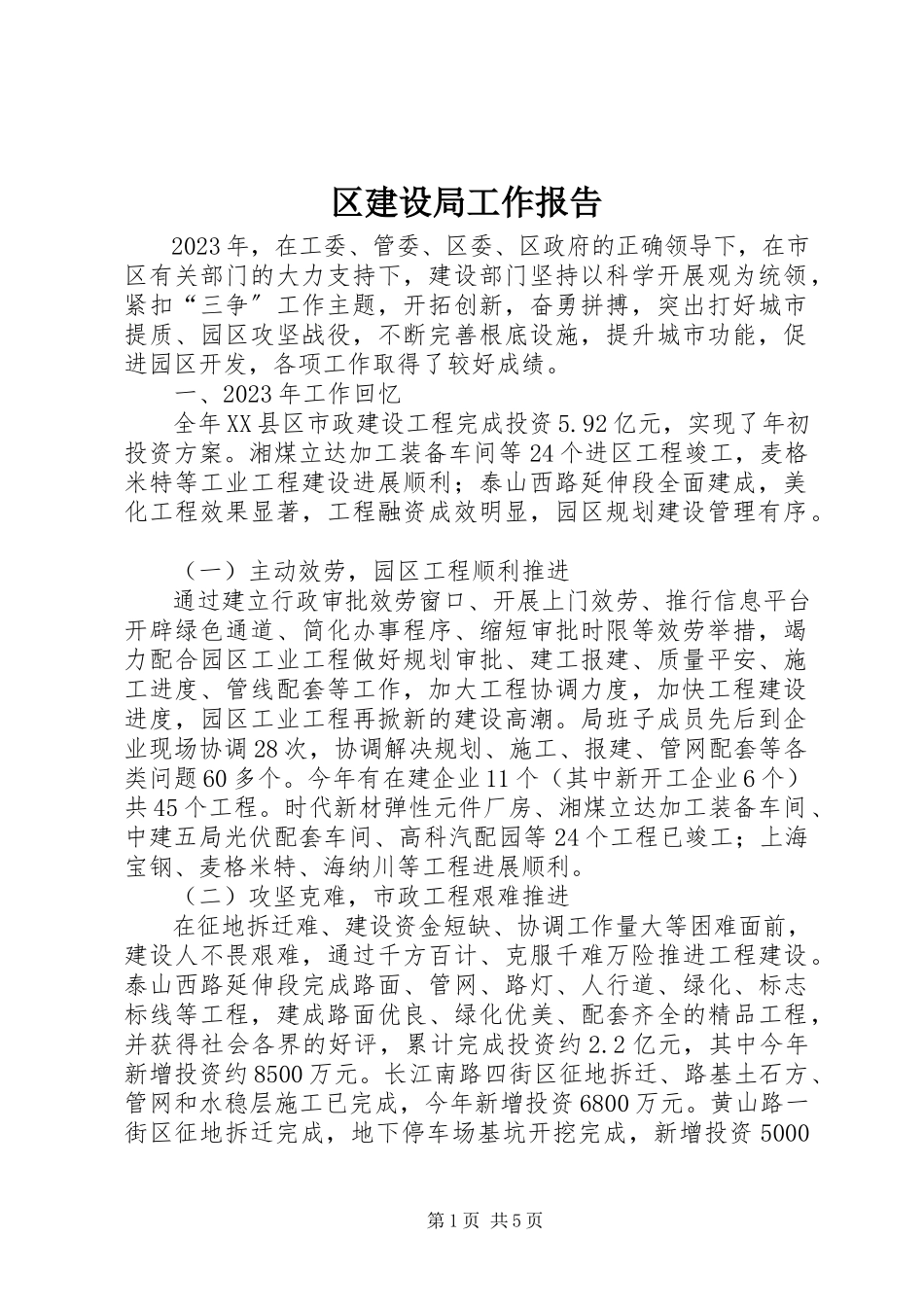

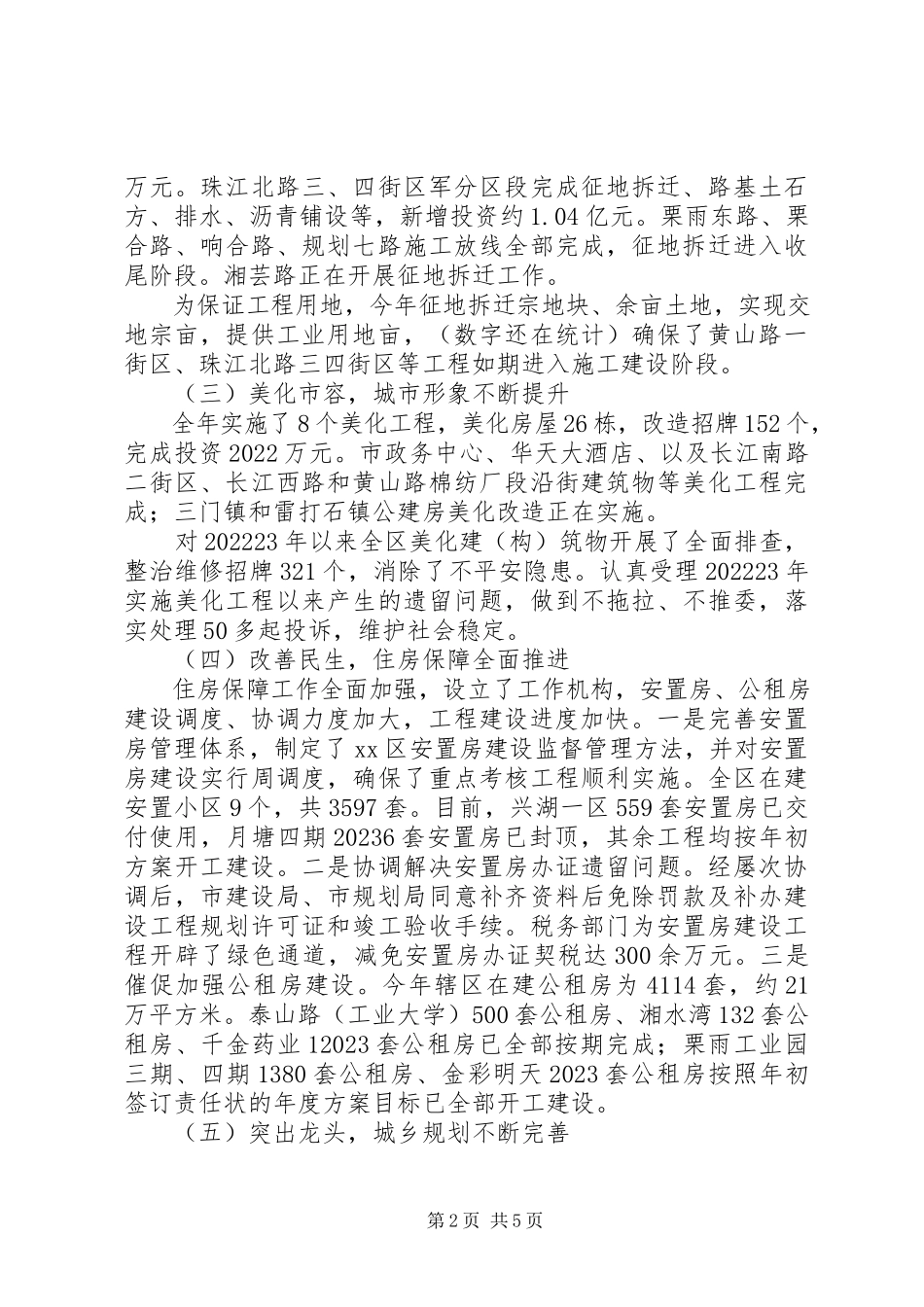

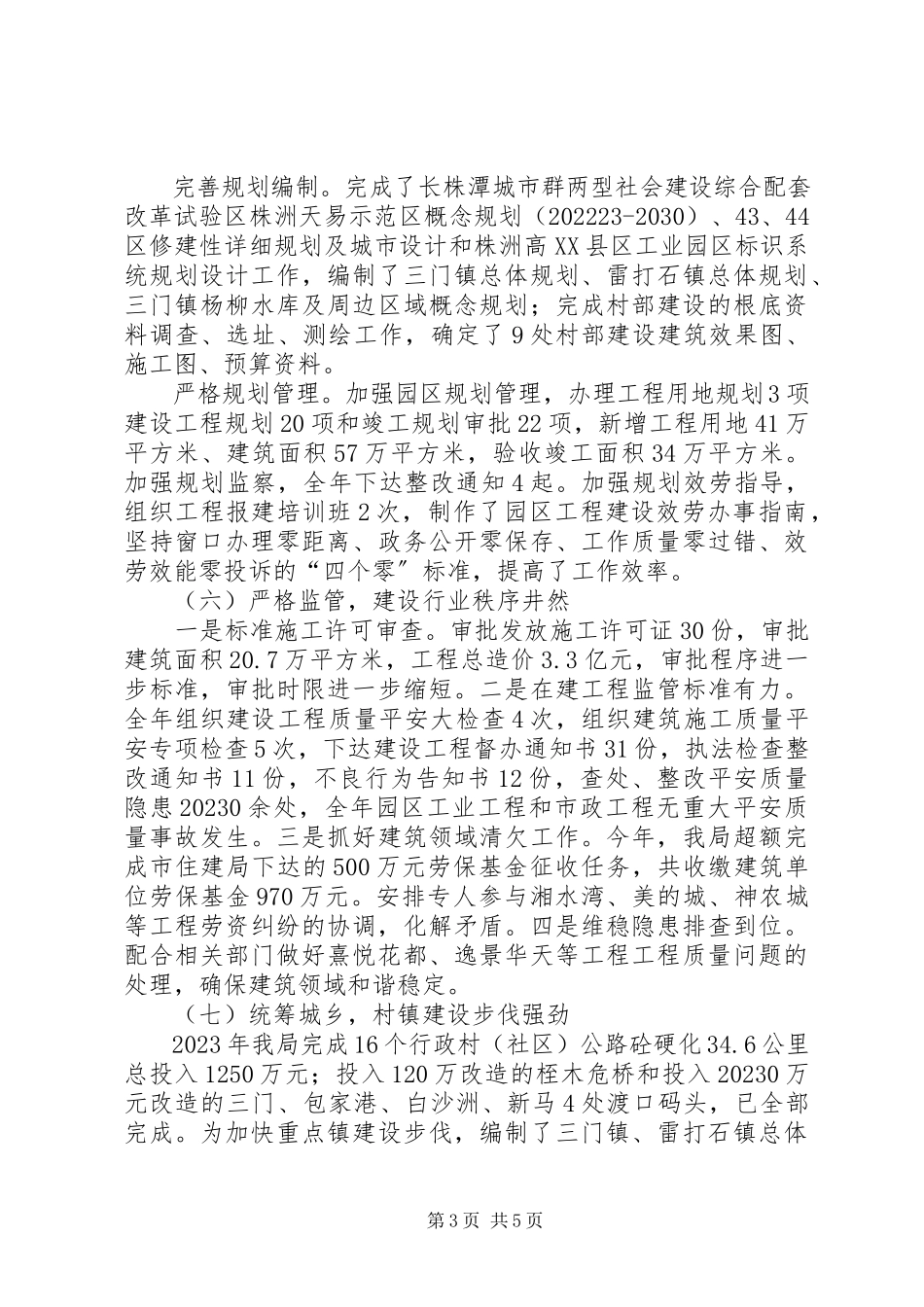

第1页共5页区建设局工作报告2023年,在工委、管委、区委、区政府的正确领导下,在市区有关部门的大力支持下,建设部门坚持以科学开展观为统领,紧扣“三争〞工作主题,开拓创新,奋勇拼搏,突出打好城市提质、园区攻坚战役,不断完善根底设施,提升城市功能,促进园区开发,各项工作取得了较好成绩。一、2023年工作回忆全年XX县区市政建设工程完成投资5.92亿元,实现了年初投资方案。湘煤立达加工装备车间等24个进区工程竣工,麦格米特等工业工程建设进展顺利;泰山西路延伸段全面建成,美化工程效果显著,工程融资成效明显,园区规划建设管理有序。(一)主动效劳,园区工程顺利推进通过建立行政审批效劳窗口、开展上门效劳、推行信息平台开辟绿色通道、简化办事程序、缩短审批时限等效劳举措,竭力配合园区工业工程做好规划审批、建工报建、质量平安、施工进度、管线配套等工作,加大工程协调力度,加快工程建设进度,园区工业工程再掀新的建设高潮。局班子成员先后到企业现场协调28次,协调解决规划、施工、报建、管网配套等各类问题60多个。今年有在建企业11个(其中新开工企业6个)共45个工程。时代新材弹性元件厂房、湘煤立达加工装备车间、中建五局光伏配套车间、高科汽配园等24个工程已竣工;上海宝钢、麦格米特、海纳川等工程进展顺利。(二)攻坚克难,市政工程艰难推进在征地拆迁难、建设资金短缺、协调工作量大等困难面前,建设人不畏艰难,通过千方百计、克服千难万险推进工程建设。泰山西路延伸段完成路面、管网、路灯、人行道、绿化、标志标线等工程,建成路面优良、绿化优美、配套齐全的精品工程,并获得社会各界的好评,累计完成投资约2.2亿元,其中今年新增投资约8500万元。长江南路四街区征地拆迁、路基土石方、管网和水稳层施工已完成,今年新增投资6800万元。黄山路一街区征地拆迁完成,地下停车场基坑开挖完成,新增投资5000第2页共5页万元。珠江北路三、四街区军分区段完成征地拆迁、路基土石方、排水、沥青铺设等,新增投资约1.04亿元。栗雨东路、栗合路、响合路、规划七路施工放线全部完成,征地拆迁进入收尾阶段。湘芸路正在开展征地拆迁工作。为保证工程用地,今年征地拆迁宗地块、余亩土地,实现交地宗亩,提供工业用地亩,(数字还在统计)确保了黄山路一街区、珠江北路三四街区等工程如期进入施工建设阶段。(三)美化市容,城市形象不断提升全年实施了8个美化工程,美化房屋26栋,改造招牌152个,完成投资2022万元...
