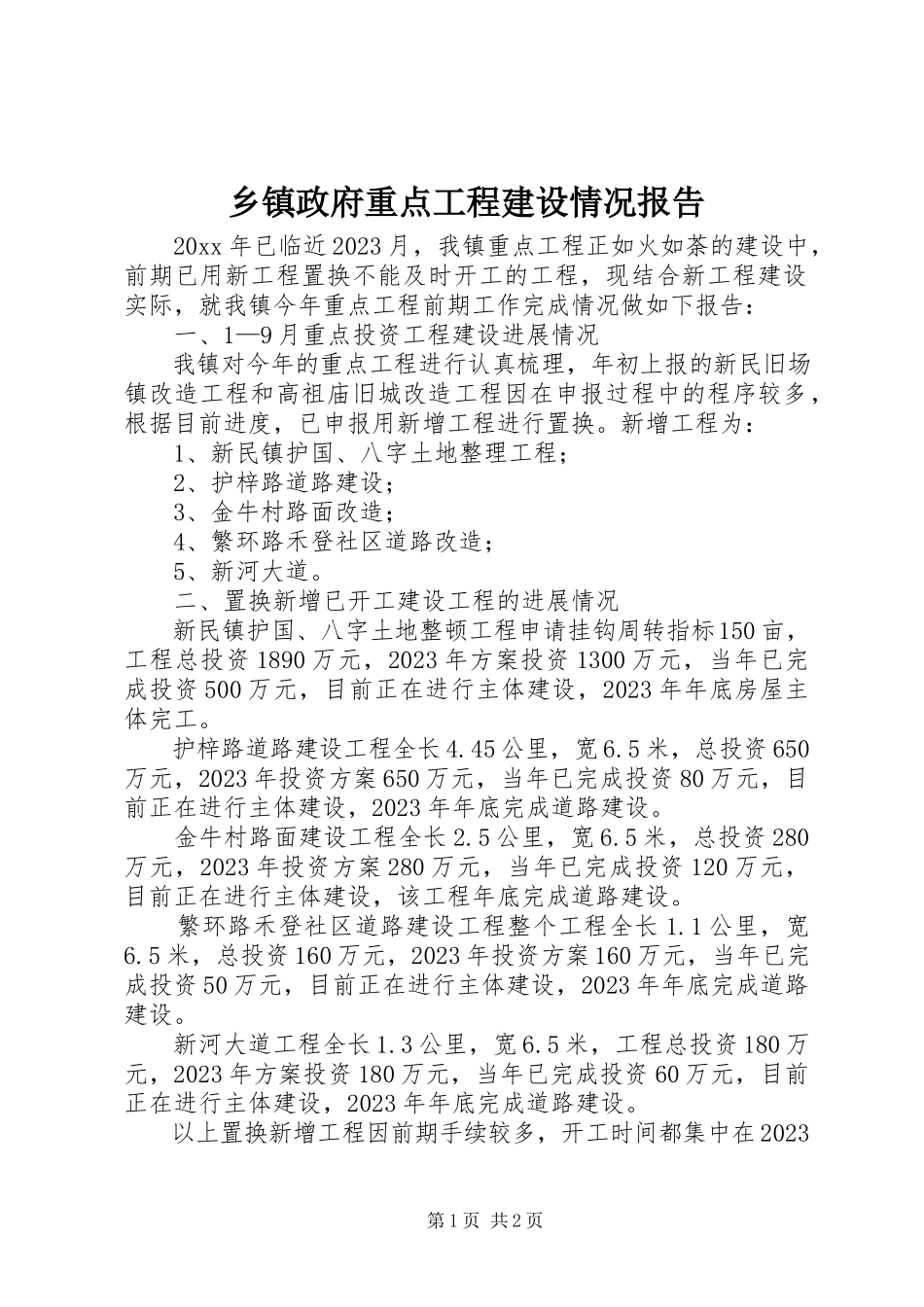

第1页共2页乡镇政府重点工程建设情况报告20xx年已临近2023月,我镇重点工程正如火如荼的建设中,前期已用新工程置换不能及时开工的工程,现结合新工程建设实际,就我镇今年重点工程前期工作完成情况做如下报告:一、1—9月重点投资工程建设进展情况我镇对今年的重点工程进行认真梳理,年初上报的新民旧场镇改造工程和高祖庙旧城改造工程因在申报过程中的程序较多,根据目前进度,已申报用新增工程进行置换。新增工程为:1、新民镇护国、八字土地整理工程;2、护梓路道路建设;3、金牛村路面改造;4、繁环路禾登社区道路改造;5、新河大道。二、置换新增已开工建设工程的进展情况新民镇护国、八字土地整顿工程申请挂钩周转指标150亩,工程总投资1890万元,2023年方案投资1300万元,当年已完成投资500万元,目前正在进行主体建设,2023年年底房屋主体完工。护梓路道路建设工程全长4.45公里,宽6.5米,总投资650万元,2023年投资方案650万元,当年已完成投资80万元,目前正在进行主体建设,2023年年底完成道路建设。金牛村路面建设工程全长2.5公里,宽6.5米,总投资280万元,2023年投资方案280万元,当年已完成投资120万元,目前正在进行主体建设,该工程年底完成道路建设。繁环路禾登社区道路建设工程整个工程全长1.1公里,宽6.5米,总投资160万元,2023年投资方案160万元,当年已完成投资50万元,目前正在进行主体建设,2023年年底完成道路建设。新河大道工程全长1.3公里,宽6.5米,工程总投资180万元,2023年方案投资180万元,当年已完成投资60万元,目前正在进行主体建设,2023年年底完成道路建设。以上置换新增工程因前期手续较多,开工时间都集中在2023第2页共2页年9月,但是竣工时间多在2023年年底,所以目前投资进度略显滞后。三、未开工工程的详细原因及前期工作的详细进展情况由于新民旧场镇改造工程和高祖庙旧城改造工程改造规模较大、投资额较大,前期国土、规划等手续未通过。目前,这两个工程已申请其他工程置换。
