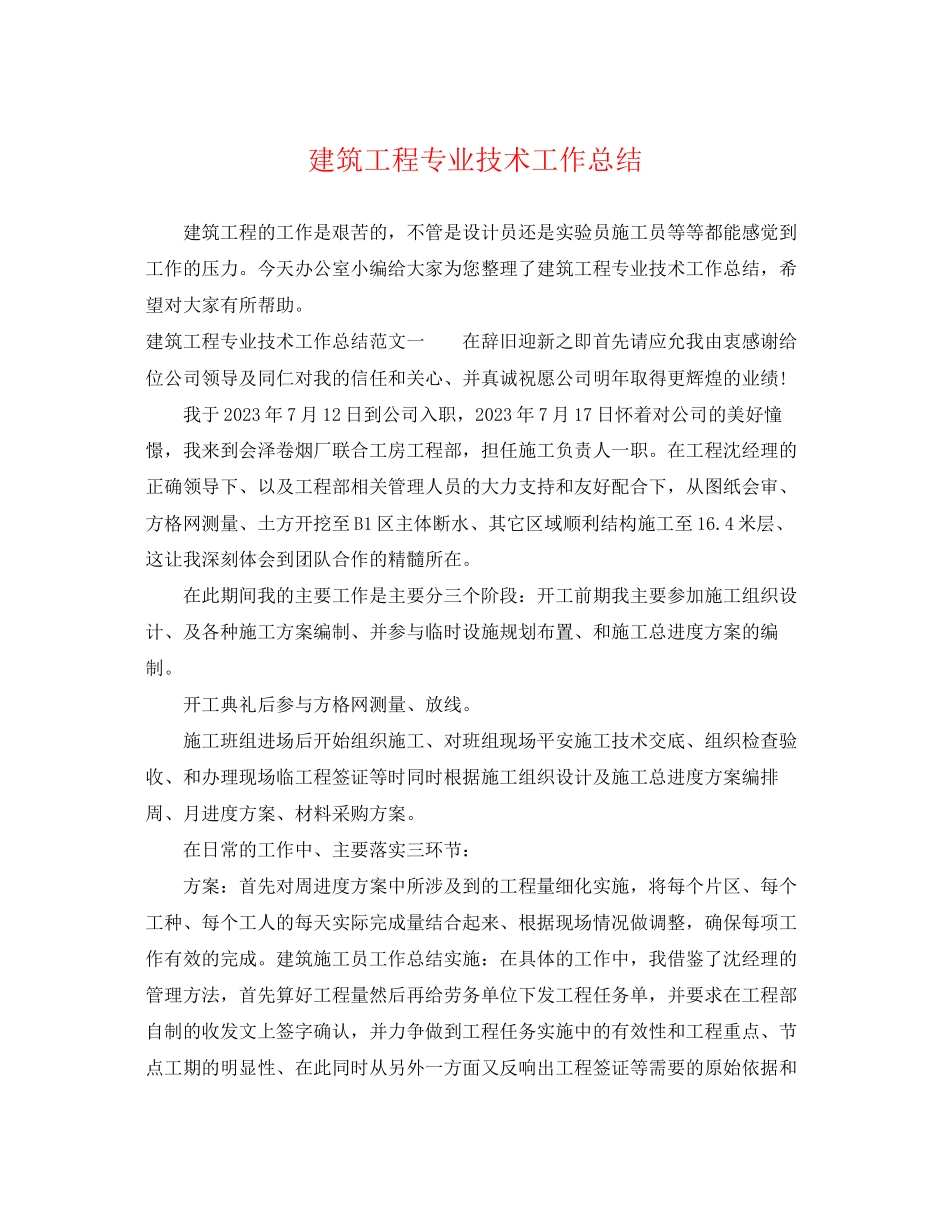

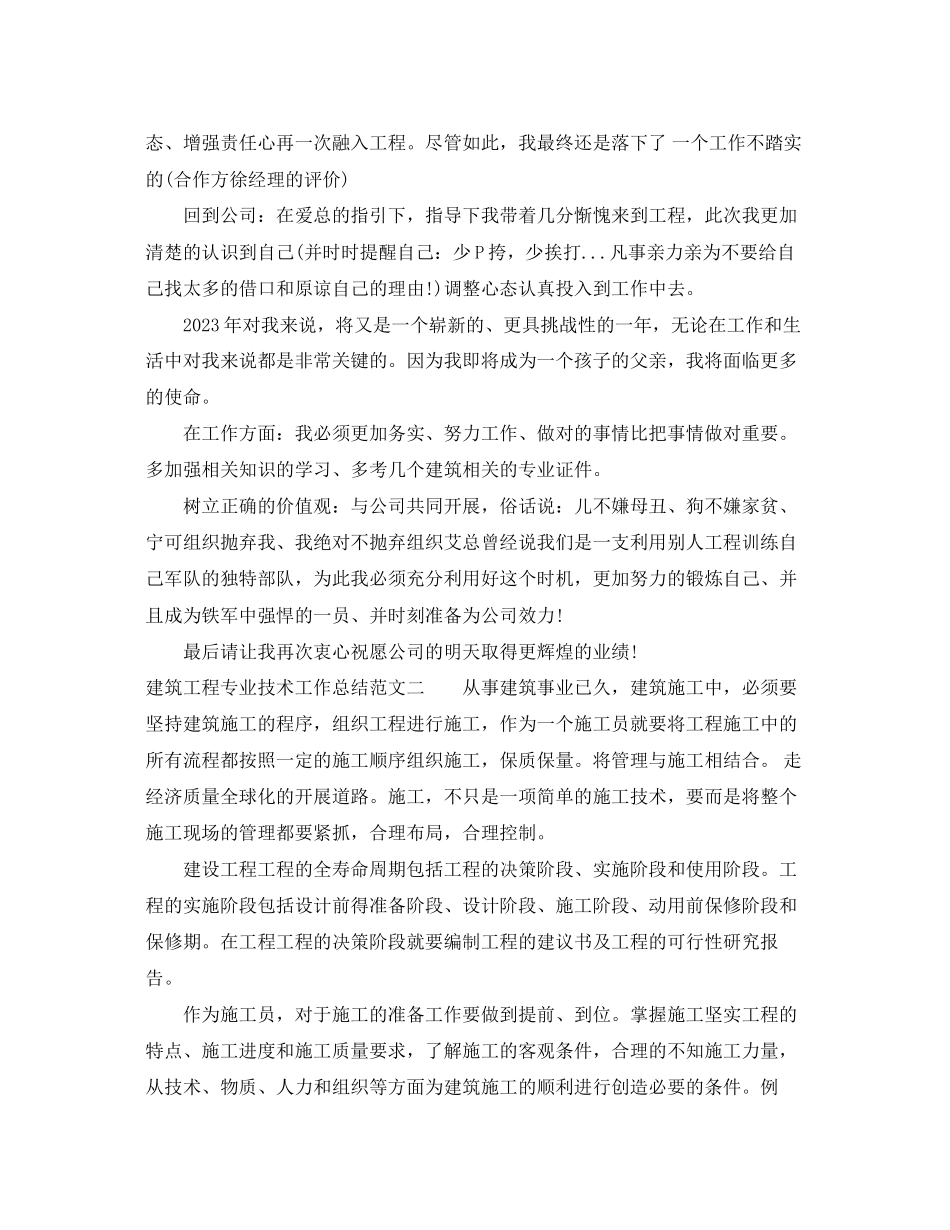

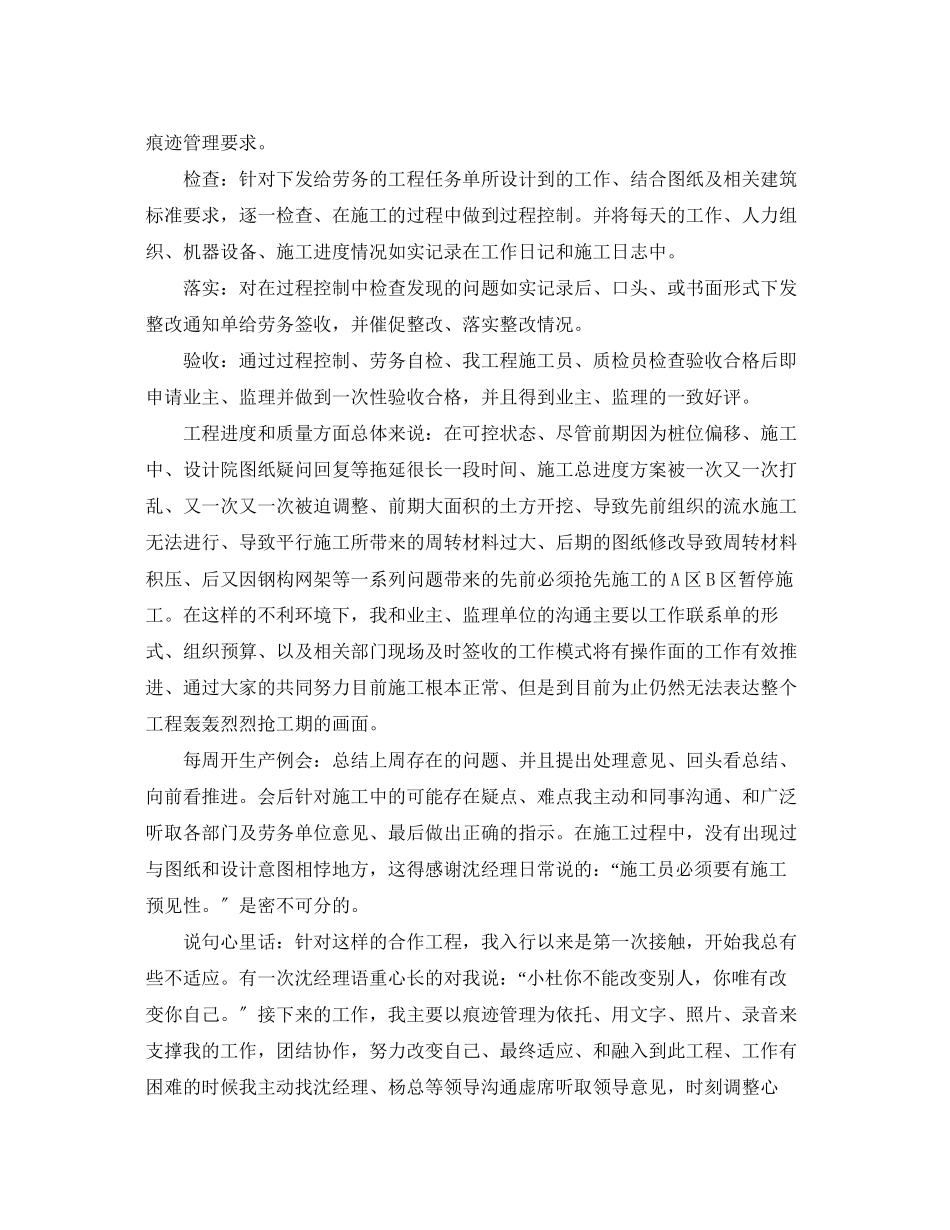

建筑工程专业技术工作总结建筑工程的工作是艰苦的,不管是设计员还是实验员施工员等等都能感觉到工作的压力。今天办公室小编给大家为您整理了建筑工程专业技术工作总结,希望对大家有所帮助。建筑工程专业技术工作总结范文一在辞旧迎新之即首先请应允我由衷感谢给位公司领导及同仁对我的信任和关心、并真诚祝愿公司明年取得更辉煌的业绩!我于2023年7月12日到公司入职,2023年7月17日怀着对公司的美好憧憬,我来到会泽卷烟厂联合工房工程部,担任施工负责人一职。在工程沈经理的正确领导下、以及工程部相关管理人员的大力支持和友好配合下,从图纸会审、方格网测量、土方开挖至B1区主体断水、其它区域顺利结构施工至16.4米层、这让我深刻体会到团队合作的精髓所在。在此期间我的主要工作是主要分三个阶段:开工前期我主要参加施工组织设计、及各种施工方案编制、并参与临时设施规划布置、和施工总进度方案的编制。开工典礼后参与方格网测量、放线。施工班组进场后开始组织施工、对班组现场平安施工技术交底、组织检查验收、和办理现场临工程签证等时同时根据施工组织设计及施工总进度方案编排周、月进度方案、材料采购方案。在日常的工作中、主要落实三环节:方案:首先对周进度方案中所涉及到的工程量细化实施,将每个片区、每个工种、每个工人的每天实际完成量结合起来、根据现场情况做调整,确保每项工作有效的完成。建筑施工员工作总结实施:在具体的工作中,我借鉴了沈经理的管理方法,首先算好工程量然后再给劳务单位下发工程任务单,并要求在工程部自制的收发文上签字确认,并力争做到工程任务实施中的有效性和工程重点、节点工期的明显性、在此同时从另外一方面又反响出工程签证等需要的原始依据和痕迹管理要求。检查:针对下发给劳务的工程任务单所设计到的工作、结合图纸及相关建筑标准要求,逐一检查、在施工的过程中做到过程控制。并将每天的工作、人力组织、机器设备、施工进度情况如实记录在工作日记和施工日志中。落实:对在过程控制中检查发现的问题如实记录后、口头、或书面形式下发整改通知单给劳务签收,并催促整改、落实整改情况。验收:通过过程控制、劳务自检、我工程施工员、质检员检查验收合格后即申请业主、监理并做到一次性验收合格,并且得到业主、监理的一致好评。工程进度和质量方面总体来说:在可控状态、尽管前期因为桩位偏移、施工中、设计院图纸疑问回复等拖延很长一段时间、施工总进度方案被一次又一次打乱、又一...
