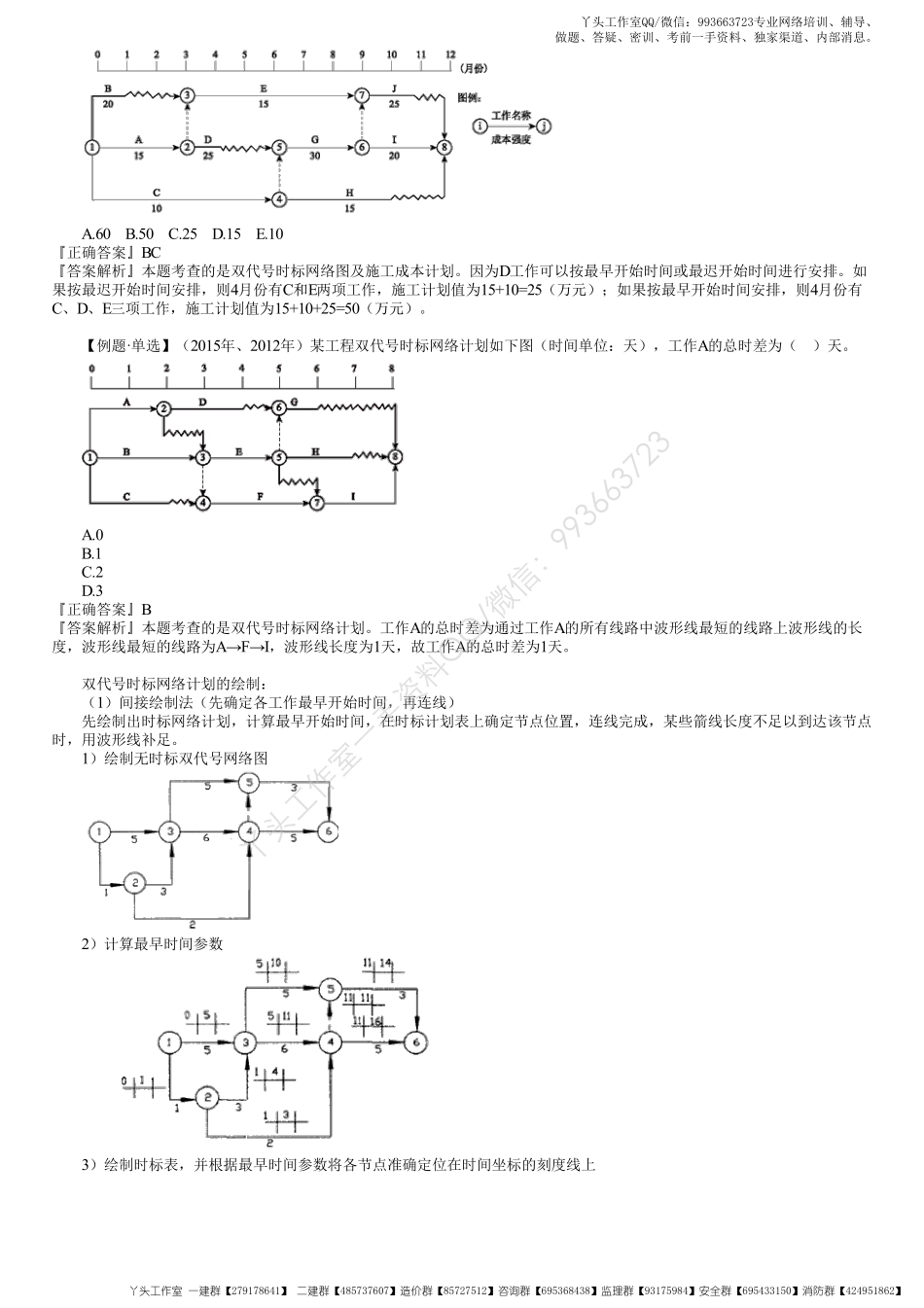

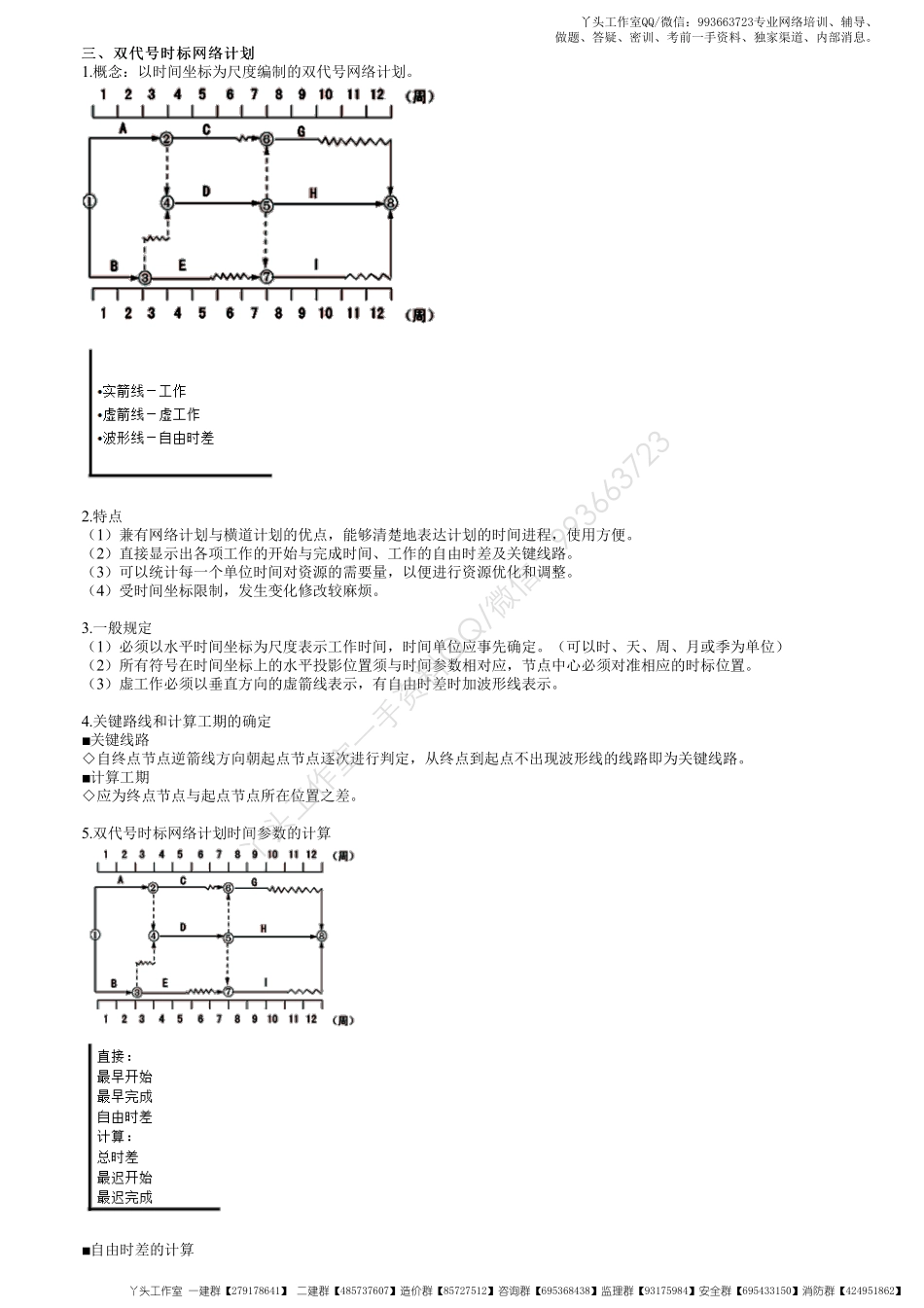

三、双代号时标网络计划三、双代号时标网络计划1.概念:以时间坐标为尺度编制的双代号网络计划。2.特点(1)兼有网络计划与横道计划的优点,能够清楚地表达计划的时间进程,使用方便。(2)直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路。(3)可以统计每一个单位时间对资源的需要量,以便进行资源优化和调整。(4)受时间坐标限制,发生变化修改较麻烦。3.一般规定(1)必须以水平时间坐标为尺度表示工作时间,时间单位应事先确定。(可以时、天、周、月或季为单位)(2)所有符号在时间坐标上的水平投影位置须与时间参数相对应,节点中心必须对准相应的时标位置。(3)虚工作必须以垂直方向的虚箭线表示,有自由时差时加波形线表示。4.关键路线和计算工期的确定■关键线路◇自终点节点逆箭线方向朝起点节点逐次进行判定,从终点到起点不出现波形线的线路即为关键线路。■计算工期◇应为终点节点与起点节点所在位置之差。5.双代号时标网络计划时间参数的计算■自由时差的计算丫头工作室一手资料QQ/微信:993663723丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】工作箭线中波形线部分在坐标轴上的水平投影长度。【特例】当工作之后只紧接虚工作时,该工作的自由时差为其紧接的虚箭线中波形线水平投影长度的最短者。E工作的自由时差=1周自由时差:本工作与紧后工作间波形线水平长度和的最小值。■总时差的计算1.以终点节点为完成节点的工作总时差=计划工期-本工作的最早完成时间2.其他工作总时差=min紧后工作的总时差+本工作的自由时差【技巧】计算波形线的长度和(考虑后续所有波形线)【例题·单选】(2018年)某双代号时标网络计划如下图,工作F、工作H的最迟完成时间分别为()。A.第8天、第11天B.第8天、第9天C.第7天、第11天D.第7天、第9天『正确答案』C『答案解析』本题考查的是双代号时标网络计划。识图发现,工作F的最早完成时间为第5天,工作F的总时差为2天,所以工作F的最迟完成时间=5+2=7(天)。工作H的最早完成时间为第9天,工作H的总时差为2天,所以工作H的最迟完成时间=9+2=11(天)。【例题·多选】(2015年)按最早开始时间编制的施工计划及各工作每月成本强度(单位:万元/月)如下图,D工作可以按...
