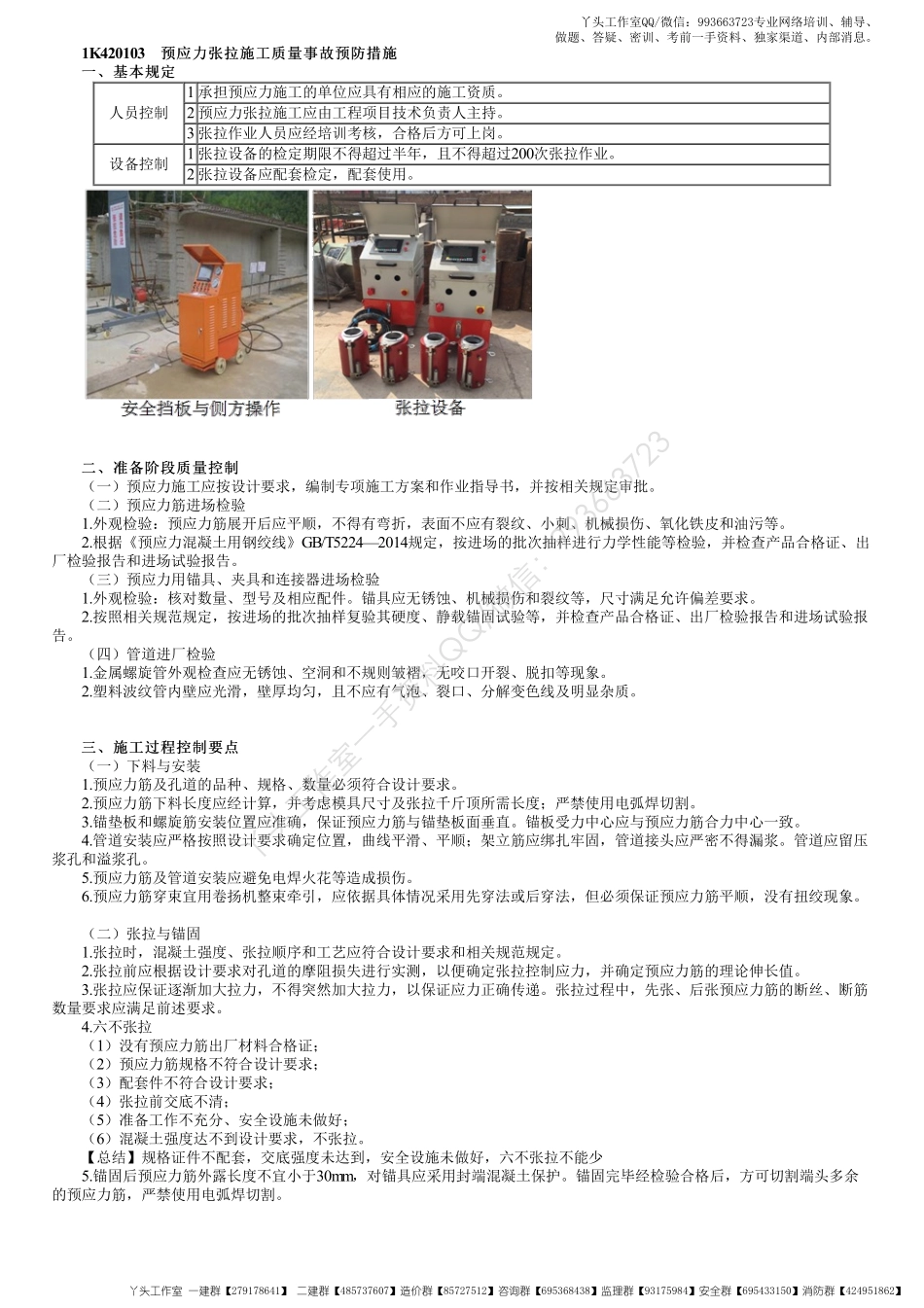

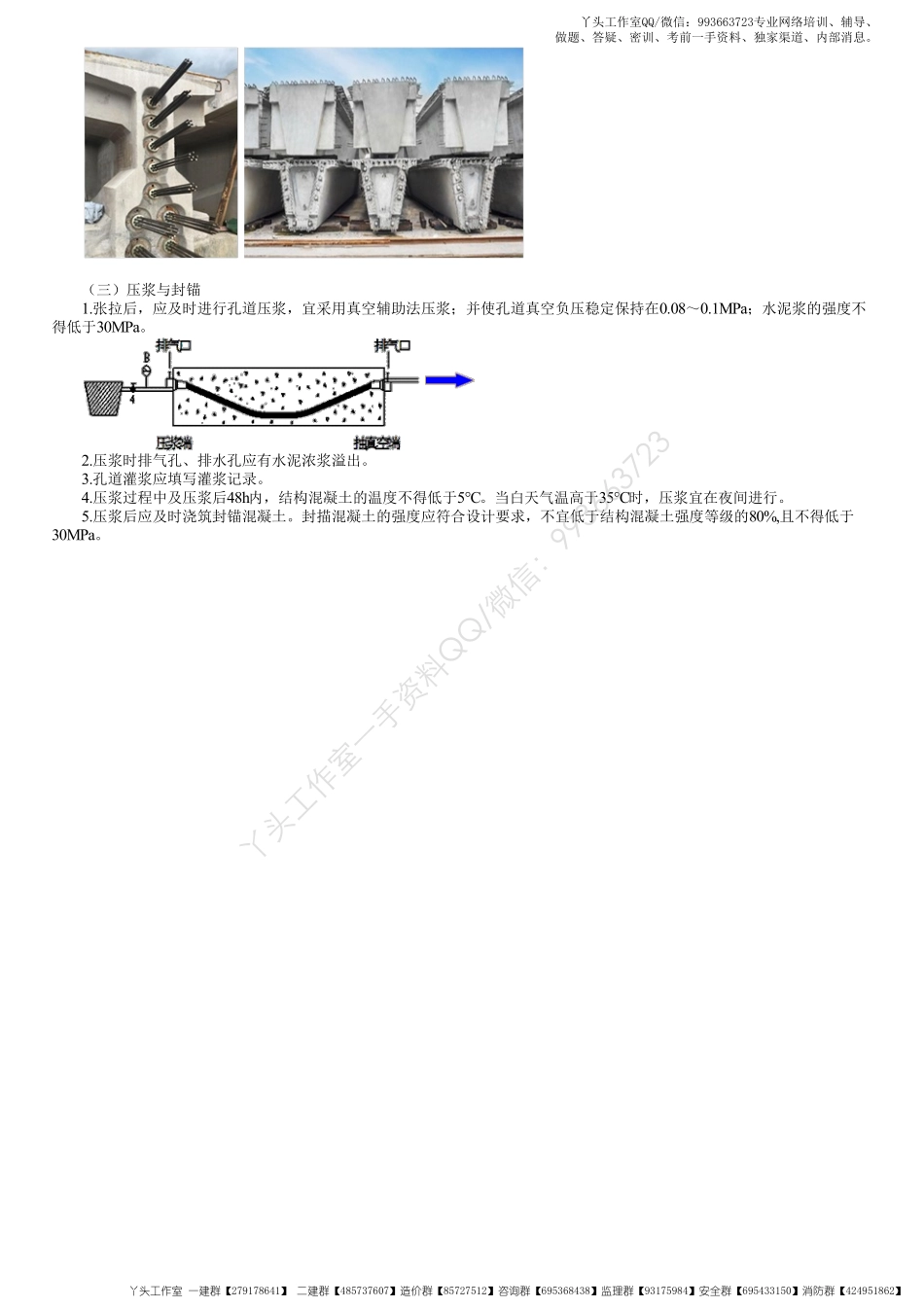

1K420103预应力张拉施工质量事故预防措施预应力张拉施工质量事故预防措施一、基本规定一、基本规定人员控制1承担预应力施工的单位应具有相应的施工资质。2预应力张拉施工应由工程项目技术负责人主持。3张拉作业人员应经培训考核,合格后方可上岗。设备控制1张拉设备的检定期限不得超过半年,且不得超过200次张拉作业。2张拉设备应配套检定,配套使用。二、准备阶段质量控制二、准备阶段质量控制(一)预应力施工应按设计要求,编制专项施工方案和作业指导书,并按相关规定审批。(二)预应力筋进场检验1.外观检验:预应力筋展开后应平顺,不得有弯折,表面不应有裂纹、小刺、机械损伤、氧化铁皮和油污等。2.根据《预应力混凝土用钢绞线》GB/T5224—2014规定,按进场的批次抽样进行力学性能等检验,并检查产品合格证、出厂检验报告和进场试验报告。(三)预应力用锚具、夹具和连接器进场检验1.外观检验:核对数量、型号及相应配件。锚具应无锈蚀、机械损伤和裂纹等,尺寸满足允许偏差要求。2.按照相关规范规定,按进场的批次抽样复验其硬度、静载锚固试验等,并检查产品合格证、出厂检验报告和进场试验报告。(四)管道进厂检验1.金属螺旋管外观检查应无锈蚀、空洞和不规则皱褶,无咬口开裂、脱扣等现象。2.塑料波纹管内壁应光滑,壁厚均匀,且不应有气泡、裂口、分解变色线及明显杂质。三、施工过程控制要点三、施工过程控制要点(一)下料与安装1.预应力筋及孔道的品种、规格、数量必须符合设计要求。2.预应力筋下料长度应经计算,并考虑模具尺寸及张拉千斤顶所需长度;严禁使用电弧焊切割。3.锚垫板和螺旋筋安装位置应准确,保证预应力筋与锚垫板面垂直。锚板受力中心应与预应力筋合力中心一致。4.管道安装应严格按照设计要求确定位置,曲线平滑、平顺;架立筋应绑扎牢固,管道接头应严密不得漏浆。管道应留压浆孔和溢浆孔。5.预应力筋及管道安装应避免电焊火花等造成损伤。6.预应力筋穿束宜用卷扬机整束牵引,应依据具体情况采用先穿法或后穿法,但必须保证预应力筋平顺,没有扭绞现象。(二)张拉与锚固1.张拉时,混凝土强度、张拉顺序和工艺应符合设计要求和相关规范规定。2.张拉前应根据设计要求对孔道的摩阻损失进行实测,以便确定张拉控制应力,并确定预应力筋的理论伸长值。3.张拉应保证逐渐加大拉力,不得突然加大拉力,以保证应力正确传递。张拉过程中,先张、后张预应力筋的断丝、断筋数量要求应满足前述要求。4.六不张拉(1)没有预应...
