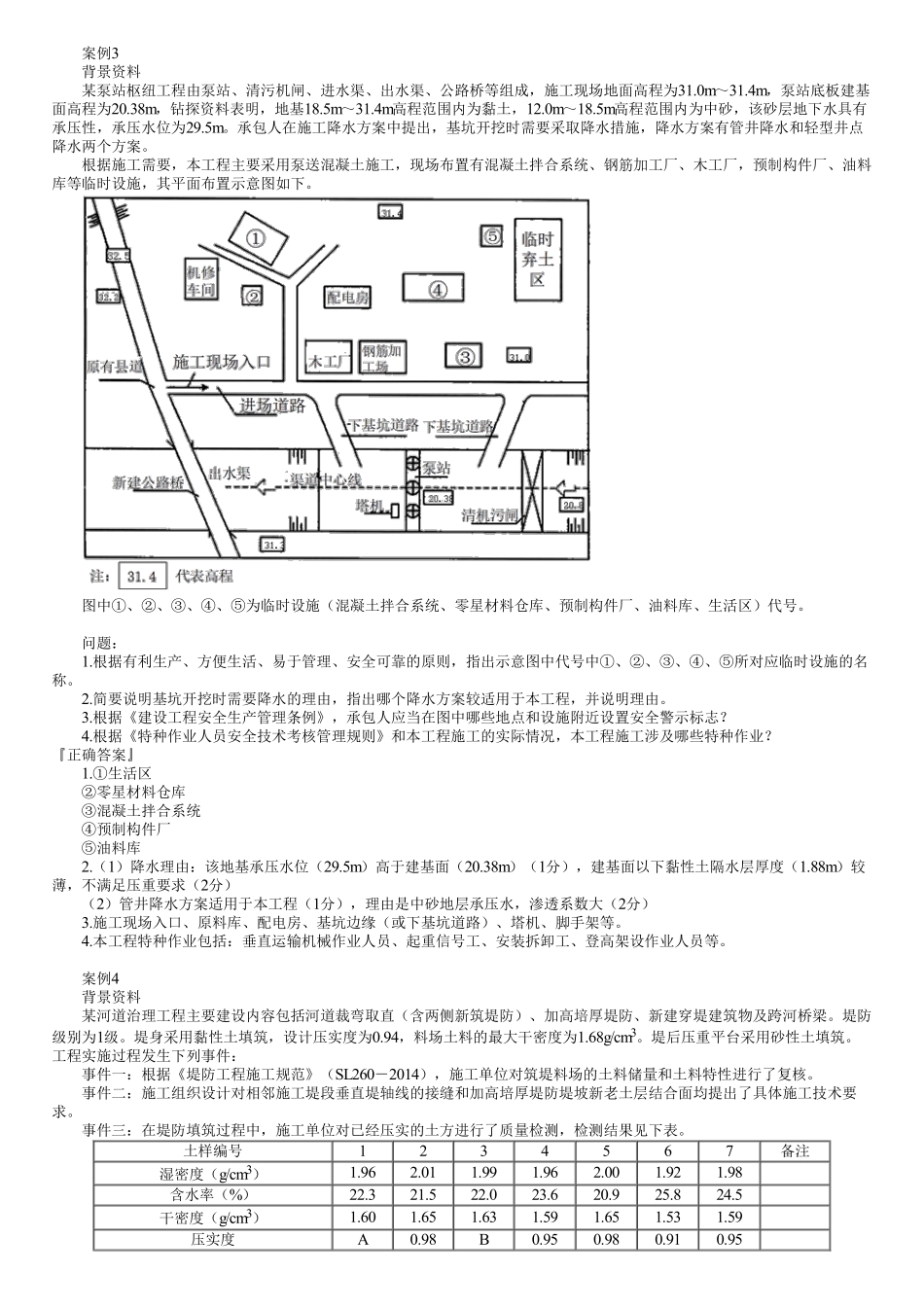

案例3背景资料某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成,施工现场地面高程为31.0m~31.4m,泵站底板建基面高程为20.38m,钻探资料表明,地基18.5m~31.4m高程范围内为黏土,12.0m~18.5m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5m。承包人在施工降水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌合系统、钢筋加工厂、木工厂,预制构件厂、油料库等临时设施,其平面布置示意图如下。图中①、②、③、④、⑤为临时设施(混凝土拌合系统、零星材料仓库、预制构件厂、油料库、生活区)代号。问题:1.根据有利生产、方便生活、易于管理、安全可靠的原则,指出示意图中代号中①、②、③、④、⑤所对应临时设施的名称。2.简要说明基坑开挖时需要降水的理由,指出哪个降水方案较适用于本工程,并说明理由。3.根据《建设工程安全生产管理条例》,承包人应当在图中哪些地点和设施附近设置安全警示标志?4.根据《特种作业人员安全技术考核管理规则》和本工程施工的实际情况,本工程施工涉及哪些特种作业?『正确答案』1.①生活区②零星材料仓库③混凝土拌合系统④预制构件厂⑤油料库2.(1)降水理由:该地基承压水位(29.5m)高于建基面(20.38m)(1分),建基面以下黏性土隔水层厚度(1.88m)较薄,不满足压重要求(2分)(2)管井降水方案适用于本工程(1分),理由是中砂地层承压水,渗透系数大(2分)3.施工现场入口、原料库、配电房、基坑边缘(或下基坑道路)、塔机、脚手架等。4.本工程特种作业包括:垂直运输机械作业人员、起重信号工、安装拆卸工、登高架设作业人员等。案例4背景资料某河道治理工程主要建设内容包括河道裁弯取直(含两侧新筑堤防)、加高培厚堤防、新建穿堤建筑物及跨河桥梁。堤防级别为1级。堤身采用黏性土填筑,设计压实度为0.94,料场土料的最大干密度为1.68g/cm3。堤后压重平台采用砂性土填筑。工程实施过程发生下列事件:事件一:根据《堤防工程施工规范》(SL260-2014),施工单位对筑堤料场的土料储量和土料特性进行了复核。事件二:施工组织设计对相邻施工堤段垂直堤轴线的接缝和加高培厚堤防堤坡新老土层结合面均提出了具体施工技术要求。事件三:在堤防填筑过程中,施工单位对已经压实的土方进行了质量检测,检测结果见下表。土样编号1234567备注湿密度(g/cm3)1.962.0...
