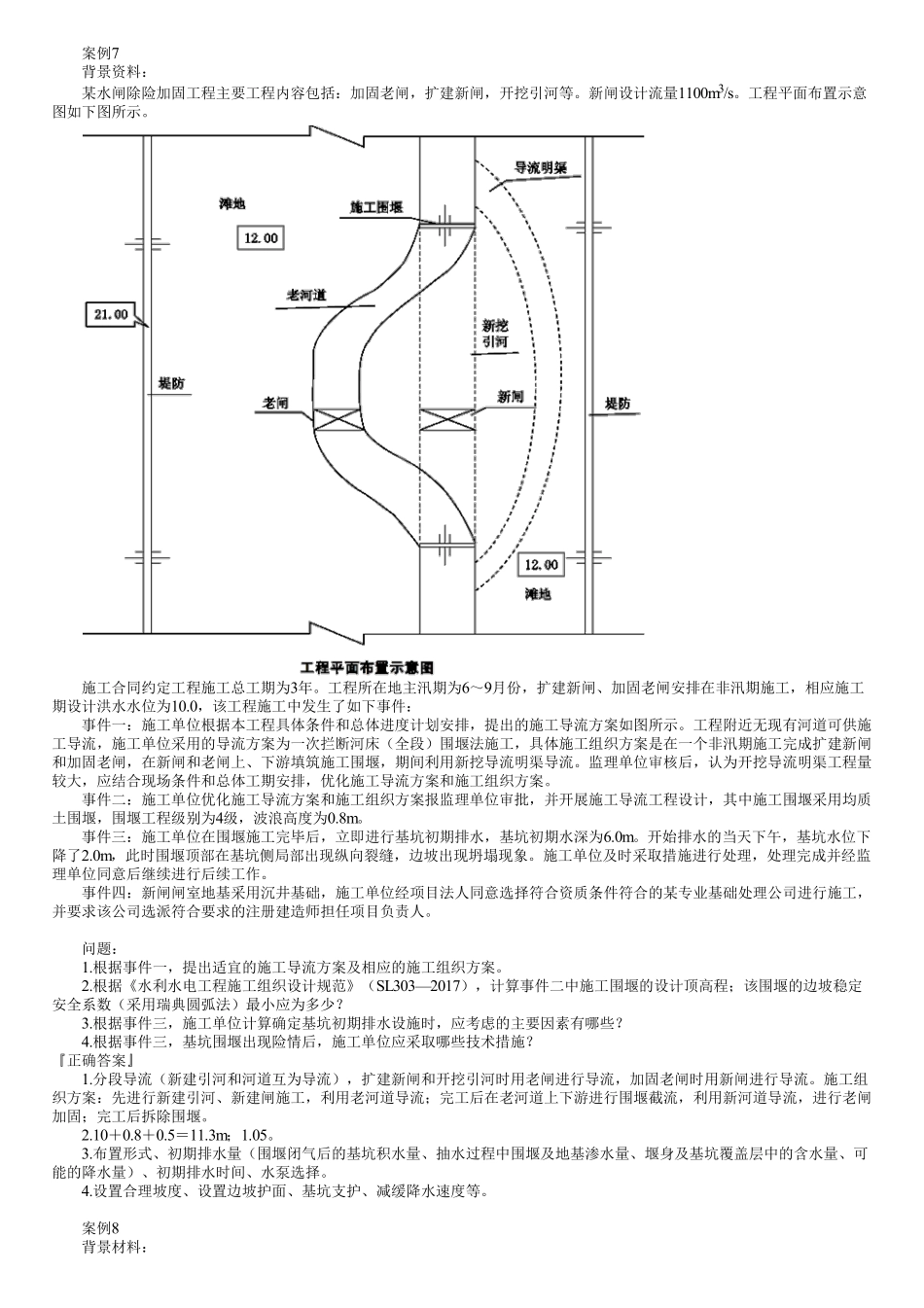

案例7背景资料:某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。新闸设计流量1100m3/s。工程平面布置示意图如下图所示。施工合同约定工程施工总工期为3年。工程所在地主汛期为6~9月份,扩建新闸、加固老闸安排在非汛期施工,相应施工期设计洪水水位为10.0,该工程施工中发生了如下事件:事件一:施工单位根据本工程具体条件和总体进度计划安排,提出的施工导流方案如图所示。工程附近无现有河道可供施工导流,施工单位采用的导流方案为一次拦断河床(全段)围堰法施工,具体施工组织方案是在一个非汛期施工完成扩建新闸和加固老闸,在新闸和老闸上、下游填筑施工围堰,期间利用新挖导流明渠导流。监理单位审核后,认为开挖导流明渠工程量较大,应结合现场条件和总体工期安排,优化施工导流方案和施工组织方案。事件二:施工单位优化施工导流方案和施工组织方案报监理单位审批,并开展施工导流工程设计,其中施工围堰采用均质土围堰,围堰工程级别为4级,波浪高度为0.8m。事件三:施工单位在围堰施工完毕后,立即进行基坑初期排水,基坑初期水深为6.0m。开始排水的当天下午,基坑水位下降了2.0m,此时围堰顶部在基坑侧局部出现纵向裂缝,边坡出现坍塌现象。施工单位及时采取措施进行处理,处理完成并经监理单位同意后继续进行后续工作。事件四:新闸闸室地基采用沉井基础,施工单位经项目法人同意选择符合资质条件符合的某专业基础处理公司进行施工,并要求该公司选派符合要求的注册建造师担任项目负责人。问题:1.根据事件一,提出适宜的施工导流方案及相应的施工组织方案。2.根据《水利水电工程施工组织设计规范》(SL303—2017),计算事件二中施工围堰的设计顶高程;该围堰的边坡稳定安全系数(采用瑞典圆弧法)最小应为多少?3.根据事件三,施工单位计算确定基坑初期排水设施时,应考虑的主要因素有哪些?4.根据事件三,基坑围堰出现险情后,施工单位应采取哪些技术措施?『正确答案』1.分段导流(新建引河和河道互为导流),扩建新闸和开挖引河时用老闸进行导流,加固老闸时用新闸进行导流。施工组织方案:先进行新建引河、新建闸施工,利用老河道导流;完工后在老河道上下游进行围堰截流,利用新河道导流,进行老闸加固;完工后拆除围堰。2.10+0.8+0.5=11.3m;1.05。3.布置形式、初期排水量(围堰闭气后的基坑积水量、抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含水量、可能的降水量)、初期排水时间、水...
