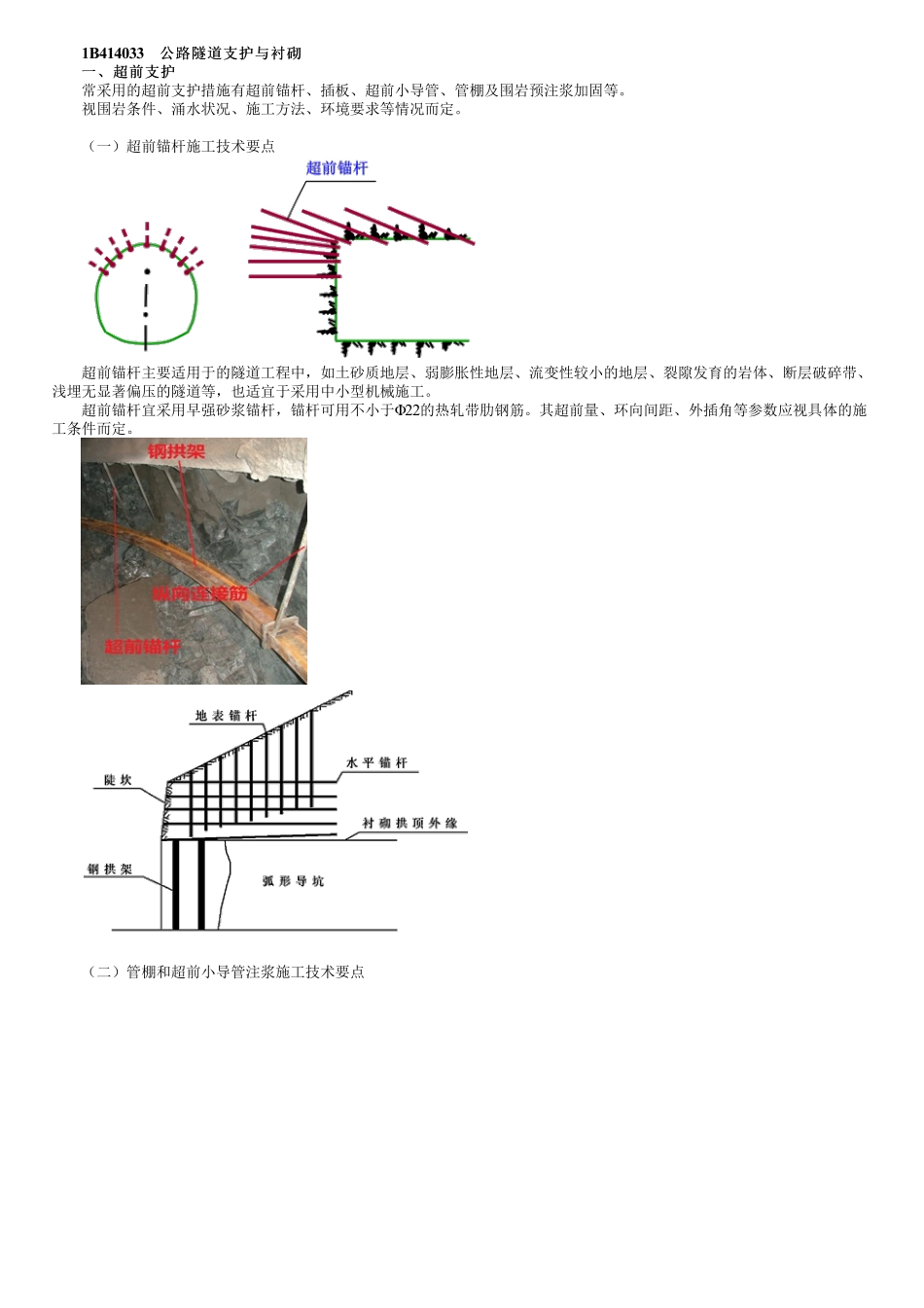

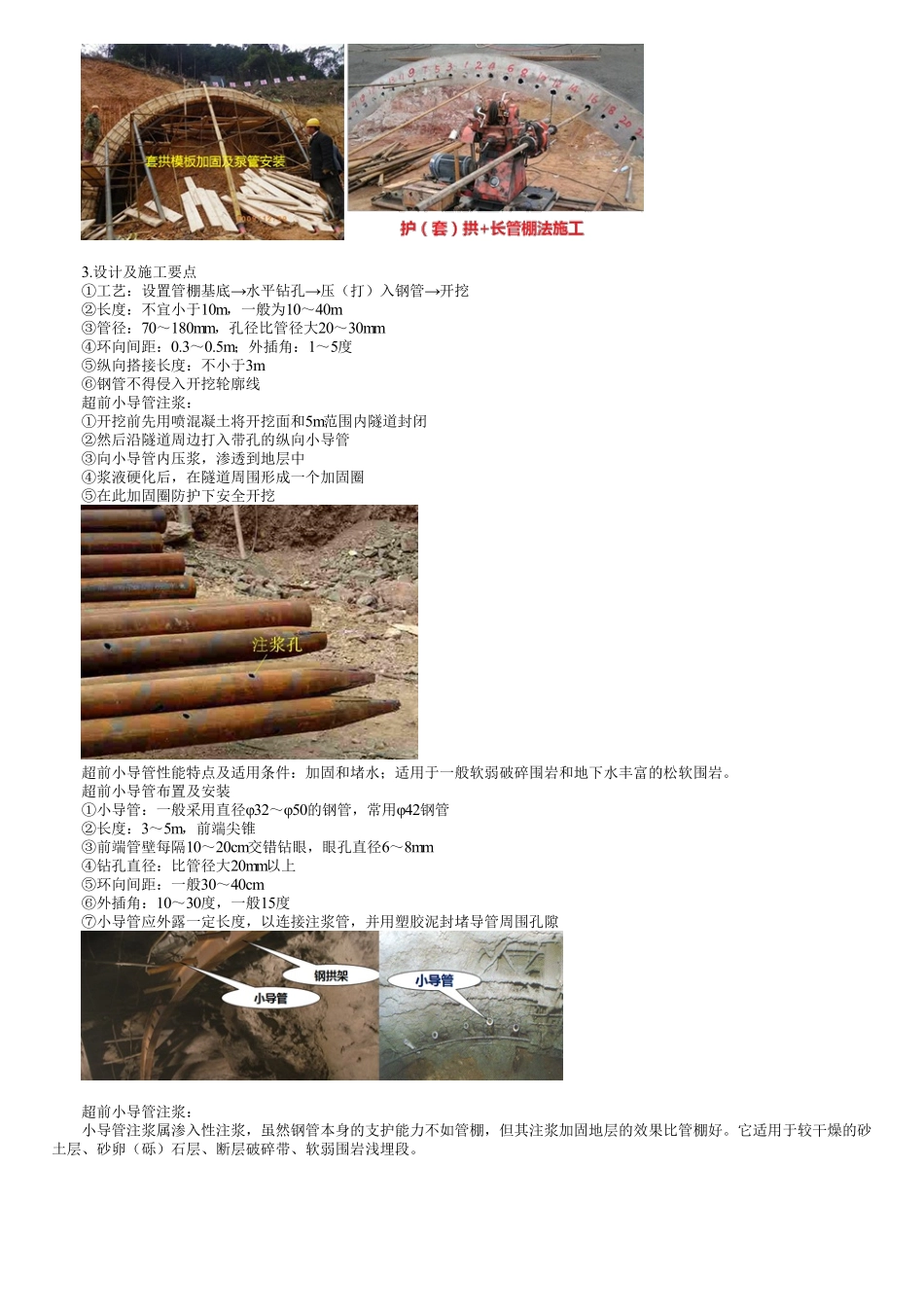

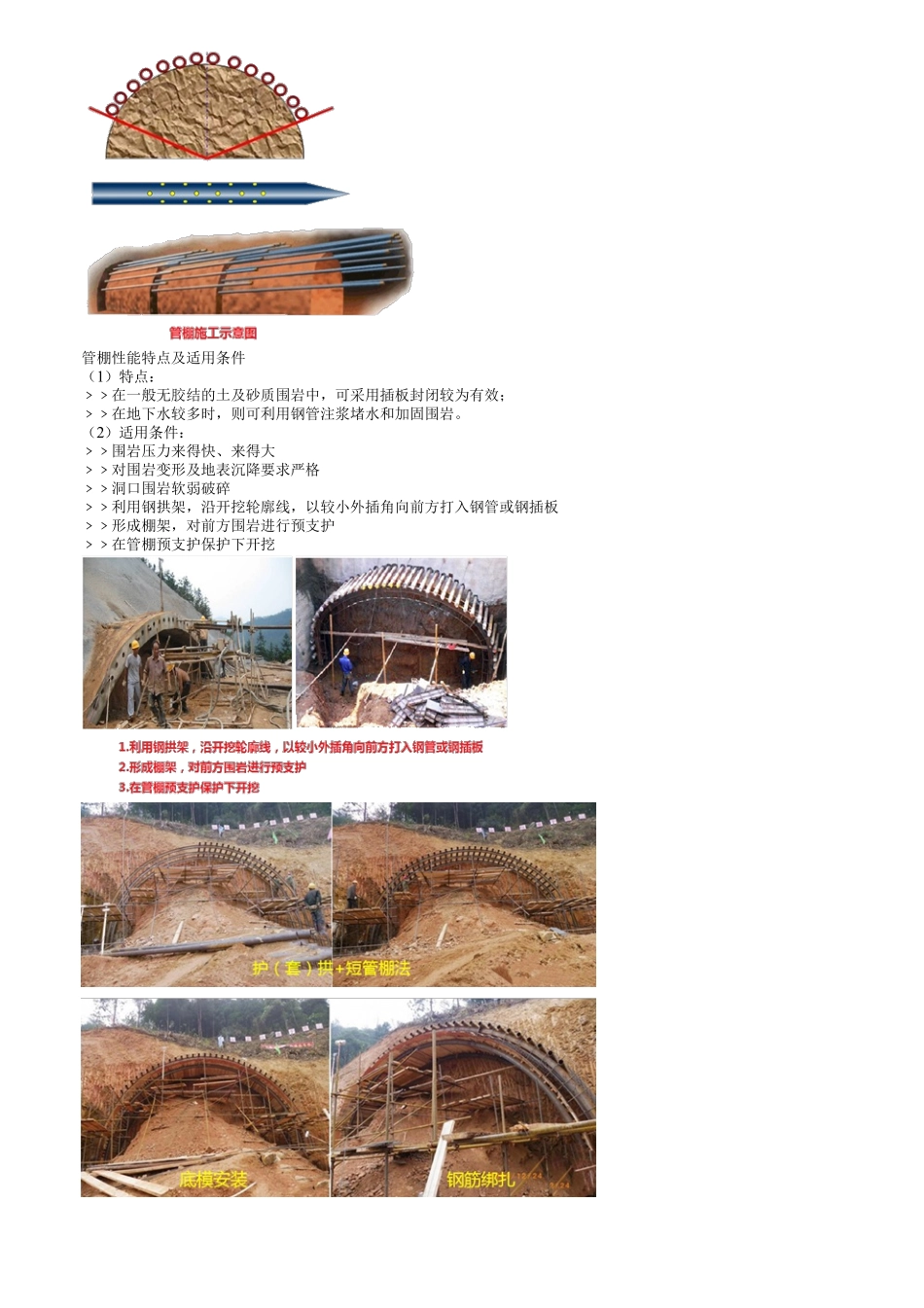

1B414033公路隧道支护与衬砌公路隧道支护与衬砌一、超前支护一、超前支护常采用的超前支护措施有超前锚杆、插板、超前小导管、管棚及围岩预注浆加固等。视围岩条件、涌水状况、施工方法、环境要求等情况而定。(一)超前锚杆施工技术要点超前锚杆主要适用于的隧道工程中,如土砂质地层、弱膨胀性地层、流变性较小的地层、裂隙发育的岩体、断层破碎带、浅埋无显著偏压的隧道等,也适宜于采用中小型机械施工。超前锚杆宜采用早强砂浆锚杆,锚杆可用不小于Φ22的热轧带肋钢筋。其超前量、环向间距、外插角等参数应视具体的施工条件而定。(二)管棚和超前小导管注浆施工技术要点管棚性能特点及适用条件(1)特点:﹥﹥在一般无胶结的土及砂质围岩中,可采用插板封闭较为有效;﹥﹥在地下水较多时,则可利用钢管注浆堵水和加固围岩。(2)适用条件:﹥﹥围岩压力来得快、来得大﹥﹥对围岩变形及地表沉降要求严格﹥﹥洞口围岩软弱破碎﹥﹥利用钢拱架,沿开挖轮廓线,以较小外插角向前方打入钢管或钢插板﹥﹥形成棚架,对前方围岩进行预支护﹥﹥在管棚预支护保护下开挖3.设计及施工要点①工艺:设置管棚基底→水平钻孔→压(打)入钢管→开挖②长度:不宜小于10m,一般为10~40m③管径:70~180mm,孔径比管径大20~30mm④环向间距:0.3~0.5m;外插角:1~5度⑤纵向搭接长度:不小于3m⑥钢管不得侵入开挖轮廓线超前小导管注浆:①开挖前先用喷混凝土将开挖面和5m范围内隧道封闭②然后沿隧道周边打入带孔的纵向小导管③向小导管内压浆,渗透到地层中④浆液硬化后,在隧道周围形成一个加固圈⑤在此加固圈防护下安全开挖超前小导管性能特点及适用条件:加固和堵水;适用于一般软弱破碎围岩和地下水丰富的松软围岩。超前小导管布置及安装①小导管:一般采用直径φ32~φ50的钢管,常用φ42钢管②长度:3~5m,前端尖锥③前端管壁每隔10~20cm交错钻眼,眼孔直径6~8mm④钻孔直径:比管径大20mm以上⑤环向间距:一般30~40cm⑥外插角:10~30度,一般15度⑦小导管应外露一定长度,以连接注浆管,并用塑胶泥封堵导管周围孔隙超前小导管注浆:小导管注浆属渗入性注浆,虽然钢管本身的支护能力不如管棚,但其注浆加固地层的效果比管棚好。它适用于较干燥的砂土层、砂卵(砾)石层、断层破碎带、软弱围岩浅埋段。(三)预注浆加固围岩施工技术要点预注浆一般可超前开挖面30~50m,可以形成有相当厚度的和较长区段的筒状加固区,从而使得堵水的效果更好,也使得注...
