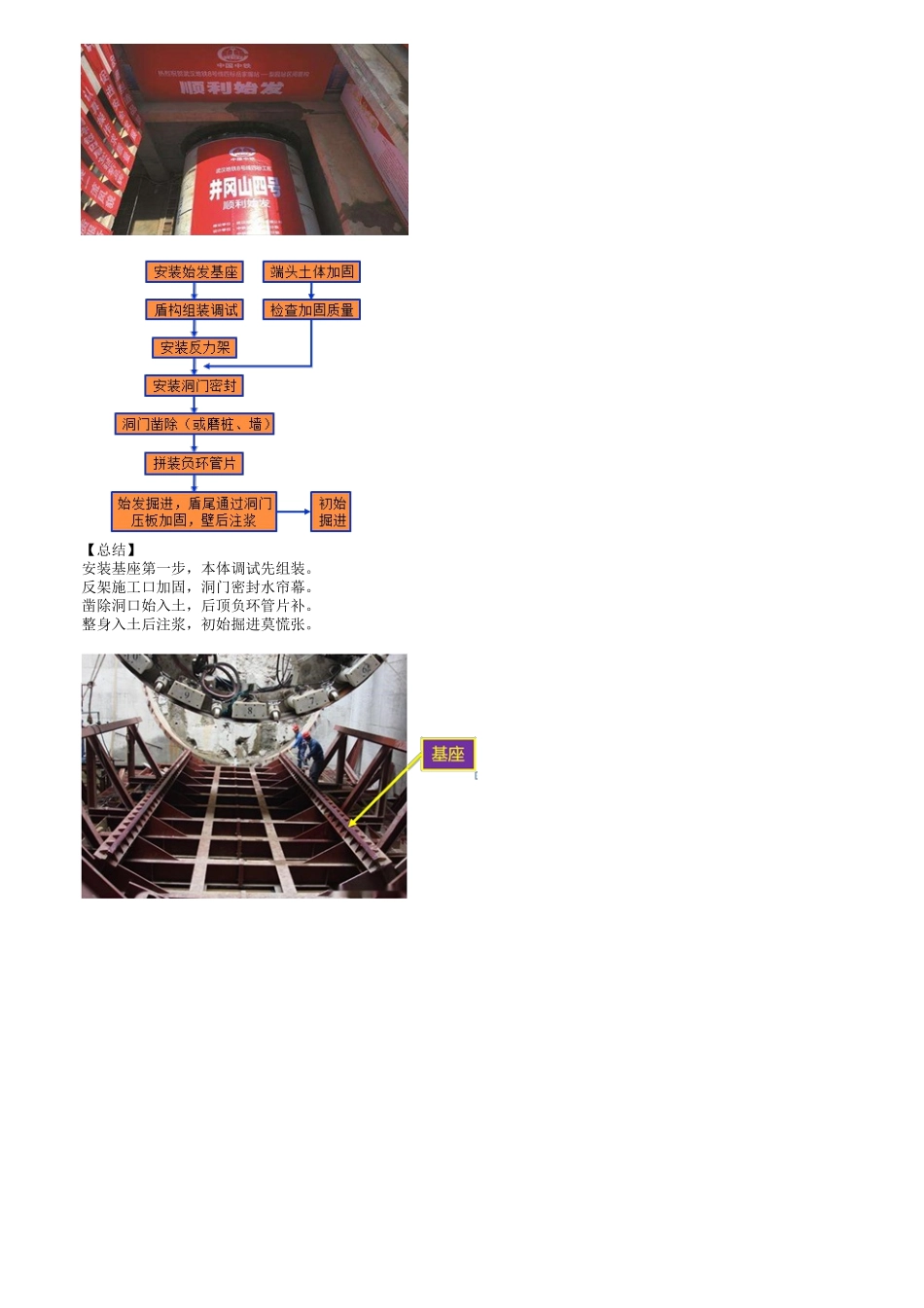

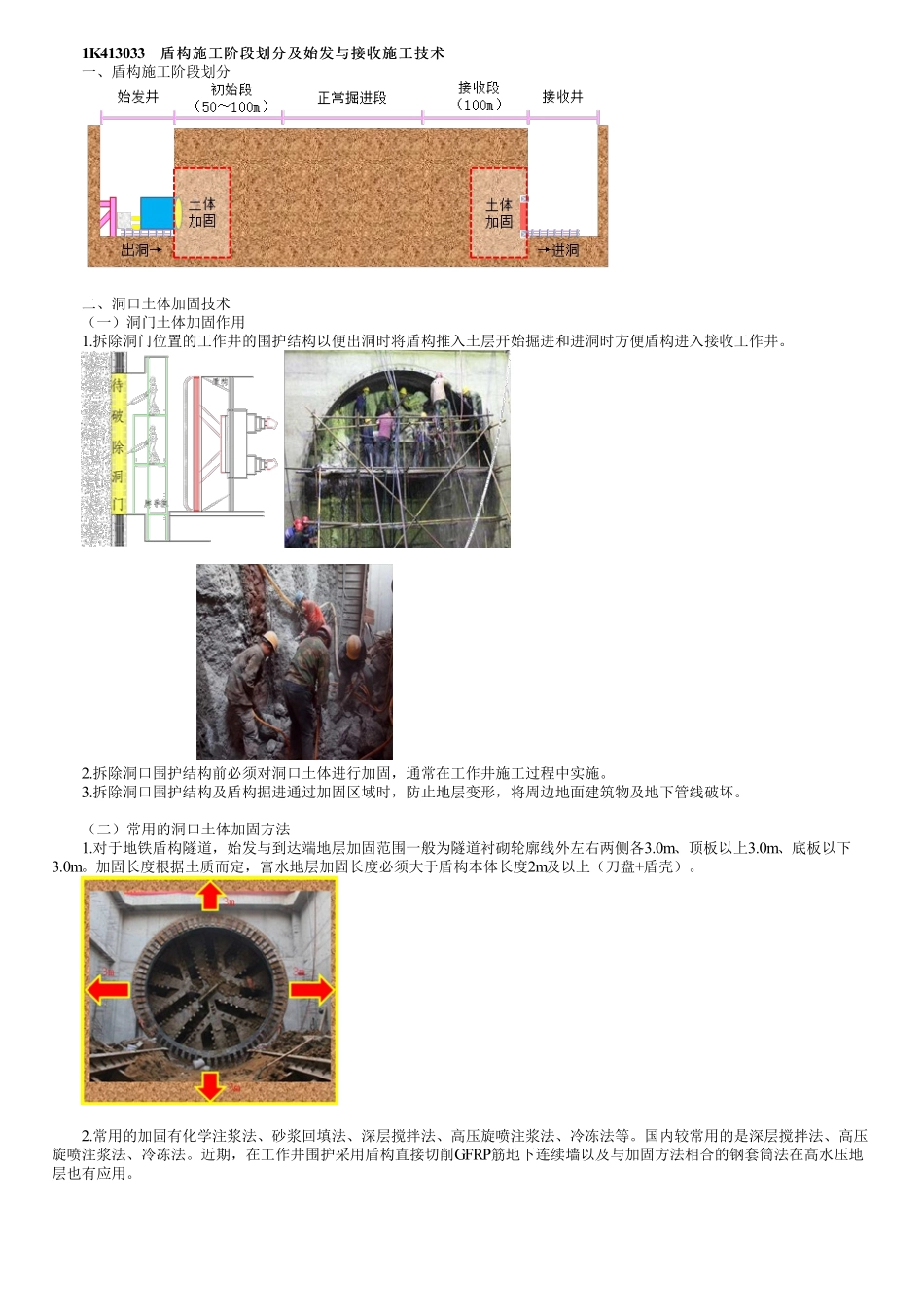

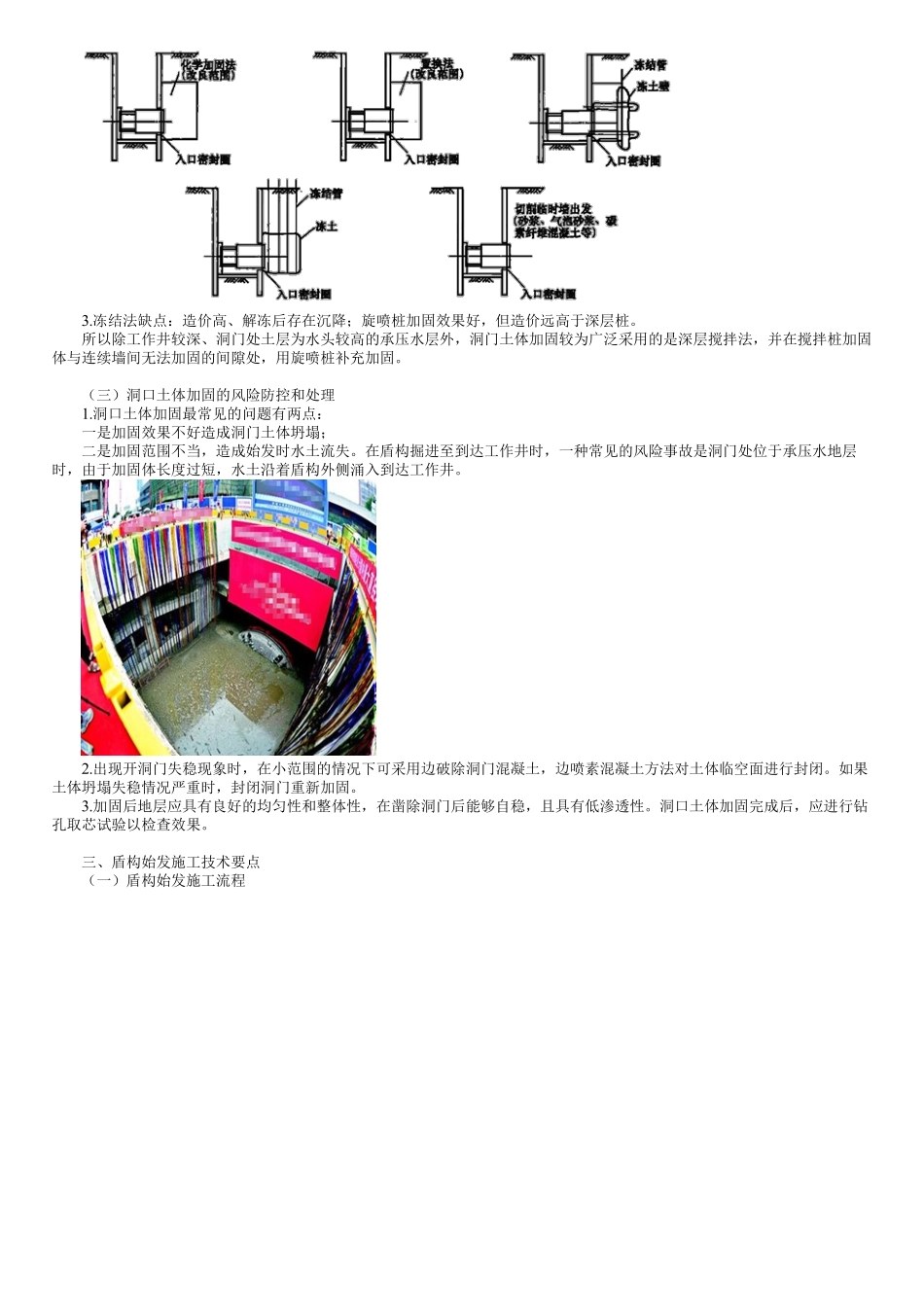

1K413033盾构施工阶段划分及始发与接收施工技术盾构施工阶段划分及始发与接收施工技术一、盾构施工阶段划分二、洞口土体加固技术(一)洞门土体加固作用1.拆除洞门位置的工作井的围护结构以便出洞时将盾构推入土层开始掘进和进洞时方便盾构进入接收工作井。2.拆除洞口围护结构前必须对洞口土体进行加固,通常在工作井施工过程中实施。3.拆除洞口围护结构及盾构掘进通过加固区域时,防止地层变形,将周边地面建筑物及地下管线破坏。(二)常用的洞口土体加固方法1.对于地铁盾构隧道,始发与到达端地层加固范围一般为隧道衬砌轮廓线外左右两侧各3.0m、顶板以上3.0m、底板以下3.0m。加固长度根据土质而定,富水地层加固长度必须大于盾构本体长度2m及以上(刀盘+盾壳)。2.常用的加固有化学注浆法、砂浆回填法、深层搅拌法、高压旋喷注浆法、冷冻法等。国内较常用的是深层搅拌法、高压旋喷注浆法、冷冻法。近期,在工作井围护采用盾构直接切削GFRP筋地下连续墙以及与加固方法相合的钢套筒法在高水压地层也有应用。3.冻结法缺点:造价高、解冻后存在沉降;旋喷桩加固效果好,但造价远高于深层桩。所以除工作井较深、洞门处土层为水头较高的承压水层外,洞门土体加固较为广泛采用的是深层搅拌法,并在搅拌桩加固体与连续墙间无法加固的间隙处,用旋喷桩补充加固。(三)洞口土体加固的风险防控和处理1.洞口土体加固最常见的问题有两点:一是加固效果不好造成洞门土体坍塌;二是加固范围不当,造成始发时水土流失。在盾构掘进至到达工作井时,一种常见的风险事故是洞门处位于承压水地层时,由于加固体长度过短,水土沿着盾构外侧涌入到达工作井。2.出现开洞门失稳现象时,在小范围的情况下可采用边破除洞门混凝土,边喷素混凝土方法对土体临空面进行封闭。如果土体坍塌失稳情况严重时,封闭洞门重新加固。3.加固后地层应具有良好的均匀性和整体性,在凿除洞门后能够自稳,且具有低渗透性。洞口土体加固完成后,应进行钻孔取芯试验以检查效果。三、盾构始发施工技术要点(一)盾构始发施工流程【总结】安装基座第一步,本体调试先组装。反架施工口加固,洞门密封水帘幕。凿除洞口始入土,后顶负环管片补。整身入土后注浆,初始掘进莫慌张。(二)初始掘进长度的确定决定初始掘进长度(L)的因素有两个:一是衬砌与周围地层的摩擦阻力,二是后续台车长度。始发结束后要拆除临时管片、临时支撑和反力架,将后续台车移入隧道内,以便后续正常掘进。此后盾构的...
