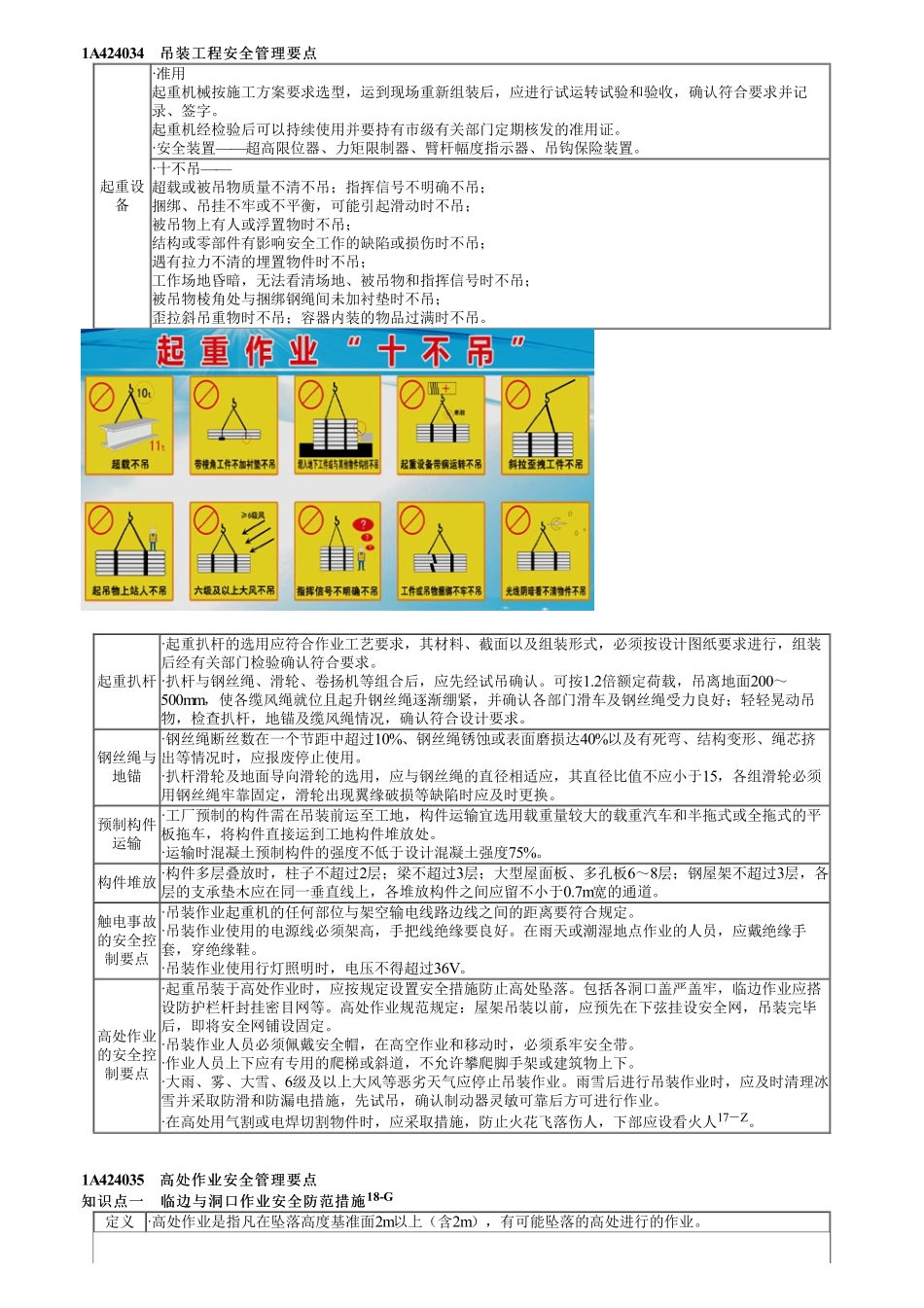

1A424034吊装工程安全管理要点吊装工程安全管理要点起重设备·准用起重机械按施工方案要求选型,运到现场重新组装后,应进行试运转试验和验收,确认符合要求并记录、签字。起重机经检验后可以持续使用并要持有市级有关部门定期核发的准用证。·安全装置——超高限位器、力矩限制器、臂杆幅度指示器、吊钩保险装置。·十不吊——超载或被吊物质量不清不吊;指挥信号不明确不吊;捆绑、吊挂不牢或不平衡,可能引起滑动时不吊;被吊物上有人或浮置物时不吊;结构或零部件有影响安全工作的缺陷或损伤时不吊;遇有拉力不清的埋置物件时不吊;工作场地昏暗,无法看清场地、被吊物和指挥信号时不吊;被吊物棱角处与捆绑钢绳间未加衬垫时不吊;歪拉斜吊重物时不吊;容器内装的物品过满时不吊。起重扒杆·起重扒杆的选用应符合作业工艺要求,其材料、截面以及组装形式,必须按设计图纸要求进行,组装后经有关部门检验确认符合要求。·扒杆与钢丝绳、滑轮、卷扬机等组合后,应先经试吊确认。可按1.2倍额定荷载,吊离地面200~500mm,使各缆风绳就位且起升钢丝绳逐渐绷紧,并确认各部门滑车及钢丝绳受力良好;轻轻晃动吊物,检查扒杆,地锚及缆风绳情况,确认符合设计要求。钢丝绳与地锚·钢丝绳断丝数在一个节距中超过10%、钢丝绳锈蚀或表面磨损达40%以及有死弯、结构变形、绳芯挤出等情况时,应报废停止使用。·扒杆滑轮及地面导向滑轮的选用,应与钢丝绳的直径相适应,其直径比值不应小于15,各组滑轮必须用钢丝绳牢靠固定,滑轮出现翼缘破损等缺陷时应及时更换。预制构件运输·工厂预制的构件需在吊装前运至工地,构件运输宜选用载重量较大的载重汽车和半拖式或全拖式的平板拖车,将构件直接运到工地构件堆放处。·运输时混凝土预制构件的强度不低于设计混凝土强度75%。构件堆放·构件多层叠放时,柱子不超过2层;梁不超过3层;大型屋面板、多孔板6~8层;钢屋架不超过3层,各层的支承垫木应在同一垂直线上,各堆放构件之间应留不小于0.7m宽的通道。触电事故的安全控制要点·吊装作业起重机的任何部位与架空输电线路边线之间的距离要符合规定。·吊装作业使用的电源线必须架高,手把线绝缘要良好。在雨天或潮湿地点作业的人员,应戴绝缘手套,穿绝缘鞋。·吊装作业使用行灯照明时,电压不得超过36V。高处作业的安全控制要点·起重吊装于高处作业时,应按规定设置安全措施防止高处坠落。包括各洞口盖严盖牢,临边作业应搭设防护栏杆封挂密目网等。高处作业...
