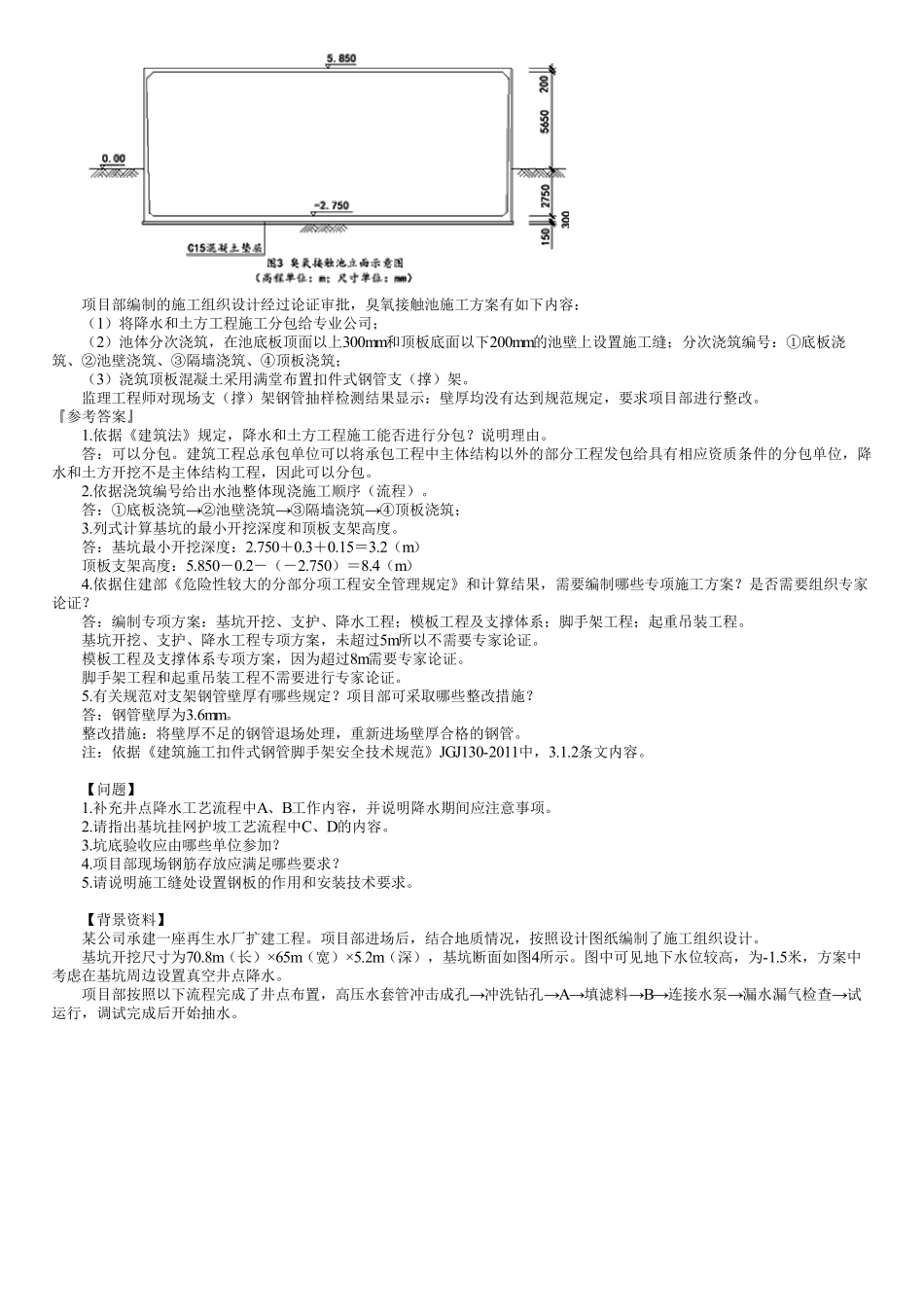

【问题】1.沉井砂垫层结构厚度和宽度根据哪些因素确定?2.请补充砂垫层铺设的具体规定。3.指出施工方案错误之处并改正。4.沉井下沉时除了结构变形外,还应测量哪些技术参数?5.改正沉井水下封底错误之处。【背景资料】A单位承建一泵站工程,主体结构采用沉井结构,埋深12m,井内有2道隔墙。场地地层主要为粉砂土,采用不排水下沉。沉井分2节预制,每节长度为6m,采用砂垫层上铺垫木措施。项目部编制的施工方案在上报公司技术部审批时被退回要求改正。部分方案内容摘要如下:(1)第一节沉井下沉到距地面1.5m进行后续接高施工,第二节沉井模板支撑在地面上;搭设外排脚手架与模板支撑脱开。(2)下沉时,对结构变形、裂缝等参数进行了观测,沉井封底前自沉速率为15mm/8h。水下封底混凝土采用导管法灌注,派潜水员对混凝土凿毛部位洗刷干净,从高处开始逐渐向周围扩大;从左侧隔墙向右侧按顺序进行浇筑。『参考答案』1.沉井砂垫层结构厚度和宽度根据哪些因素确定?答:垫层的结构厚度和宽度应根据土体地基承载力、沉井下沉结构高度和结构形式经计算确定。2.请补充砂垫层铺设的具体规定。答:砂垫层分布在刃脚中心线的两侧范围,应考虑方便抽除垫木;砂垫层宜采用中粗砂,并应分层铺设、分层夯实。3.指出施工方案错误之处并改正。答:(1)第二节沉井模板支撑在地面上错误,应支撑在下节沉井侧壁上;(2)沉井封底前自沉速率15mm/8h错误,应小于10mm/8h。4.沉井下沉时除了结构变形外,还应测量哪些技术参数?答:标高、轴线位移、裂缝。5.改正沉井水下封底错误之处。答:应从低处开始。井内有隔墙时,应分格对称浇筑。【问题】1.依据《建筑法》规定,降水和土方工程施工能否进行分包?说明理由。2.依据浇筑编号给出水池整体现浇施工顺序(流程)。3.列式计算基坑的最小开挖深度和顶板支架高度。4.依据住建部《危险性较大的分部分项工程安全管理规定》和计算结果,需要编制哪些专项施工方案?是否需要组织专家论证?5.有关规范对支架钢管壁厚有哪些规定?项目部可采取哪些整改措施?【背景资料】某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设有6道隔墙,间距1~3m,隔墙一端与池壁相连,交叉布置;池壁上宽200mm,下宽350mm;池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标...
