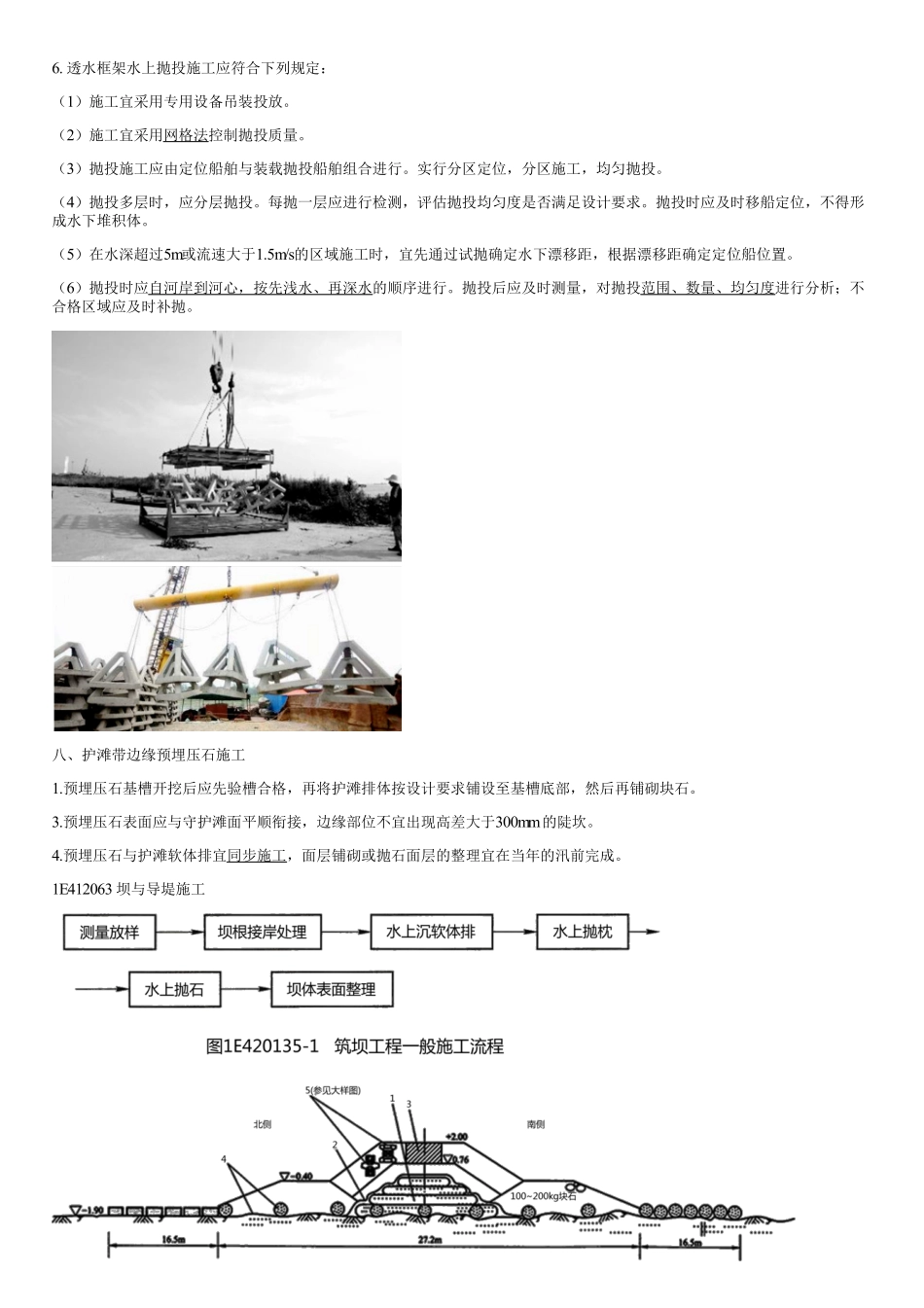

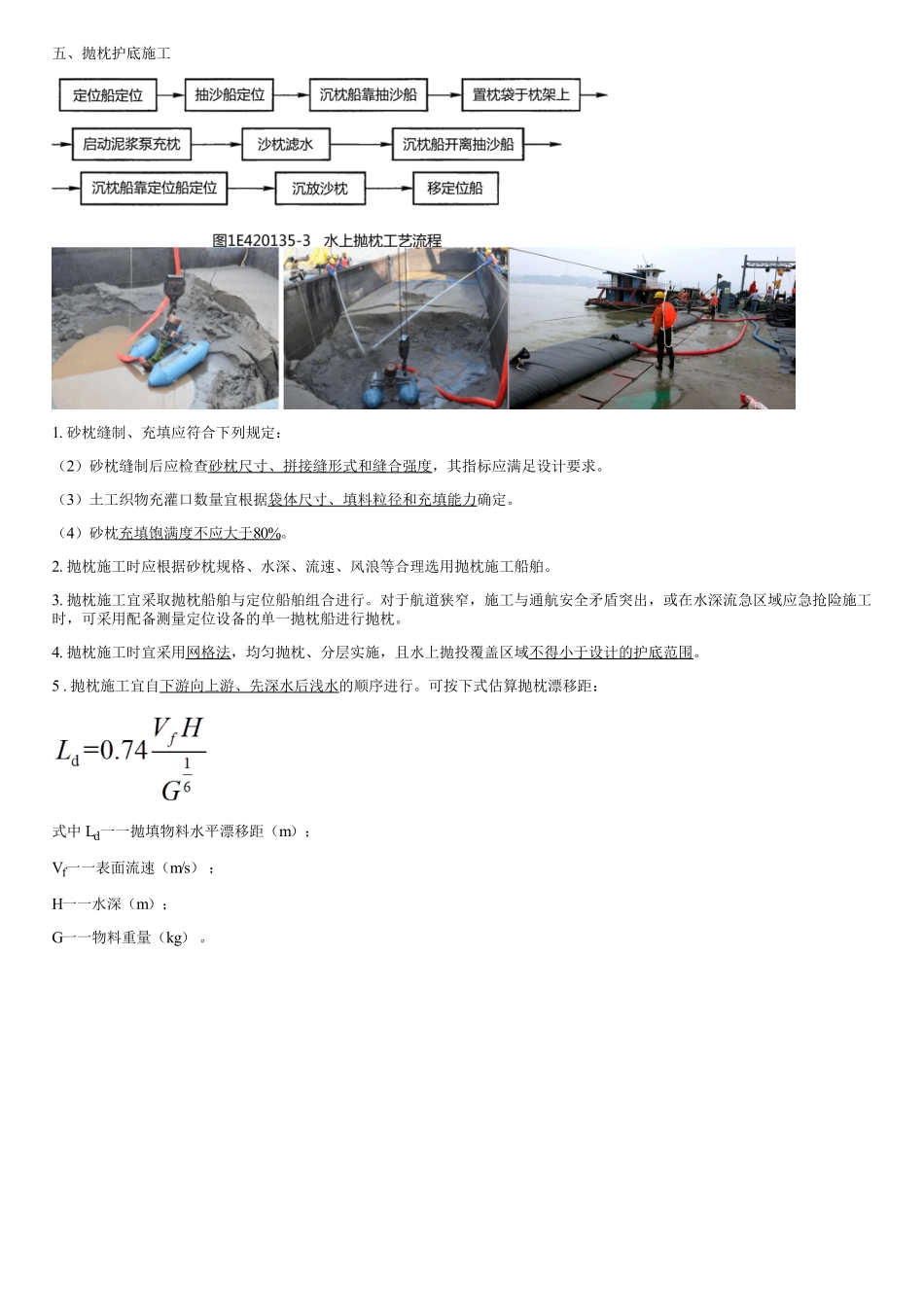

五、抛枕护底施工1.砂枕缝制、充填应符合下列规定:(2)砂枕缝制后应检查砂枕尺寸、拼接缝形式和缝合强度,其指标应满足设计要求。(3)土工织物充灌口数量宜根据袋体尺寸、填料粒径和充填能力确定。(4)砂枕充填饱满度不应大于80%。2.抛枕施工时应根据砂枕规格、水深、流速、风浪等合理选用抛枕施工船舶。3.抛枕施工宜采取抛枕船舶与定位船舶组合进行。对于航道狭窄,施工与通航安全矛盾突出,或在水深流急区域应急抢险施工时,可采用配备测量定位设备的单一抛枕船进行抛枕。4.抛枕施工时宜采用网格法,均匀抛枕、分层实施,且水上抛投覆盖区域不得小于设计的护底范围。5.抛枕施工宜自下游向上游、先深水后浅水的顺序进行。可按下式估算抛枕漂移距:式中Ld一一抛填物料水平漂移距(m);Vf一一表面流速(m/s);H一一水深(m);G一一物料重量(kg)。六、压排石施工2.水下抛石施工应考虑水深、流速和波浪等自然条件产生的块石漂移影响。4.抛石施工应符合下列规定:(2)施工宜采用网格法控制施工质量,根据抛石工程量及时移船定位。抛石应均匀覆盖,不得漏抛或出现局部堆积。(3)当设计抛石厚度超过1000mm时,宜分层抛投、分层检测。七、预制透水框架施工2.钢筋焊接应采用电弧焊。3.预制件起运、焊接、组装时,其强度不应低于设计强度的70%。透水框架的焊接、组装应在具备施工条件的场地内进行,不得在运输船舶上进行焊接组装施工。4.透水框架外露钢筋在抛投前应进行防锈处理。5.透水框架陆上施工应符合下列规定:(1)施工前工程区域的滩面宜进行平整。(2)透水框架可叠加摆放,叠加层级不宜超过3层。(3)透水框架应按设计要求的行距依序摆放,相邻两排透水框架宜错位摆放,顺水流方向不得形成连续的过流通道。6.透水框架水上抛投施工应符合下列规定:(1)施工宜采用专用设备吊装投放。(2)施工宜采用网格法控制抛投质量。(3)抛投施工应由定位船舶与装载抛投船舶组合进行。实行分区定位,分区施工,均匀抛投。(4)抛投多层时,应分层抛投。每抛一层应进行检测,评估抛投均匀度是否满足设计要求。抛投时应及时移船定位,不得形成水下堆积体。(5)在水深超过5m或流速大于1.5m/s的区域施工时,宜先通过试抛确定水下漂移距,根据漂移距确定定位船位置。(6)抛投时应自河岸到河心,按先浅水、再深水的顺序进行。抛投后应及时测量,对抛投范围、数量、均匀度进行分析;不合格区域应及时补抛。八、护滩带边缘预埋压石施工1.预埋压石基槽开...
