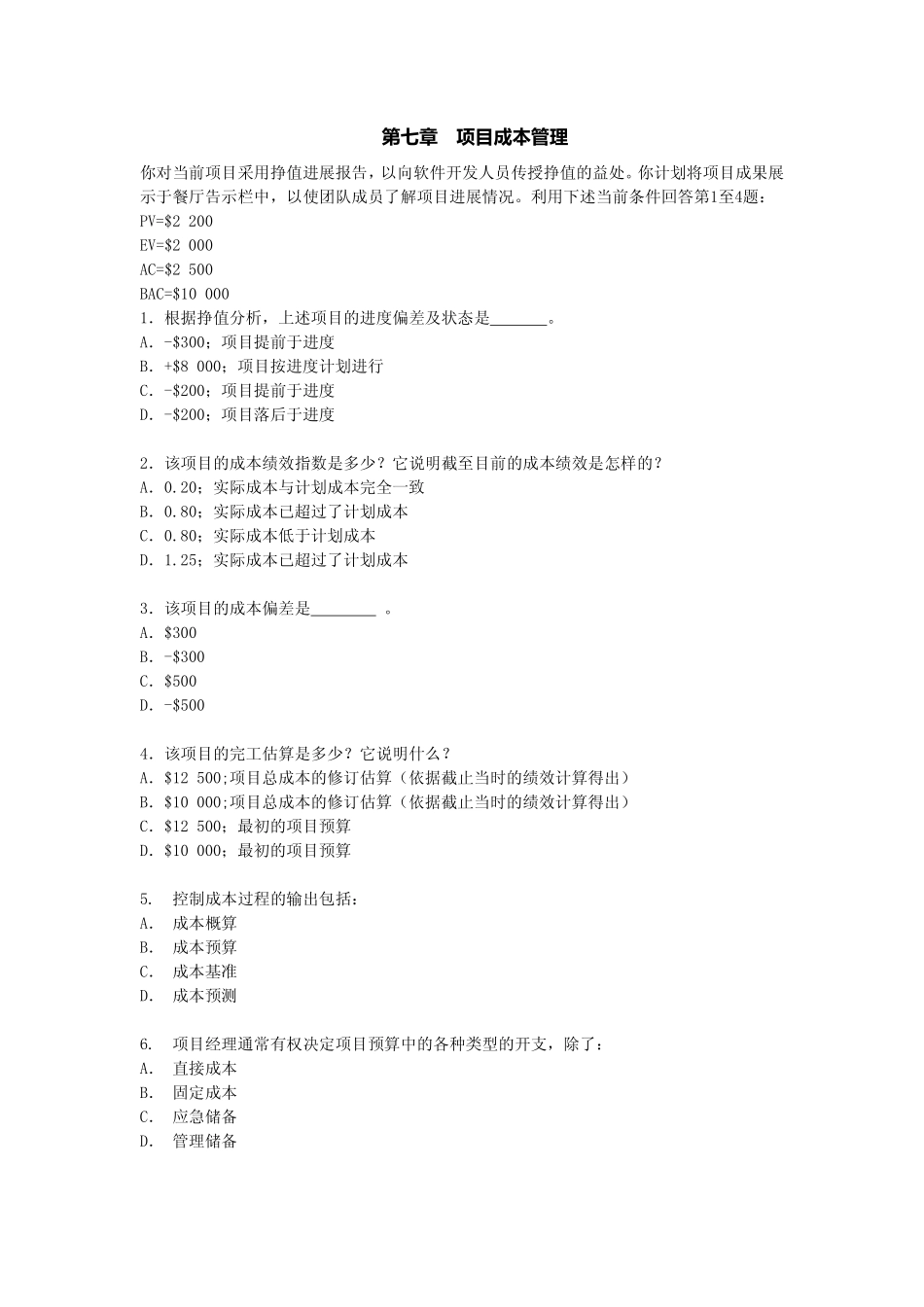

第七章项目成本管理你对当前项目采用挣值进展报告,以向软件开发人员传授挣值的益处。你计划将项目成果展示于餐厅告示栏中,以使团队成员了解项目进展情况。利用下述当前条件回答第1至4题:PV=$2200EV=$2000AC=$2500BAC=$100001.根据挣值分析,上述项目的进度偏差及状态是。A.-$300;项目提前于进度B.+$8000;项目按进度计划进行C.-$200;项目提前于进度D.-$200;项目落后于进度2.该项目的成本绩效指数是多少?它说明截至目前的成本绩效是怎样的?A.0.20;实际成本与计划成本完全一致B.0.80;实际成本已超过了计划成本C.0.80;实际成本低于计划成本D.1.25;实际成本已超过了计划成本3.该项目的成本偏差是。A.$300B.-$300C.$500D.-$5004.该项目的完工估算是多少?它说明什么?A.$12500;项目总成本的修订估算(依据截止当时的绩效计算得出)B.$10000;项目总成本的修订估算(依据截止当时的绩效计算得出)C.$12500;最初的项目预算D.$10000;最初的项目预算5.控制成本过程的输出包括:A.成本概算B.成本预算C.成本基准D.成本预测6.项目经理通常有权决定项目预算中的各种类型的开支,除了:A.直接成本B.固定成本C.应急储备D.管理储备7.什么情形下应该使用EAC为基础来计算完工尚需绩效指数(TCPI)?A.管理层认为BAC已明显不可行B.项目成本超支比较严重C.项目进度落后比较严重D.项目必须在规定的时间完工8.下列哪项是估算成本的工具?A.质量成本B.学习曲线C.成本汇总D.关键路径法9.以下哪项是执行组织可以使用的完工估算预测技术:A.EAC=AC+(BAC-EV)/CPIB.EAC=AC+BAC-EVC.EAC=BAC/CPID.以上都是10.你评审项目的成本绩效数据时,根据偏离基准的程度或控制临界值的大小,需要不同的应对措施。例如,10%的偏差可能无须立即采取行动,而100%的偏差则需进行调查。对你打算如何管理成本偏差的方法说明应纳入。A.成本管理计划B.变更管理计划C.绩效测量计划D.偏差管理计划1.答案:D2.答案:B3.答案:D4.答案:A5.答案:D6.答案:D7.答案:A8.答案:A9.答案:D10.答案:A
