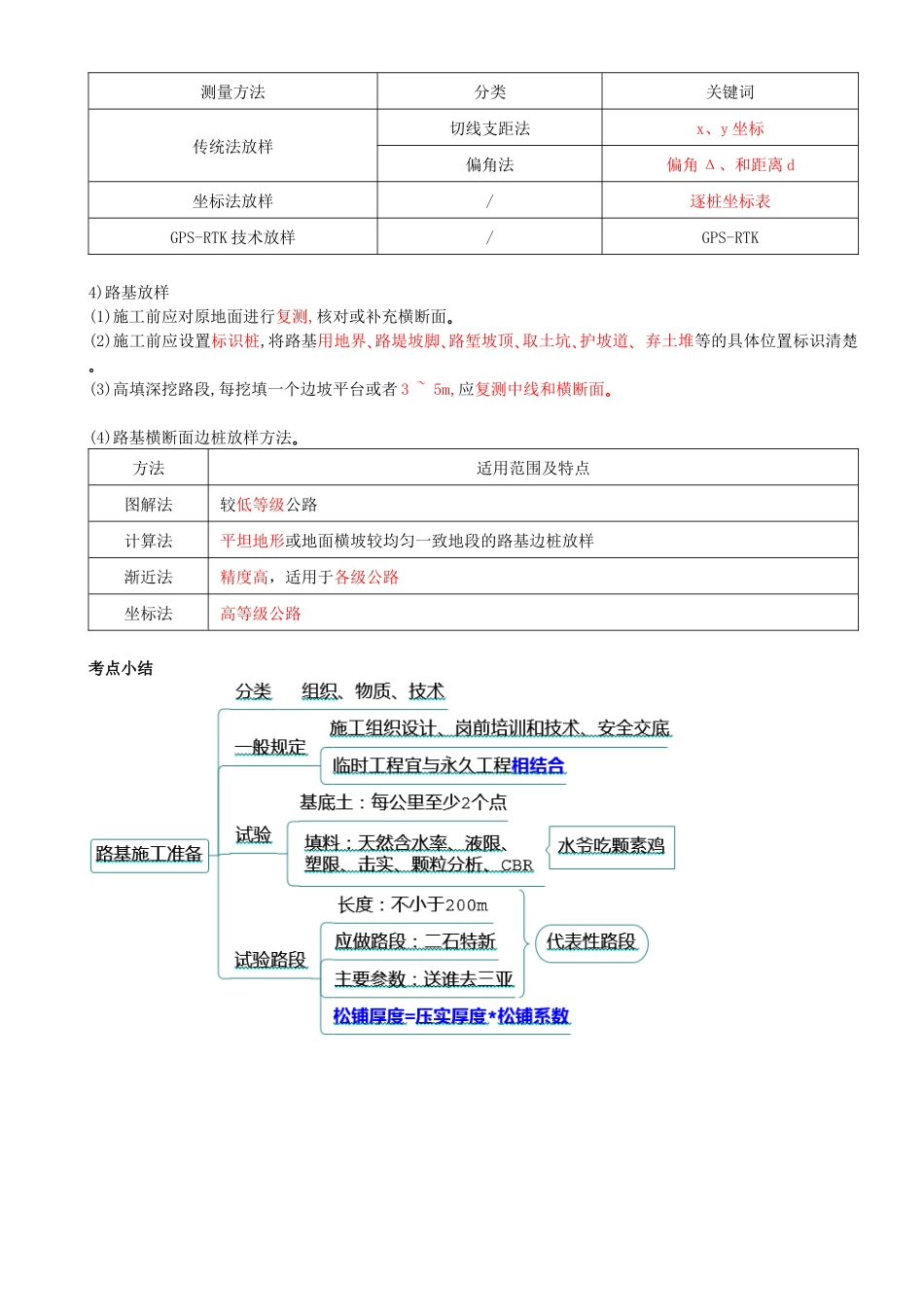

考点1路基施工准备与施工测量路堤试验路段施工总结宜包括下列内容:(1)填料试验检测报告等、。简记:送谁去三亚(2)压实工艺主要参数:机械组合压实机械规格松铺厚度碾压遍数碾压速度最佳含水率及碾压时含水率、、、、、范围等。(3)过程工艺控制方法。(4)质量控制标准。(5)施工组织方案及工艺的优化。(6)原始记录过程记录、。(7)对施工图的修改建议等。(8)安全保障措施。(9)环保措施。【经典习题】拟作为路堤填料的材料应取样,土的试验项目有()A.液限B.颗粒分析试验C.CBR值D.弯沉E.天然含水率答案:ABCE解析:土的试验项目包括天然含水率液限塑限标准击实试验、、、、CBR试验等。2.路基施工测量1)平面控制测量(1)平面控制测量应采用卫星定位测量导线测量三角测量、、或三边测量方法进行。高速公路一级公路测量等级为一级、;二三四级公路测量等级为二级。(2)导线复测规定①同一建设项目内相邻施工段的导线应闭合,并满足同等级精度要求。②可能受施工影响的导线点,施工前应加固或改移,并应保持其精度。③导线桩点应进行不定期检查和定期复测,复测周期应不超过6个月。2)高程控制测量(1)高程控制测量应采用水准测量或三角高程测量的方法。高速公路一级公路测量等级为四等、;二三四级公路测量等级为五等。(2)水准点复测与加密①同一建设项目应采用同一高程系统,并应与相邻项目高程系统相衔接。②沿路线每500m宜有一个水准点,高速公路一级公路宜加密、,每200m有一个水准点在。结构物附近高填深、挖路段工程量集中、及地形复杂路段,宜增设水准点临时水准点应符合相应等级的精度要求。,并与相邻水准点闭合。③水准点应进行不定期检查和定期复测,复测周期应不超过6个月3)中线放样(1)宜采用坐标法进行测量放样。(2)中线放样时,应注意路线中线与结构物中心相邻施工段的中线、闭合,发现问题应及时查明原因,进行处理。测量方法分类关键词传统法放样切线支距法x、y坐标偏角法偏角Δ、和距离d坐标法放样/逐桩坐标表GPS-RTK技术放样/GPS-RTK4)路基放样(1)施工前应对原地面进行复测,核对或补充横断面。(2)施工前应设置标识桩,将路基用地界路堤坡脚路堑坡顶取土坑护坡道弃土堆、、、、、等的具体位置标识清楚。(3)高填深挖路段,每挖填一个边坡平台或者3~5m,应复测中线和横断面。(4)路基横断面边桩放样方法。方法适用范围及特点图解法较低等级公路计算法平坦地形或地面横坡较均匀一致地段的路基边桩放样渐近法精度高,适用于各级公路坐标法高等级公路考点小结考点2原地基处...
