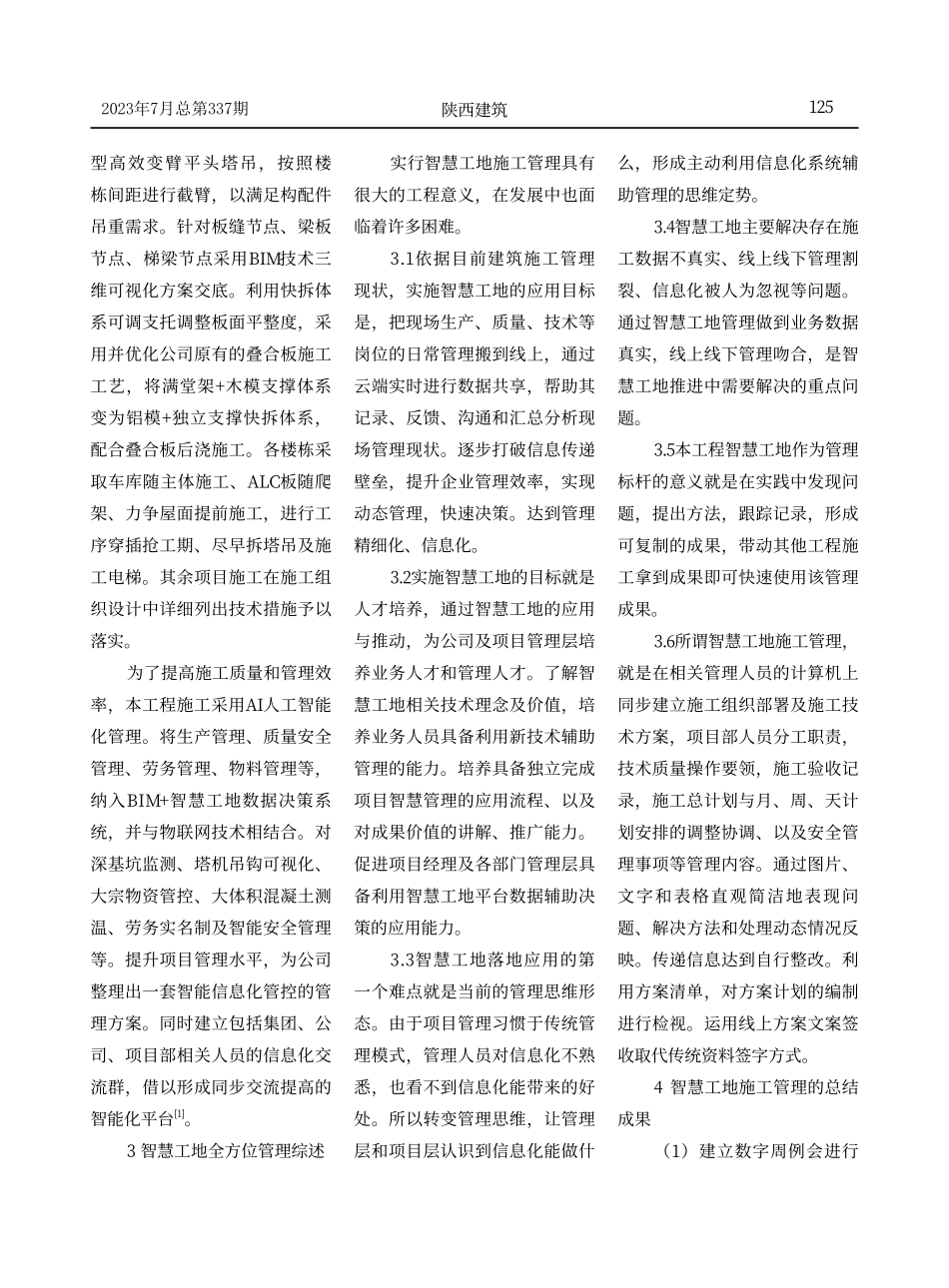

2023年7月总第337期陕西建筑124建设智慧工地实现智能化施工管理研究刘磊(陕西建工第十二建设集团有限公司安康市725000)摘要:本文介绍的智慧工地管理模式,能够把建筑施工提高到新的智能化管理时代。关键词:智慧工地;功效提高;管理精准中图分类号:TU71文献标识码:A作者简介:刘磊,本科,主要研究方向:建筑施工管理。0引言在AI人工智能突飞猛进的时代,智能化管理已经进入到工厂、农业和众多领域,建筑施工也不断出现了智能化施工管理的尝试和成果。本文介绍的工程施工就是实施智慧工地管理模式,把施工管理提高到新的智能化建筑管理时代。1工程概况隆港城住宅工程二标段位于西安市高新区兴隆三路北,由城更隆沣房地产开发有限公司投资建设,工程实行施工总承包管理。工程采用筏板基础+剪力墙结构,包括20-26层6栋高层住宅、1栋层商业楼以及4.2万㎡地下车库,总建筑面积124107.96㎡。本工程施工分为土方工程的桩基工程、支护降水工程、地下室及主体结构工程、防水工程、建筑保温工程、公区装修工程、屋面工程、二次结构、所有门窗、防火卷帘、电梯门套等洞口塞缝、收边及收口等工程项目,以及室外附属工程以及水电暖头通设备安装工程。质量为合格,工期960天。2主要工程特点及施工组织措施本工程场地狭窄、加之整片基坑开挖及地下车库施工、地基施工降水,又逢几家同时施工,致使场地平面布置很难安排。工程设计为预制装配施工,装配率达35%以上,装配式叠合板规格为3.12m*2.01m*60mm,板间后浇带拼缝宽300mm,预制单件最大吊重2.3吨,预制装配板总面积38640㎡。内支撑面积大,平整精度要求高。针对这些工程情况,项目部编制了总体施工部署,安排主楼与周边车库同时施工,待车库封顶将施工电梯及加工区和料场设置在车库顶板上,以解决场地狭小问题。施工现场内没有临水接驳口,现场打水井一口供生产使用。针对各楼栋施工存在吊件多、使用频繁的情况,安排每栋楼设置一台QTZ1002023年7月总第337期陕西建筑125型高效变臂平头塔吊,按照楼栋间距进行截臂,以满足构配件吊重需求。针对板缝节点、梁板节点、梯梁节点采用BIM技术三维可视化方案交底。利用快拆体系可调支托调整板面平整度,采用并优化公司原有的叠合板施工工艺,将满堂架+木模支撑体系变为铝模+独立支撑快拆体系,配合叠合板后浇施工。各楼栋采取车库随主体施工、ALC板随爬架、力争屋面提前施工,进行工序穿插抢工期、尽早拆塔吊及施工电梯。其余项目施工在施工组织设计中详细列出...
