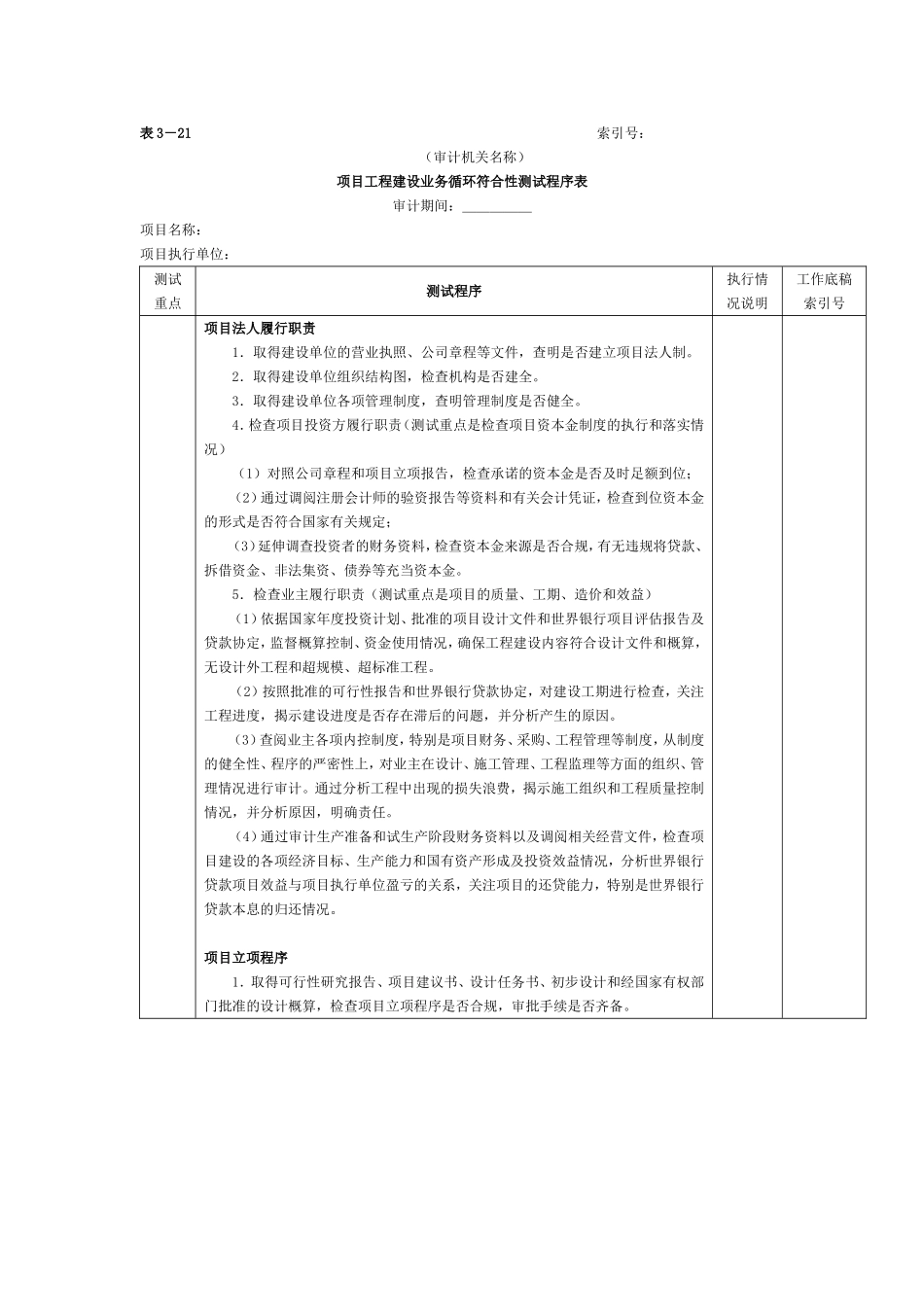

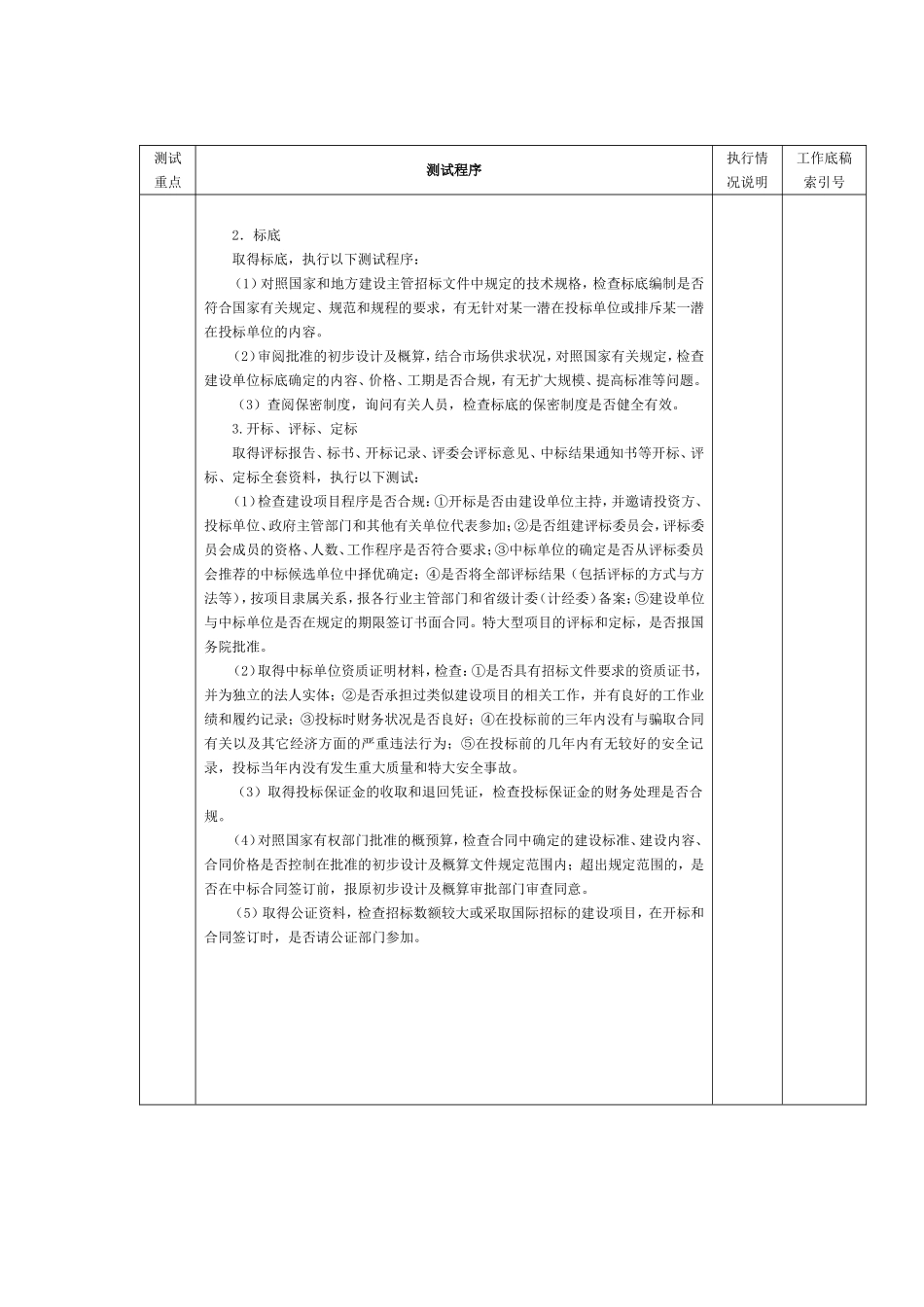

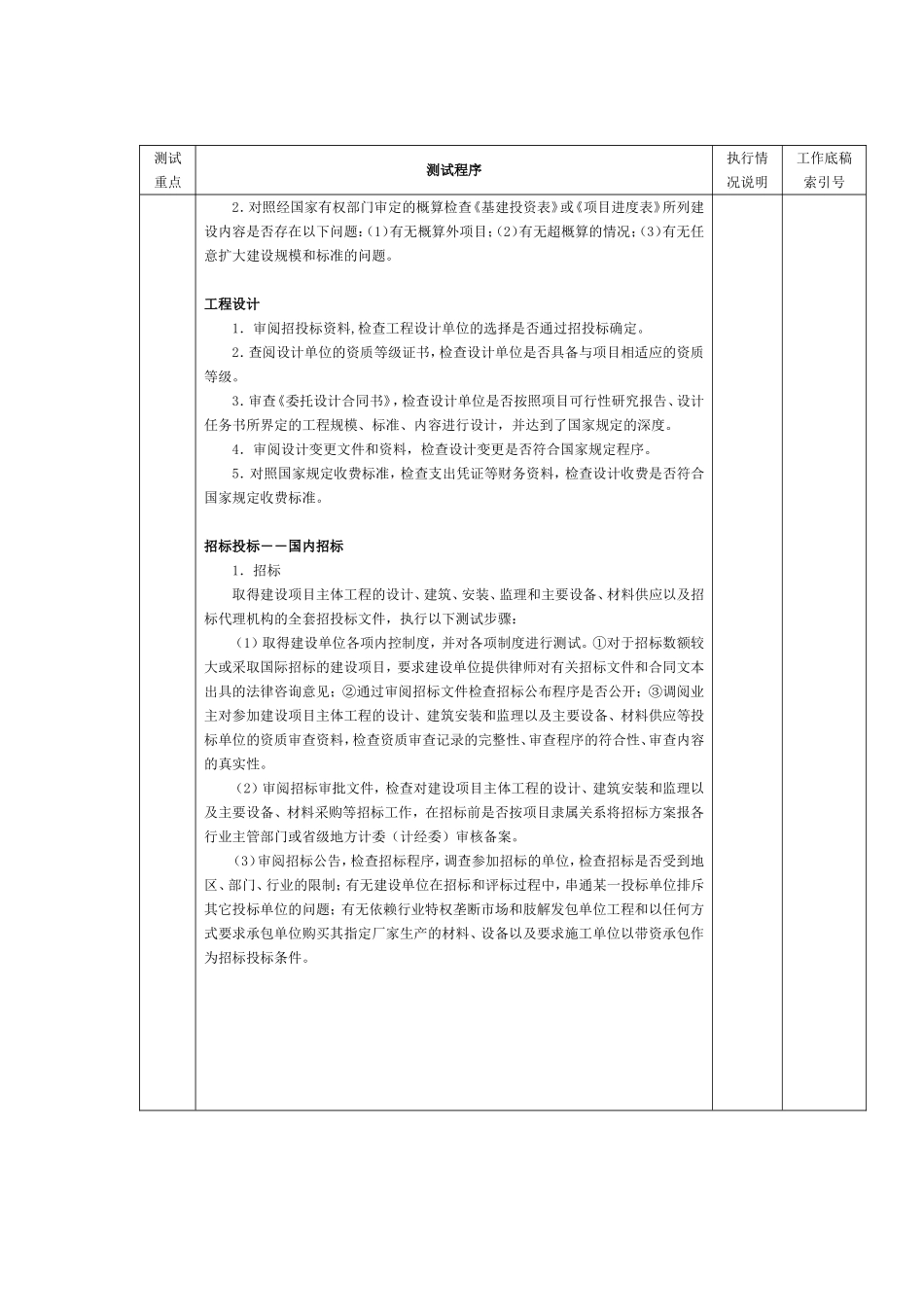

表3-21索引号:(审计机关名称)项目工程建设业务循环符合性测试程序表审计期间:_____项目名称:项目执行单位:测试重点测试程序执行情况说明工作底稿索引号项目法人履行职责1.取得建设单位的营业执照、公司章程等文件,查明是否建立项目法人制。2.取得建设单位组织结构图,检查机构是否建全。3.取得建设单位各项管理制度,查明管理制度是否健全。4.检查项目投资方履行职责(测试重点是检查项目资本金制度的执行和落实情况)(1)对照公司章程和项目立项报告,检查承诺的资本金是否及时足额到位;(2)通过调阅注册会计师的验资报告等资料和有关会计凭证,检查到位资本金的形式是否符合国家有关规定;(3)延伸调查投资者的财务资料,检查资本金来源是否合规,有无违规将贷款、拆借资金、非法集资、债券等充当资本金。5.检查业主履行职责(测试重点是项目的质量、工期、造价和效益)(1)依据国家年度投资计划、批准的项目设计文件和世界银行项目评估报告及贷款协定,监督概算控制、资金使用情况,确保工程建设内容符合设计文件和概算,无设计外工程和超规模、超标准工程。(2)按照批准的可行性报告和世界银行贷款协定,对建设工期进行检查,关注工程进度,揭示建设进度是否存在滞后的问题,并分析产生的原因。(3)查阅业主各项内控制度,特别是项目财务、采购、工程管理等制度,从制度的健全性、程序的严密性上,对业主在设计、施工管理、工程监理等方面的组织、管理情况进行审计。通过分析工程中出现的损失浪费,揭示施工组织和工程质量控制情况,并分析原因,明确责任。(4)通过审计生产准备和试生产阶段财务资料以及调阅相关经营文件,检查项目建设的各项经济目标、生产能力和国有资产形成及投资效益情况,分析世界银行贷款项目效益与项目执行单位盈亏的关系,关注项目的还贷能力,特别是世界银行贷款本息的归还情况。项目立项程序1.取得可行性研究报告、项目建议书、设计任务书、初步设计和经国家有权部门批准的设计概算,检查项目立项程序是否合规,审批手续是否齐备。测试重点测试程序执行情况说明工作底稿索引号2.对照经国家有权部门审定的概算检查《基建投资表》或《项目进度表》所列建设内容是否存在以下问题:(1)有无概算外项目;(2)有无超概算的情况;(3)有无任意扩大建设规模和标准的问题。工程设计1.审阅招投标资料,检查工程设计单位的选择是否通过招投标确定。2.查阅设计单位的资质等级证书,检查设计单位...
