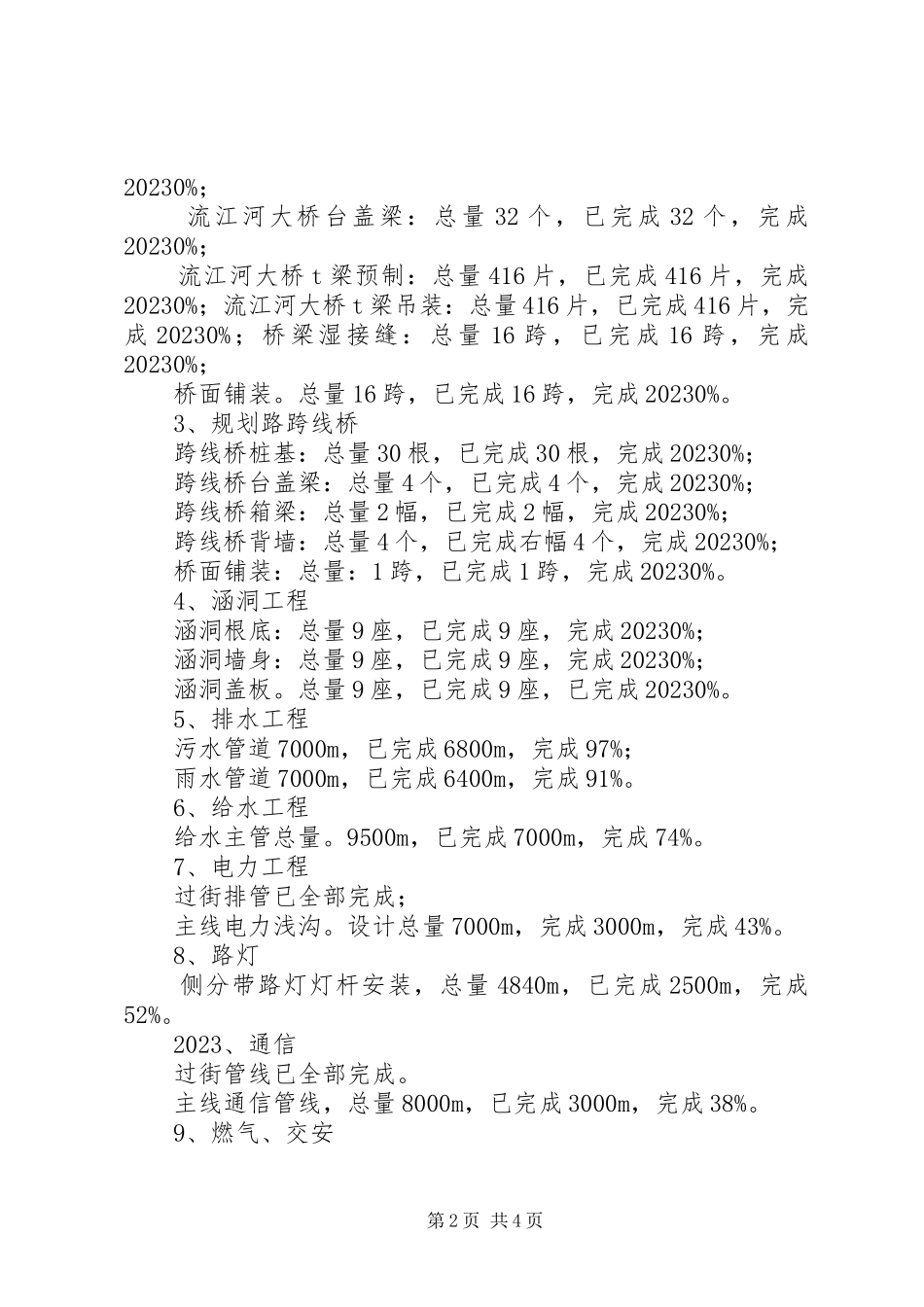

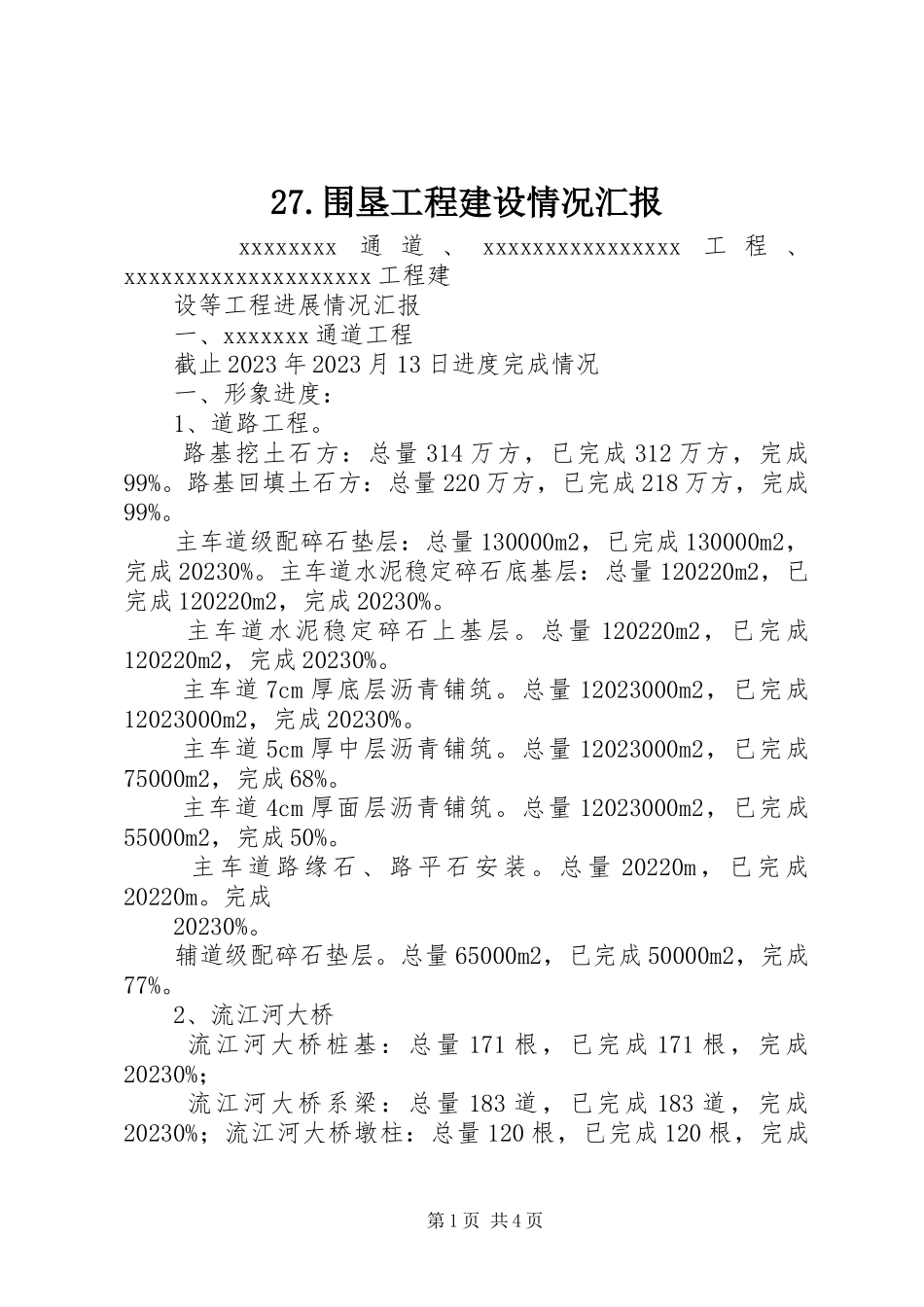

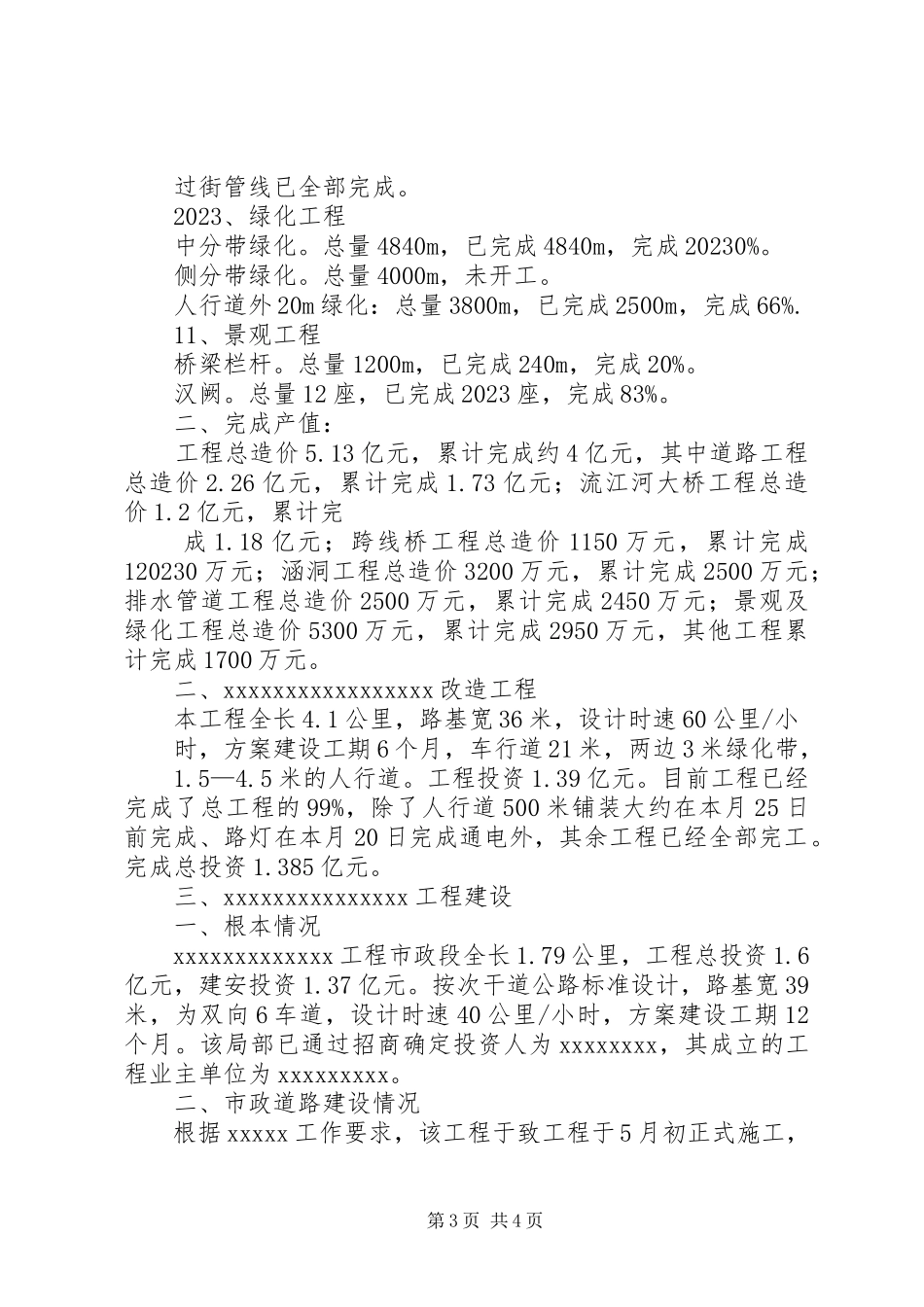

第1页共4页27.围垦工程建设情况汇报xxxxxxxx通道、xxxxxxxxxxxxxxxx工程、xxxxxxxxxxxxxxxxxxxx工程建设等工程进展情况汇报一、xxxxxxx通道工程截止2023年2023月13日进度完成情况一、形象进度:1、道路工程。路基挖土石方:总量314万方,已完成312万方,完成99%。路基回填土石方:总量220万方,已完成218万方,完成99%。主车道级配碎石垫层:总量130000m2,已完成130000m2,完成20230%。主车道水泥稳定碎石底基层:总量120220m2,已完成120220m2,完成20230%。主车道水泥稳定碎石上基层。总量120220m2,已完成120220m2,完成20230%。主车道7cm厚底层沥青铺筑。总量12023000m2,已完成12023000m2,完成20230%。主车道5cm厚中层沥青铺筑。总量12023000m2,已完成75000m2,完成68%。主车道4cm厚面层沥青铺筑。总量12023000m2,已完成55000m2,完成50%。主车道路缘石、路平石安装。总量20220m,已完成20220m。完成20230%。辅道级配碎石垫层。总量65000m2,已完成50000m2,完成77%。2、流江河大桥流江河大桥桩基:总量171根,已完成171根,完成20230%;流江河大桥系梁:总量183道,已完成183道,完成20230%;流江河大桥墩柱:总量120根,已完成120根,完成第2页共4页20230%;流江河大桥台盖梁:总量32个,已完成32个,完成20230%;流江河大桥t梁预制:总量416片,已完成416片,完成20230%;流江河大桥t梁吊装:总量416片,已完成416片,完成20230%;桥梁湿接缝:总量16跨,已完成16跨,完成20230%;桥面铺装。总量16跨,已完成16跨,完成20230%。3、规划路跨线桥跨线桥桩基:总量30根,已完成30根,完成20230%;跨线桥台盖梁:总量4个,已完成4个,完成20230%;跨线桥箱梁:总量2幅,已完成2幅,完成20230%;跨线桥背墙:总量4个,已完成右幅4个,完成20230%;桥面铺装:总量:1跨,已完成1跨,完成20230%。4、涵洞工程涵洞根底:总量9座,已完成9座,完成20230%;涵洞墙身:总量9座,已完成9座,完成20230%;涵洞盖板。总量9座,已完成9座,已完成20230%。5、排水工程污水管道7000m,已完成6800m,完成97%;雨水管道7000m,已完成6400m,完成91%。6、给水工程给水主管总量。9500m,已完成7000m,完成74%。7、电力工程过街排管已全部完成;主线电力浅沟。设计总量7000m,完成3000m,完成43%。8、路灯侧分带路灯灯杆安装,总量4840m,已完成2500m,完成52%。2023、通信过街管线已全部完成。主线通信管线,总量8000m,已完成3000m,完成38%。9、燃气、交安...
