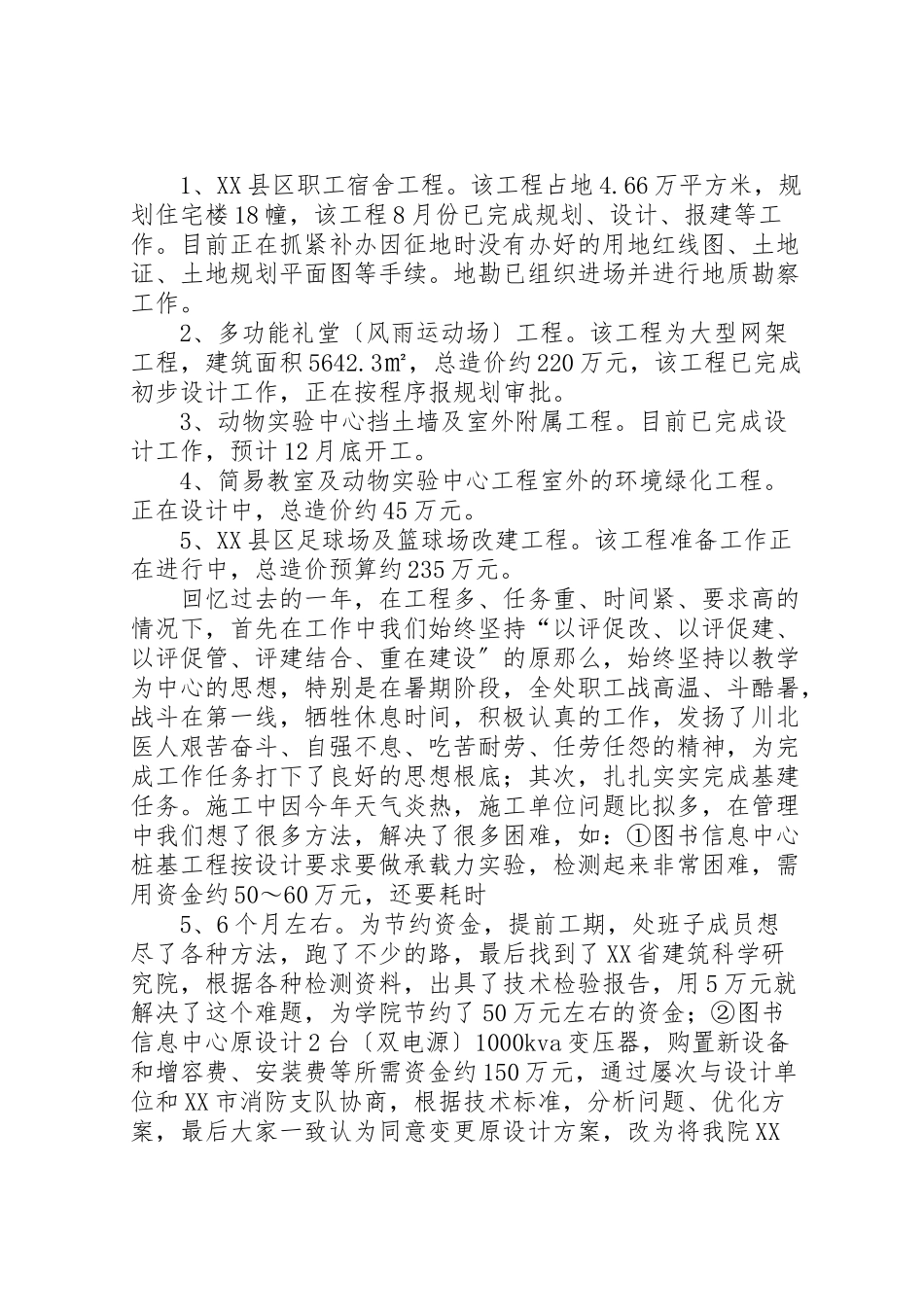

学校基建工作总结2023年是学院开展及学院二期工程建设的最重要的一年。在学院分管院领导的正确领导下,在处新班子的带着下,在全处同志的共同努力下,积极工作,克服重重困难,圆满地完成了学院下达的各项工作任务。一、圆满地完成了职能工作任务一已建工程1、学生公寓室外消防通道,5月份已完成;2、学生公寓、游泳池、康体中心、XX县区职工宿舍场地平整,5月份已完成;3、学生公寓挡土墙,7月份已完成。二在建工程1、动物实验中心工程。该工程建筑面积1932㎡,总造价约300万元,于3月底开工,工程进展比拟顺利,9月主体结构验收合格,目前正在收尾,年底进行竣工验收。该工程的电梯、内装饰等配套工程的招标工作也于11月前全部完成。2、图书信息中心工程。该工程建筑面积30020㎡,总造价约3000万元,于3月17日举行开工典礼。该工程在施工过程中遇到了地质情况复杂,夏季高温等实际困难,仍能按施工进度方案进行,10月份进行了根底工程竣工验收。目前工程进展顺利,已完成全部裙楼浇注,主楼进行至第四层,预计在春节前后主体封顶。该工程的消防、网架、电梯等配套工程的招标工作也于10月前全部完成。各分包单位配合施工正常进行。3、简易教室工程。该工程建筑面积1500㎡,总造价约60万元,该工程于年初完成招标工作,3月28日开工,工程进展虽然不太顺利,但经我处积极屡次协调,加大管理力度,仍于9月份将教室按时交付使用。目前剩余的厕所工程正在收尾。4、6X学生公寓工程。该工程建筑面积6013㎡,总造价约400万元,该工程于11月完成报建和招标工作,12月4日开工,目前工程进展顺利,已完成土方工程和验槽。5、康体中心、游泳池工程。该工程建筑面积7000㎡,总造价约500万元,该工程于12月8日完成报建和招标工作,争取元月初开工。拟建工程1、XX县区职工宿舍工程。该工程占地4.66万平方米,规划住宅楼18幢,该工程8月份已完成规划、设计、报建等工作。目前正在抓紧补办因征地时没有办好的用地红线图、土地证、土地规划平面图等手续。地勘已组织进场并进行地质勘察工作。2、多功能礼堂〔风雨运动场〕工程。该工程为大型网架工程,建筑面积5642.3㎡,总造价约220万元,该工程已完成初步设计工作,正在按程序报规划审批。3、动物实验中心挡土墙及室外附属工程。目前已完成设计工作,预计12月底开工。4、简易教室及动物实验中心工程室外的环境绿化工程。正在设计中,总造价约45万元。5、XX县区足球场及篮球场改建工程。该工程准备工作正在进行中,总...
