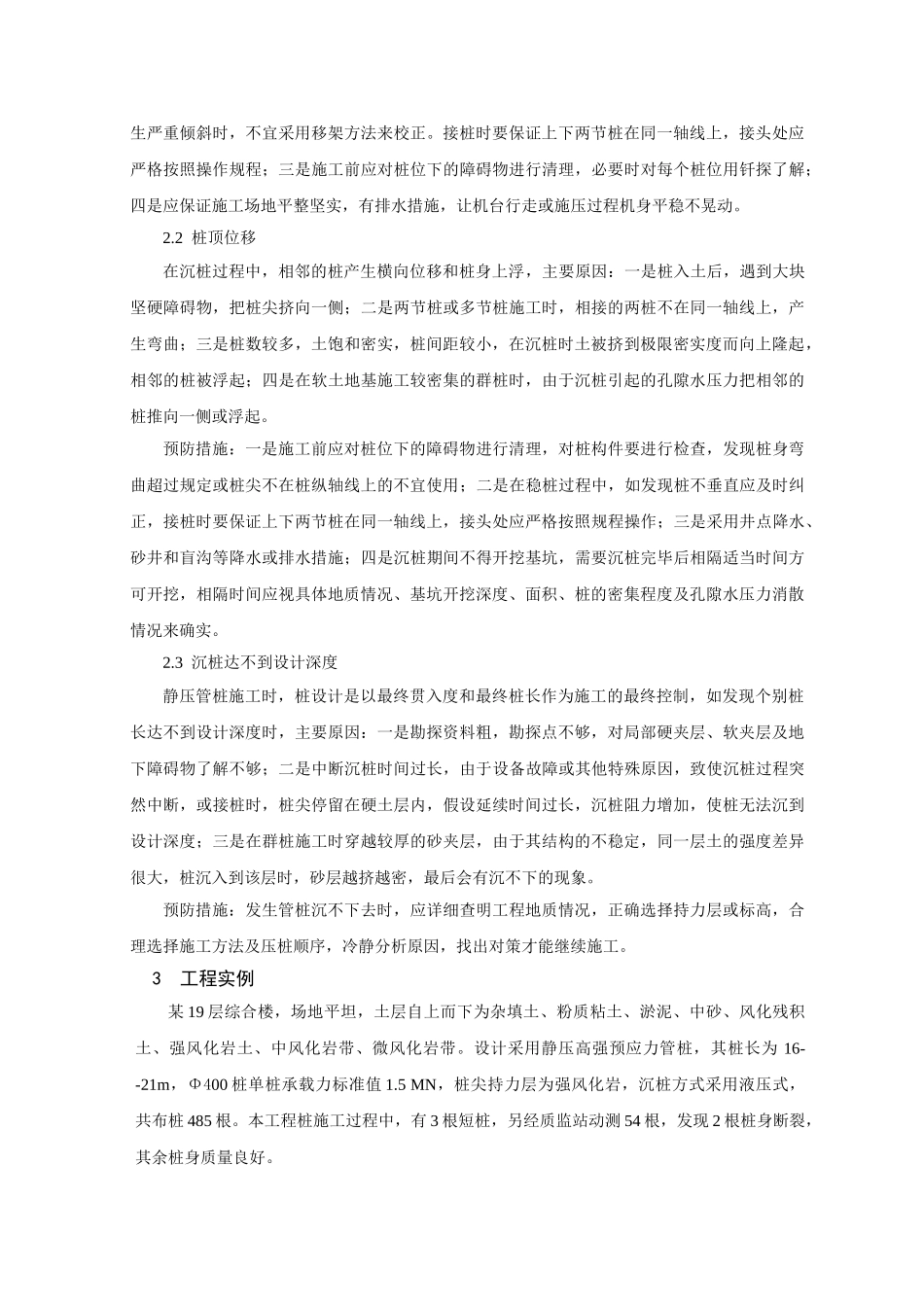

静压高强预应力管桩的施工质量控制陈保红〔三明市建设工程质量监督站365001〕[提要]为了合理使用静压高强预应力管桩,保证工程质量,本文介绍静压高强预应力管桩施工过程的质量控制。[关键词]静压高强预应力管桩施工质量控制Presstheconstructionqualitycontrolthathigh-strengthprestressingforceisinchargeofonequietlyAbstract:Inordertousepressinghigh-strengthprestressingforceandmanagingonequietlyrationally,Guaranteeproject-tquality,Thistextintroducesandpressesthequalitycontrolthathigh-strengthprestressingforceisinchargeofacourseofconstructingquietly.Keywords:Presshigh-strengthprestressingforceandmanageonequietly;Construction;Qualitycontrol静压高强预应力管桩具有施工工期短、质量稳定、承载力高、穿透力强、低噪声、无震动、无污染、运输吊装方便等特点。近年来已广泛运用,本文就静压高强预应力管桩的施工质量控制进行探讨。1管桩施工的质量控制1.1施工队伍的资质审查。一是审查施工队伍的承建资格;二是审查施工现场人员的技术资格证和上岗证;三是审查施工机械,压桩机、桩槌是否符合现场的土质、桩径、桩深的要求,所有机械是否有有效的检验证明。1.2管桩进场的检查及堆放。管桩进场时应检查出厂合格证和检验报告,并对桩身的外观质量进行全数检查。管桩堆放不得超过4层,应堆放在坚实、平整的场地上,并采取可靠的防滚、防滑措施。1.3压桩前的准备工作。首先要复核桩位的轴线、标高准确性;检查压桩机的型号、压力表、配重;检查机械操作的工作环境、供电情况等,根据地质情况和桩尖深度至桩顶标高确定桩长。施工准备工作完成就绪,正式打桩前,应组织施工、监理、设计、地质、质监等单位在施工现场共同进行工艺试桩,确定贯入度、持力层的强度、桩的承载力、收锤标准等重要参数。1.4确定压桩顺序。对群桩承台应考虑压桩时的挤土效应,不同深度的桩基应先深后浅、先大后小、先长后短。同一单体建筑,一般要求先施压场地中央的桩,后施压周边桩,当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施压。1.5垂直度的质量控制。当管桩插入地面和接桩时施工人员要用两台经纬仪或线锤,在两个成90度的侧面观察,调整好桩的垂直度,然后开始压桩,垂直度偏差不宜大于0.5%。在施压过程中,决不允许用桩机拖桩,以免桩倾斜而影响桩的质量。1.6接桩的质量控制。管桩对接前应检查上下端板是否清理干净。焊接时最好...
