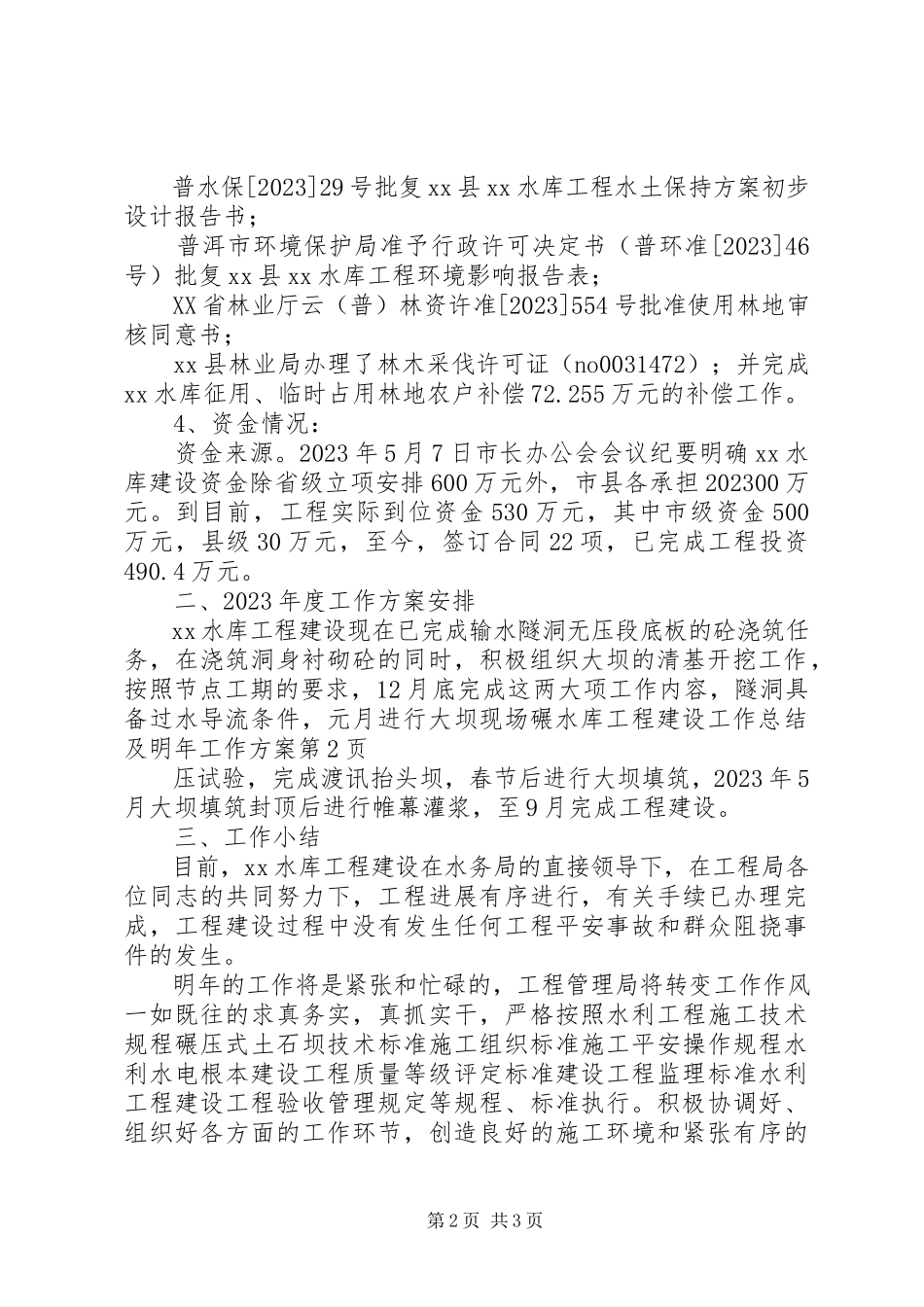

第1页共3页水库工程建设工作总结及明年工作方案水库工程管理局一年来在水务局的直接领导下,服从县委、县人民政府的统一部署,在县人大的监督指导和上级业务主管部门的关心支持下,坚持以邓小平理论、“三个代表〞重要思想和党的十六大精神为指导,认真贯彻执行水利政策法规和水利工程建设标准要求,紧紧围绕xx水库工程建设的总工期要求,真抓实干,确保工程竣工完成。一、工程建设完成情况xx水库总库容161.6万m3,坝高28.5m,设计灌溉面积2700亩。普水(2023)50号文批复建设,水库列入2023年普洱市小(一)型水库工程建设投资方案。工程总投资2596.61万元,工期12个月。普水[2023]201号批复工程开工。1、施工管理及建设单位:业主:xx县xx水库工程建设管理局;质量监督单位:普洱市水利工程质量监督站;设计:中国水电参谋集团昆明勘测设计研究院;监理:云南恒诚建设监理咨询:施工单位:云南水利机械化工程公司2、工程施工开展情况:2023年6月5日完成工程招标,于6月2023日在xx县会议中心签订了施工合同;输水隧洞2023年7月15日开工,至2023年2023月11日隧洞开挖贯穿,现已完成输水隧洞无压段底板的砼浇筑任务,在浇筑洞身衬砌砼的同时,积极组织大坝的清基开挖工作,现根本完成大坝岸坡的清基工作,按照节点工期的要求,12月底完成这两大项工作内容,隧洞具备过水导流条件,元月进行大坝现场碾压试验,完成渡讯抬头坝,春节后进行大坝填筑,2023年5月大坝填筑封顶后进行帷幕灌浆,至9月完成工程建设。3、前期手续办理情况普水政资[2023]3号批复xx县xx水库水资源论证报告书;普发改农经[2023]36号批复xx县xx水库可行性研究报告;普水[2023]50号批复xx县xx水库初步设计报告;第2页共3页普水保[2023]29号批复xx县xx水库工程水土保持方案初步设计报告书;普洱市环境保护局准予行政许可决定书(普环准[2023]46号)批复xx县xx水库工程环境影响报告表;XX省林业厅云(普)林资许准[2023]554号批准使用林地审核同意书;xx县林业局办理了林木采伐许可证(no0031472);并完成xx水库征用、临时占用林地农户补偿72.255万元的补偿工作。4、资金情况:资金来源。2023年5月7日市长办公会会议纪要明确xx水库建设资金除省级立项安排600万元外,市县各承担202300万元。到目前,工程实际到位资金530万元,其中市级资金500万元,县级30万元,至今,签订合同22项,已完成工程投资490.4万元。二、2023年度工作方案安排xx水库工程建设现在已完成输水隧洞无压段底板的...
