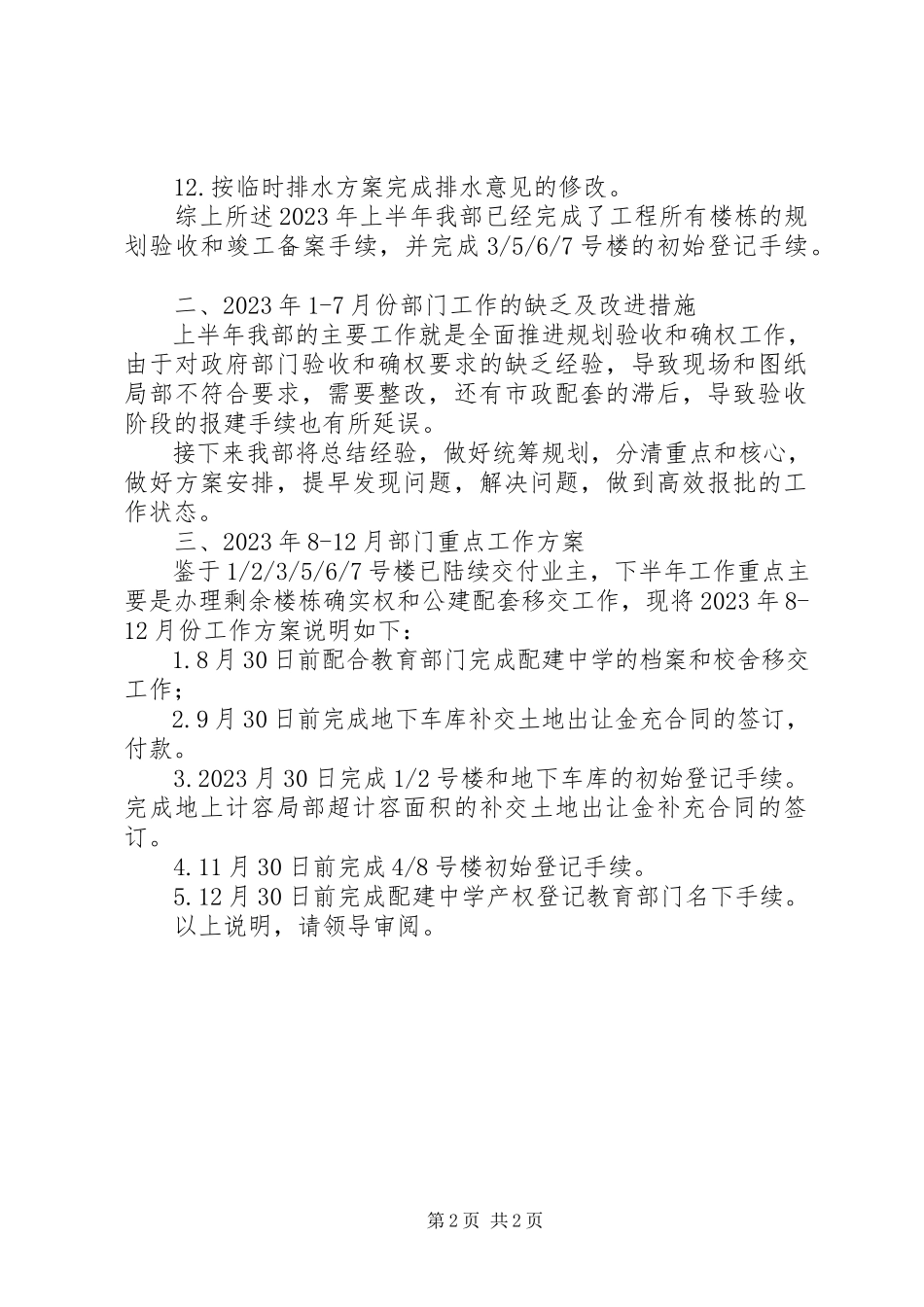

第1页共2页规划验收和竣工备案总结及812月工作方案2023年度1-7月总结及8-12月工作方案公司领导:我部认真对2023年1-7月工作全面回忆,提炼经验、改进缺乏,以此出发制定2023年8-12工作方案,现将工作情况总结如下:一、2023年1-7月广州工程工作回忆1.1月12日完成环保验收手续,取得xx地块工程竣工环境保护验收意见2.2月1日完成工程卫生学竣工验收,并取得关于xx竣工验收卫生学意见的复函。3.2月6日取得学校/3/5/号楼的XX市建设工程规划验收测量记录册,于2月24日和3月14日分别取得3/5号楼和学校的XX市建设工程规划验收合格证;3月29日取得3/5号楼的房屋建筑面积测绘成果报告书,5月18日完成3/5号楼初始登记(确权)工作;4.3月19日取得6/7号楼的XX市建设工程规划验收测量记录册,于4月19日取得XX市建设工程规划验收合格证;5月25日取得房屋建筑面积测绘成果报告书,6月21日完成初始登记(确权)工作;5.3月19日取得4号楼的XX市建设工程规划验收测量记录册,于3月29日取得XX市建设工程规划验收合格证;6.4月20日取得1/2号楼的XX市建设工程规划验收测量记录册,于5月11日取得XX市建设工程规划验收合格证;7.5月4日取得8号楼的XX市建设工程规划验收测量记录册于5月17日取得XX市建设工程规划验收合格证;8.6月7、29日分别完成第一、二标段的竣工备案,取得房屋建设工程和市政工程设施工程竣工验收备案表。9.完成临时市政供水管网工程,并与自来水公司沟通可以先装水表。2023.完成临时排水管道铺设和临时道路的铺装。11.完成临时燃气管道铺设,并完成验收、点火的手续。第2页共2页12.按临时排水方案完成排水意见的修改。综上所述2023年上半年我部已经完成了工程所有楼栋的规划验收和竣工备案手续,并完成3/5/6/7号楼的初始登记手续。二、2023年1-7月份部门工作的缺乏及改进措施上半年我部的主要工作就是全面推进规划验收和确权工作,由于对政府部门验收和确权要求的缺乏经验,导致现场和图纸局部不符合要求,需要整改,还有市政配套的滞后,导致验收阶段的报建手续也有所延误。接下来我部将总结经验,做好统筹规划,分清重点和核心,做好方案安排,提早发现问题,解决问题,做到高效报批的工作状态。三、2023年8-12月部门重点工作方案鉴于1/2/3/5/6/7号楼已陆续交付业主,下半年工作重点主要是办理剩余楼栋确实权和公建配套移交工作,现将2023年8-12月份工作方案说明如下:1.8月30日前配合教育部门完成配建中学的档案和校舍移交工作;2.9月30日前完成地...
