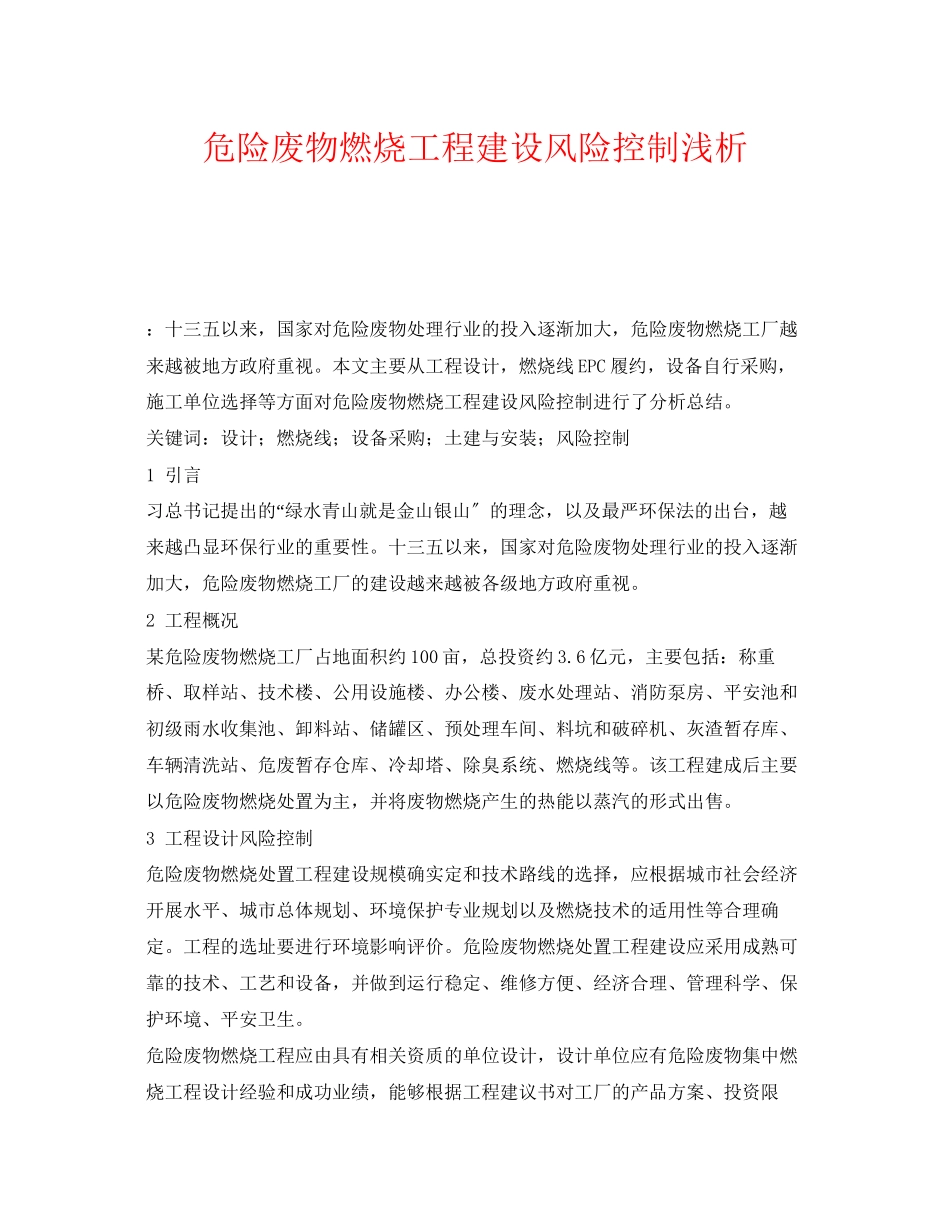

危险废物燃烧工程建设风险控制浅析:十三五以来,国家对危险废物处理行业的投入逐渐加大,危险废物燃烧工厂越来越被地方政府重视。本文主要从工程设计,燃烧线EPC履约,设备自行采购,施工单位选择等方面对危险废物燃烧工程建设风险控制进行了分析总结。关键词:设计;燃烧线;设备采购;土建与安装;风险控制1引言“习总书记提出的绿水青山就是金山银山〞的理念,以及最严环保法的出台,越来越凸显环保行业的重要性。十三五以来,国家对危险废物处理行业的投入逐渐加大,危险废物燃烧工厂的建设越来越被各级地方政府重视。2工程概况某危险废物燃烧工厂占地面积约100亩,总投资约3.6亿元,主要包括:称重桥、取样站、技术楼、公用设施楼、办公楼、废水处理站、消防泵房、平安池和初级雨水收集池、卸料站、储罐区、预处理车间、料坑和破碎机、灰渣暂存库、车辆清洗站、危废暂存仓库、冷却塔、除臭系统、燃烧线等。该工程建成后主要以危险废物燃烧处置为主,并将废物燃烧产生的热能以蒸汽的形式出售。3工程设计风险控制危险废物燃烧处置工程建设规模确实定和技术路线的选择,应根据城市社会经济开展水平、城市总体规划、环境保护专业规划以及燃烧技术的适用性等合理确定。工程的选址要进行环境影响评价。危险废物燃烧处置工程建设应采用成熟可靠的技术、工艺和设备,并做到运行稳定、维修方便、经济合理、管理科学、保护环境、平安卫生。危险废物燃烧工程应由具有相关资质的单位设计,设计单位应有危险废物集中燃烧工程设计经验和成功业绩,能够根据工程建议书对工厂的产品方案、投资限额、到达的技术水平与经济效益进行准确定位。在初步设计时,应根据批准的设计任务书,规定工艺过程、物料储运、环境保护等设计的主要原那么,明确设备、建筑物和公用系统的构成和要求,计算主要设备材料的数量、各项技术经济指标和工程概算。一家经验丰富的专业设计院可以根据工程设计任务书,结合自己对危险废物燃烧领域的研究,为建设方提供经济技术指标较高的设备材料采购清单;还能够确保设计进度,为设备材料采购比选留足时间。4燃烧线EPC发包风险控制燃烧线在整个工厂的运营中处在核心地位,一条燃烧线的投资约8000万元左右,主要包括固废进料系统、多组分燃烧器系统、回转窑和二燃室系统、废热锅炉系统、辅助蒸汽系统、尿素溶液配制进料系统、急冷系统、带式除尘器系统、洗涤塔和吸附塔系统、灰仓及包装系统等。燃烧系统的设计效劳期限不应低于20年,各主要...
